055-275-1965

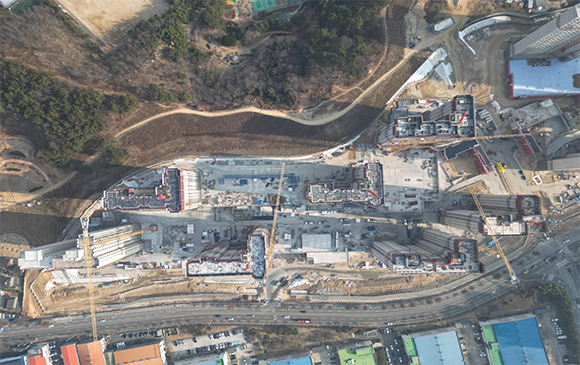

관심단지 등록 알림 메뉴공사현황(1BL)
HOME 공사안내 공사현황(1BL)
전체공정률
44.4%

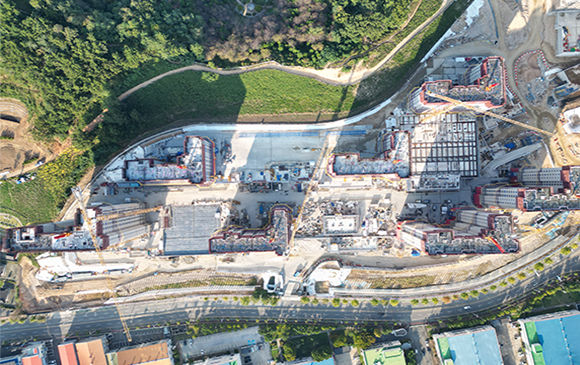

2024.11
당 현장은 2023년 01월 착공하여 현재 골조공사를 진행하고 있습니다.
24년 10월 말 기준 공사진행현황 대해 알려드립니다.
■ RC공사
-. 아파트 철근콘크리트공사 ( 15F ~ 29F)
■ 방수공사
-. 지하주차장 복합방수공사, 세대 방수공사
■ 조적공사
-. 지하주차장 블럭공사, 세대 조적공사
■ PL창호공사
■ 내장공사
-. 세대 단열재, 경량칸막이 시공
■ 석공사
-. 아파트 외부 석공사 시공
■ 전기,설비공사 : 매립배관공사
창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.
2024.10
당 현장은 2023년 01월 착공하여 현재 골조공사를 진행하고 있습니다.
24년 10월 말 기준 공사진행현황 대해 알려드립니다.
■ RC공사
-. 아파트 철근콘크리트공사 ( 15F ~ 29F)
■ 방수공사
-. 지하주차장 복합방수공사, 세대 방수공사
■ 조적공사
-. 지하주차장 블럭공사, 세대 조적공사
■ PL창호공사
■ 내장공사
-. 세대 단열재, 경량칸막이 시공
■ 석공사
-. 아파트 외부 석공사 시공
■ 전기,설비공사 : 매립배관공사
창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.
2024.09
당 현장은 2023년 01월 착공하여 현재 골조공사를 진행하고 있습니다.
24년 09월 말 기준 공사진행현황 대해 알려드립니다.
■ RC공사
-. 지하주차장 철근콘크리트공사
-. 아파트 철근콘크리트공사 ( 12F ~ 27F)
■ 방수공사
-. 지하주차장 복합방수공사, 세대 방수공사
■ 조적공사
-. 지하주차장 블럭공사, 세대 조적공사
■ PL창호공사
■ 내장공사
-. 세대 단열재, 경량칸막이 시공
■ 석공사
-. 아파트 외부 석공사 시공
■ 전기,설비공사 : 매립배관공사
창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.
2024.08
당 현장은 2023년 01월 착공하여 현재 골조공사를 진행하고 있습니다.

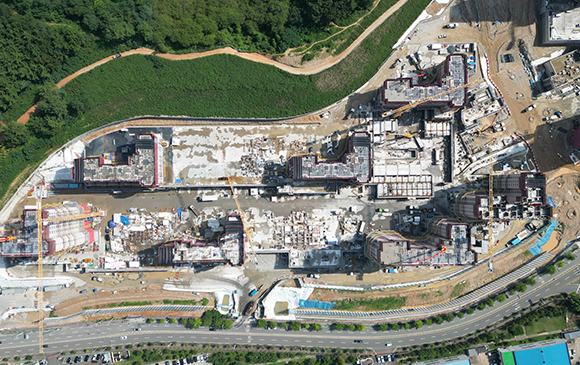

24년 08월 말 기준 공사진행현황 대해 알려드립니다.
■ RC공사
-. 지하주차장 철근콘크리트공사
-. 아파트 철근콘크리트공사(8F~ 25F)
■ 방수공사
-. 지하주차장 복합방수공사, 세대 방수공사
■ 조적공사
-. 지하주차장 블럭공사, 세대 조적공사
■ PL창호공사
■ 내장공사
-. 세대 단열재, 경량칸막이 시공
■ 석공사
-. 아파트 외부 석공사 시공
■ 전기,설비공사 : 매립배관공사
창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

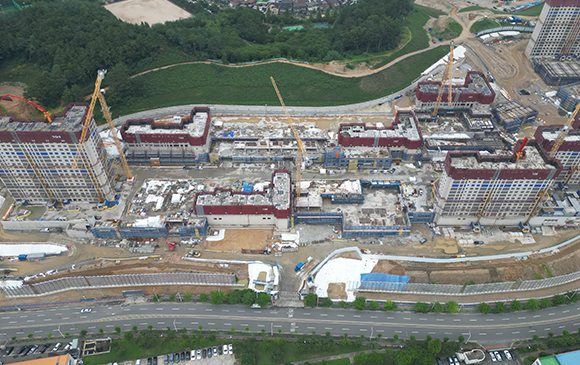

2024.07
당 현장은 2023년 01월 착공하여 현재 골조공사를 진행하고 있습니다.
24년 07월 말 기준 공사진행현황 대해 알려드립니다.
■ RC공사
-. 기초 및 지하주차장 철근콘크리트공사
-. 아파트 철근콘크리트공사(6F~ 23F)
■ 방수공사
-. 지하주차장 복합방수공사, 세대 방수공사
■ 조적공사
-. 지하주차장 블럭공사, 세대 조적공사
■ 전기,설비공사 : 매립배관공사
창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

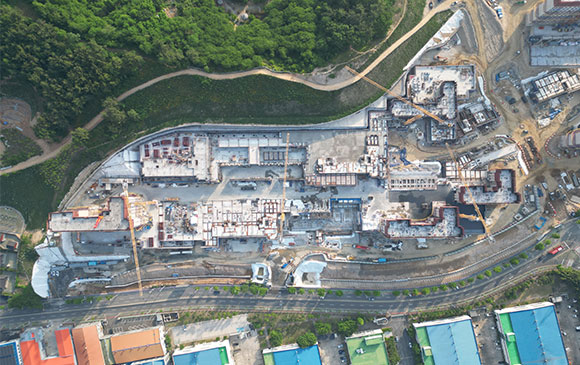

2024.06
'안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.
당 현장은 2023년 01월 착공하여 현재 골조공사를 진행하고 있습니다.
24년 06월 말 기준 공사진행현황 대해 알려드립니다.
■ 토목공사 : 바닥 토공정리 및 되메우기
■ PC공사 : 지하주차장 설치 및 조립공사
■ RC공사
-. 기초 및 지하주차장 철근콘크리트공사
-. 아파트 철근콘크리트공사(1F~ 17F)
■ 방수공사
-. 지하주차장 복합방수공사
■ 전기,설비공사 : 매립배관공사
창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

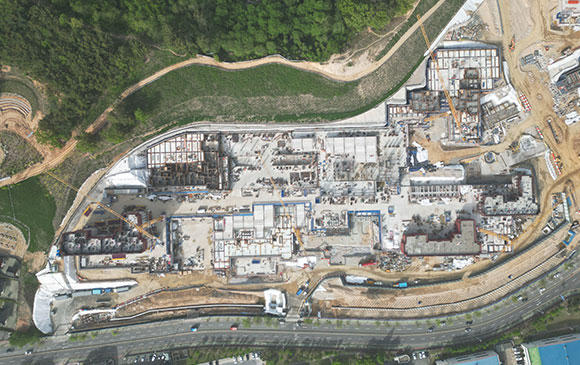

2024.05
'안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.
당 현장은 2023년 01월 착공하여 현재 골조공사를 진행하고 있습니다.
24년 05월 말 기준 공사진행현황 대해 알려드립니다.
■ 토목공사 : 바닥 토공정리 및 되메우기
■ PC공사 : 지하주차장 설치 및 조립공사
■ RC공사
-. 기초 및 지하주차장 철근콘크리트공사
-. 아파트 철근콘크리트공사(1F~ 14F)
■ 전기,설비공사 : 매립배관공사
창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

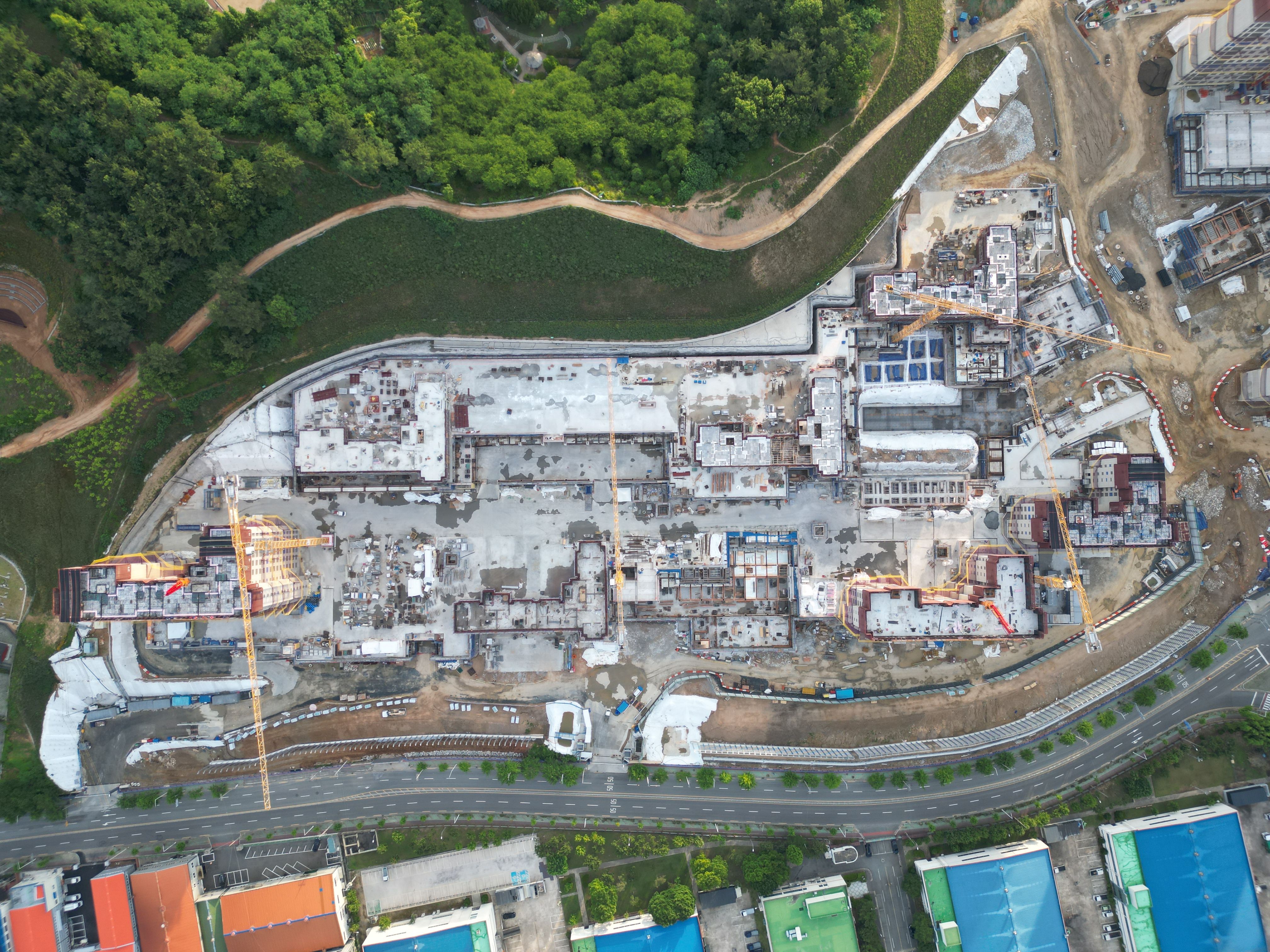

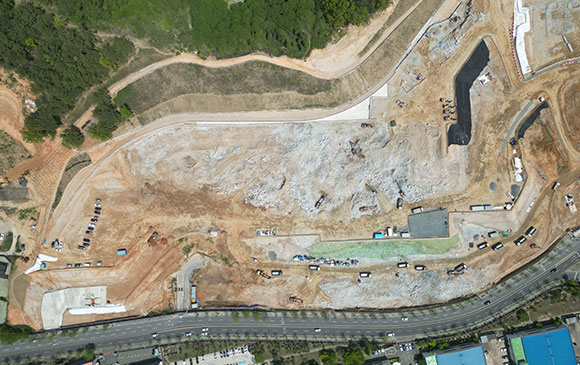

2024.04
'안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.
당 현장은 2023년 01월 착공하여 현재 골조공사를 진행하고 있습니다.
24년 04월 말 기준 공사진행현황 대해 알려드립니다.
■ 토목공사 : 바닥 토공정리 및 되메우기
■ PC공사 : 지하주차장 설치 및 조립공사
■ RC공사
-. 기초 및 지하주차장 철근콘크리트공사
-. 아파트 철근콘크리트공사
-. 갱폼 및 알폼 시공
■ 전기,설비공사 : 매립배관공사
창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

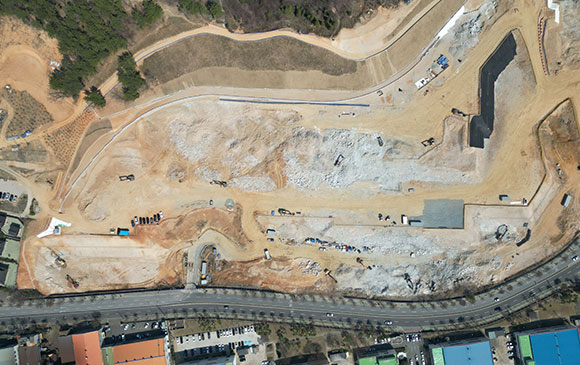

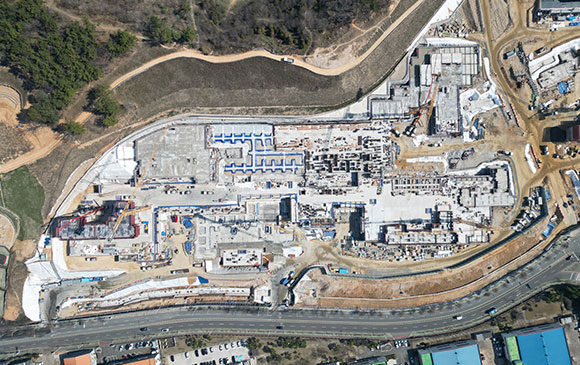

2024.03
안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.
당 현장은 2023년 01월 착공하여 현재 골조공사를 진행하고 있습니다.
24년 03월 말 기준 공사진행현황 대해 알려드립니다.
■ 토목공사 : 바닥 토공정리 및 되메우기
■ PC공사 : 지하주차장 설치 및 조립공사
■ RC공사
-. 기초 및 지하주차장 철근콘크리트공사
-. 아파트 철근콘크리트공사
-. 갱폼 및 알폼 시공
■ 전기,설비공사 : 매립배관공사
창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

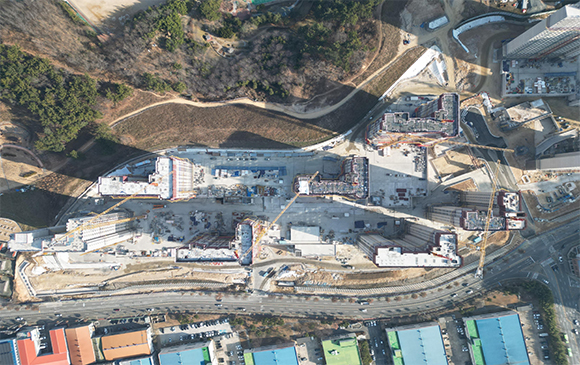

2024.02
안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.
당 현장은 2023년 01월 착공하여 현재 골조공사를 진행하고 있습니다.
24년 02월 말 기준 공사진행현황 대해 알려드립니다.
■ 토목공사 : 바닥 토공정리 및 토사반출
■ PC공사 : 지하주차장 설치 및 조립공사
■ RC공사
-. 기초 및 지하주차장 철근콘크리트공사
-. 아파트 철근콘크리트공사
-. 갱폼 및 알폼 시공
■ 전기,설비공사 : 매립배관공사
창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

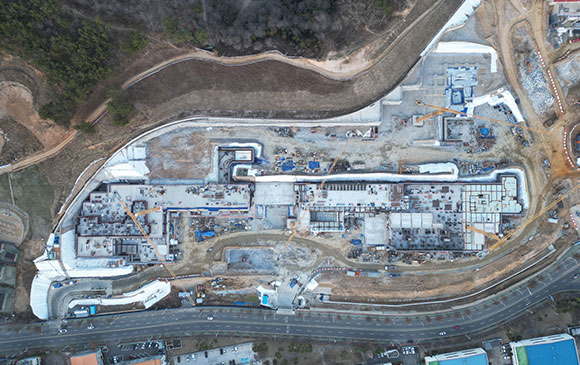

2024.01
안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.
당 현장은 2023년 01월 착공하여 현재 골조공사를 진행하고 있습니다.
24년 01월 말 기준 공사진행현황 대해 알려드립니다.
■ 토목공사 : 바닥 토공정리 및 토사반출
■ PC공사 : 지하주차장 설치 및 조립공사
■ RC공사
-. 기초 및 지하주차장 철근콘크리트공사
-. 아파트 철근콘크리트공사
-. 갱폼 셋팅
■ 전기,설비공사 : 매립배관공사
2024년 푸른 용의 해가 밝았습니다. 2024년에도 창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

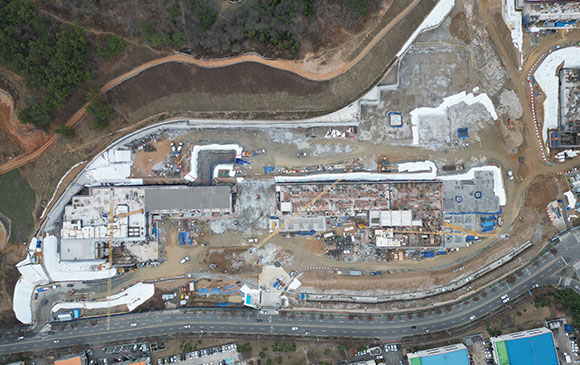

2023.12
안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.
당 현장은 2023년 01월 착공하여 현재 토공사,골조공사를 진행하고 있습니다.
23년 12월 말 기준 공사진행현황 대해 알려드립니다.
■ 토목공사 : 바닥 토공정리 및 토사반출
■ PC공사 : 지하주차장 설치 및 조립공사
■ RC공사 : 기초 및 지하 철근 콘크리트공사
창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

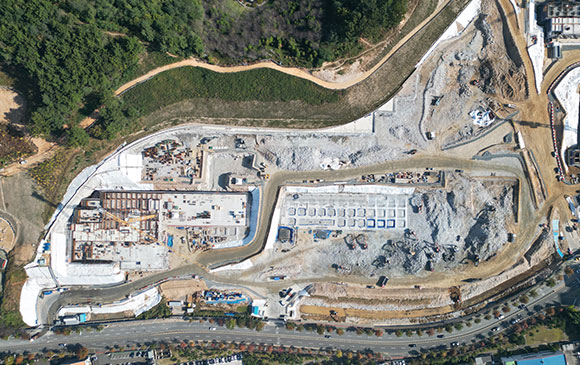

2023.11
안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.
당 현장은 2023년 01월 착공하여 현재 가설공사,토공사,골조공사를 진행하고 있습니다.
23년 11월 말 기준 공사진행현황 대해 알려드립니다.
■ 토목공사 : 바닥 토공정리 및 토사반출
■ PC공사 : 지하주차장 설치 및 조립공사
■ RC공사 : 기초 및 지하 철근 콘크리트공사
창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

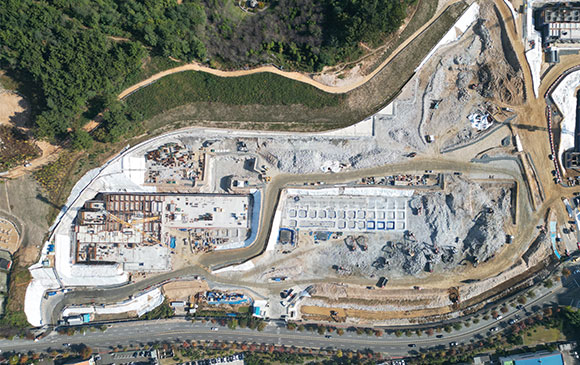

2023.10
안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.
당 현장은 2023년 01월 착공하여 현재 가설공사,토공사,골조공사를 진행하고 있습니다.
23년 10월 말 기준 공사진행현황 대해 알려드립니다.
■ 토목공사 : 바닥 토공정리 및 토사반출
■ PC공사 : 지하주차장 설치 및 조립공사
■ RC공사 : 기초 및 지하 철근 콘크리트공사
창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

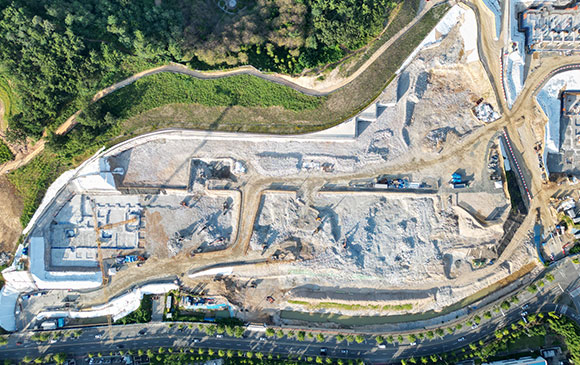

2023.09
당 현장은 2023년 01월 착공하여 현재 가설공사,토공사를 진행하고 있습니다.
23년 9월 말 기준 공사진행현황 대해 알려드립니다.
■ 토목공사 : 터파기 및 흙막이공사
■ RC공사 : 기초 및 지하 철근 콘크리트공사
창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

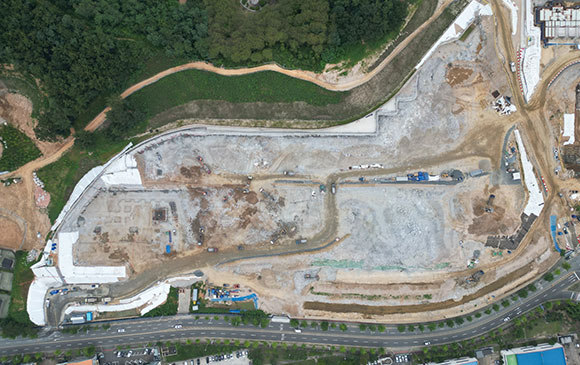

2023.08
당 현장은 2023년 01월 착공하여 현재 가설공사,토공사를 진행하고 있습니다.
23년 8월 말 기준 공사진행현황 대해 알려드립니다.
■ 토목공사 : 터파기 및 흙막이공사
창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

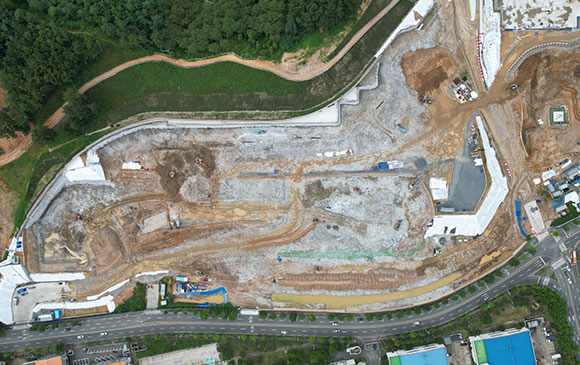

2023.07
당 현장은 2023년 01월 착공하여 현재 가설공사,토공사를 진행하고 있습니다.
23년 7월 말 기준 공사진행현황 대해 알려드립니다.
■ 토목공사 : 터파기 및 흙막이공사
창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

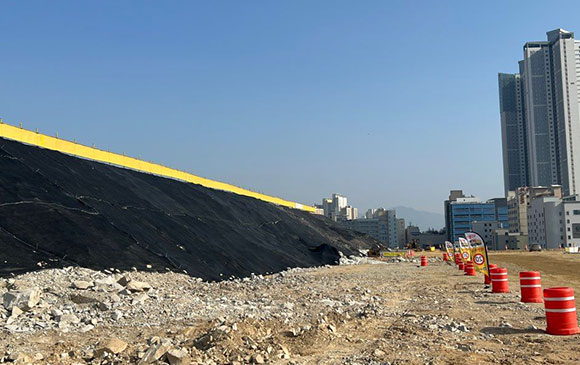

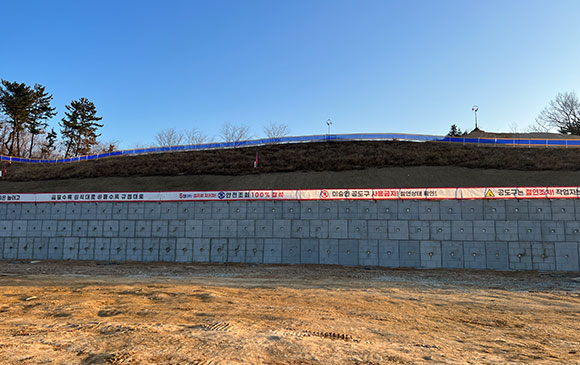

2023.05
당 현장은 2023년 01월 착공하여 현재 가설공사,토공사를 진행하고 있습니다.
23년 4월 말 기준 공사진행현황 대해 알려드립니다.
■ 토목공사 : 터파기 및 흙막이공사
창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
