전체공정률
71.10%
2024.09
2024년 09월말 기준 공사진행 현황에 대해 알려드립니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.

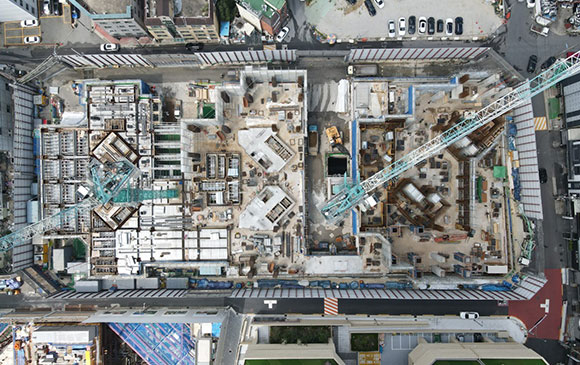

▣ 철근콘크리트공사

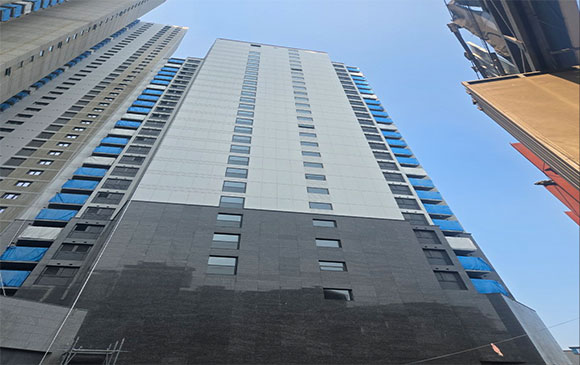

- B5F, B4F, B3F, B2F 무근타설 완료 / B1F 무근타설 진행 中
- 101동 기준층 32F 세팅
- 102동 기준층 33F 세팅
- 103동 기준층 34F 세팅(오피스텔 옥탑 완료)
▣ PL창호공사
- 각동 창틀 및 창짝 설치 : 창틀 : 3F~27F 설치 완료 / 창짝 : 4-22F 설치 완료
▣ 조적/미장공사
- 101동 4F~24F / 102동 3F~24F / 103동 3F~25F (조적)
- 101동 4F~15F / 102동 3F~15F / 103동 3F~17F (미장)
- 각동 3~12F 1차 기포 및 방통 타설완료
- 블록공사 :B5F, B4F, B3F, B2F 완료 / B1F 진행 中

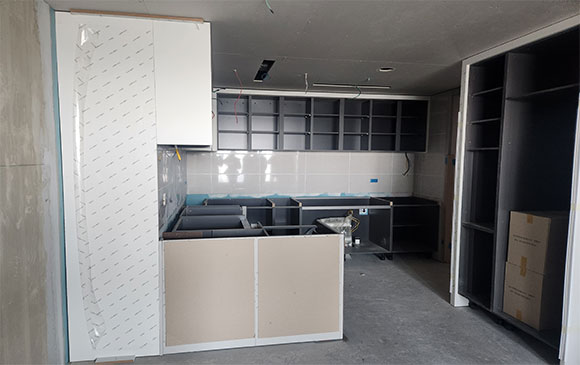

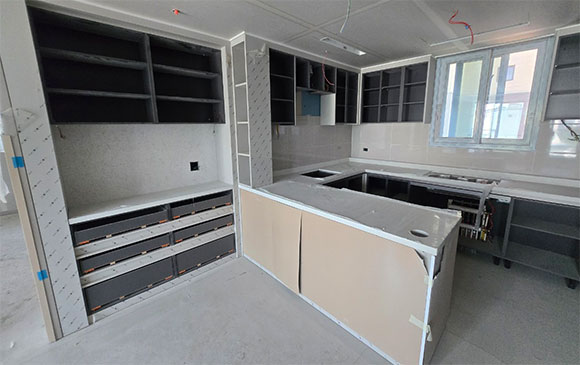

▣ 내장공사
- 세대 먹매김 및 세대단열재 시공 : 101동 4F~20F / 102동 3F~20F / 103동 3F~22F
- 세대 경량 벽체 및 가틀 시공 : 101동 4~18F / 102동 3F~18F / 103동3F~18F
- 세대 천정 공사 : 101동 4~15F / 102동 3F~15F / 103동3F~17F
▣ 방수공사
-지상층 이중복합방수 / 각동 3-18F 방수 진행 中
▣ 방화문공사
- 101동 4F~19F / 102동 3F~19F / 103동3F~19F

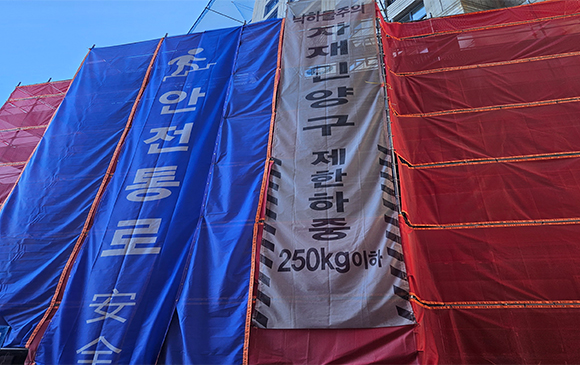

- 지하층 문틀 및 트렌치 설치
▣ 타일공사

- 101동 4F~15F / 102동 3F~15F / 103동3F~15F

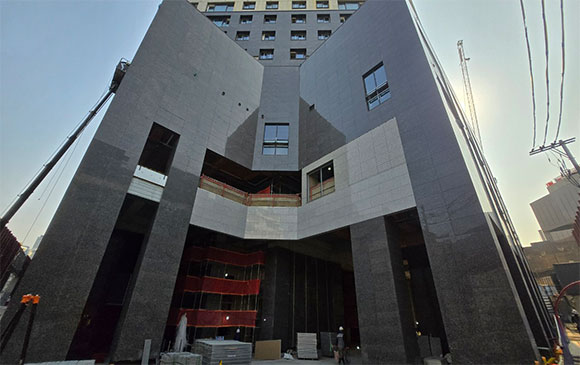

▣ 석공사

- 102동, 103동 저층부 비계설치 및 외벽 석재 시공 中
▣ 기계/전기 공사
- 전기 : 지하층 입선 배관작업 / 각동 매입배관 및 배선공사
- 설비 : B5F, B4F, B3F, B2F 소화, 급수배관 완료 / B1F 소화, 급수배관 진행 中
각동 세대 소화배관, 오배수 배관 공사 진행
2024.08
2024년 08월말 기준 공사진행 현황에 대해 알려드립니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 철근콘크리트공사
- B5F, B4F 무근타설 완료 / B3F, B2F 무근타설 진행 中
- 101동 기준층 28F 세팅
- 102동 기준층 29F 세팅
- 103동 기준층 30F 세팅(오피스텔 옥탑1F 진행 中)
▣ PL창호공사
- 각동 창틀 및 창짝 설치 : 창틀 : 3F~22F 설치 완료 / 창짝 : 4-22F 설치 완료
▣ 조적/미장공사
- 101동 4F~19F / 102동 3F~19F / 103동 3F~20F (조적)
- 101동 4F~12F / 102동 3F~12F / 103동 3F~12F (미장)
- 각동 3~12F 1차 기포 및 방통 타설
- 블록공사 :B5F, B4F, B3F 완료 / B2F, B1F 진행 中
▣ 내장공사
- 세대 먹매김 및 세대단열재 시공 : 101동 4F~17F / 102동 3F~17F / 103동 3F~17F
- 세대 경량 벽체 및 가틀 시공 : 101동 4~15F / 102동 3F~15F / 103동3F~15F
▣ 방수공사
-지상층 이중복합방수 / 각동 3-17F 방수 진행 中
▣ 방화문공사
- 101동 4F~15F / 102동 3F~15F / 103동3F~15F
- 지하층 문틀 설치
▣ 타일공사
- 101동 4F~6F / 102동 3F~8F / 103동3F~8F
▣ 석공사
- 103동 저층부 비계설치 및 외벽 석재 시공 中
▣ 기계/전기 공사
- 전기 : 지하층 입선 배관작업 / 각동 매입배관 및 배선공사
- 설비 : B5F, B4F, B3F 소화, 급수배관 완료 / B2F,B1F 소화, 급수배관 진행 中
각동 세대 소화배관, 오배수 배관 공사 진행
2024.07
2024년 07월말 기준 공사진행 현황에 대해 알려드립니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 철근콘크리트공사
- B5F 무근타설 완료, B4F 무근 진행 中
- 101동 기준층 25F 세팅
- 102동 기준층 25F 세팅
- 103동 기준층 26F 세팅
▣ PL창호공사
- 101동 창틀 : 4-17F 설치 완료 / 창짝 : 4-17F 설치 완료
- 102동 창틀 : 3-17F 설치 완료 / 창짝 : 4-17F 설치 완료
- 103동 창틀 : 3-22F 설치 완료 / 창짝 : 4-17F 설치 완료
▣ 조적/미장공사
- 101동 4F~17F / 102동 3F~17F / 103동3F~17F
- 블록공사 :B5F, B4F 완료 / B3F 진행 中
▣ 내장공사
- 세대 먹매김 및 세대단열재 시공 : 101동 4F~15F / 102동 3F~15F / 103동 3F~15F
- 세대 경량 벽체 및 가틀 시공 : 101동 4~13F / 102동 3F~15F / 103동3F~15F
▣ 방수공사
-지상층 이중복합방수 / 각동 3-15F
▣ 방화문공사
- 101동 4F~15F / 102동 3F~15F / 103동3F~15F
▣ 타일공사
- 102동 3F~5F / 103동3F~5F
▣ 석공사
- 103동 저층부 비계설치 및 석재 시공 中
▣ 기계/전기 공사
- 전기 : 지하층 입선 배관작업 / 각동 매입배관 및 배선공사
- 설비 : B5F, B4F 소화, 급수배관 완료, B3F 소화, 급수배관 진행 中
각동 세대 소화배관, 오배수 배관 공사 진행
2024.06
2024년 06월말 기준 공사진행 현황에 대해 알려드립니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 철골공사
- 가설부재, 영구부재 설치 완료
- 지하층 가설부재 해체 작업 中
▣ 철근콘크리트공사
- 지하층 골조공사 완료
- 101동 기준층 22F 세팅
- 102동 기준층 22F 세팅
- 103동 기준층 24F 세팅
▣ PL창호공사
- 101동 창틀 : 4-12F 설치 완료 / 창짝 : 4-12F 설치 완료
- 102동 창틀 : 3-12F 설치 완료 / 창짝 : 4-12F 설치 완료
- 103동 창틀 : 3-17F 설치 완료 / 창짝 : 4-12F 설치 완료
▣ 조적/미장공사
- 조적양중 및 단열재 시공
- 101동 9F~12F / 102동 11F~14F / 103동11F~14F
- 지하층 블록 및 조적 작업
▣ 내장공사
- 세대 먹매김 및 세대단열재 시공 : 101동 8F~12F / 102동 11F~12F / 103동 11F~12F
- 세대 경량 벽체 및 가틀 시공 : 101동 4~7F / 102동 8F~10F / 103동8F~10F
▣ 방수공사
-지상층 이중복합방수 / 103동 3-10F 진행 中
▣ 내화뿜칠공사
- B5F, B4F, B3F 완료 / B2F 진행 中
▣ 기계/전기 공사
- 전기 : 지하층 입선 배관작업 / 각동 매입배관 및 배선공사
- 설비 : B5F, B4F 소화, 급수배관 완료, B3F 소화, 급수배관 진행 中
각동 세대 소화배관, 오배수 배관 공사 진행
- 부속동(어린이집, 경로당, 근린생활시설)
- 전기 입선, 후렉시볼 시공
- 설비 소화, 급수 배관 시공
2024.05
2024년 05월말 기준 공사진행 현황에 대해 알려드립니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 철골공사
- 가설부재, 영구부재 설치 완료
- 지하층 가설부재 해체 작업 中
▣ 철근콘크리트공사
- 지하층 골조공사 완료
- 101동 기준층 17F 세팅
- 102동 기준층 18F 세팅
- 103동 기준층 19F 세팅
▣ PL창호공사
- 101동 창틀 : 4-12F 설치 완료 / 창짝 : 4-7F 설치 완료
- 102동 창틀 : 3-12F 설치 완료 / 창짝 : 4-7F 설치 완료
- 103동 창틀 : 3-12F 설치 완료 / 창짝 : 4-7F 설치 완료
▣ 조적/미장공사
- 조적양중 및 단열재 시공
- 101동 6F~8F / 102동 8F~10F / 103동8F~10F
▣ 내장공사
- 세대 먹매김 및 세대단열재 시공 : 101동 4F~7F / 102동 3F~10F / 103동 3F~10F
- 세대 경량 벽체 및 가틀 시공 : 102동 3F~7F / 103동3F~7F
▣ 내화뿜칠공사
- 지하4F 완료 / 지하3F 진행
▣ 기계/전기 공사
- 전기 : 지하층 입선 배관작업 / 각동 매입배관 및 배선공사
- 설비 : 지하5층 소화, 급수배관 완료, 지하4층 소화, 급수배관 진행
각동 세대 소화배관, 오배수 배관 공사 진행
- 부속동(어린이집, 경로당, 근린생활시설)
- 전기 입선, 후렉시볼 시공
- 설비 소화, 급수 배관 시공
2024.04
2024년 04월말 기준 공사진행 현황에 대해 알려드립니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
'▣ 철골공사
- 가설부재, 영구부재 설치 완료
- 지하층 가설부재 해체 작업 中
'▣ 데크공사
- 지하 및 지상층 설치 완료(98%), 잔여(자재인양구 및 개구부 2%)
'▣ 철근콘크리트공사
- B3F, B4F, B5F 콘크리트타설 완료
- B2F 수직부재 철근 및 거푸집 설치 후 타설 진행 中
- 101동 기준층 13F 세팅
- 102동 기준층 14F 세팅
- 103동 기준층 16F 세팅
'▣ PL창호공사
- 101동 4-8층 설치 완료
- 102동 3-7층 설치 완료
- 103동 3-7층 설치 완료
'▣ 조적/미장공사
'- 조적양중 및 단열재 시공
- 101동 4F/47F, 102동 6F/48F, 103동 7F/44F
'▣ 내장공사
'- 세대 먹매김 및 세대단열재 시공
'▣ 기계/전기 공사
'- 전기 : 각동 배관 및 배선공사
- 설비 : 각동 배관 공사

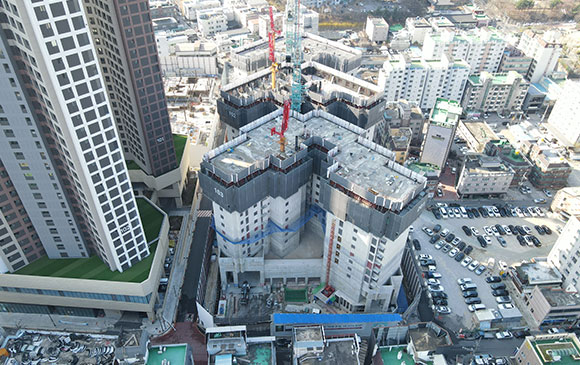

2024.03
2024년 03월말 기준 공사진행 현황에 대해 알려드립니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 철골공사
- 가설부재, 영구부재 설치 완료
- 지하층 가설부재 해체작업 中
▣ 데크공사
- 지하 및 지상층 설치 완료(98%), 잔여(자재인양구 및 개구부 2%)
▣ 철근콘크리트공사
- B4F, B5F 콘크리트타설 완료
- B3F, B2F 수직부재 철근 및 거푸집 설치 후 타설 진행 中
- 101동 기준층 11F 세팅
- 102동 기준층 11F 세팅
- 103동 기준층 13F 세팅
▣ PL창호공사
- 103동 3-7층 설치 작업
- 102동 3-7층 설치 작업
▣ 조적/미장공사
- 조적양중 및 단열재 시공
- 103동 3~4층 조적쌓기 작업
▣ 내장공사
- 세대 먹매김 및 단열재 시공
'▣ 기계/전기 공사
- 전기 : 각동 배관 및 배선공사
- 설비 : 각동 배관 공사
2024.02
2024년 02월말 기준 공사진행 현황에 대해 알려드립니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.

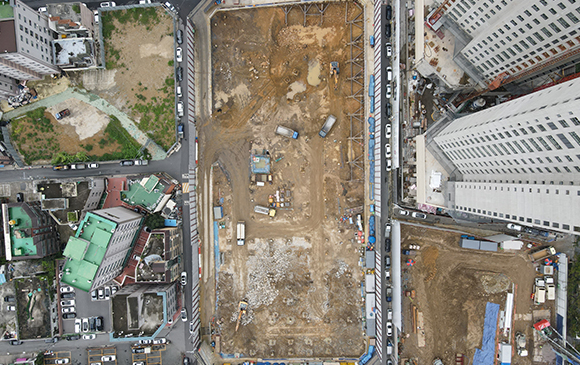

▣ 토목공사
- 공사 완료
▣ 철골공사
- 가설부재, 영구부재 설치 완료
- 지하층 수직부재 STUD BOLT 설치작업 中
▣ 데크공사
- 지하 및 지상층 설치 완료(97%), 잔여(자재인양구 및 개구부 3%)

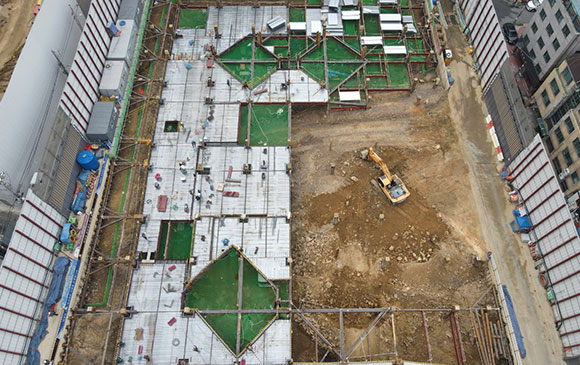

▣ 철근콘크리트공사
- 1F, B1F, B2F, B3F, B4F SL 콘크리트타설 완료
- B5F 기초 완료
- B5F, B4F, B3F 수직부재 철근 및 거푸집 설치 후 타설 진행 中
- 101동 기준층 8F 세팅
- 102동 기준층 9F 세팅
- 103동 기준층 10F 세팅
▣ 인양시스템 공사
- 103동 설치 완료
- 102동 설치 완료
- 101동 설치 中
▣ 호이스트 공사
-103동 설치 완료
2024.01
2024년 01월말 기준 공사진행 현황에 대해 알려드립니다.
대구 달서 롯데캐슬 센트럴스카이 현장은 2022년 02월 착공하여 2024년 01월 말 기준, 토목공사, 철골공사, 데크공사, 철근콘크리트공사, 타워공사를 진행하고 있습니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 토목공사
- CIP, SRG, PRD 공사 완료 (100%)
- B5F 터파기 작업완료 (100%)
▣ 철골공사
- P-BOX, H형강 용접 및 근입완료 (100%)
- 1F SL 레이커 작업완료 (100%)
- 1F SL 영구보설치 완료 (100%)
- B1F SL 영구보, 가설보 설치 완료 (100%)
- B2F SL 영구보, 가설보 설치 완료 (100%)
- B3F SL 영구보, 가설보 설치 완료 (100%)
- B4F SL 영구보, 가설보 설치 완료 (100%)
- 지하층 수직부재 STUD BOLT 설치작업 中
▣ 데크공사
- 지하 및 지상층 설치 완료(95%), 잔여(자재인양구 및 개구부 5%)
▣ 철근콘크리트공사
- 1F, B1F, B2F, B3F, B4F SL 콘크리트타설 완료
- B5F 기초 콘크리트 타설 中
- B5F, B4F 수직부재 철근 및 거푸집 설치 후 타설 진행 中
- 101동 기준층 5F 세팅
- 102동 기준층 6F 세팅
- 103동 기준층 7F 세팅
2023.12
2023년 12월말 기준 공사진행 현황에 대해 알려드립니다.
대구 달서 롯데캐슬 센트럴스카이 현장은 2022년 02월 착공하여 2023년 12월 말 기준, 토목공사, 철골공사, 데크공사, 철근콘크리트공사, 타워공사를 진행하고 있습니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 토목공사
- CIP, SRG, PRD 공사 완료 (100%)
- B5F 터파기 작업완료 (100%)
▣ 철골공사
- P-BOX, H형강 용접 및 근입완료 (100%)
- 1F SL 레이커 작업완료 (100%)
- 1F SL 영구보설치 완료 (100%)
- B1F SL 영구보, 가설보 설치 완료 (100%)
- B2F SL 영구보, 가설보 설치 완료 (100%)
- B3F SL 영구보, 가설보 설치 완료 (100%)
- B4F SL 영구보, 가설보 설치 완료 (100%)
- 지하층 수직부재 STUD BOLT 설치작업 中
▣ 데크공사
- 지하 및 지상층 설치 완료(95%), 잔여(자재인양구 및 개구부 5%)
▣ 철근콘크리트공사
- 1F, B1F, B2F, B3F, B4F SL 콘크리트타설 완료
- B5F 버림 및 기초 콘크리트 타설 中
- B5F, B4F 수직부재 철근 및 거푸집 설치작업
- 101동 기준층 갱폼세팅 예정
- 102동 기준층 3F 타설 완료
- 103동 기준층 3F, 4F 타설 완료
2023.11
2023년 11월말 기준 공사진행 현황에 대해 알려드립니다.
대구 달서 롯데캐슬 센트럴스카이 현장은 2022년 02월 착공하여 2023년 11월 말 기준, 토목공사, 철골공사, 데크공사, 철근콘크리트공사, 타워공사를 진행하고 있습니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 토목공사
- CIP, SRG, PRD 공사 완료 (100%)
- B4F, B5F 터파기 작업진행中 (97%)
▣ 철골공사
- P-BOX, H형강 용접 및 근입완료 (100%)
- 1F SL 레이커 작업완료 (100%)
- 1F SL 영구보설치 완료 (100%)
- B1F SL 영구보, 가설보 설치 완료 (100%)
- B2F SL 영구보, 가설보 설치 완료 (100%)
- B3F SL 영구보, 가설보 설치 완료 (100%)
- B4F SL 영구보, 가설보 설치 中 (100%)
▣ 데크공사
- 3F, 2F,1F, B1F, B2F, B3F SL 데크설치 완료(잔여10%)
- B4F SL 데크 자재반입 및 설치 中 (100%)
▣ 철근콘크리트공사
- 1F, B1F, B2F, B3F, B4F SL 콘크리트타설 완료
- 지상 3F 수직,수평 철근배근 및 콘크리트타설 中
- 지상2F,3F 기둥 및 벽체 철근배근작업 및 거푸지 설치작업 中
- 지하5F 기초 철근배근 및 콘크리트 타설 中
- 지하5F 수직부재 철근, 거푸집 설치작업 예정
2023.10
2023년 10월말 기준 공사진행 현황에 대해 알려드립니다.
대구 달서 롯데캐슬 센트럴스카이 현장은 2022년 02월 착공하여 2023년 10월 말 기준, 토목공사, 철골공사, 데크공사, 철근콘크리트공사, 타워공사를 진행하고 있습니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 토목공사
- CIP, SRG, PRD 공사 완료 (100%)
- B4F, B5F 터파기 작업진행中 (96%)
▣ 철골공사
- P-BOX, H형강 용접 및 근입완료 (100%)
- 1F SL 레이커 작업완료 (100%)
- 1F SL 영구보설치 완료 (100%)
- B1F SL 영구보, 가설보 설치 완료 (100%)
- B2F SL 영구보, 가설보 설치 완료 (100%)
- B3F SL 영구보, 가설보 설치 완료 (100%)
- B4F SL 영구보, 가설보 설치 中 (70%)
▣ 데크공사
- 3F, 2F,1F, B1F, B2F, B3F SL 데크설치 완료
- B4F SL 데크 자재반입 및 설치 中 (70%)
▣ 철근콘크리트공사
- 1F, B1F, B2F, B3F SL 콘크리트타설 완료
- 지상 2F,3F 수직,수평 철근배근 및 콘크리트타설 中
- 지상2F,3F 기둥 및 벽체 철근배근작업 및 거푸지 설치작업 中
- 지하4F SL 거푸집 및 철근배근 작업 中
2023.09
2023년 9월말 기준 공사진행 현황에 대해 알려드립니다.
대구 달서 롯데캐슬 센트럴스카이 현장은 2022년 02월 착공하여 2023년 9월 말 기준, 토목공사, 철골공사, 데크공사, 철근콘크리트공사, 타워공사를 진행하고 있습니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 토목공사
- CIP, SRG, PRD 공사 완료 (100%)
- B4F, B5F 터파기 작업진행中 (95%)
▣ 철골공사
- P-BOX, H형강 용접 및 근입완료 (100%)
- 1F SL 레이커 작업완료 (100%)
- 1F SL 영구보설치 완료 (100%)
- B1F SL 영구보, 가설보 설치 완료 (100%)
- B2F SL 영구보, 가설보 설치 완료 (100%)
- B3F SL 영구보, 가설보 설치 완료 (100%)
- B4F SL 영구보, 가설보 설치 中
▣ 데크공사
- 2F,1F, B1F, B2F, B3F SL 데크설치 완료
- B4F SL 데크 자재반입 및 설치 中
- 지상3F SL 데크 설지 예정
▣ 철근콘크리트공사
- 1F, B1F, B2F, B3F SL 콘크리트타설 완료
- 지상 2F SL 철근배근 및 콘크리트타설 中
- 지상2층 기둥 및 벽체 철근배근작업 및 거푸지 설치작업 中
- 지상3층 기둥 및 벽체 철근배근작업 및 거푸지 설치작업 中
2023.08
2023년 8월말 기준 공사진행 현황에 대해 알려드립니다.
대구 달서 롯데캐슬 센트럴스카이 현장은 2022년 02월 착공하여 2023년 6월 말 기준, 토목공사, 철골공사, 데크공사, 철근콘크리트공사, 타워공사를 진행하고 있습니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 토목공사
- CIP, SRG, PRD 공사 완료 (100%)
- B4F, B5F 터파기 작업진행中 (92%)
▣ 철골공사
- P-BOX, H형강 용접 및 근입완료 (100%)
- 1F SL 레이커 작업완료 (100%)
- 1F SL 영구보설치 완료 (100%)
- B1F SL 영구보, 가설보 설치 완료 (100%)
- B2F SL 영구보, 가설보 설치 완료 (100%)
- B3F SL 영구보, 가설보 설치 완료 (100%)
- B4F SL 영구보, 가설보 설치 中
▣ 데크공사
- 1F, B1F, B2F, B3F SL 데크설치 완료
- B4F SL 데크 자재반입 및 설치 예정
- 지상2F SL 데크 설지 中
▣ 철근콘크리트공사
- 1F, B1F, B2F, B3F SL 콘크리트타설 완료
- 지상 2F SL 철근배근 및 콘크리트타설 中
- 지상2층 기둥 및 벽체 철근배근작업 및 거푸지 설치작업 中
2023.07
2023년 7월말 기준 공사진행 현황에 대해 알려드립니다.
대구 달서 롯데캐슬 센트럴스카이 현장은 2022년 02월 착공하여 2023년 7월 말 기준, 토목공사, 철골공사, 데크공사, 철근콘크리트공사, 타워공사를 진행하고 있습니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 토목공사
- CIP, SRG, PRD 공사 완료 (100%)
- B3F, B4F 터파기 작업진행中 (87%)
▣ 철골공사
- P-BOX, H형강 용접 및 근입완료 (100%)
- 1F SL 레이커 작업완료 (100%)
- 1F SL 영구보설치 완료 (100%)
- B1F SL 영구보, 가설보 설치 완료 (100%)
- B2F SL 영구보, 가설보 설치 완료 (100%)
- B3F SL 영구보, 가설보 설치 완료 (100%)
▣ 데크공사
- 1F, B1F, B2F SL 데크설치 완료
- B3F SL 데크 자재반입 및 설치 中
- 지상2F SL 데크 설지 中
▣ 철근콘크리트공사
- 1F, B1F, B2F SL 콘크리트타설 완료
- B3F SL 철근배근 및 콘크리트타설 中
- 지상1F 기둥 및 벽체 철근배근작업 및 거푸집 설치작업 中
- 지상 2F SL 철근배근 및 콘크리트타설 中
- 지상 2F 기둥 및 벽체 철근배근작업 및 거푸집 설치작업 中
2023.06
2023년 6월말 기준 공사진행 현황에 대해 알려드립니다.
대구 달서 롯데캐슬 센트럴스카이 현장은 2022년 02월 착공하여 2023년 6월 말 기준, 토목공사, 철골공사, 데크공사, 철근콘크리트공사, 타워공사를 진행하고 있습니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 토목공사
- CIP, SRG, PRD 공사 완료 (100%)
- B3F, B4F 터파기 작업진행中 (83%)
▣ 철골공사
- P-BOX, H형강 용접 및 근입완료 (100%)
- 1F SL 레이커 작업완료 (100%)
- 1F SL 영구보설치 완료 (100%)
- B1F SL 영구보, 가설보 설치 완료 (100%)
- B2F SL 영구보, 가설보 설치 완료 (100%)
- B3F SL 영구보, 가설보 설치 中
▣ 데크공사
- 1F, B1F, B2F SL 데크설치 완료
- B3F SL 데크 자재반입 및 설치 中
- 지상2F SL 데크 설지 中
▣ 철근콘크리트공사
- 1F, B1F, B2F SL 콘크리트타설 완료
- B3F SL 철근배근 및 콘크리트타설 中
- 지상1층 기둥 및 벽체 철근배근작업 및 거푸지 설치작업 中
- 지상 2F SL 철근배근 및 콘크리트타설 中
2023.05
2023년 5월말 기준 공사진행 현황에 대해 알려드립니다.
대구 달서 롯데캐슬 센트럴스카이 현장은 2022년 02월 착공하여 2023년 5월 말 기준, 토목공사, 철골공사, 데크공사, 철근콘크리트공사, 타워공사를 진행하고 있습니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 토목공사
- CIP, SRG, PRD 공사 완료 (100%)
- B3F, B4F 터파기 작업진행中 (82%)
▣ 철골공사
- P-BOX, H형강 용접 및 근입완료 (100%)
- 1F SL 레이커 작업완료 (100%)
- 1F SL 영구보설치 완료 (100%)
- B1F SL 영구보, 가설보 설치 완료 (100%)
- B2F SL 영구보, 가설보 설치 완료 (100%)
- B3F SL 영구보, 가설보 설치 中
▣ 데크공사
- 1F, B1F, B2F SL 데크설치 완료
- B3F SL 데크 자재반입 및 설치 中
- 지상1층 데크 자재반입 준비 中
▣ 철근콘크리트공사
- 1F, B1F, B2F SL 콘크리트타설 완료
- B3F SL 철근배근 및 콘크리트타설中
- B1F 수직벽체 철근배근 및 거푸집 설지, 콘크리트 타설 中
- 지상1층 기둥 및 벽체 철근배근작업 및 거푸지 설치작업 中
2023.04
2023년 4월말 기준 공사진행 현황에 대해 알려드립니다.
대구 달서 롯데캐슬 센트럴스카이 현장은 2022년 02월 착공하여 2023년 4월 말 기준, 토목공사, 철골공사, 데크공사, 철근콘크리트공사를 진행하고 있습니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 토목공사
- CIP, SRG, PRD 공사 완료 (100%)
- B3F 터파기 작업진행中 (77%)
▣ 철골공사
- P-BOX, H형강 용접 및 근입완료 (100%)
- 1F SL 레이커 작업완료 (100%)
- 1F SL 영구보설치 완료 (100%)
- B1F SL 영구보, 가설보 설치 완료 (100%)
- B2F SL 영구보, 가설보 설치 中
- B3F SL 영구보, 가설보 설치 中
▣ 데크공사
- 1F, B1F SL 데크설치 완료
- B2F SL 데크 자재반입 및 설치 中
- B3F SL 데크 자재반입 및 설치 中
▣ 철근콘크리트공사
- 1F, B1F SL 콘크리트타설 완료
- B2F SL 철근배근 및 콘크리트타설中
- B1F 수직벽체 철근배근 및 거푸집 설지, 콘크리트 타설 中
- 지상1층 기둥 및 벽체 철근배근작업
2023.03
2023년 3월말 기준 공사진행 현황에 대해 알려드립니다.
대구 달서 롯데캐슬 센트럴스카이 현장은 2022년 02월 착공하여 2023년 3월 말 기준, 토목공사, 철골공사, 데크공사, 철근콘크리트공사를 진행하고 있습니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 토목공사
- CIP, SRG, PRD 공사 완료 (100%)
- B2F, B3F 터파기 작업진행中 (70%)
▣ 철골공사
- P-BOX, H형강 용접 및 근입완료 (100%)
- 1F SL 레이커 작업완료 (100%)
- 1F SL 영구보설치 완료 (100%)
- B1F SL 영구보, 가설보 설치 완료 (100%)
- B2F SL 영구보, 가설보 설치 中
▣ 데크공사
- B1F SL 데크설치 완료
- B2F SL 데크 자재반입 및 설치 中
▣ 철근콘크리트공사
- B1F SL 철근배근 및 콘크리트타설中
- B1F 수직벽체 철근배근 및 거푸집 설지, 콘크리트 타설 中
2023.02
2023년 2월말 기준 공사진행 현황에 대해 알려드립니다.
대구 달서 롯데캐슬 센트럴스카이 현장은 2022년 02월 착공하여 2022년 2월 말 기준, 토목공사, 철골공사, 데크공사, 철근콘크리트공사를 진행하고 있습니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 토목공사
- CIP, SRG, PRD 공사 완료 (100%)
- B2F, B3F 터파기 작업진행中 (61%)
▣ 철골공사
- P-BOX, H형강 용접 및 근입완료 (100%)
- 1F SL 레이커 작업완료 (100%)
- 1F SL 영구보설치 진행中 (100%)
- B1F SL 영구보, 가설보 설지 中
▣ 데크공사
- B1F SL 데크설치 진행中
▣ 철근콘크리트공사
- B1F SL 철근배근 및 콘크리트타설中
- B1F 수직벽체 철근배근 및 거푸집 설지 中
2023.01
2023년 1월말 기준 공사진행 현황에 대해 알려드립니다.
대구 달서 롯데캐슬 센트럴스카이 현장은 2022년 02월 착공하여 2022년 1월 말 기준, 토목공사, 철골공사, 데크공사, 철근콘크리트공사를 진행하고 있습니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 토목공사
- CIP, SRG, PRD 공사 완료 (100%)
- 지하2,3층 터파기 작업진행中 (55%)
▣ 철골공사
- P-BOX, H형강 용접 및 근입완료 (100%)
- 1SL 레이커 작업완료 (100%)
- 1SL 영구보설치 진행中 (95%)
- B1S 영구보, 가설보 설지 中
▣ 데크공사
- B1SL 데크설치 진행中
▣ 철근콘크리트공사
- 1SL, B1SL 철근배근 및 콘크리트타설中
2022.12
2022년 12월말 기준 공사진행 현황에 대해 알려드립니다.
대구 달서 롯데캐슬 센트럴스카이 현장은 2022년 02월 착공하여 2022년 12월 말 기준, 토목공사, 철골공사, 데크공사, 철근콘크리트공사를 진행하고 있습니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 토목공사
- CIP, SRG, PRD 공사 완료 (100%)
- 지하2,3층 터파기 작업진행中 (45%)
▣ 철골공사
- P-BOX, H형강 용접 및 근입완료 (100%)
- 1SL 레이커 작업완료 (100%)
- 1SL 영구보설치 진행中 (85%)
- B1S 영구보, 가설보 설지 中
▣ 데크공사
- 1SL 데크설치 진행中
▣ 철근콘크리트공사
- 1SL 철근배근 및 콘크리트타설中
2022.11
2022년 11월말 기준 공사진행 현황에 대해 알려드립니다.
대구 달서 롯데캐슬 센트럴스카이 현장은 2022년 02월 착공하여 2022년 11월 말 기준, 토목공사, 철골공사, 데크공사, 철근콘크리트공사를 진행하고 있습니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 토목공사
- CIP, SRG, PRD 공사 완료 (100%)
- 지하2층 터파기 작업진행中 (33%)
▣ 철골공사
- P-BOX, H형강 용접 및 근입완료 (100%)
- 1SL 레이커 작업완료 (100%)
- 1SL 영구보설치 진행中 (19%)
- B1S 영구보 설지 준비中
▣ 데크공사
- 1SL 데크설치 진행中 (12%)
▣ 철근콘크리트공사
- 1SL 철근배근 및 콘크리트타설中
2022.10
2022년 10월말 기준 공사진행 현황에 대해 알려드립니다.
대구 달서 롯데캐슬 센트럴스카이 현장은 2022년 02월 착공하여 2022년 10월 말 기준, 토목공사, 철골공사를 진행하고 있습니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 토목공사
- CIP, SRG, PRD 공사 완료 (100%)
- 지하1층 터파기 작업진행中 (30%)
▣ 철골공사
- P-BOX, H형강 용접 및 근입완료 (100%)
- 1SL 레이커 작업진행中 (72%)
- 1SL 영구보설치 진행中 (10%)
▣ 데크공사
- 1SL 데크설치 진행中
▣ 철근콘크리트공사
- 1SL 철근배근 준비中
2022.09
2022년 09월말 기준 공사진행 현황에 대해 알려드립니다.
대구 달서 롯데캐슬 센트럴스카이 현장은 2022년 02월 착공하여 2022년 09월 말 기준, 토목공사, 철골공사를 진행하고 있습니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 토목공사
- CIP, SRG, PRD 공사 완료
- 지하1층 터파기 작업진행중(21%)
▣ 철골공사
- P-BOX, H형강 용접 및 근입완료
- 1SL 레이커 작업진행중(35%)
- 1SL 영구보설치 예정
▣ 데크공사
- 자재발주 진행(10월 작업투입 예정)
▣ 철근콘크리트공사
- 자재발주 진행(10월 작업투입 예정)
2022.08
2022년 08월말 기준 공사진행 현황에 대해 알려드립니다.
대구 달서 롯데캐슬 센트럴스카이 현장은 2022년 02월 착공하여 2022년 08월 말 기준, 토목공사, 철골공사를 진행하고 있습니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 토목공사
- CIP, SRG,PRD 공사 완료
- 터파기 작업진행
▣ 철골공사
- P-BOX, H형강 용접 및 근입완료
- 1SL 레이커 작업진행
▣ 데크공사
- 자재발주 진행(9월 작업투입 예정)
▣ 철근콘크리트공사
- 자재발주 진행(9월 작업투입 예정)
2022.07
2022년 07월말 기준 공사진행 현황에 대해 알려드립니다.
대구 달서 롯데캐슬 센트럴스카이 현장은 2022년 02월 착공하여 2022년 07월 말 기준, 토목공사, 철골공사를 진행하고 있습니다.
입주민들의 성원과 관심에 감사드리며, 최고의 품질로 보답하겠습니다.
▣ 토목공사
- CIP, SRG 공사 완료
- PRD 천공 : 98.% 작업완료
- PRD 근입 : 63% 작업완료
- 터파기 진행예정
▣ 철골공사
- P-BOX 연결 및 용접작업 :64.4% 작업완료
- H형강 연결 및 용접작업 : 57% 작업완료
▣ 데크공사
- 자재발주 진행(8월 말 작업투입 예정)
▣ 철근콘크리트공사
- 자재발주 진행(9월 초 작업투입 예정)
