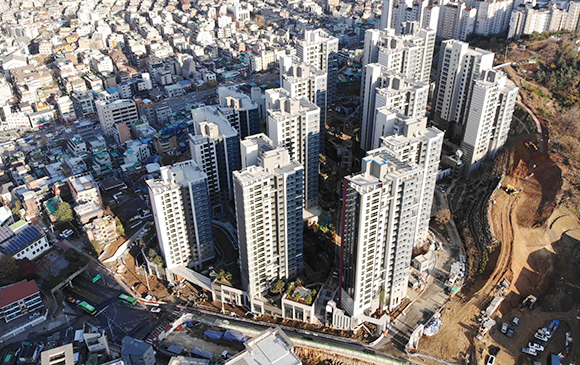

공사현황

HOME 공사안내 공사현황

전체공정률

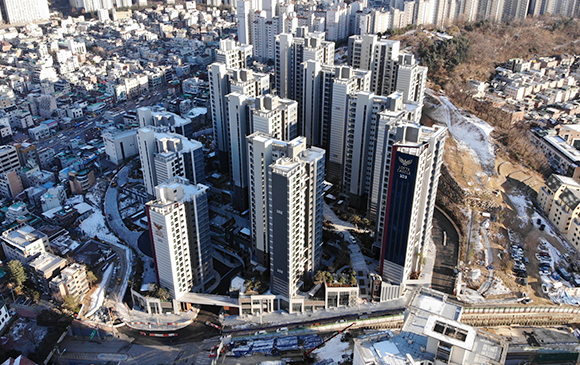

98.30%

2021.01

※ 본 현장 사진은 12월 기준입니다.

▣ 세대 내,외부 하자보수 진행 중.

▣ 부대토목
- 하자보수 진행 중.

▣ 조경공사
- 하자보수 진행 중.

2020.12

※ 본 현장 사진은 11월 기준입니다.

▣ 주요 마감 공사
- 잔여 가전공사 및 시스템가구공사 완료.
- 세대 내 잔손보기 진행 중.
- 세내내부, 외부 및 공용부 준공청소 진행 중.

▣ 부대토목
- 우오수,생활 및 맨홀설치 / 성토작업 완료.
- 포장기초 작업 완료.
- 아스콘 작업 진행 중.

▣ 조경공사
- 경계석 시공 완료.
- 자연석쌓기 완료.
- 잔여 관목 및 잔디 식재 진행 중.
- 보도블럭 진행 중.
- 잔여 조경시설물(티카페,운동공간 진행중)

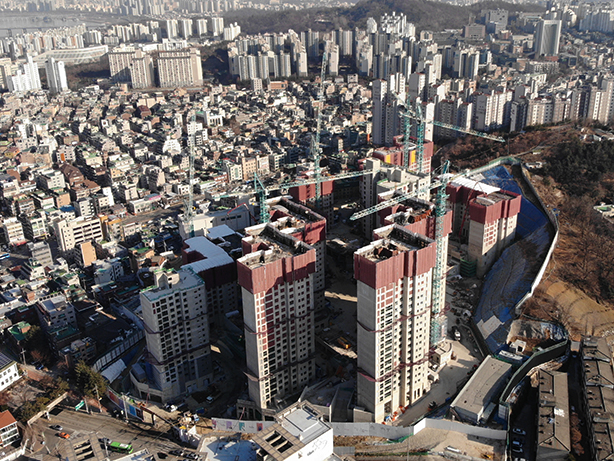

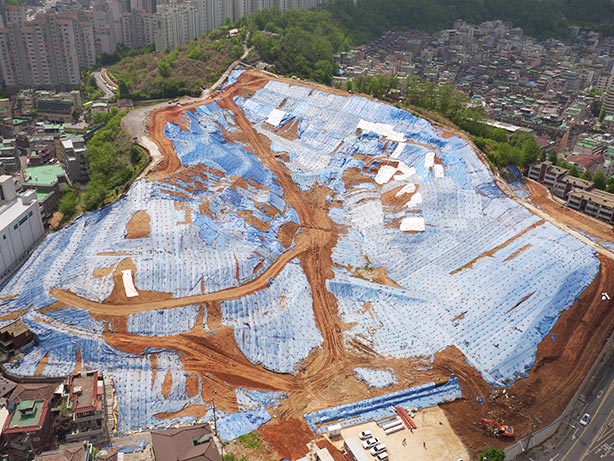

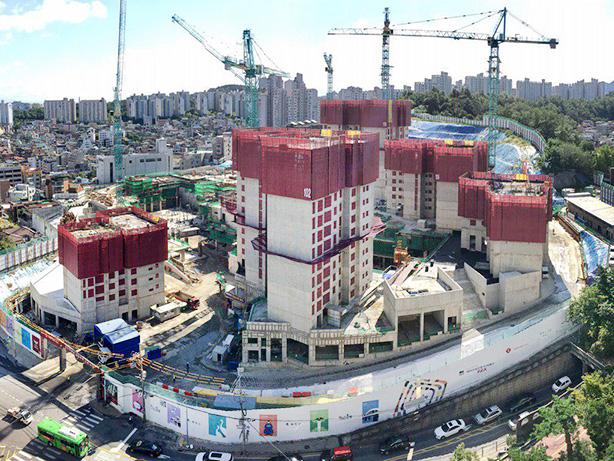

2020.11

※ 본 현장 사진은 10월 기준입니다.

▣ 주요 마감 공사
- 도배 공사(천정) : 98% (927/950세대)
- 도배 공사(벽체) : 76% (729/950세대)
- 마루 공사 : 97% (927/950세대)
- 후드 : 100% (950/950세대)
- 전기오븐 : 29% (279/950세대)

▣ 부대토목
- 우오수,생활 및 맨홀설치 / 성토작업
- 아스콘 작업
- 포장기초 작업
- 외부 메인 우·오수관로
- 내부 우·오수관로

▣ 조경공사
- 교목 및 관목 식재
- 벽천 모래포설 및 자갈포설
- 경계석 시공
- 조경시설물(놀이터,티카페,수경시설,데크시공 진행중)

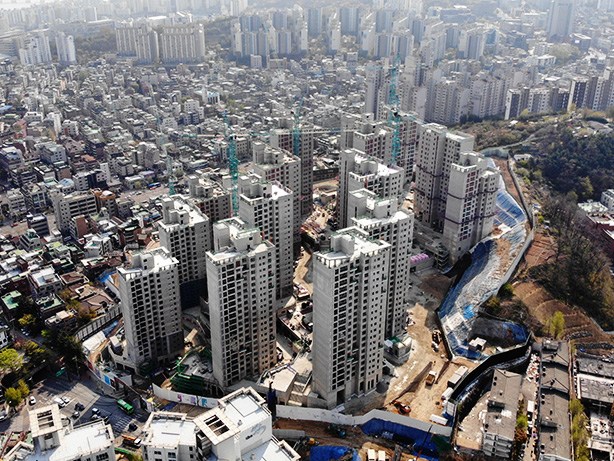

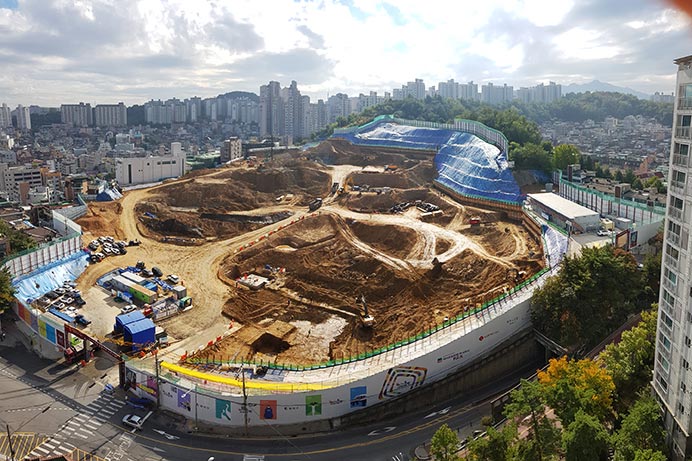

2020.10

※ 본 현장 사진은 09월 기준입니다.

▣ 주요 마감 공사
- 목창호(문짝) : 80% (762/950세대)
- 일반가구 공사(문짝) : 85% (810/950세대)
- 주방가구 공사(문짝) : 100% (950/950세대)
- 도배 공사(천정) : 54% (513/950세대)
- 도배 공사(벽체) : 31% (300/950세대)
- 마루 공사 : 20% (190/950세대)
- 샤워부스 : 50% (475/950세대)

▣ 부대토목
- 우오수,생활 및 맨홀설치 / 성토작업 / 산벽시공
- 외부 메인 우·오수관로 : 진행중
- 내부 우·오수관로 : 진행중

▣ 조경공사
- 석가산 석재시공 / 소나무식재 / 자연석쌓기
- 교목 식재 : 10월 말 완료 예정
- 관목 식재 : 11월 중순 완료 예정

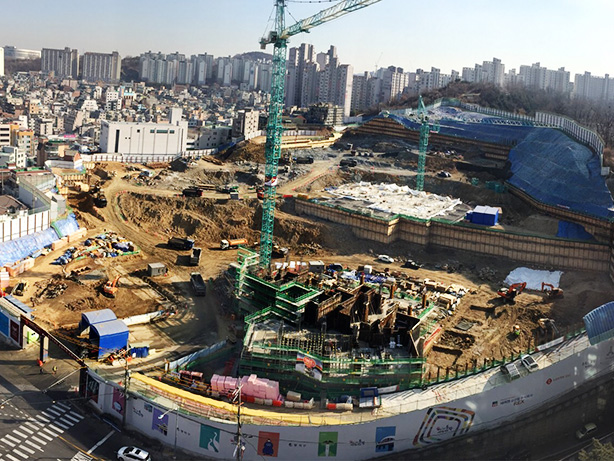

2020.09

※ 본 현장 사진은 08월 기준입니다.

▣ 건축 공사 (철근콘크리트공사) : 완료

▣ 조적 / 미장 / 방수 공사 : 완료

▣ PL창호 공사 : 완료

▣ 주요 마감 공사
- 타일 공사(욕실벽) : 100% (950/950세대)
- 타일 공사(욕실바닥) : 85% (810/950세대)
- 타일 공사(주방벽) : 100% (950/950세대)
- 아트월타일(거실) : 88% (844/950세대)
- 공용부타일 : 60% 진행중
- 가구 공사(일반/주방) : 바디설치 완료 → 가구 도어반입 및 설치 진행중
- 목창호 공사(가틀/본틀) : 완료
- 도배공사 : 천장도배 진행중
- 걸레받이 : 55% (520/950세대)
- 몰딩 : 79% (750/950세대)

▣ 외부 공사
- 외부 석공사 : 92% (12/13개동)
- 외부 도장 공사 : 정벌 진행중 (12/13개동)
- 타워크레인 해체 공사 : 완료.
- 호이스트 해체 공사 : 완료.

▣ 부대토목
- 우오수,생활 및 맨홀설치 / 성토작업 / 산벽시공
- 외부 메인 우·오수관로 : 진행중
- 내부 우·오수관로 : 진행중

▣ 조경공사
- 석가산 석재시공 / 소나무식재 / 자연석쌓기
- 교목 식재 : 10월 말 완료 예정
- 관목 식재 : 11월 중순 완료 예정

2020.08

※ 본 현장 사진은 07월 기준입니다.

▣ 건축 공사 (철근콘크리트공사)
- 전체 동 타설 완료.

▣ 조적 / 미장 / 방수 공사
- 조적 : 완료.
- 미장 : 완료.
- 방수 : 완료.

▣ PL창호 공사
- PL창호 : 완료.
- PL분합 : 완료.

▣ 주요 마감 공사
- 타일 공사(욕실벽) : 98% (939/950세대)
- 타일 공사(욕실바닥) : 27% (259/950세대)
- 타일 공사(주방벽) : 97% (929/950세대)
- 가구 공사(일반/주방) : 85% (811/950세대) / 66% (636/950세대)
- 목창호 공사 (가틀/본틀) : 완료. / 60% (570/950세대)

▣ 외부 공사
- 외부 석공사 : 92% (12/13개동)
- 외부 도장 공사 : 정벌 진행중
- 타워크레인 해체 공사 : 완료.
- 호이스트 해체 공사 : 완료.

▣ 부대토목
- 우오수,생활 및 맨홀설치 / 성토작업 / 산벽시공
- 외부 메인 우·오수관로 : 7월 말 완료 예정
- 내부 우·오수관로 : 8월 말 완료 예정

▣ 조경공사
- 석가산 석재시공 / 소나무식재 / 자연석쌓기
- 교목 식재 : 10월 말 완료 예정
- 관목 식재 : 11월 중순 완료 예정

2020.07

※ 본 현장 사진은 06월 기준입니다.

▣ 건축 공사 (철근콘크리트공사)
- 전체 동 타설 완료.

▣ 조적 / 미장 / 방수 공사
- 조적 : 완료.
- 미장 : 98% (931/950세대)
- 방수 : 완료.

▣ PL창호 공사
- PL창호 : 완료.
- PL분합 : 완료.

▣ 주요 마감 공사
- 타일 공사(욕실벽) : 50% (480/950세대)
- 타일 공사(욕실바닥) : 7% (70/950세대)
- 타일 공사(주방벽) : 73% (700/950세대)
- 가구 공사(일반/주방) : 21% (200/950세대) / 10% (100/950세대)
- 목창호 공사 (가틀/본틀) : 완료. / 55% (530/950세대)

▣ 외부 공사
- 외부 석공사 : 84% (11/13개동)
- 외부 도장 공사 : 정벌 진행중
- 타워크레인 해체 공사 : 완료.
- 호이스트 해체 공사 : 6월말 ~ 7월초 완료 예정

▣ 부대토목
- 외부 메인 우·오수관로 : 7월 말 완료 예정
- 내부 우·오수관로 : 8월 말 완료 예정

▣ 조경공사
- 교목 식재 : 10월 말 완료 예정
- 관목 식재 : 11월 중순 완료 예정

2020.05

※ 본 현장 사진은 04월 기준입니다.

▣ 건축공사 (철근콘크리트공사)
- 전체 동 타설 완료.

▣ 조적 / PL창호 공사
- 101동 완료 / 완료
- 102동 완료 / 완료
- 103동 완료 / 완료
- 104동 완료 / 창틀,창짝 완료, 분합 6F 진행 중
- 105동 완료 / 창틀,창짝 완료, 분합 16F 진행 중
- 106동 완료 / 완료
- 107동 7F 진행 중 / 창틀 완료, 창짝 6F 진행 중
- 108동 17F 진행 중 / 창틀 16F, 창짝 11F, 분합 11F 진행 중
- 109동 완료 / 완료
- 110동 16F 진행 중 / 창틀 완료, 창짝 11F, 분합 11F 진행 중
- 111동 18F 진행 중 / 창틀 완료, 창짝 16F, 분합 11F 진행 중
- 112동 10F 진행 중 / 창틀,창짝 11F 진행 중
- 113동 15F 진행 중 / 창틀 완료, 창짝 11F, 분합 11F 진행 중

▣ 타일 공사 (벽타일)
- 101동(44세대) → 44세대 완료.
- 102동(78세대) → 34세대 완료.
- 103동(57세대) → 36세대 완료.
- 106동(78세대) → 32세대 완료.
- 109동(93세대) → 87세대 완료.

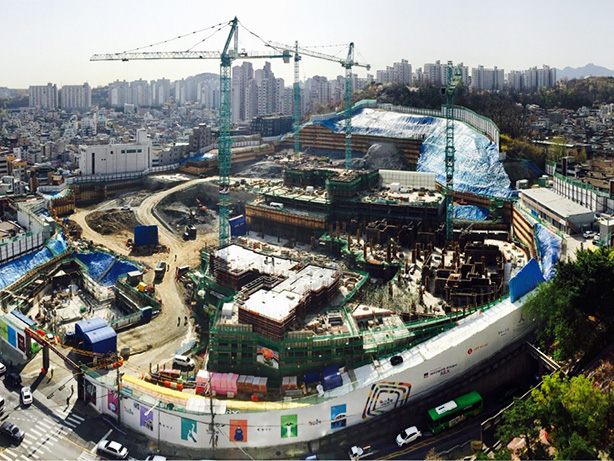

2020.04

※ 본 현장 사진은 03월 기준입니다.

▣ 조적 / PL창호 공사
- 101동 완료 / 완료
- 102동 17F 진행 중 / 분합16F~20F 진행 중
- 103동 완료 / 분합16F~20F 진행 중
- 104동 6F 진행 중 / 창틀,창짝11F~14F 진행 중
- 105동 14F 진행 중 / 분합11F~15F 진행 중
- 106동 완료 / 분합16F~20F 진행 중
- 107동 / 창틀 6F~10F 진행 중
- 108동 6F 진행 중 / 창틀,창짝 11F~ 진행 중
- 109동 완료 / 완료
- 110동 10F 진행 중 / 창틀11F~,창짝 6F~ 진행 중
- 111동 10F 진행 중 / 창틀,창짝 11F~,분합6F~ 진행 중
- 112동 / 창짝 11F~ 진행 중
- 113동 10F 진행 중 / 창틀,창짝 11F~,분합 6F~ 진행 중

▣ 건축공사 (철근콘크리트공사)
- 101동 타설 완료
- 102동 타설 완료
- 103동 타설 완료
- 104동 옥탑1F 타설
- 105동 타설 완료
- 106동 타설 완료
- 107동 10F 타설
- 108동 19F 타설
- 109동 타설 완료
- 110동 19F 타설
- 111동 19F 타설
- 112동 17F 타설
- 113동 타설 완료

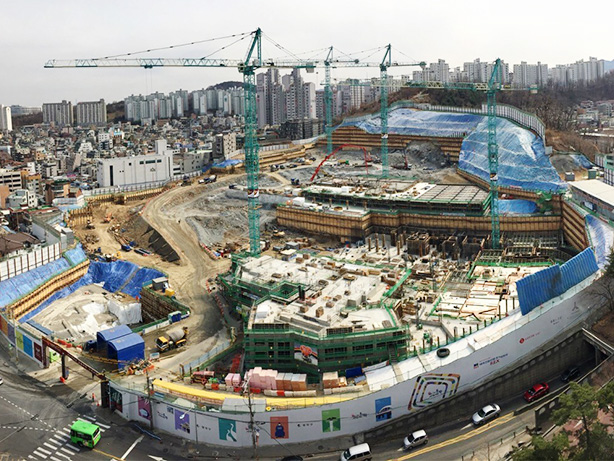

2020.03

※ 본 현장 사진은 02월 기준입니다.

▣ 조적 / PL창호 공사
- 101동 완료 / 완료
- 102동 14F 진행 중 / 10F~15F 진행 중
- 103동 15F 진행 중 / 16F~20F 진행 중
- 104동 / 1F~5F 진행 중
- 105동 9F 진행 중 / 11F~15F 진행 중
- 106동 17F 진행 중 / 16F~20F 진행 중
- 107동
- 108동 / 창틀,창짝 6F 진행 중
- 109동 완료 / 창틀,창짝 완료,분합 15F 진행 중
- 110동 5F 진행 중 / 창틀,창짝 6F 진행 중
- 111동 7F 진행 중 / 창틀 11F,창짝 6F 진행 중
- 112동
- 113동 7F 진행 중 / 창틀 11F,창짝6F 진행 중

▣ 건축공사 (철근콘크리트공사)
- 101동 타설 완료
- 102동 옥탑1F 타설
- 103동 타설 완료
- 104동 12F 타설
- 105동 19F 타설
- 106동 타설 완료
- 107동 5F 타설
- 108동 14F 타설
- 109동 타설 완료
- 110동 14F 타설
- 111동 15F 타설
- 112동 12F 타설
- 113동 14F 타설

2020.02

※ 본 현장 사진은 01월 기준입니다.

▣ 공통가설공사
- 가설인프라
- 품질 / 환경관리
- 폐기물처리

▣ 토목공사
- 가시설 해제
- 계측관리

▣ 조적 / PL창호 공사
- 101동 14F 진행 중 / 완료
- 102동 14F 진행 중 / 10F~15F 진행 중
- 103동 15F 진행 중 / 16F~20F 진행 중
- 104동 / 1F~5F 진행 중
- 105동 9F 진행 중 / 11F~15F 진행 중
- 106동 17F 진행 중 / 16F~20F 진행 중
- 108동 / 1F~5F 진행 중
- 109동 15F 진행 중 / 완료
- 110동 / 1F ~ 5F 진행 중
- 113동 3F 진행 중 / 6F~10F 진행 중

▣ 건축공사 (철근콘크리트공사)
- 101동 타설 완료
- 102동 20F 타설
- 103동 20F 타설
- 104동 9F 타설
- 105동 16F 타설
- 106동 PH1F 타설
- 107동 2F 타설
- 108동 10F 타설
- 109동 타설 완료
- 110동 11F 타설
- 111동 11F 타설
- 112동 9F 타설
- 113동 11F 타설

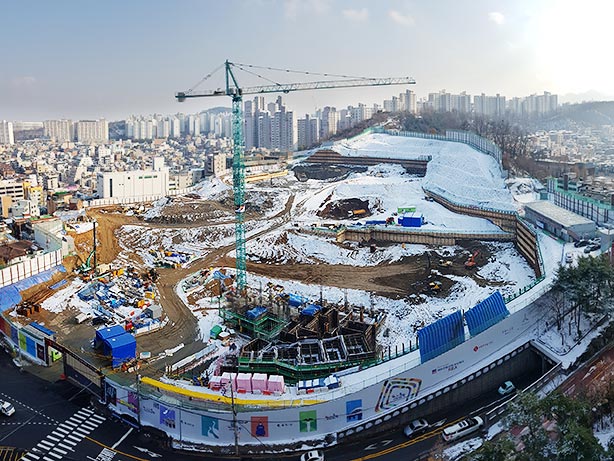

2020.01

※ 본 현장 사진은 19년 12월 기준입니다.

▣ 공통가설공사
- 가설인프라
- 품질/환경관리
- 폐기물처리

▣ 토목공사
- 되메우기
- 가시설 해제
- 계측관리

▣ 조적공사
- 101동 10F완료 / 10F 유리설치 완료
- 102동 11F완료 / 10F 유리설치 완료
- 103동 10F완료 / 10F 유리설치 완료
- 106동 12F완료 / 11F 유리설치 완료
- 109동 14F완료 / 15F 유리설치 완료

▣ 건축공사(철근콘크리트공사)
- 101동 옥탑1F 타설
- 102동 16F 타설
- 103동 18F 타설
- 104동 4F 타설
- 105동 11F 타설
- 106동 18F 타설
- 107동 B4F 타설
- 108동 5F 타설
- 109동 옥탑1F 타설
- 110동 5F 타설
- 111동 6F 타설
- 112동 3F 타설
- 113동 6F 타설

2019.12

※ 본 현장 사진은 11월 기준입니다.

▣ 공통가설공사
- 가설인프라
- 품질 / 환경관리
- 폐기물처리

▣ 토목공사
- 되메우기
- E/A 천공 및 가시설 인발
- E/A 천공 및 인장
- 토류판 해제
- 계측관리

▣ 조적 / PL창호 공사
- 101동 9F 완료 / 6F~10F 진행중
- 102동 9F 완료 / 9F 유리설치 완료
- 103동 9F 완료 / 6F~10F 진행중
- 106동 1-2호수 8F, 3-4호수 11F 완료 / 6F~10F 진행중
- 109동 9F 완료 / 10F~15F 진행중

▣ 건축공사 (철근콘크리트공사)
- 101동 14F 타설
- 102동 14F 타설
- 103동 14F 타설
- 104동 B4F 타설
- 105동 7F 타설
- 106동 16F 타설
- 107동 B4F 타설
- 108동 2F 타설
- 109동 18F 타설
- 110동 1F 타설
- 111동 2F 타설
- 112동 1F 타설
- 113동 2F 타설

2019.11

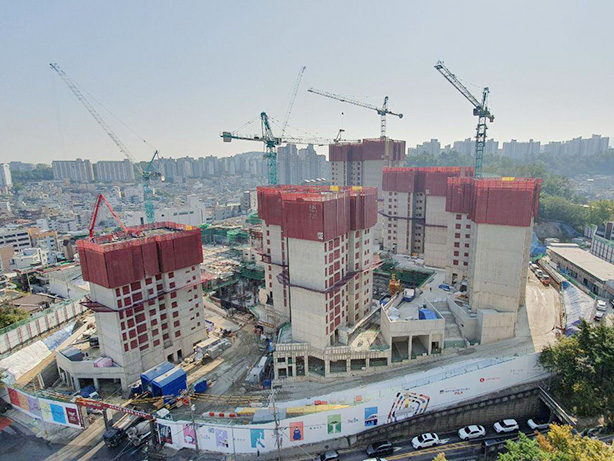

※ 본 현장 사진은 10월 기준입니다.

▣ 공통가설공사
- 가설인프라
- 품질 / 환경관리
- 폐기물처리

▣ 토목공사
- 되메우기
- E/A 천공 및 가시설 인발
- E/A 천공 및 인장
- 토류판 해제
- 계측관리

▣ 가설공사 (타워크레인)
- 타워크레인 1호기 설치
- 타워크레인 2호기 설치
- 타워크레인 3호기 설치
- 타워크레인 4호기 설치
- 타워크레인 5호기 설치
- 타워크레인 6호기 설치

▣ 건축공사 (철근콘크리트공사)
- 101동 10F 타설
- 102동 12F 타설
- 103동 10F 타설
- 104동 B3F 형틀 및 철근배근
- 105동 3F 타설
- 106동 12F 타설
- 107동 B3F 타설
- 108동 B3F 타설
- 109동 15F 타설
- 110동 1F 형틀 및 철근배근
- 111동 B1F 갱폼설치
- 112동 B1F 타설
- 113동 1F 타설"

2019.10

※ 본 현장 사진은 09월 기준입니다.

▣ 공통가설공사
- 가설인프라
- 품질 / 환경관리
- 폐기물처리

▣ 토목공사
- 되메우기
- E/A 천공 및 가시설 인발
- E/A 천공 및 인장
- 토류판 해제
- 계측관리

▣ 가설공사 (타워크레인)
- 타워크레인 1호기 설치
- 타워크레인 2호기 설치
- 타워크레인 3호기 설치
- 타워크레인 4호기 설치
- 타워크레인 5호기 설치
- 타워크레인 6호기 설치

▣ 건축공사 (철근콘크리트공사)
- 101동 6F 타설
- 102동 12F 타설
- 103동 5F 타설
- 104동 B4F 형틀 및 철근배근
- 105동 1F 타설
- 106동 7F 타설
- 107동 기초타설
- 108동 B2F 형틀 및 철근배근
- 109동 11F 타설
- 110동 B3F 타설
- 111동 B1F 타설
- 112동 B1F 타설
- 113동 B1F 타설

2019.09

※ 본 현장 사진은 08월 기준입니다.

▣ 공통가설공사
- 가설인프라
- 품질 / 환경관리
- 폐기물처리

▣ 토목공사
- 되메우기
- E/A 천공 및 가시설 인발
- E/A 천공 및 인장
- 토류판 해제
- 계측관리

▣ 가설공사 (타워크레인)
- 타워크레인 1호기 설치
- 타워크레인 2호기 설치
- 타워크레인 3호기 설치
- 타워크레인 4호기 설치
- 타워크레인 5호기 설치
- 타워크레인 6호기 설치

▣ 건축공사 (철근콘크리트공사)
- 101동 3F 형틀 및 철근배근
- 102동 10F 형틀 및 철근배근
- 103동 2F 타설
- 104동 비상차로(경사로) 타설 및 경사로 난간형틀
- 105동 B3F 형틀 및 철근배근
- 106동 4F 형틀 및 철근배근
- 107동 B3F 형틀 및 철근배근
- 108동 B3F 형틀 및 철근배근
- 109동 8F 타설
- 110동 B3F 형틀 및 철근배근
- 111동 B1F 형틀 및 철근배근
- 112동 B1F 형틀 및 철근배근
- 113동 B1F 형틀 및 철근배근

2019.08

※ 본 현장 사진은 07월 기준입니다.

▣ 공통가설공사
- 가설인프라
- 품질 / 환경관리
- 폐기물처리

▣ 토목공사
- 되메우기
- E/A 천공 및 가시설 인발
- E/A 천공 및 인장
- 토류판 해제
- 계측관리

▣ 가설공사 (타워크레인)
- 타워크레인 1호기 설치
- 타워크레인 2호기 설치
- 타워크레인 3호기 설치
- 타워크레인 4호기 설치
- 타워크레인 5호기 설치
- 타워크레인 6호기 설치

▣ 건축공사 (철근콘크리트공사)
- 101동 1F 형틀 및 철근배근
- 102동 7F 타설
- 103동 1F 형틀 및 철근배근
- 104동 B4F 형틀 및 철근배근
- 105동 B4F 형틀 및 철근배근
- 106동 1F 형틀 및 철근배근
- 107동 B4F 형틀 및 철근배근
- 108동 B4F 형틀 및 철근배근
- 109동 5F 타설
- 110동 기초 타설
- 111동 B2F 형틀 및 철근배근
- 112동 B2F 형틀 및 철근배근
- 113동 B1F 형틀 및 철근배근

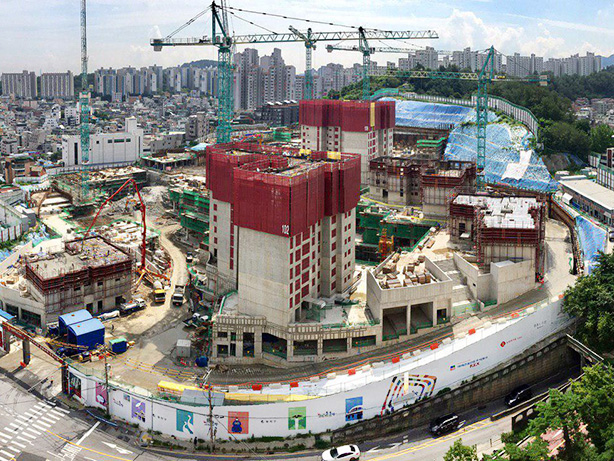

2019.07

※ 본 현장 사진은 06월 기준입니다.

▣ 공통가설공사
- 가설인프라
- 임시동력간선공사
- 폐기물처리
- 품질관리

▣ 토목공사
- 터파기 및 잔토처리
- H-Pile 천공 및 근입
- E/A 천공 및 인장
- 토류판 설치
- 계측관리

▣ 가설공사 (타워크레인)
- 타워크레인 1호기 설치
- 타워크레인 3호기 설치
- 타워크레인 4호기 설치
- 타워크레인 5호기 설치
- 타워크레인 6호기 설치
- 타워크레인 2호기 설치

▣ 건축공사 (철근콘크리트공사)
- 101동 B5F 형틀 및 철근배근
- 102동 4F 타설
- 103동 B3F 타설
- 104동 B5F 타설
- 105동 B4F 형틀 및 철근배근
- 106동 B3F 타설
- 107동 B5F 형틀 및 철근배근
- 108동 B5F 형틀 및 철근배근
- 109동 2F 타설
- 110동 버림 타설
- 111동 B3F 형틀 및 철근배근
- 112동 B2F 형틀 및 철근배근
- 113동 B2F 형틀 및 철근배근

2019.06

※ 본 현장 사진은 05월 기준입

▣ 공통가설공사
- 가설인프라
- 임시동력간선공사
- 폐기물처리
- 품질관리

▣ 토목공사
- 터파기 및 잔토처리
- H-Pile 천공 및 근입
- E/A 천공 및 인장
- 토류판 설치
- 계측관리

▣ 가설공사 (타워크레인)
- 타워크레인 1호기 설치
- 타워크레인 3호기 설치
- 타워크레인 4호기 설치
- 타워크레인 5호기 설치
- 타워크레인 6호기 설치
- 타워크레인 2호기 설치

▣ 건축공사 (철근콘크리트공사)
- 101동 B5F 형틀 및 철근배근
- 102동 3F 타설
- 103동 B3F 형틀 및 철근배근
- 104동 버림 타설
- 105동 B5F 타설
- 106동 B3F 형틀 및 철근배근
- 107동 버림 타설
- 108동 버림 타설
- 109동 1F 형틀 및 배근
- 110동 B3F(주차장) 형틀 및 배근
- 111동 기초 타설
- 112동 B3F 형틀 및 배근니다.

2019.05

※ 본 현장 사진은 04월 기준입니다.

▣ 공통가설공사
- 가설인프라
- 임시동력간선공사
- 폐기물처리
- 품질관리

▣ 토목공사
- 터파기 및 잔토처리
- H-Pile 천공 및 근입
- E/A 천공 및 인장
- 토류판 설치
- 계측관리

▣ 가설공사 (타워크레인)
- 타워크레인 1호기 설치
- 타워크레인 3호기 설치
- 타워크레인 4호기 설치
- 타워크레인 5호기 설치
- 타워크레인 6호기 설치

▣ 건축공사 (철근콘크리트공사)
- 101동 소화수조 타설
- 102동 1F 타설
- 103동 B4F 형틀 및 철근배근
- 105동 버림 타설
- 106동 B4F 형틀 및 철근배근
- 109동 B2F 형틀 및 철근배근
- 112동 버림 타설

2019.04

※ 본 현장 사진은 03월 기준입니다.

▣ 공통가설공사
- 가설사무실 및 울타리
- 가설인프라
- 임시동력간선공사
- 폐기물처리
- 품질관리

▣ 토목공사
- 터파기 및 잔토처리
- H-Pile 천공 및 근입
- E/A 천공 및 인장
- 토류판 설치

▣ 가설공사 (타워크레인)
- 타워크레인 1호기 운행
- 타워크레인 4호기 운행
- 타워크레인 5호기 운행
- 타워크레인 6호기 운행

▣ 건축공사(철근콘크리트공사)
- 101동 정화조 기초 타설
- 101동 기초타설
- 102동 1F 갱폼 및 알폼설치
- 103동 B5F 타설
- 106동 B5F 타설
- 109동 B3F 타설

2019.03

※ 본 현장 사진은 02월 기준입니다.

▣ 공통가설공사
- 가설사무실 및 울타리
- 가설인프라
- 임시동력간선공사
- 폐기물처리
- 품질관리

▣ 토목공사
- 터파기 및 잔토처리
- H-Pile 천공 및 근입
- E/A 천공 및 인장
- 토류판 설치

▣ 가설공사
- 타워크레인 1호기 운행
- 타워크레인 5호기 운행
- 타워크레인 6호기 운행

▣ 건축공사
- 102동 B4F 철근배근 및 형틀작업
- 102동 B4F Con'c 타설
- 103동 기초 Con'c 타설
- 103동 B5F 철근배근 및 형틀작업
- 106동 기초 Con'c 타설
- 109동 기초 Con'c 타설
- 109동 B3F 철근배근 및 형틀작업
- 근린생활시설 지하4층 Con'c 타설
- 저수조 기초 Con'c 타설

2019.02

※ 본 현장 사진은 01월 기준입니다.

▣ 공통가설공사
- 가설사무실 및 울타리
- 가설인프라
- 임시동력간선공사
- 폐기물처리
- 품질관리

▣ 토목공사
- 터파기 및 잔토처리
- H-Pile 천공 및 근입
- E/A 천공 및 인장
- 토류판 설치

▣ 건축공사
- 타워크레인 1호기 운행
- 타워크레인 5호기 및 6호기 설치 및 운행
- 102동 지하4층 철근배근 및 형틀작업
- 103동 영구배구공사
- 103동 버림Con'c 타설
- 109동 기초Con'c 타설
- 109동 지하3층 철근배근

2019.01

※ 본 현장 사진은 18년 12월 기준입니다.

▣ 공통가설공사
- 가설사무실 및 울타리
- 가설인프라
- 시공중측량
- 임시동력간선공사
- 폐기물처리

▣ 토목공사
- 터파기 및 잔토처리
- H-Pile 천공 및 근입
- E/A 천공 및 인장
- 토류판 설치

▣ 건축공사
- 타워크레인 1호기 운행
- 타워크레인 5호기 및 6호기 기초 타설
- 102동 지하5층 타설
- 102동 지하4층 철근배근 및 형틀작업

2018.11

※ 본 현장 사진은 10월 기준입니다.

▣ 공통가설공사
- 임시동력간선공사
- 현장정리

▣ 토목공사
- 터파기 및 잔토처리
- H-Pile 천공 및 근입
- E/A 천공 및 인장
- 토류판 설치

▣ 가설공사
- 타워크레인 1호기 설치

2018.10

※ 본 현장 사진은 09월 기준입니다.

▣ 공통가설공사
- 가설급수펌프,탱크
- 임시동력간선공사
- 현장정리

▣ 토목공사
- 터파기 및 잔토처리
- H-Pile 천공 및 근입
- E/A 천공 및 인장
- 토류판 설치

2018.09

※ 본 현장 사진은 08월 기준입니다.

▣ 공통가설공사
- 임시동력간선공사
- 현장정리
- 가설정화조공사

▣ 토목공사
- 터파기 및 잔토처리
- H-Pile 천공 및 근입
- E/A 천공 및 인장
- 토류판 설치

2018.08

※ 본 현장 사진은 07월 기준입니다.

▣ 공통가설공사
- 임시동력간선공사
- 가설사무실 축조
- 현장정리

▣ 토목공사
- 터파기 및 잔토처리
- H-Pile 천공 및 근입

2018.07

※ 본 현장 사진은 06월 기준입니다.

▣ 공통가설공사
- 가설울타리 그래픽
- 심정개발
- 임시동력간선공사
- 인접건물 사전안전진단
- 현장정리
- 공사손해보험
- 안전기원제

▣ 토목공사
- 터파기 및 잔토처리

2018.06

※ 본 현장 사진은 05월 기준입니다.

▣ 공통가설공사
- 가설울타리 설치
- 현장게이트 및 세륜장 설치
