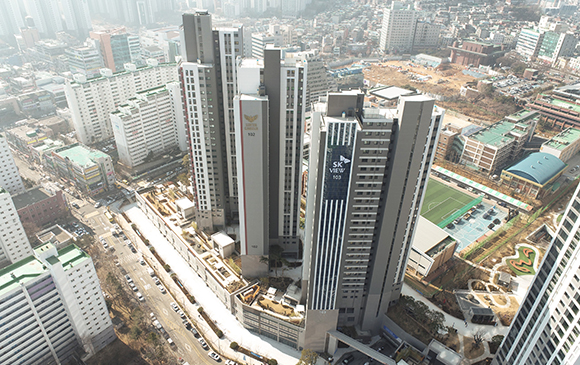

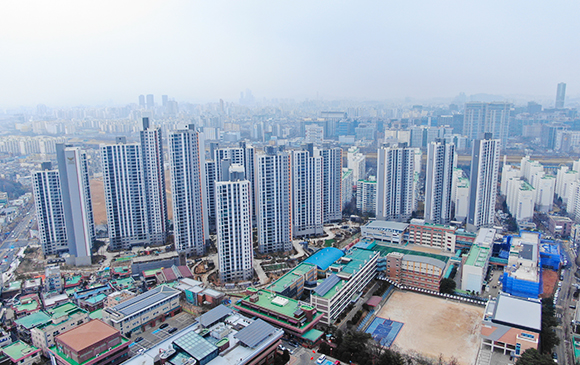

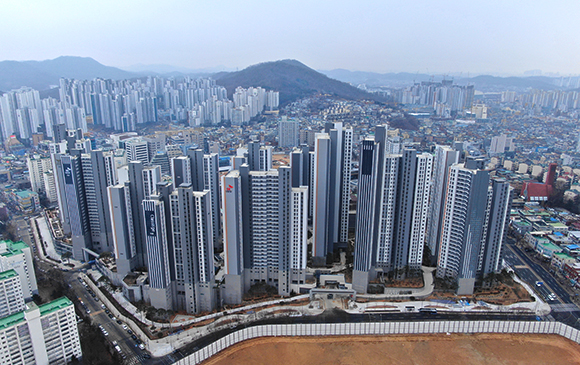

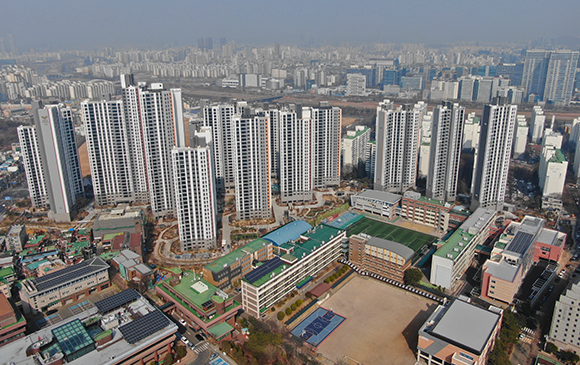

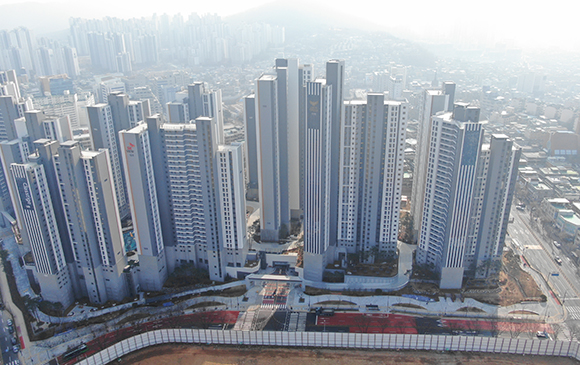

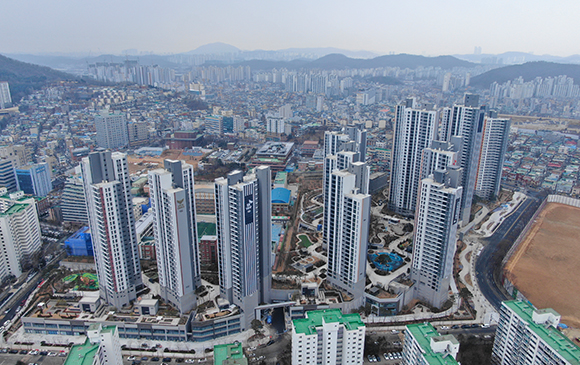

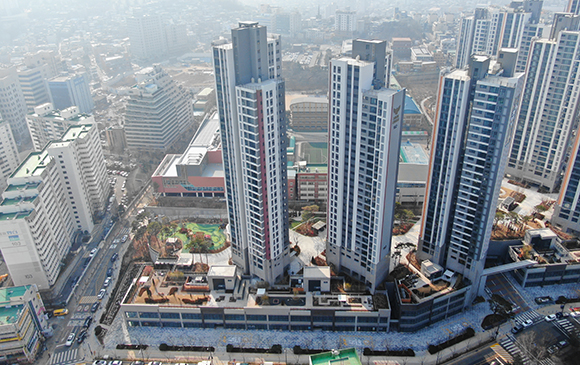

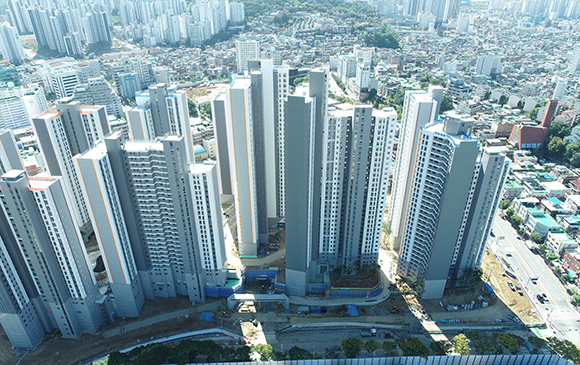

전체공정률

100.00%

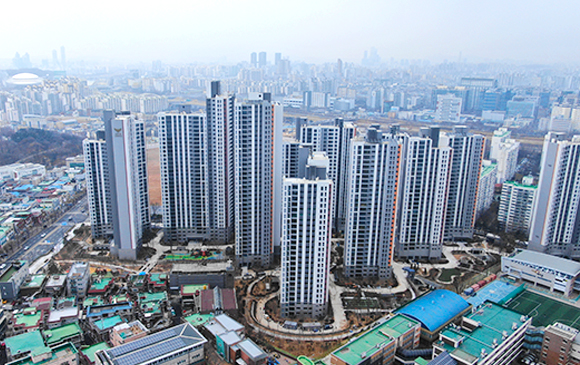

2022.04

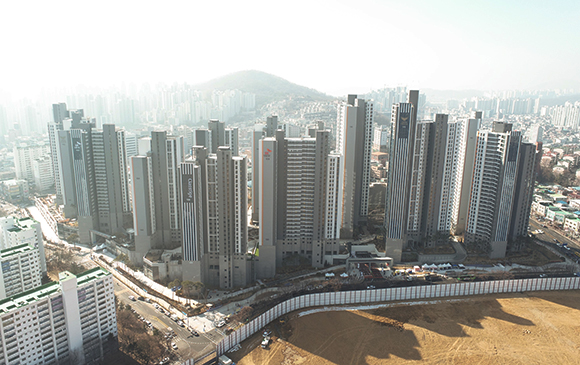

안녕하십니까?

철산역 롯데캐슬&SK VIEW 클래스티지 현장입니다.
2022년 3월 공사진행 현황에 대해 알려드립니다.

건축공사

마감공사 내외부 손보기 및 아파트 내외부 준공청소

또한 전기공사 및 설비공사는 입주전 시운전 진행중입니다.

현장직원 및 근로자 일동은 최고의 품질확보를 목표로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.

감사합니다.

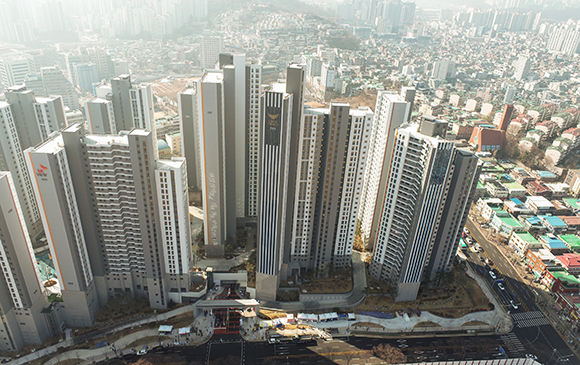

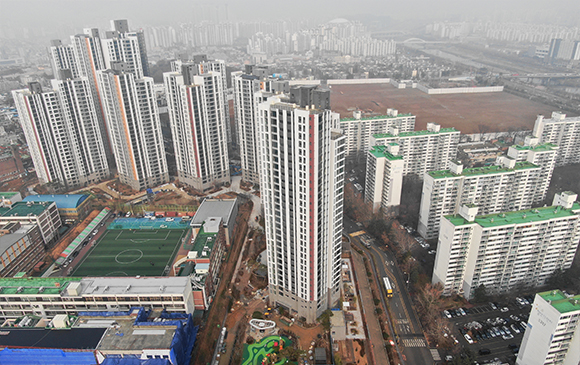

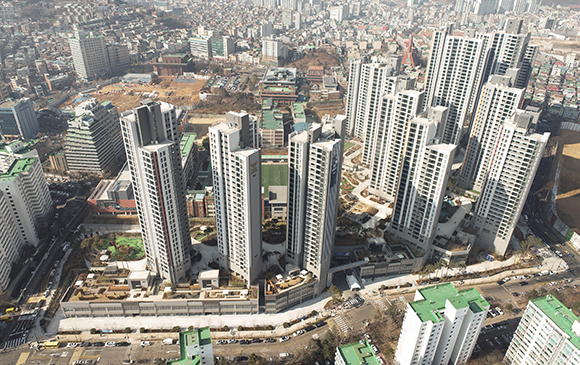

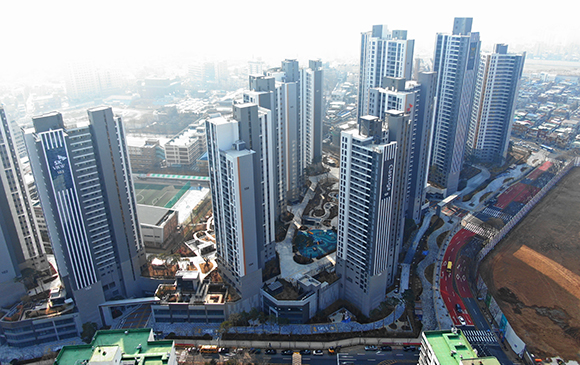

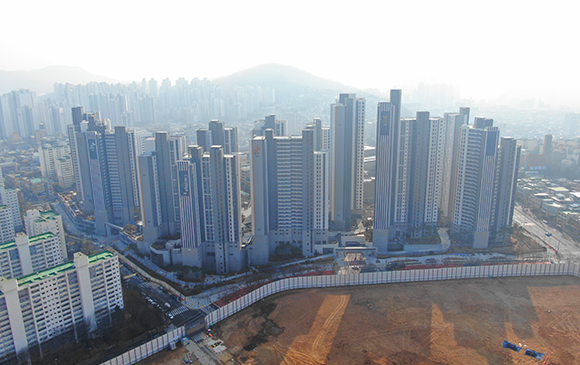

2022.03

안녕하십니까?

철산역 롯데캐슬&SK VIEW 클래스티지 현장입니다.
2022년 2월 공사진행 현황에 대해 알려드립니다.

건축공사

마감공사 내외부 마감공사 손보기
준공청소 아파트 내외부 준공청소
사인물공사 공용부위 사인물 설치

또한 전기공사는 전기시설물 손보기, 설비공사는 설비시설물 손보기
토목,조경공사는 조경시설물 및 식재 손보기

현장직원 및 근로자 일동은 최고의 품질확보를 목표로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.

감사합니다.

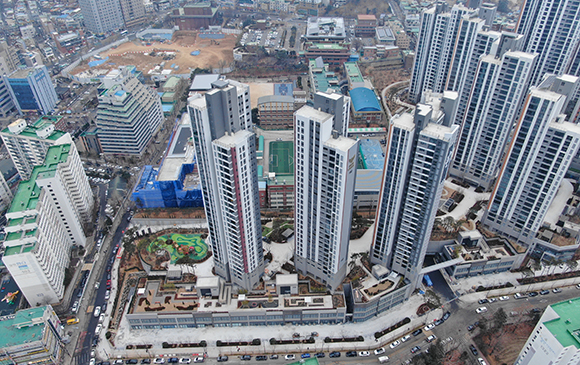

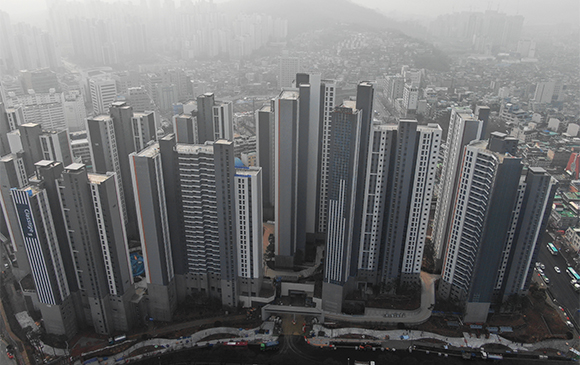

2022.02

안녕하십니까?

철산역 롯데캐슬&SK VIEW 클래스티지 현장입니다.
2022년 1월 공사진행 현황에 대해 알려드립니다.

건축공사

도장공사 세대내부 손보기
인테리어공사 인테리어 손보기
가구공사 주방가구 및 일반가구 손보기
도배공사 도배손보기
준공청소 아파트 내외부 준공청소
사인물공사 각동 사인물 설치

또한 전기공사는 전기시설물 손보기,
설비공사는 설비시설물 손보기
토목,조경공사는 주출입구 바닥 아스콘 포장공사, 초화류 및 잔디 손보기

현장직원 및 근로자 일동은 최고의 품질확보를 목표로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.

감사합니다.

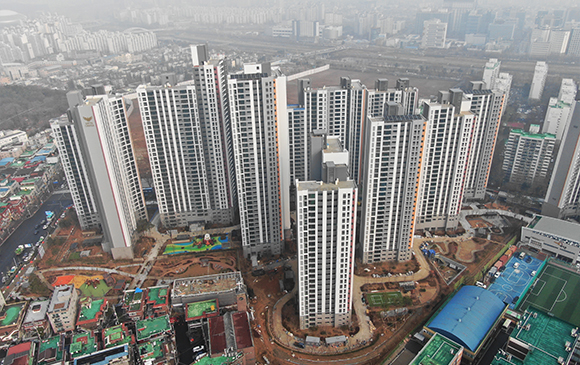

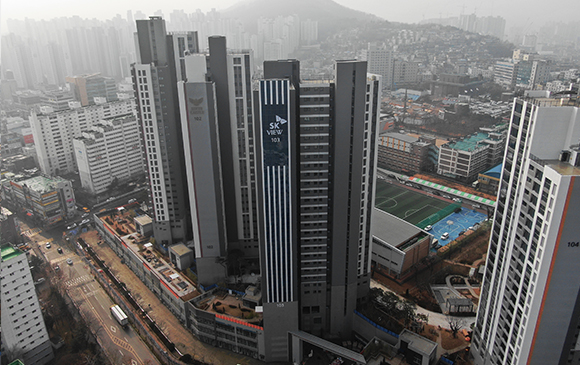

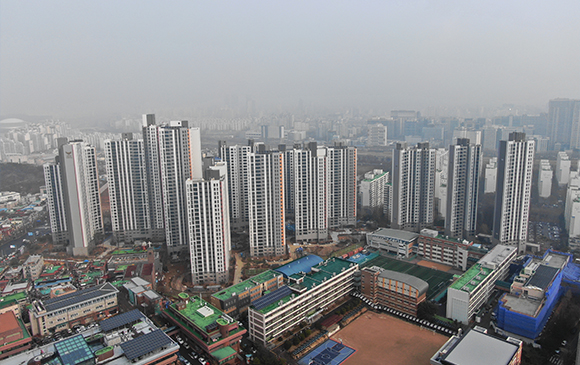

2022.01

안녕하십니까?

철산역 롯데캐슬&SK VIEW 클래스티지 현장입니다.
2021년 12월 공사진행 현황에 대해 알려드립니다.

건축공사
마루공사 세대내 마루시공
도배공사 세대내 도배 손보기
유리공사 세대 주방 및 안방 분합유리 시공
도장공사 세대내부 손보기
인테리어공사 인테리어 손보기
사인물공사 각동 사인물 설치

또한 전기공사는 세대 스위치 결선 및 마감공사중이며,
설비공사는 세대 세면기 설치 및 발코니 수전설치 진행중입니다.
토목,조경공사는 파고라, 티하우스 설치공사, 초화류 및 잔디 식재 진행중입니다.

현장직원 및 근로자 일동은 최고의 품질확보를 목표로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.

감사합니다.

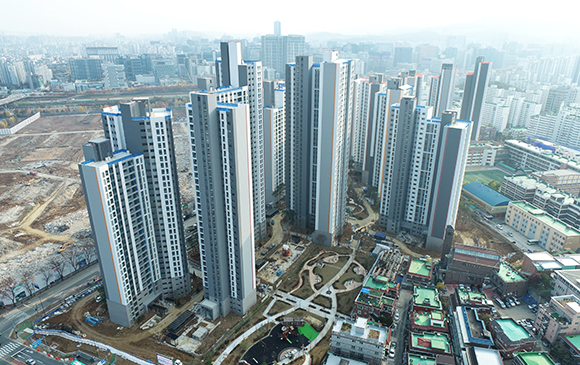

2021.12

안녕하십니까?

철산역 롯데캐슬&SK VIEW 클래스티지 현장입니다.

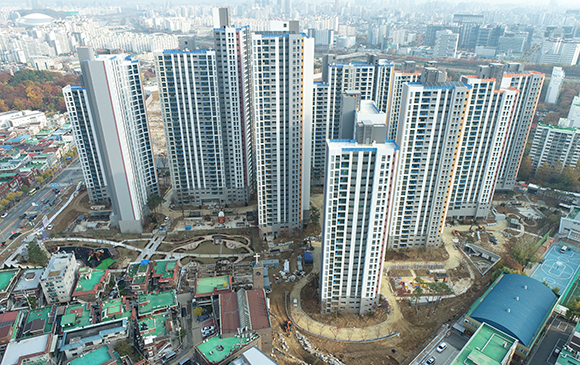

2021년 11월 공사진행 현황에 대해 알려드립니다.

건축공사
타일공사 세대 손보기
내장공사 세대 손보기
도장공사 세대내부 손보기 및 계단실 정벌, 지하주차장 에폭시 도장
인테리어공사 부속동 내부 인테리어 손보기
금속공사 각종 캐노피 및 난간대 설치공사
가구공사 주방가구 및 일반가구 조립 및 설치
도배공사 천정 및 벽체 도배 시공
석공사 동출입구 바닥 석공사 진행중에 있습니다.

또한 전기,설비 공사는 전기, 통신 및 소방 입선 및 마감공사 중이며, 부대토목공사는 인조화강석 블럭 공사 시공중입니다. 조경공사는 중앙광장 석가산공사, 놀이시설, 후게시설물 설치공사, 교목 및 관목 식재 진행중 입니다.

현장직원 및 근로자 일동은 최고의 품질확보를 목표로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.

감사합니다.

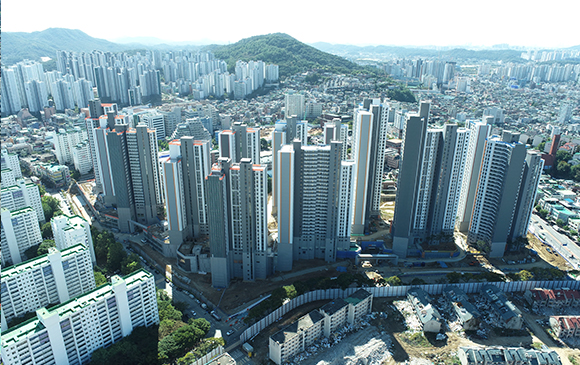

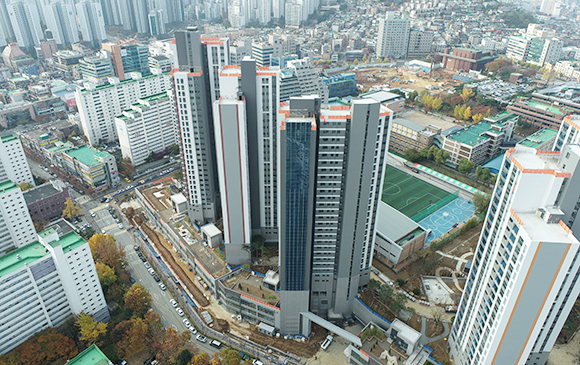

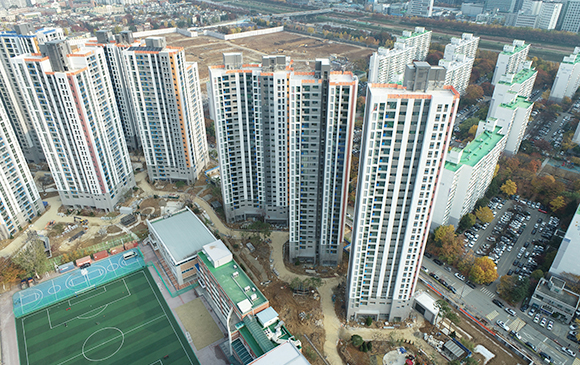

2021.11

안녕하십니까?

철산역 롯데캐슬&SK VIEW 클래스티지 현장입니다.

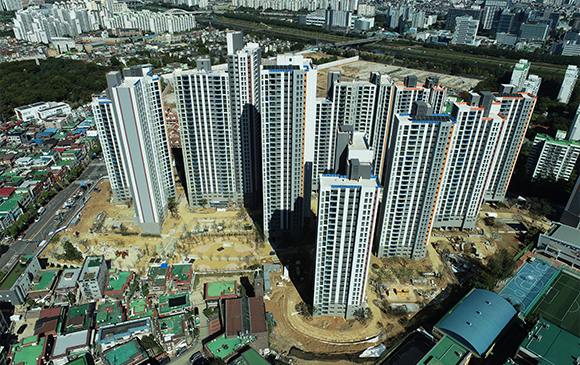

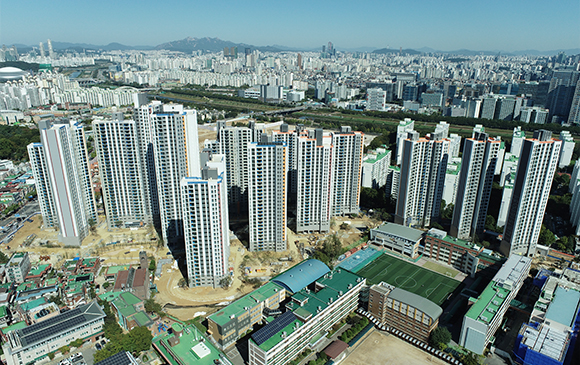

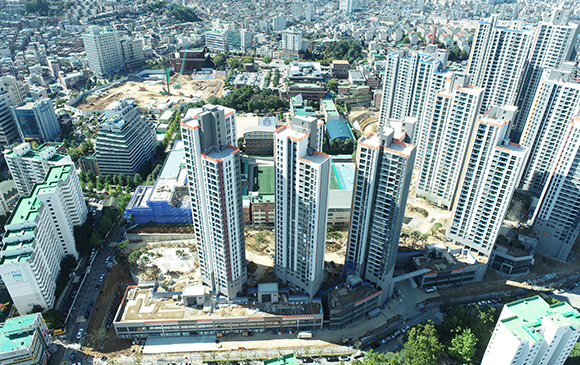

2021년 10월 공사진행 현황에 대해 알려드립니다.

건축공사
타일공사 세대 벽타일 완료, 30~35층 세대 바닥타일
내장공사 세대 세대 몰딩 및 걸레받이 시공
도장공사 세대내부 및 외벽 정벌 도장, 지하주차장 에폭시 도장
인테리어공사 부속동 내부 인테리어공사
금속공사 PD칸막이 및 각종 난간대 설치공사
가구공사 주방가구 및 일반가구 조립 및 설치
도배공사 천정 및 벽체 도배 시공
석공사 문주 및 동출입구 석공사 진행중에 있습니다.

또한 전기,설비 공사는 전기, 통신 및 소방 입선 및 마감공사, 소방설비 배관 보온공사 진행하고 있으며, 부대토목공사 보차도 경계석설치, 조경석 시공중이며, 조경공사는 놀이터 바닥 타설등 교목 및 관목 식재 진행중 입니다.

현장직원 및 근로자 일동은 최고의 품질확보를 목표로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.

감사합니다.

2021.10

안녕하십니까?

철산역 롯데캐슬&SK VIEW 클래스티지 현장입니다.

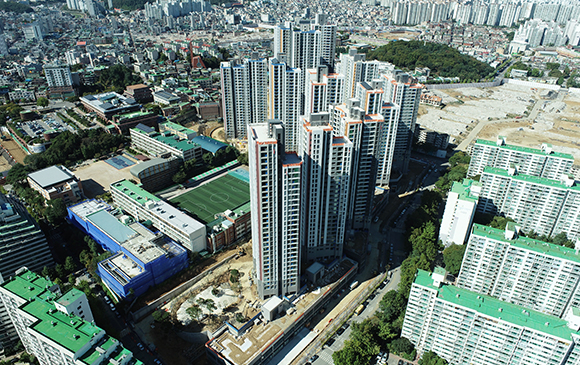

2021년 9월 공사진행 현황에 대해 알려드립니다.

현재 당 현장의 골조공사는 전동 완료되었습니다.

내부마감공사는 조적, 미장공사 완료
타일공사 세대 벽타일 완료, 15~35층 세대 바닥타일, 공용부 홀타일 시공중이며,
내장공사 세대 15~25층 몰딩, 1-10층 걸레받이 시공
도장공사 세대내부 초벌도장 및 외벽 초벌,정벌 도장, 지하주차장 초벌도장
인테리어공사 부속동 내부 인테리어공사
금속공사 PD칸막이 및 각종 난간대 설치공사 진행중에 있습니다.

또한 전기,설비 전선관 배관 및 슬리브 매입공사, 세대 입상배관 및 소방 설비 배관공사를 순차적으로 진행하고 있으며, 부대토목공사 원형수로관설치 및 소방도로 콘크리트타설, 우오수관로공사, 조경공사는 놀이터 바닥 타설등 시설물공사 기초작업 교목 식재 진행중 입니다.

현장직원 및 근로자 일동은 최고의 품질확보를 목표로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.

감사합니다.

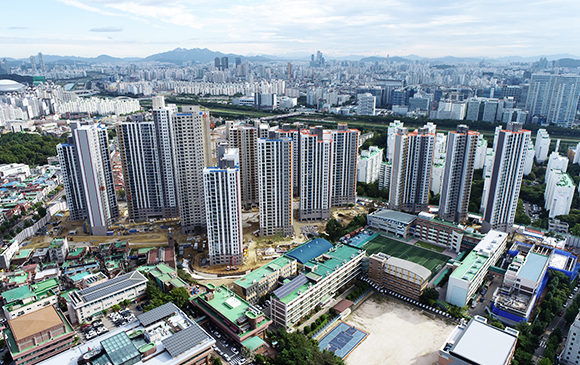

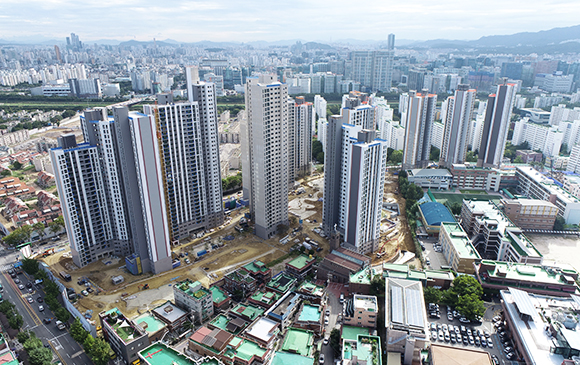

2021.09

안녕하십니까?
철산역 롯데캐슬&SK VIEW 클래스티지 현장입니다.

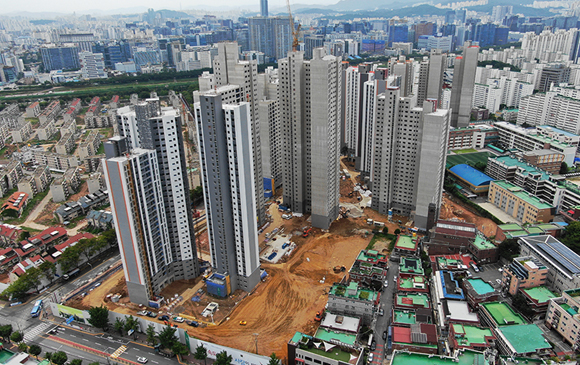

2021년 8월 공사진행 현황에 대해 알려드립니다.

현재 당 현장의 골조공사는 전동 완료되었습니다.

내부마감공사는
조적공사 완료
미장공사 31~36층 세대 벽체미장, 25~36층 세대 바닥미장 진행중이며
타일공사 20~30층 세대 벽타일, 5~15층 세대 바닥타일
방수공사 완료
내장공사 30~36층 세대 경량칸막이 및 단열재 및 석고보드 붙이기, 25~35층 천정공사
도장공사 세대내부 초벌도장 및 외벽 초벌,정벌 도장, 지하주차장 초벌도장
인테리어공사 부속동 내부 인테리어공사
금속공사 PD칸막이 및 각종 난간대 설치공사 진행중에 있습니다.

또한 전기,설비 전선관 배관 및 슬리브 매입공사, 세대 입상배관 및 소방 설비 배관공사를 순차적으로 진행하고 있으며,
부대토목공사 원형수로관설치 및 소방도로 콘크리트타설, 우오수관로공사, 조경공사는 놀이터 바닥 타설등 시설물공사 기초작업 교목 식재 진행중 입니다.

현장직원 및 근로자 일동은 최고의 품질확보를 목표로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.

아직은 한낮의 더위에 지치기도하지만, 아침 저녁으로 선선한 바람에 가을이 성큼 다가옴을 느낌니다.
알찬 계획으로 9월을 멋지게 맞이하시길 바랍니다.

감사합니다.

※ 본 사진은 08월 기준 입니다.

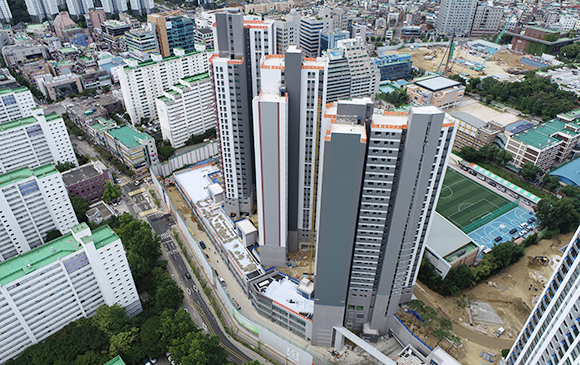

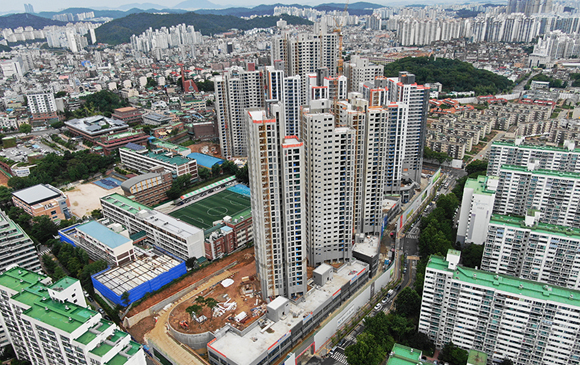

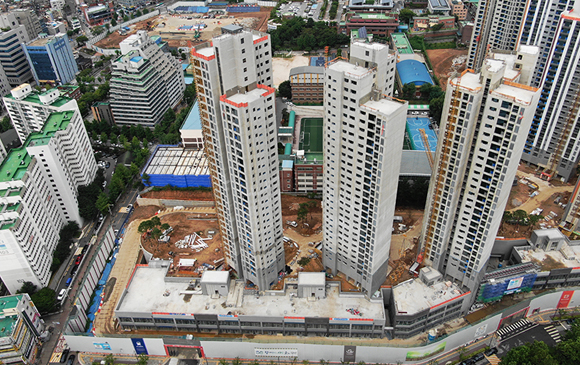

2021.08

안녕하십니까?
철산역 롯데캐슬&SK VIEW 클래스티지 현장입니다.

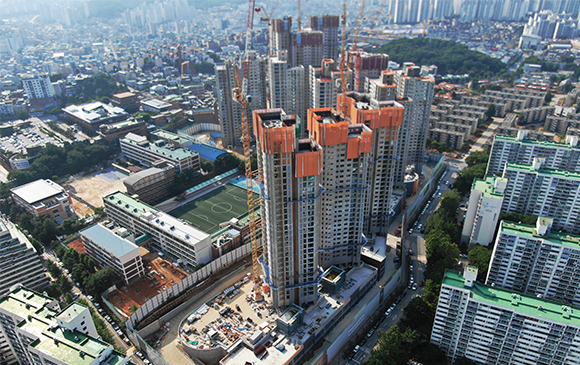

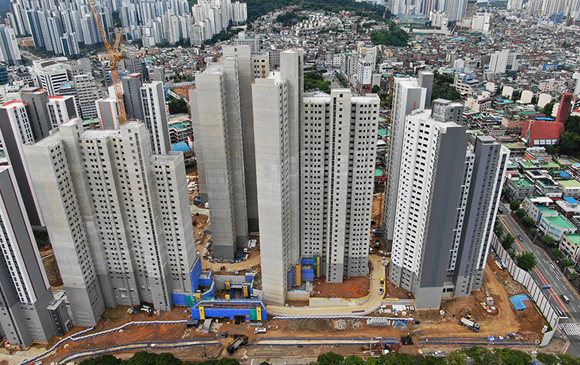

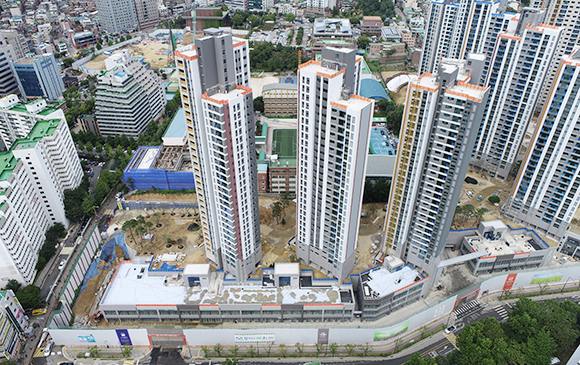

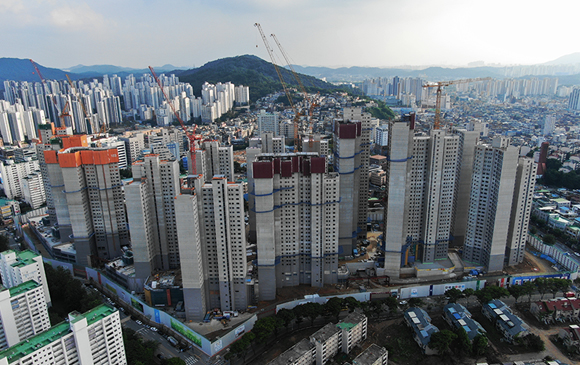

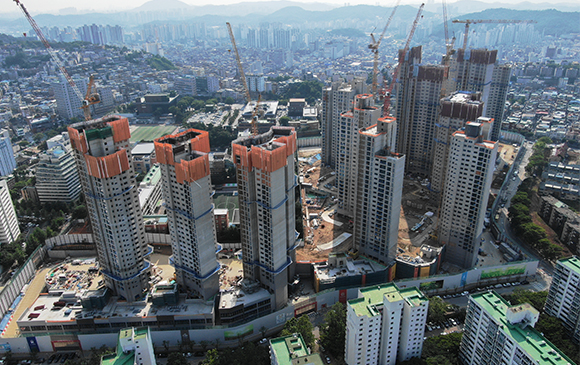

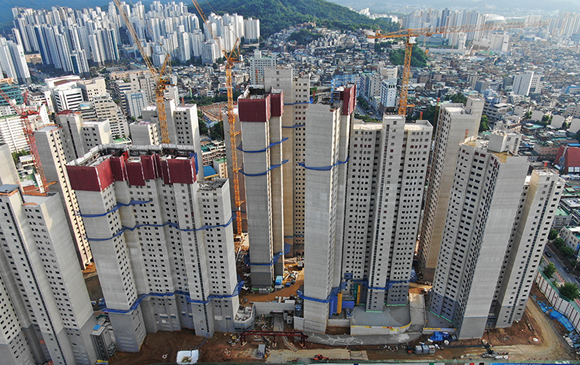

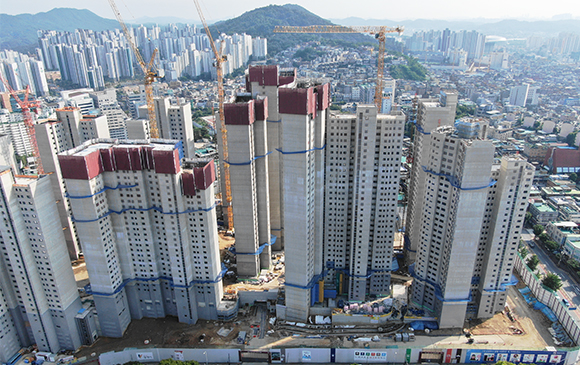

2021년 7월 공사진행 현황에 대해 알려드립니다.

현재 당 현장의 골조공사는 전동 완료되었습니다.

내부마감공사는
조적공사 30~35층 세대 벽돌쌓기 및 벽미장
미장공사 15~30층 세대 바닥미장 진행중이며
타일공사 15~20층 아트월타일 및 욕실 벽 타일 시공
방수공사 세대 방수 및 옥상 방수 시공
내장공사 25~35층 세대 경량칸막이 및 단열재 및 석고보드 붙이기, 20~30층 천정공사
도장공사 세대내부 초벌도장 및 외벽 초벌 도장, 지하주차장 초벌도장 및 천정 뿜칠공사
인테리어공사 부속동 내부 인테리어공사
금속공사 옥상 구조물 설치공사 진행중에 있습니다.

또한 전기,설비 전선관 배관 및 슬리브 매입공사, 세대 입상배관 및 소방 설비 배관공사를 순차적으로 진행하고 있으며, 부대토목공사 원형수로관설치 및 소방도로 콘크리트타설, 우오수관로공사 진행중 입니다.

현장직원 및 근로자 일동은 최고의 품질확보를 목표로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.

황금빛 태양과 모래, 하얀파도를 떠올리며, 무더위속 건강조심하시고 고객님의 가정에 행복일만 가득하시길 바랍니다.

감사합니다.

※ 본 사진은 07월 기준 입니다.

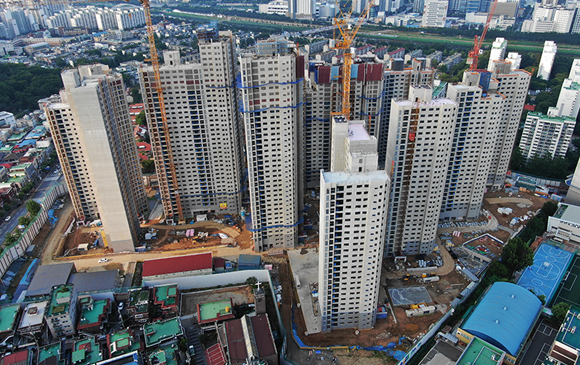

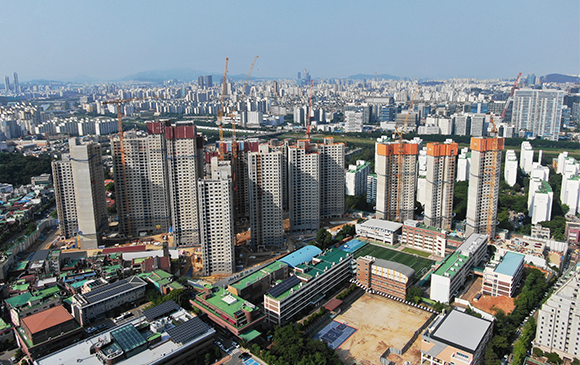

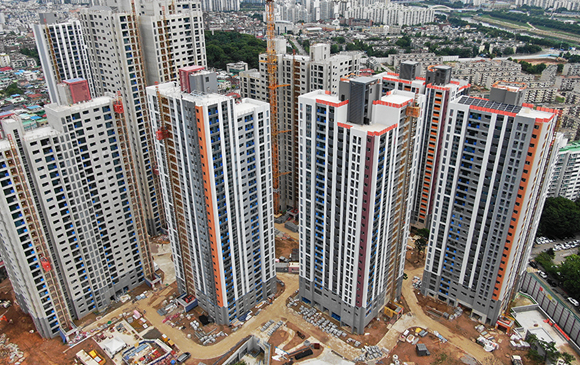

2021.07

안녕하십니까?
철산역 롯데캐슬&SK VIEW 클래스티지 현장입니다.

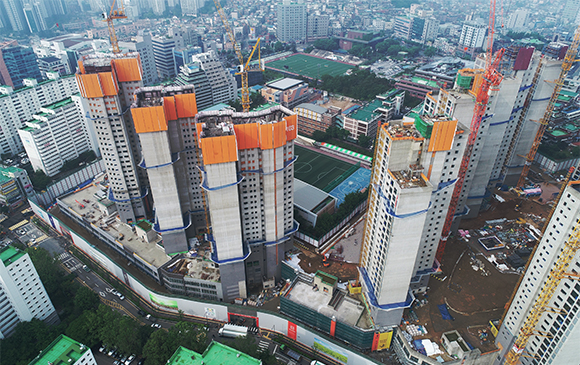

2021년 6월 공사진행 현황에 대해 알려드립니다.

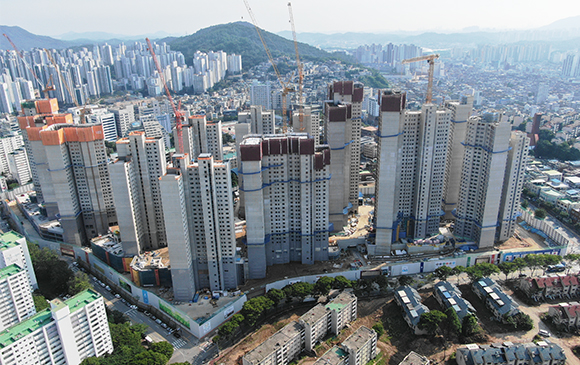

현재 당 현장의 골조공사
101~103동 옥탑층, 104동~108동 완료, 109동~111동 옥탑층, 112~113동 완료

내부마감공사는
조적공사 26~30층 세대 벽돌쌓기 및 벽미장
미장공사 10~25층 세대 바닥미장 진행중이며
타일공사 5~15층 아트월타일 및 욕실 벽 타일 시공
방수공사 세대 방수 및 옥상 방수 시공
내장공사 25~30층 세대 경량칸막이 및 단열재 및 석고보드 붙이기, 15~25층 천정공사 시공
PL창호 32~36층 세대 PL창호 및 유리 설치
각종창호 AL, 철재, 목창호
금속공사 옥상 구조물 설치공사 진행중에 있습니다.

또한 전기,설비 전선관 배관 및 슬리브 매입공사, 세대 입상배관 및 소방 설비 배관공사를 순차적으로 진행하고 있으며, 부대토목공사 원형수로관설치 및 소방도로 콘크리트타설, 우오수관로공사 진행중 입니다.

현장직원 및 근로자 일동은 최고의 품질확보를 목표로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.

본격적이 더운 여름이 시작됩니다. 무더위속 건강조심하시고 늘행복하고 즐거운날 보내시기를 바랍니다.

감사합니다.

※ 본 사진은 06월 기준 입니다.

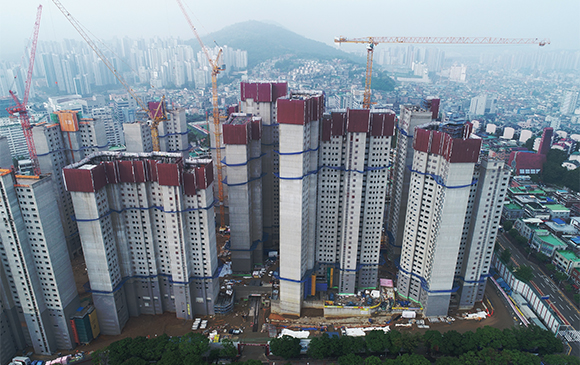

2021.06

안녕하십니까?

철산역 롯데캐슬&SK VIEW 클래스티지 현장입니다.

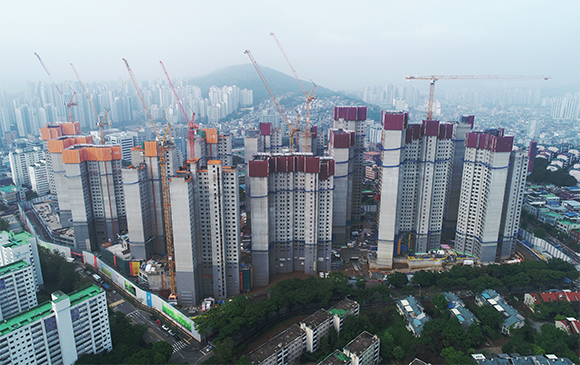

2021년 5월 공사진행 현황에 대해 알려드립니다.

현재 당 현장은 각동 지상 25층~ 옥탑층 골조공사 진행중입니다.

내부마감공사는 조적,미장,단열, 방수, 내장, pl창호, 타일공사가 지상 15층~지상 28층까지 진행 중에 있으며, 외벽 마감 석공사를 진행 중에 있습니다.

또한 전기,설비 전선관 배관 및 슬리브 매입공사, 세대 입상배관 및 소방 설비 배관공사를 순차적으로 진행하고 있으며,
부대토목공사 주차장 상부 성토, 우로수관로 공사 진행 중 입니다.

현장 직원 및 근로자 일동은 최고의 품질 확보를 목표로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

철산역 롯데캐슬&SKVIEW를 사랑하고 아껴주시는 고객님의 가정에 푸른 초록빛 나무와 시원한 바람의 눈부신 하늘을 보며 매 순간 행복하시길 바랍니다.

감사합니다.

※ 본 사진은 05월 기준 입니다.

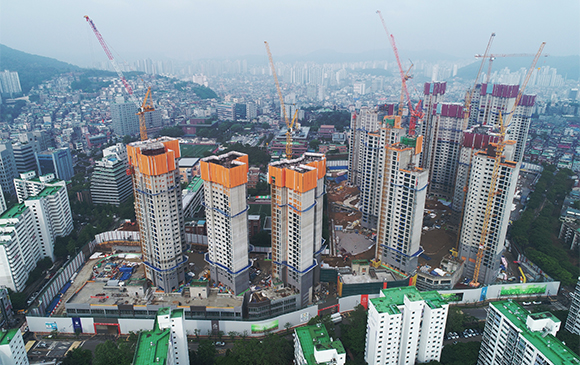

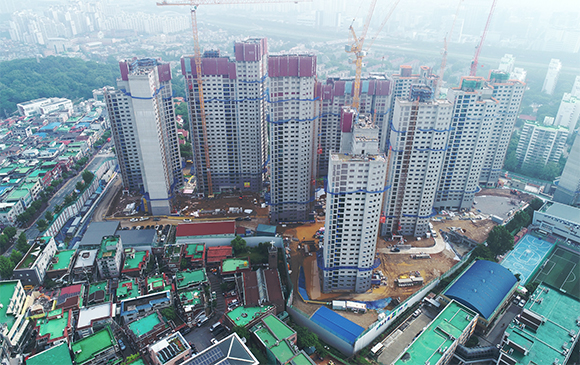

2021.05

안녕하십니까?
철산역 롯데캐슬&SK VIEW 클래스티지 현장입니다.

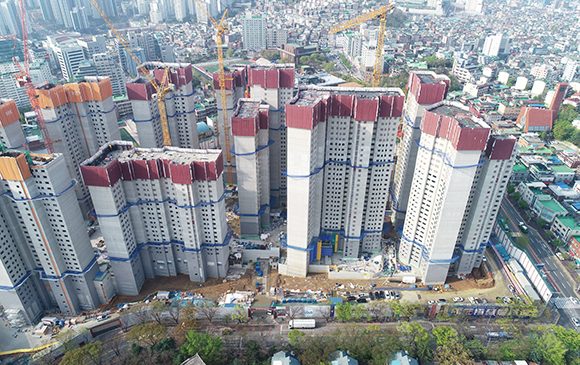

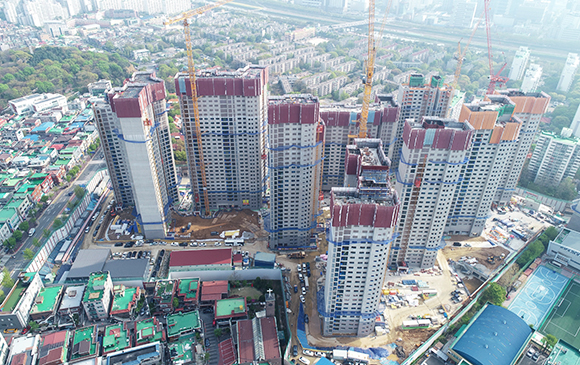

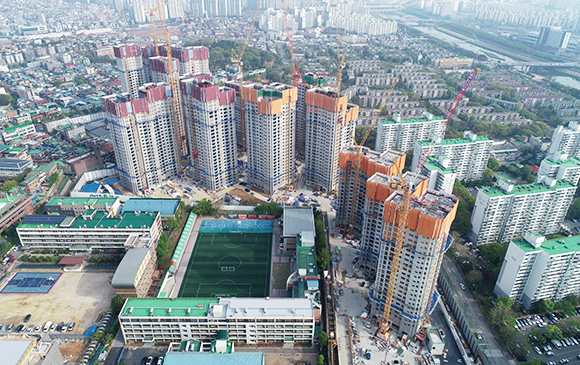

2021년 4월 공사진행 현황에 대해 알려드립니다.

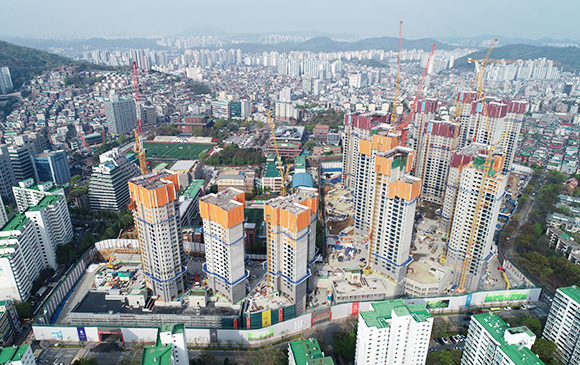

현재 당 현장은
각동 지상 20층~ 옥탑층 골조공사 진행중입니다.
내부마감공사는 조적,단열, 방수, 내장, pl창호공사가 지상 10층~지상 28층까지
진행중에 있으며, 외벽 마감 석공사를 진행중에 있습니다.
또한 지하주차장 전기,설비 배관공사등 순차적으로 마감공사를 진행하고 있으며, 부대토목공사 주차장상부 성토, 우로수관로 매설 진행중 입니다.

현장직원 및 근로자 일동은 최고의 품질확보를 목표로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.
철산역 롯데캐슬&SKVIEW를 사랑하고 아껴주시는 고객님의 가정에 따뜻한 햇살이 비추는 화창한 날씨 속에 산뜻한 봄날 되시길 바랍니다.
감사합니다.

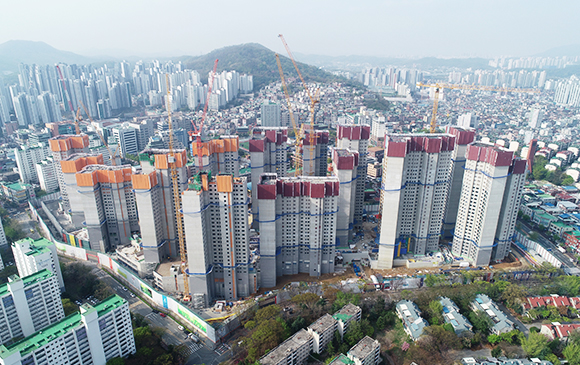

2021.04

안녕하십니까?
철산역 롯데캐슬&SK VIEW 클래스티지 현장입니다.

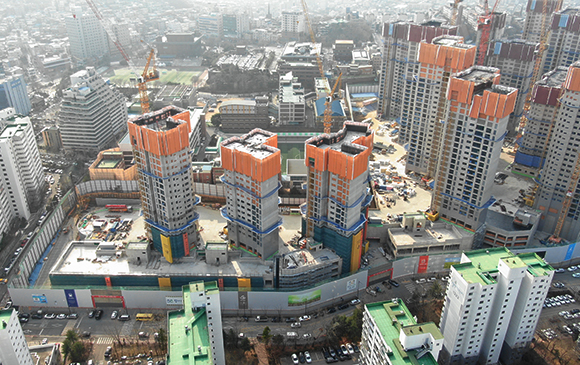

2021년 3월 공사진행 현황에 대해 알려드립니다.

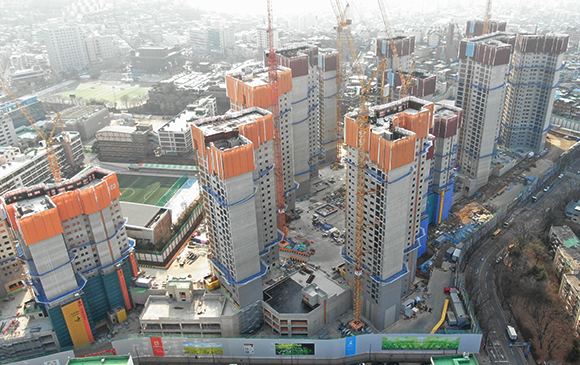

현재 당 현장은
지상 16층~지상 31층 골조공사 진행중입니다.
내부마감공사는 조적,단열, 방수, 내장, pl창호공사가 지상 20층~지상 30층까지
진행중에 있으며, 외벽 마감 석공사를 진행중에 있습니다.
또한 지하주차장 전기,설비 배관공사등 순차적으로 마감공사를 진행하고 있으며, 부대토목공사 되메우기 및 우수관로 매설공사 진행중 입니다.

현장직원 및 근로자 일동은 최고의 품질확보를 목표로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.

철산역 롯데캐슬&SKVIEW를 사랑하고 아껴주시는 고객님의 가정에 따뜻한 봄날씨와 향긋한 꽃향기가 반겨주는 봄이오길 기대하겠습니다.

감사합니다.

※ 본 현장사진은 03월 기준입니다.

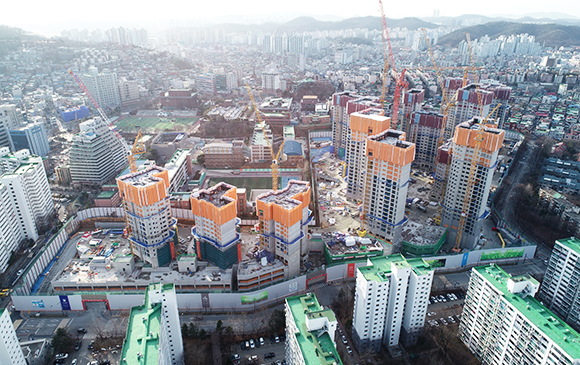

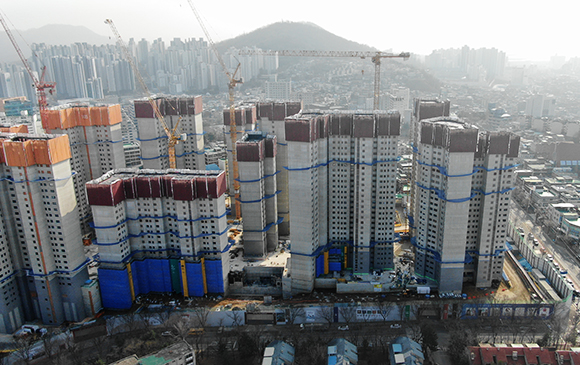

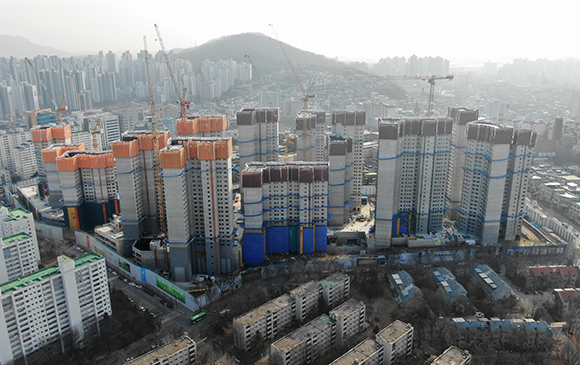

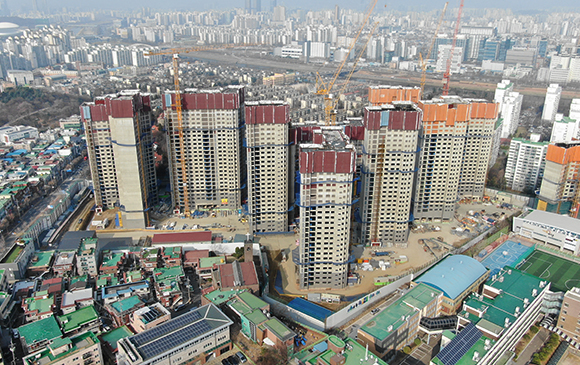

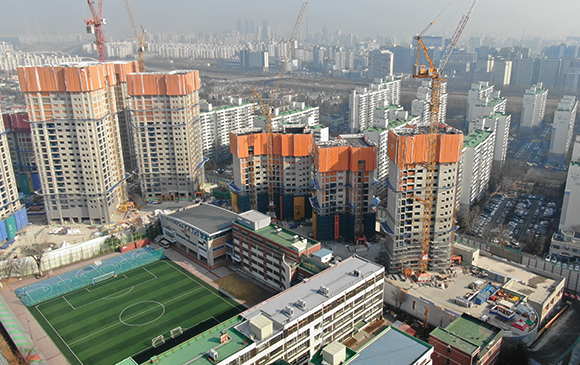

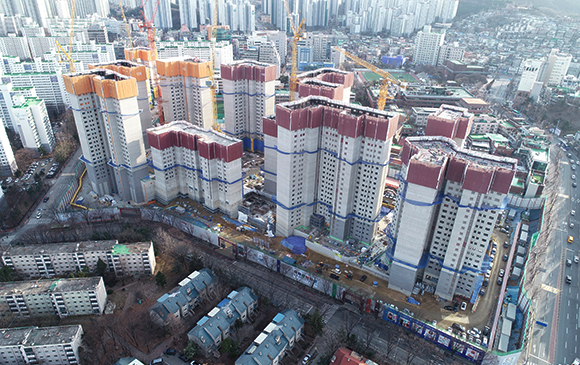

2021.03

안녕하십니까?
철산역 롯데캐슬&SK VIEW 클래스티지 현장입니다.

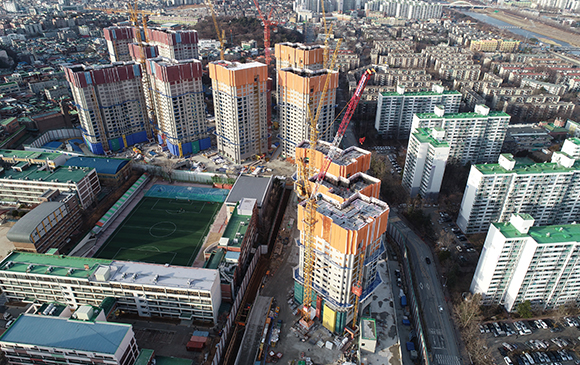

2021년 2월 공사진행 현황에 대해 알려드립니다.

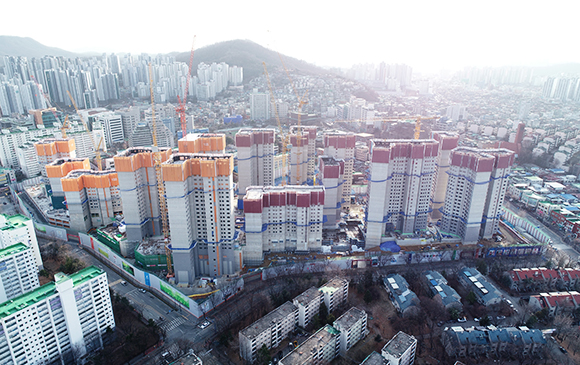

현재 당 현장은
지상 15층~지상 28층 골조공사 진행중입니다.
내부마감공사는 조적,단열, 방수, 내장, pl창호공사가 지상10층~지상20층까지
진행중에 있으며, 외벽 마감 석공사를 진행중에 있습니다.
또한 지하주차장 조적, 방수공사, 전기,설비 배관공사등 순차적으로
마감공사를 진행하고 있으며, 부대토목공사 되메우기 및 우수관로 매설공사
진행중 입니다.

현장직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로
고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.

철산역 롯데캐슬&SKVIEW를 사랑하고 아껴주시는 고객님의 가정에 행복이 가득하시길 바라며, 코로나19로 어렵고 힘든시기 건강유의 하시길 바라겠습니다.

※ 본 현장사진은 02월 기준입니다.

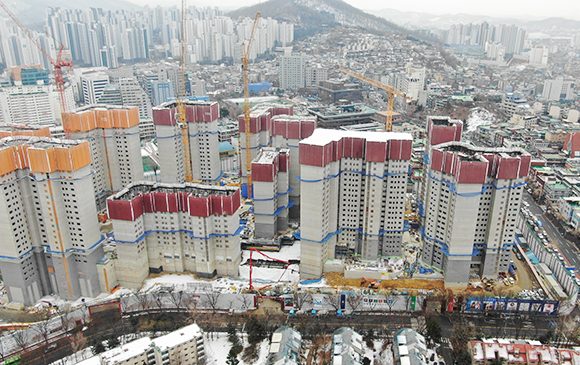

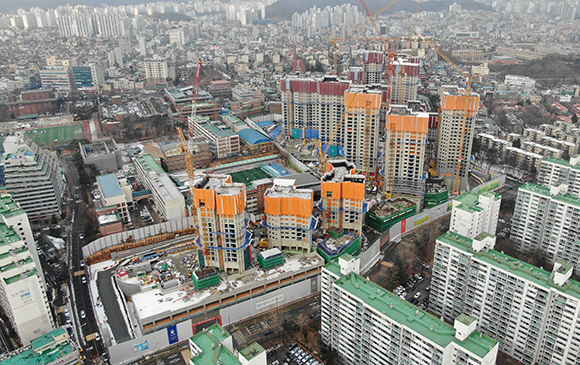

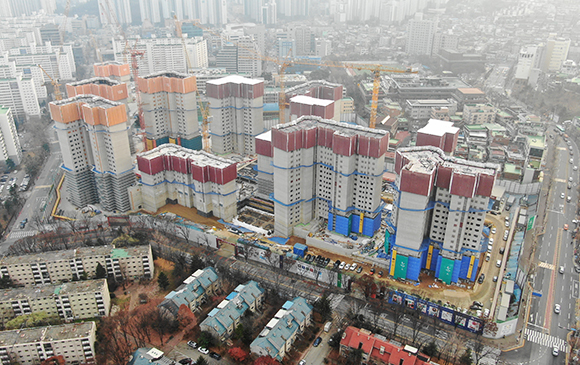

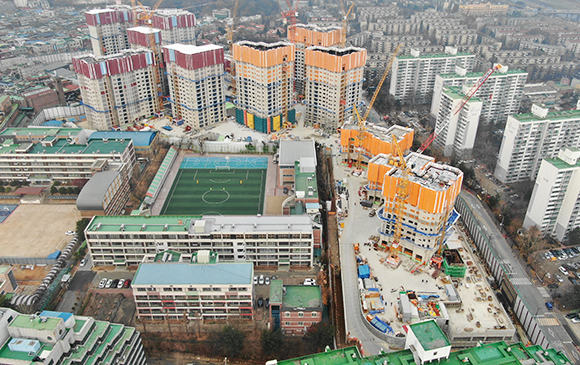

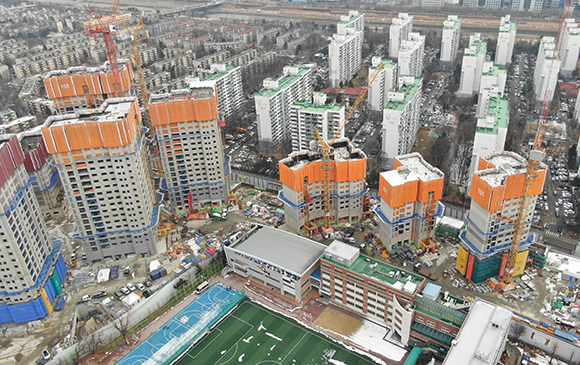

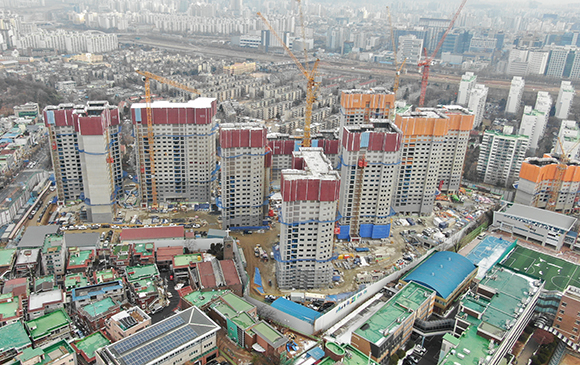

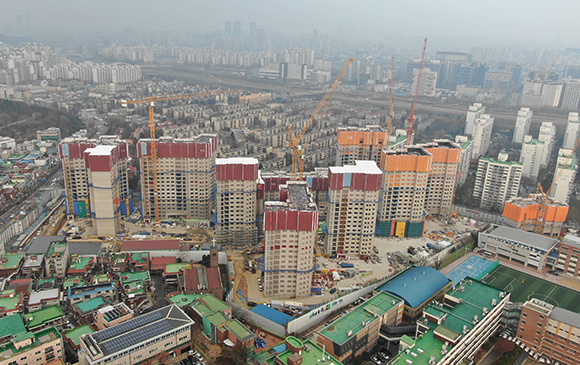

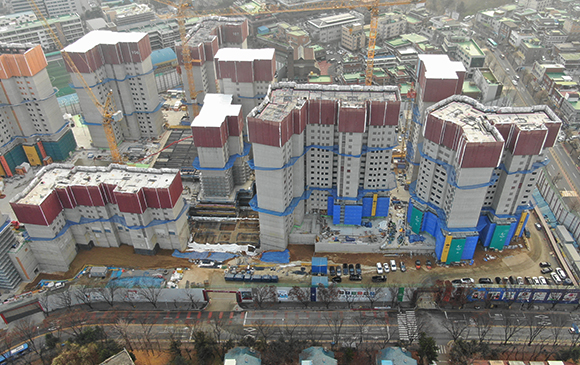

2021.02

안녕하십니까?
철산역 롯데캐슬&SK VIEW 클래스티지 현장입니다.

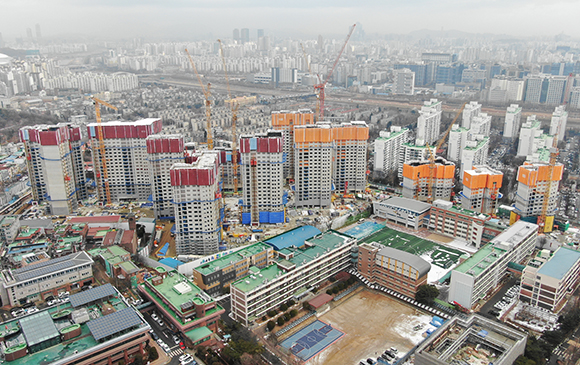

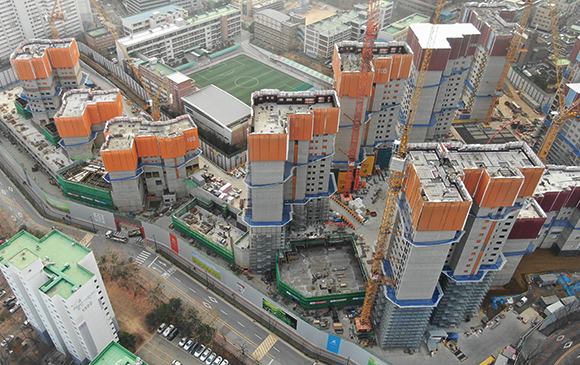

2021년 1월 공사진행 현황에 대해 알려드립니다.

현재 당 현장은 지상9층~지상25층 골조공사 진행중입니다.
내부마감공사는 조적,단열, 방수, 경량벽체, pl창호, 유리공사가
지상10층~지상20층까지 진행중에 있으며, 외벽 마감 석공사를 진행중에
있습니다.
또한 지하주차장 조적, 방수공사, 전기,설비 배관공사등 순차적으로
마감공사를 진행하고 있으며, 부대토목공사 되메우기 및 우수관로 매설공사
진행중 입니다.

현장직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로
고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.

철산역 롯데캐슬&SKVIEW를 사랑하고 아껴주시는 고객님의 가정에 행복이 가득하시길 바라며, 2021 신축년 새해 반짝반짝 빛나는 한 해가 되기를 기원합니다.

※ 본 현장 사진은 01월 기준입니다.

2021.01

※ 본 현장 사진은 12월 기준입니다.

안녕하십니까?
철산역 롯데캐슬&SK VIEW 클래스티지 현장입니다.
2020년 12월 공사진행 현황에 대해 알려드립니다.

현재 당 현장은
지상6층~지상22층 골조공사 진행중입니다.
내부마감공사는 조적,단열, 방수, 경량벽체, pl창호, 유리공사가
지상6층~지상16층까지 진행중에 있으며, 외벽 마감 석공사를 진행중에 있습니다.
또한 지하주차장 조적, 방수공사, 전기,설비 배관공사등 순차적으로 마감공사를 진행하고 있습니다.

현장직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로
고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.

매서운 겨울날씨에 건강 유의하시고, 항상 철산역 롯데캐슬&SKVIEW를
사랑하고 아껴주시는 고객님의 가정에 행복이 가득하시길 바라겠습니다.
2020년 한해마무리잘하시고, 2021년 신축년 건강하시길 기원하겠습니다.

2020.12

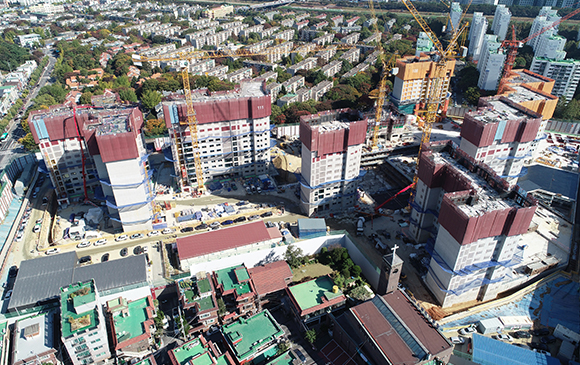

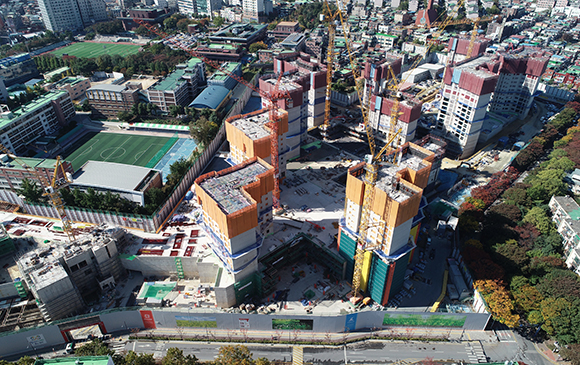

※ 본 현장 사진은 11월 기준입니다.

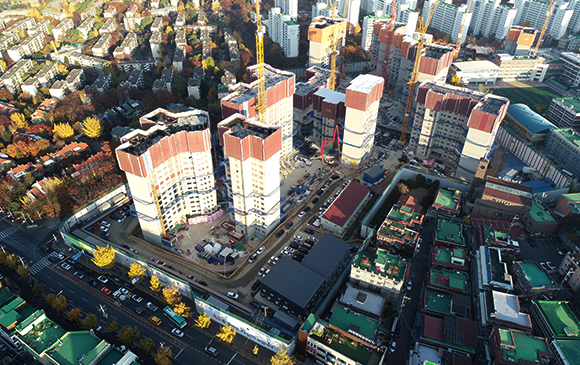

안녕하십니까?
철산역 롯데캐슬&SK VIEW 클래스티지 현장입니다.

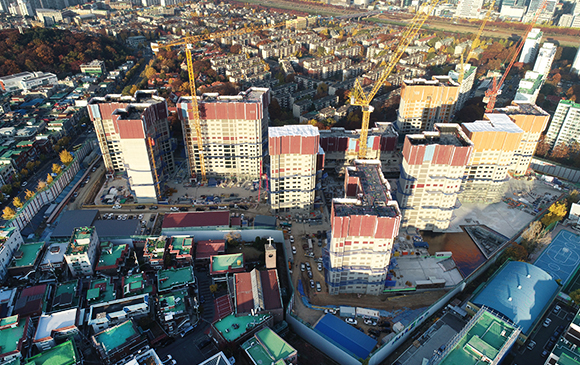

2020년 11월 공사진행 현황에 대해 알려드립니다.

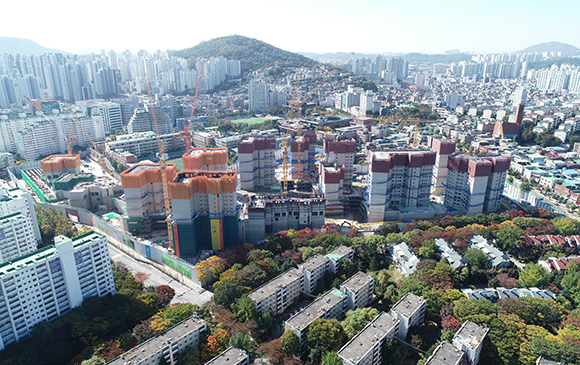

현재 당 현장은
지상4층~지상18층 골조공사 진행중입니다.
내부마감공사는 조적,단열, 방수, 경량벽체, pl창호, 유리공사가
지상4층~지상10층까지 진행중에 있으며, 외부마감 석공사를 진행준비중에
있습니다.
또한 지하주차장 조적, 방수공사, 전기,설비 배관공사등 순차적으로
마감공사를 진행하고 있습니다.

현장직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로
고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.

점점 쌀쌀해지는 날씨에 건강 유의하시고, 항상 철산역 롯데캐슬&SKVIEW를
사랑하고 아껴주시는 고객님의 가정에 행복이 가득하시길 바라겠습니다.

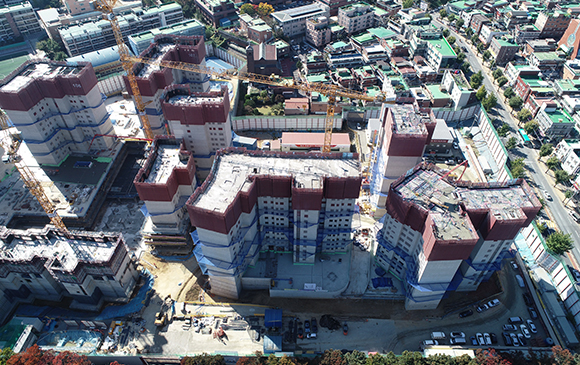

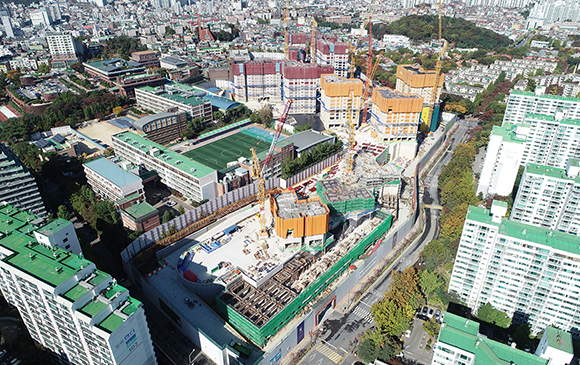

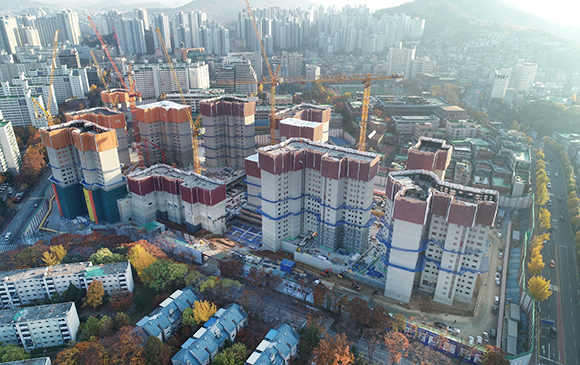

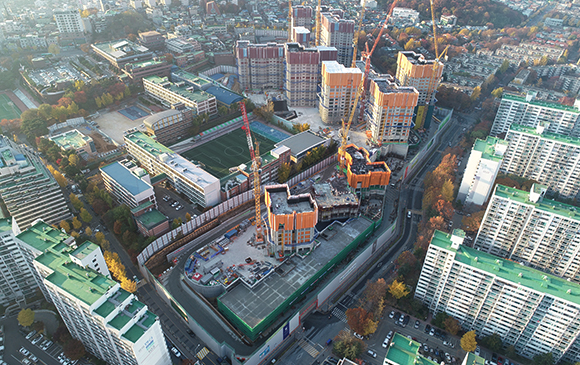

2020.11

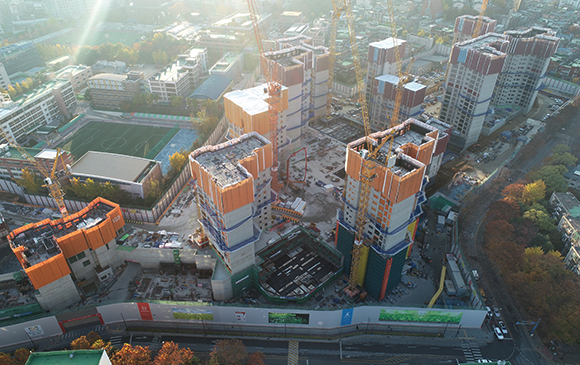

※ 본 현장 사진은 09월 기준입니다.

안녕하십니까.
철산역 롯데캐슬&SK VIEW 클래스티지 현장입니다.

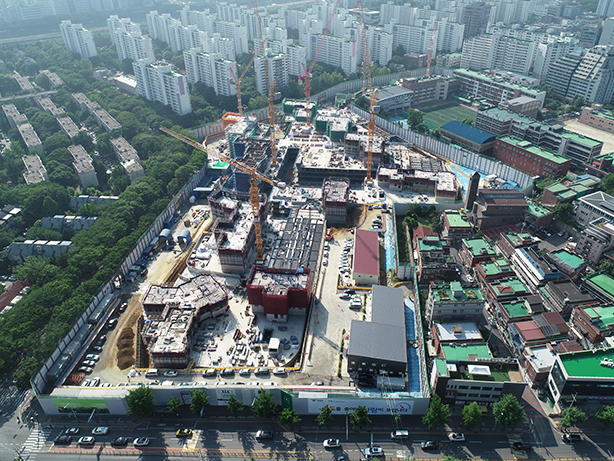

현재 당 현장은 지상3층~지상15층 골조공사 진행중입니다.
내부마감공사는 조적,단열, 방수, 경량벽체, pl창호, 유리공사가 지상1층~지상5층까지 진행중에 있으며,
외부마감공사는 익월 외부석공사를 진행준비중에 있습니다.

아울러 지하주차장 조적, 방수공사, 전기,설비 배관공사등 순차적으로 마감공사를 진행하고 있습니다.

현장직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.

일교차가커지는요즘 코로나19와 더불어 건강관리 유의하시길 바랍니다.

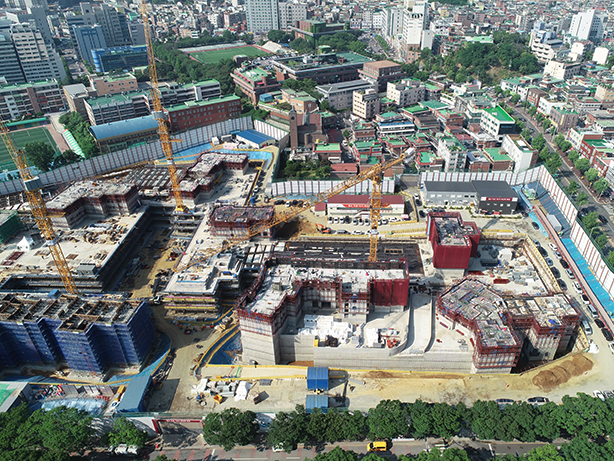

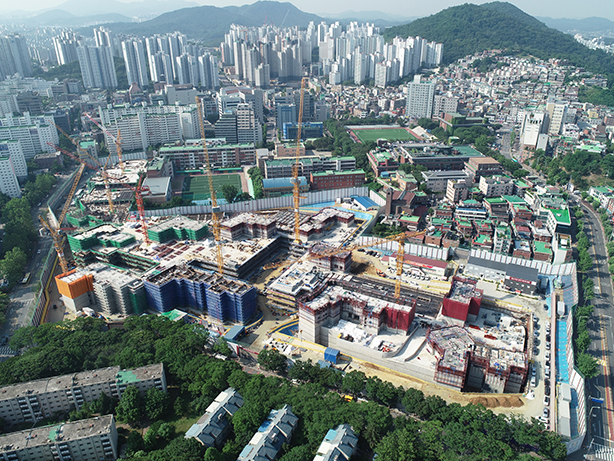

2020.10

※ 본 현장 사진은 09월 기준입니다.

▣ 골조공사
- 101동 2F 갱폼 조립 및 설치
- 102동 2F 슬래브 거푸집 설치
- 103동 2F 벽체 거푸집 설치
- 104동 9F 철근 배근
- 105동 9F 철근 배근
- 106동 11F 알폼 조립 및 설치
- 107동 9F 벽체 철근 배근
- 108동 10F 콘크리트 타설
- 109동 2F 갱폼 조립 및 설치
- 110동 11F 벽체 철근 배근
- 111동 12F 갱폼 인상
- 112동 10F 콘크리트 타설
- 113동 12F 알폼 조립 및 설치

▣ 조적공사
- 지하주차장 블럭 및 벽돌 시공
- APT 시멘트벽돌 쌓기 (1F~4F)

▣ 방수공사
- 지하주차장 지붕층 복합방수

▣ 내장공사
- APT 먹메김 및 단열재 붙이기 (1F~4F)

▣ PL창호공사
- 외부 PL창틀 설치 (1F~4F)

▣ 기계설비공사
- 각 동 벽체 및 바닥 슬리브 설치공사, 세대내 오배수 입상배관

▣ 전기공사
- 각 동 벽체 및 바닥 배관 설치공사

2020.09

※ 본 현장 사진은 08월 기준입니다.

▣ 골조공사
- 101동 1F TG 철근 배근
- 102동 1F 바닥 형틀 및 철근 배근
- 103동 지하1F TG 철근 배근
- 104동 4F AL Form 설치
- 105동 4F 슬라브 콘크리트 타설
- 106동 9F 벽체 철근 배근
- 107동 6F AL Form 조립 및 설치
- 108동 6F AL Form 설치
- 109동 필로티 철근 및 형틀 마감
- 110동 8F AL Form 조립 및 설치
- 111동 8F 슬라브 콘크리트 타설
- 112동 8F 슬라브 철근 배근
- 113동 9F 벽체 철근 배근

▣ 조적공사
- 지하주차장 블럭 및 벽돌 시공

▣ 방수공사
- 지하주차장 빗물저류조 방수 시공

▣ 기계설비공사
- 각 동 벽체 및 바닥 슬리브 설치공사, 지하주차장 위생배관 공사

▣ 전기공사
- 각 동 벽체 및 바닥 배관 설치공사

2020.08

※ 본 현장 사진은 07월 기준입니다.

▣ 골조공사
- 101동 1층 벽체 형틀 시공 진행중
- 102동 지하1층 슬라브 형틀 시공 진행중
- 103동 지하1층 벽체 형틀 시공 진행중
- 104동 3층 갱폼 셋팅 진행중
- 105동 지상 3층 옹벽 철근 배근 및 알폼 시공 진행 중
- 106동 7층 철근배근 진행중
- 107동 5층 철근배근 진행중
- 108동 지상4층 콘크리트 타설
- 109동 1층 철근배근 진행중
- 110동 6층 슬라브 시공 진행중
- 111동 7층 철근배근 진행중
- 112동 6층 갱폼 인상 진행중
- 113동 7층 슬라브 시공 진행중

▣ 기계설비공사
- 각 동 벽체 및 바닥 슬리브 설치공사

▣ 전기공사
- 각 동 벽체 및 바닥 배관 설치공사

2020.07

※ 본 현장 사진은 06월 기준입니다.

▣ 골조공사
- 106동 4F 갱폼 인상
- 107동 2F 슬라브 철근 배근
- 109동 필로티 형틀 시공
- 110동 3F 콘크리트 타설
- 111동 4F 알폼 조립 및 설치
- 112동 3F 슬라브 철근 배근
- 113동 4F 콘크리트타설

▣ 기계설비공사
- 각 동 벽체 및 바닥 슬리브 설치공사

▣ 전기공사
- 각 동 벽체 및 바닥 배관 설치공사
