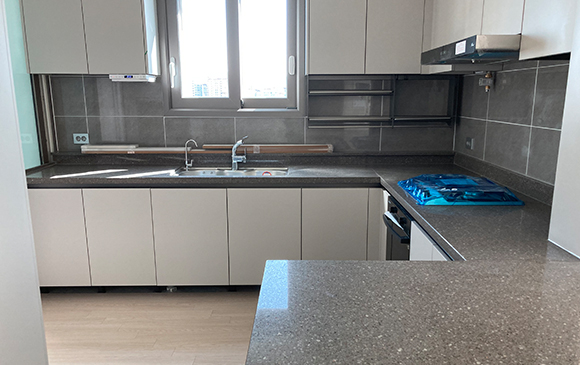

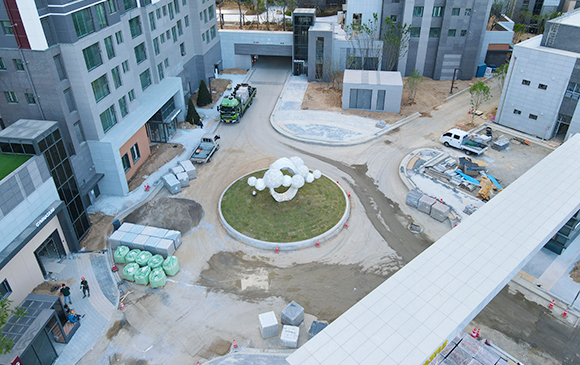

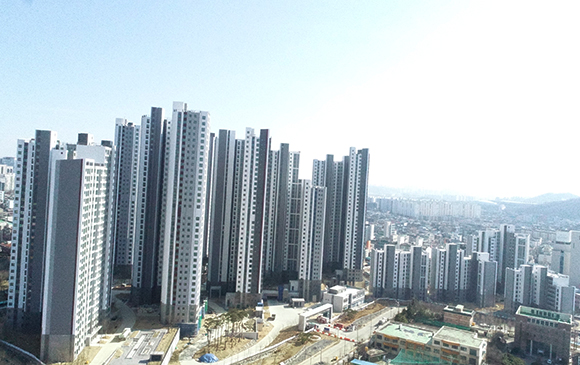

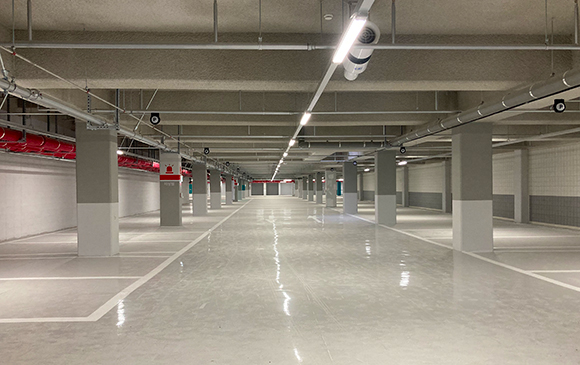

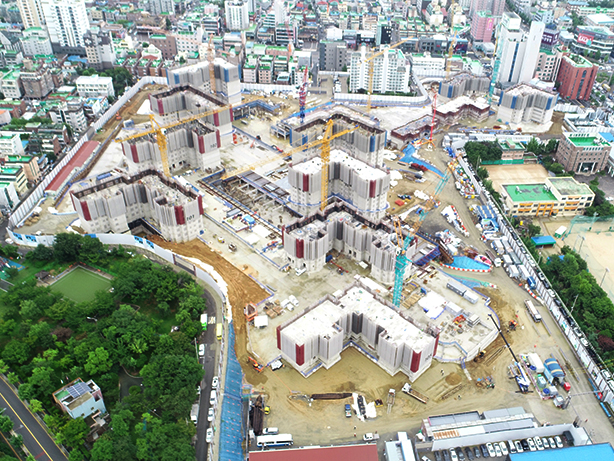

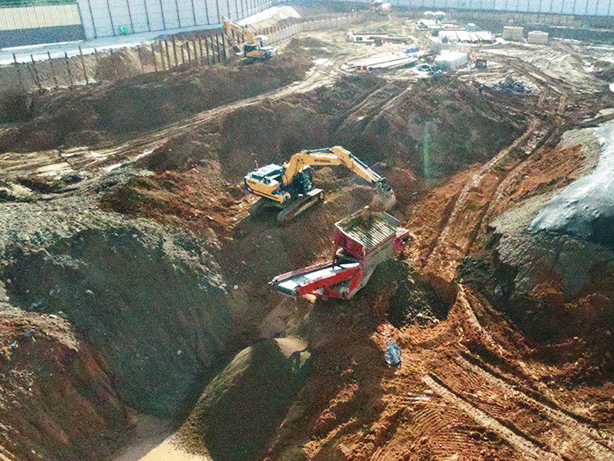

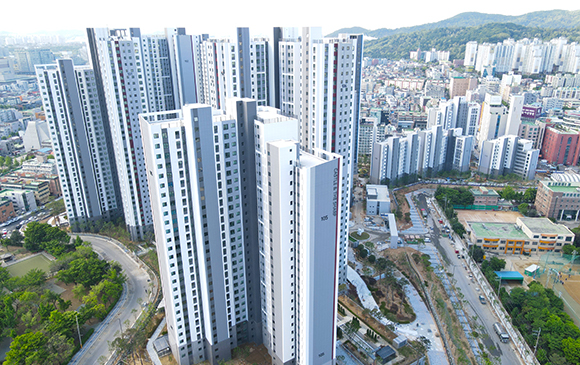

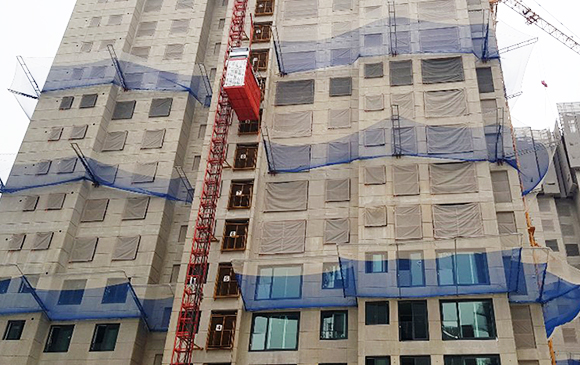

전체공정률
96.40%

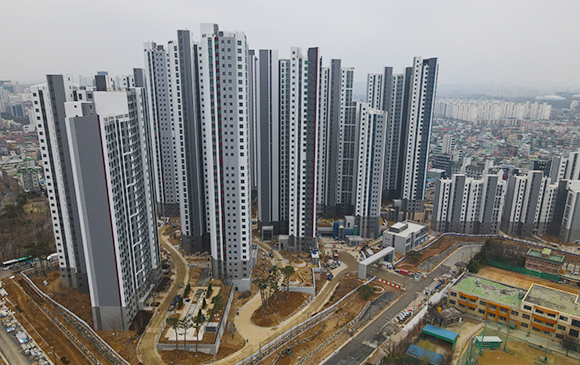

2022.06

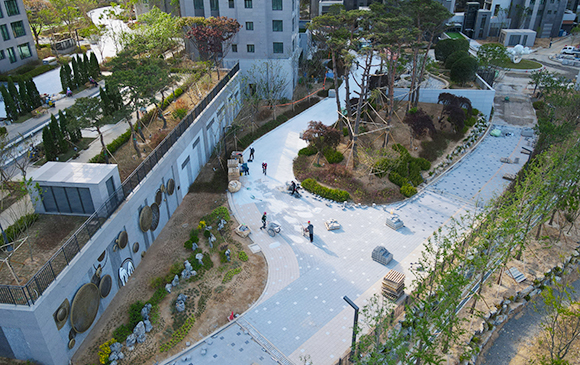

22년 05월 말 공정현황에 대해 알려드립니다.
현재 주요작업으로 내부 마감공사,
부대토목공사, 외부 조경공사, 에어컨 및 통신공사 등 작업 진행중에 있습니다.
▣ 부속동 인테리어 공사

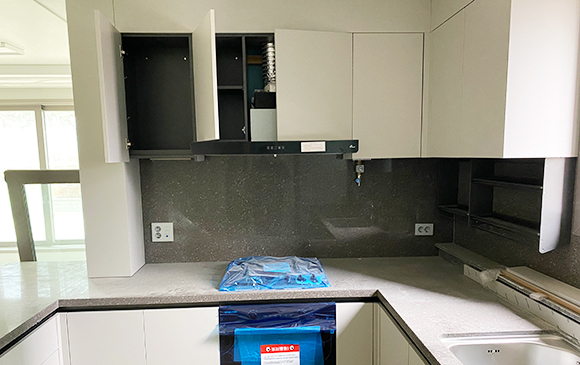

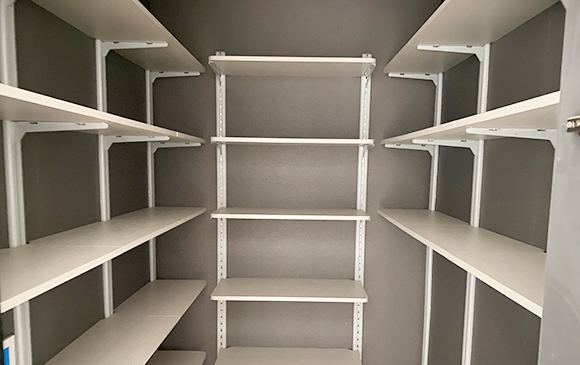

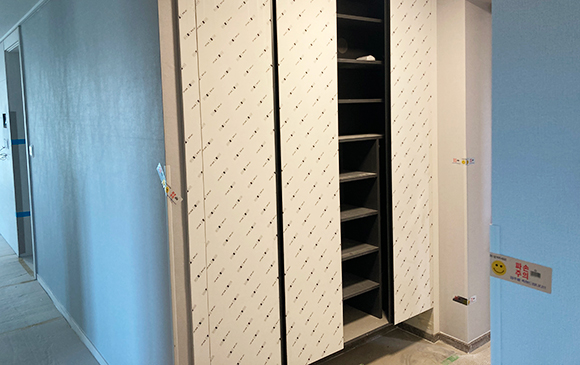

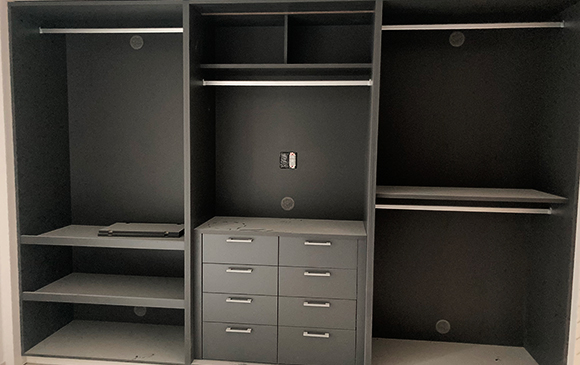

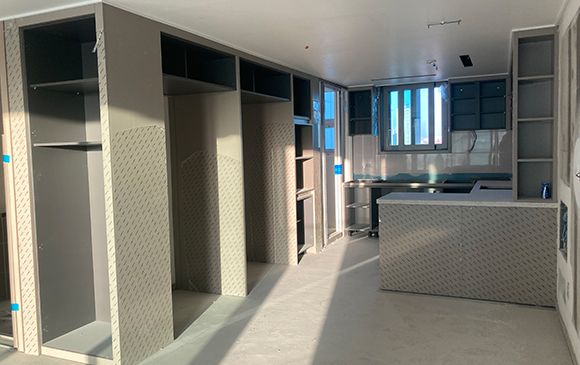

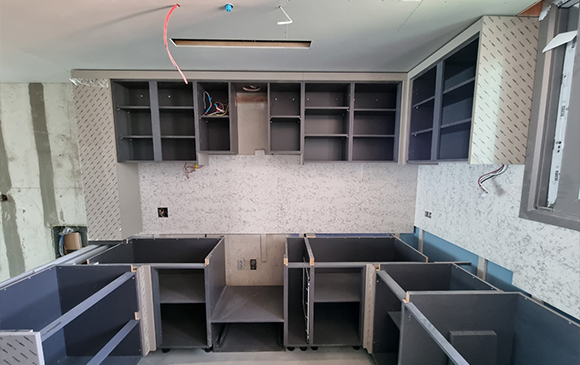

- 부속동 가구 및 집기 설치
- 커뮤니티센터 바닥 석재 시공
- 실내체육관 바닥 마루 시공
- 부속동 잔여 도배 시공
▣ 마감공사
- 각 동 세대 손보기 작업
- 계단실 도장 시공
- 지하주차장 내부 그래픽 도장
- 지하주차장 바닥 카스토퍼 설치
- 각 동 출입구 벽부형 난간 시공
- 부속동 외부 타일 시공
▣ 부대토목/조경공사

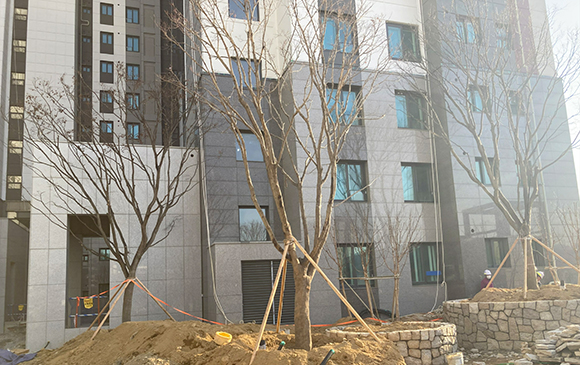

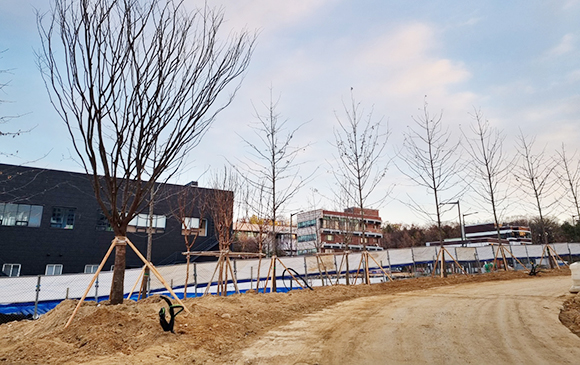

- 아파트 외부 수목식재 설치
- 아파트 외부 블럭 포장
- 단지내 조경시설물 설치
▣ 기계/전기공사

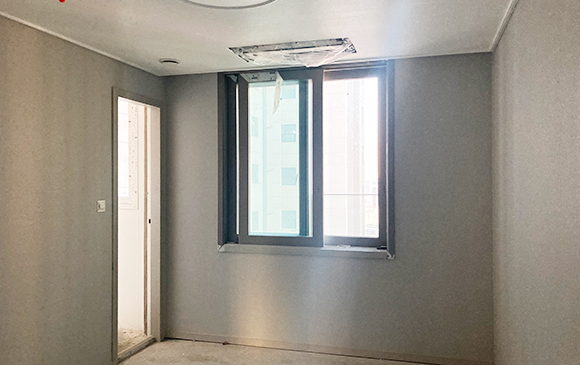

- 각 동 세대 손보기 작업
- 지하주차장 전기차 충전 콘센트 배선
- 부속동 전등 설치
- 세대 내/외부 CCTV 및 통신선 입선
- 각 동 실외기 조립
고객님들의 관심과 성원에 감사드리며, 2022년 07월 준공에 차질없이 수행하기 위해
전 직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
고객님들의 성원과 관심에 감사드리며, 최선의 품질로 보답드리겠습니다.
감사합니다.

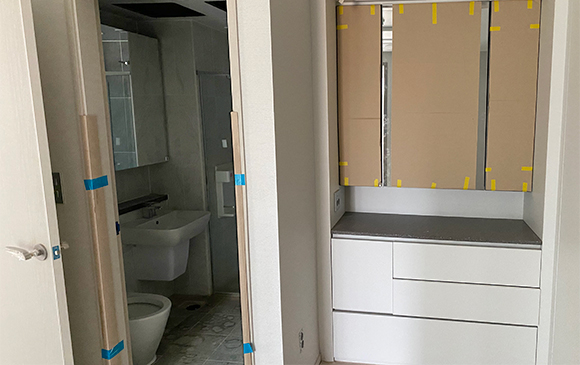

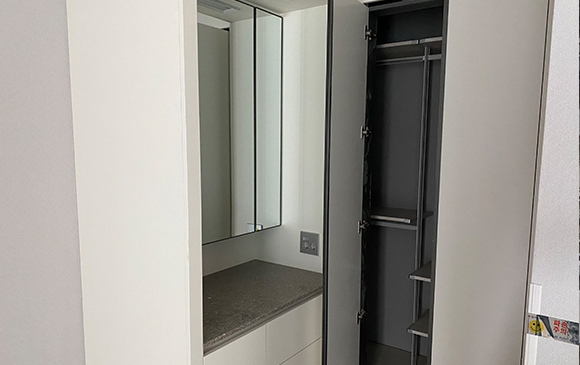

2022.05

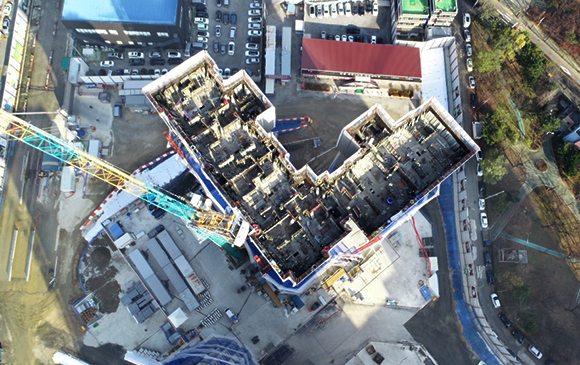

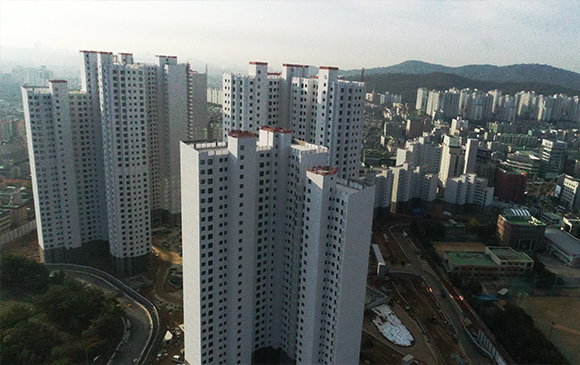

22년 04월 말 공정현황에 대해 알려드립니다.
현재 주요작업으로 내부 마감공사,
부대토목공사, 외부 조경공사, 에어컨 및 통신공사 등 작업 진행중에 있습니다.

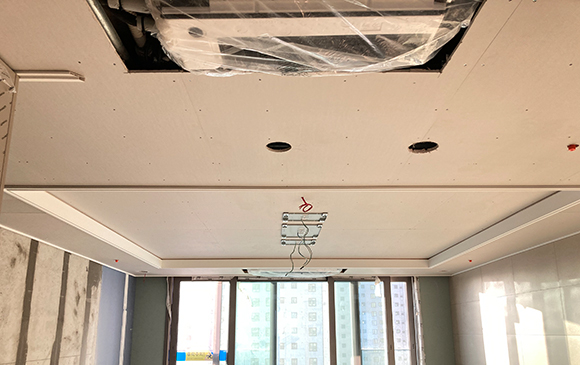

▣ 부속동 인테리어 공사
- 관리사무소 방풍실 벽체 및 천정 마감완료
- 실내체육관 홀 및 계단실 벽체 타일 시공
- 작은도서관 바닥타일 시공
▣ 마감공사
- 각 동 최상층 이하 잔여 가구 설치
- 주차램프 외부석재 시공
- 각 동 계단실 정벌 시공
- 지하주차장 B2F 바닥 도장 및 라인 마킹
- 각 동 최상층 이하 벽체/천정 정배 시공
- 각 동 최상층 이하 대피공간 및 실외기실 하드웨어 설치
- 각 동 외벽 사인물 설치
▣ 부대토목/조경공사
- 집수정 및 맨홀 인상
- 주출입구 및 잔여분 경계석 설치
- 단지 내 관목식재 설치
- 파고라 外 시설물 설치
▣ 기계/전기공사
- 각 동 최상층 이하 세면대 설치
- 각 동 최상층 이하 욕실휀 설치
- 각 동 지하층 자동문 설치
- 각 동 EV 등기구 및 세대 스피커 설치
고객님들의 관심과 성원에 감사드리며, 2022년 07월 준공에 차질없이 수행하기 위해
전 직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
고객님들의 성원과 관심에 감사드리며, 최선의 품질로 보답드리겠습니다.
감사합니다.
2022.04
22년 03월 말 공정현황에 대해 알려드립니다.
현재 주요작업으로 내부 마감공사,
부대토목공사, 외부 조경공사, 에어컨 및 통신공사 등 작업 진행중에 있습니다.
▣ 부속동 인테리어 공사
- 실내 체육관, 경비실 벽체도장 시공
- 커뮤니티 센터, 실내 체육관 계단실 및 바닥타일 시공
- 경로당, 게스트하우스 화장실 가구 및 내부도장 시공
- 관리사무소 방풍실 내부벽체 및 천정 마감 시공
▣ 마감공사
- 각 동 최상층 이하 세대마루 시공완료
- 각 동 15F 이하 세대내부 건식청소 진행

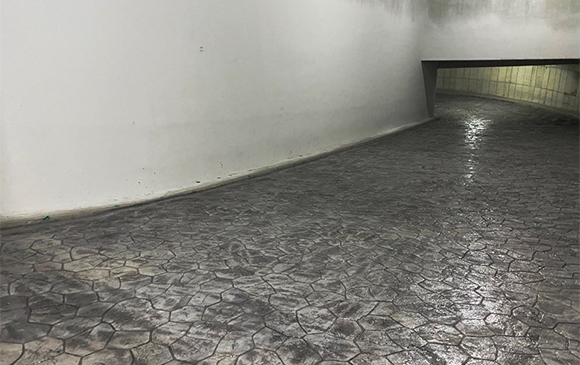

- 지하주차장 바닥 에폭시 도장 및 라인마킹
- 각 동 최상층 이하 빨래건조대 설치
▣ 부대토목/조경공사
- 각 동 주변 및 주출입구 경계석설치
- 단지내 관목식재 및 녹지정리
- 파고라 및 놀이시설물 반입, 설치
▣ 기계/전기공사
- 각 동 최상층 이하 통신 및 CCTV 설치공사
- 각 동 최상층 이하 시스템에어컨 공사
고객님들의 관심과 성원에 감사드리며, 2022년 07월 준공에 차질없이 수행하기 위해
전 직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
고객님들의 성원과 관심에 감사드리며, 최선의 품질로 보답드리겠습니다.
감사합니다.

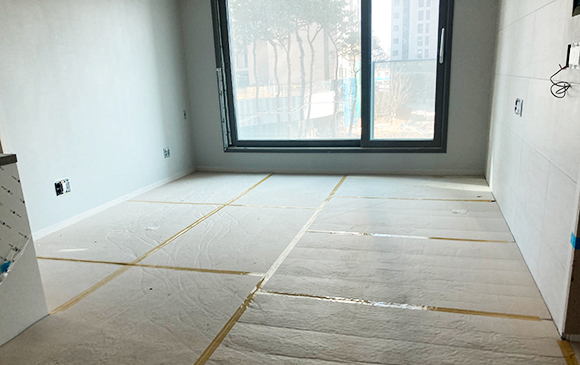

2022.03
22년 02월 말 공정현황에 대해 알려드립니다.
현재 주요작업으로 내부 마감공사,
부대토목공사, 외부 조경공사, 에어컨 및 통신공사 등 작업 진행중에 있습니다.
▣ 부속동 인테리어 공사
- 경비실 내부 벽체 석고 및 천정 텍스 시공
- 커뮤니티 센터 샤워실 및 석재 시공
- 경로당, 게스트하우스 천정 등 타공
- 게스트하우스 외부 석재 시공
▣ 마감공사
- 각 동 최상층 이하 분합창 유리 반입 및 설치
- 각 동 15F 이하 방화문짝 설치
- 각 동 최상층 이하 홈가든 바닥타일 시공
- 각 동 최상층 이하 주방가구 바, 문짝 시공
- 각 동 최상층 이하 욕실장 시공
- 각 동 최상층 이하 천정/벽 도배 시공
- 각 동 최상층 이하 세대 마루판 시공
- 지하주차장 벽체 정벌 및 그래픽 도장
- 각 동 최상층 이하 디지털도어락 설치
▣ 부대토목/조경공사
- 집수정 및 연결관 설치

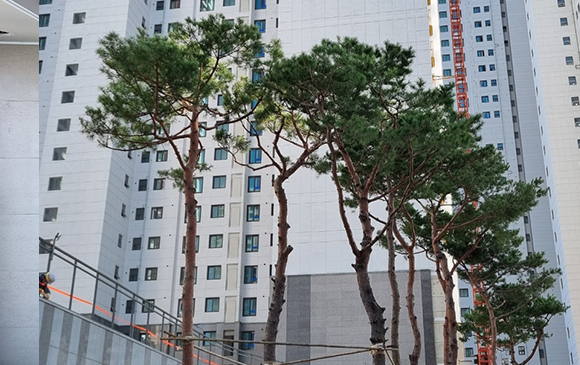

- 중,소교목 식재 반입 및 설치
- 가벽, 산수정원, 플랜터, 외부계단 설치
- 어린이놀이터 관로 및 기초 타설
▣ 기계/전기공사
- 각 동 최상층 이하 세면대 설치
- 각 동 최상층 이하 욕실휀 설치
- 각 동 지하층 자동문 설치
- 각 동 EV 등기구 및 세대 스피커 설치
고객님들의 관심과 성원에 감사드리며, 2022년 07월 준공에 차질없이 수행하기 위해
전 직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
고객님들의 성원과 관심에 감사드리며, 최선의 품질로 보답드리겠습니다.
감사합니다.

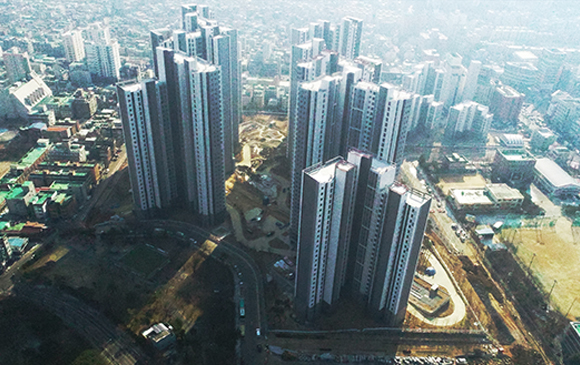

2022.02
22년 01월 말 공정현황에 대해 알려드립니다.
현재 주요작업으로 내부 마감공사,
부대토목공사, 외부 조경공사, 에어컨 및 통신공사 등 작업 진행중에 있습니다.
▣ 부속동 인테리어 공사
- 실내체육관 금속 창호 시공
- 경로당, 게스트하우스 천정 등 타공
- 관리사무소 천정 시공
- 경비실 내부 벽체 및 천정 시공
- 관리사무소 외부 석재 시공
▣ 마감공사
- 각 동 15F 이하 세대 마루 시공
- 각 동 및 지하층 벽, 바닥타일 시공
- 각 동 35F 이하 주방상판 시공
- 지하주차장 바닥 도장 및 그래픽 도장
- 각 동 25F 이하 천정 및 벽체 도배 시공
- 각 동 20F 이하 세대 현관 방화문 문짝 시공
- 각 동 계단실 방화문문짝 설치
▣ 부대토목/조경공사
- 집수정 및 연결관 설치
- 중,소교목 식재 반입 및 설치
- 외부 구조물 (보타닉가든, 플랜터, 수경시설, 석가산 등) 시공
▣ 기계/전기공사
- 각 동 35F 이하 위생도기 설치
- 각 동 35F 이하 실내기 설치
- 외부 승강기 설치
- 옥외 등기구 반입 및 시공
고객님들의 관심과 성원에 감사드리며, 2022년 07월 준공에 차질없이 수행하기 위해
전 직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
고객님들의 성원과 관심에 감사드리며, 최선의 품질로 보답드리겠습니다.
감사합니다.

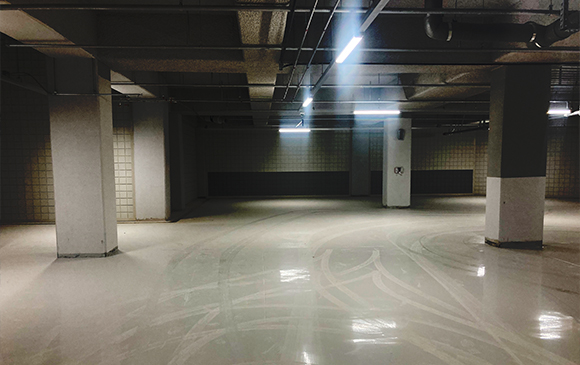

2022.01
21년 12월 말 공정현황에 대해 알려드립니다.
현재 주요작업으로 내부 마감공사,
부대토목공사, 외부 조경공사, 에어컨 및 통신공사 등 작업 진행중에 있습니다.
▣ 마감공사
- 각 동 35F 이하 세대 발코니 타일 시공
- 각 동 홈가든 바닥 타일 시공
- 101,102동 E/V홀 및 계단 바닥 타일 시공
- 101,102,106동 외부 정벌 도장 시공
- 각 동 15F 이하 천정 및 벽체 도배
- 각 동 15F 이하 주방상판 시공
- 각 동 1F 필로티 주출입구 바닥 석재 시공
- 관리사무소, 경로당, 커뮤니티센터 외부 석재 시공
- 지하주차장 천정 뿜칠 시공
▣ 내장 및 목창호공사
- 각 동 EV홀 천정 시공
- 각 동 35F 이하 2차 몰딩 시공
- 각 동 15F 이하 걸레받이 시공
- 각 동 35F 이하 목창호 문틀 시공
▣ 가구공사
- 각 동 35F 이하 일반/주방가구 문짝 설치
▣ 부대토목/조경공사
- 우, 오수 연결관 설치
- 대형수목 및 중소교목 식재 시공
- 산수정원, 놀이터, 보타닉가든, 외부계단 구조물 설치
▣ 기계/전기공사
- 각 동 통신 및 등기구 설치 공사
- 각 동 시스템에어컨 실내기 및 보일러 설치 공사
고객님들의 관심과 성원에 감사드리며, 2022년 07월 준공에 차질없이 수행하기 위해
전 직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
고객님들의 성원과 관심에 감사드리며, 최선의 품질로 보답드리겠습니다.
감사합니다.
2021.12
21년 11월 말 공정현황에 대해 알려드립니다.
현재 주요작업으로 내부 마감공사,
부대토목공사, 외부 조경공사, 에어컨 및 통신공사 등 작업 진행중에 있습니다.
▣ 습식공사
- 각 동 세대 미장 완료
- 각 동 35F 이하 주방벽체, 아트월 타일 시공
- 각 동 35F 이하 세대 바닥타일 시공
- 각 동 외부 정벌 도장
- 각 동 10F 이하 천정 도배 시공
▣ 내장 및 목창호공사
- 각 동 세대 천정 및 공용부천정 완료
- 각 동 35F 이하 1차, 25F 이하 2차 몰딩 시공
- 각 동 15F 이하 세대 걸레받이 시공
▣ 석공사
- 부속동 외부 석재 시공
- 각 동 1F 필로티 바닥 석재 시공
▣ 가구공사
- 각 동 35F 이하 일반/주방가구 몸통 조립 및 설치
- 각 동 15F 이하 가구 문짝 및 주방상판 반입 및 설치
▣ 부대토목/조경공사
- 우, 오수 연결관 설치
- 대형수목 및 중소교목 식재 시공
- 산수정원, 놀이터, 보타닉가든, 외부계단 구조물 설치
▣ 기계/전기공사
- 각 동 통신 및 홈네트워크 공사
- 각 동 시스템에어컨 실내기 설치
고객님들의 관심과 성원에 감사드리며, 2022년 07월 준공에 차질없이 수행하기 위해
전 직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
고객님들의 성원과 관심에 감사드리며, 최선의 품질로 보답드리겠습니다.
감사합니다.
2021.11
21년 10월 말 공정현황에 대해 알려드립니다.
현재 주요작업으로 내부 마감공사 및
부대토목공사, 에어컨 및 EV설치 등 작업 진행중에 있습니다.
▣ 습식공사
- 각 동 35F 이하 세대 및 경비실 조적 및 미장
- 각 동 2차 타일방통 콘크리트 타설
- 각 동 35F 이하 욕실벽체, 주방벽체, 아트월벽체 시공
- 각 동 35F 이하 세대 바닥타일 시공
▣ 내장 및 목창호공사
- 각 동 35F 이하 세대 천정
- 각 동 25F 이하 1차 몰딩 시공
- 각 동 15F 이하 세대 걸레받이 시공
▣ 석공사
- 각 동 35F 이하 내부 석재 시공
- 102동 APT 외부 석재 시공
▣ 가구공사
- 각 동 35F 이하 일반/주방가구 몸통 조립 및 설치
▣ 유리공사
- 경비실 및 필로티 구간 AL창호 설치
▣ 금속공사
- 부속동 유리난간, 철제난간 반입 및 시공
- 부속동 출입구 캐노피 반입 및 시공
▣ 부대토목/조경공사
- 105,106동 골재 포설 및 성토반입
- 우수, 오수 연결관 설치
- 소방도로 골재포설 및 기초콘크리트 타설
- 101동 자연석쌓기
- 조경토 반입 및 구조물(앉은벽,가벽,플랜터,계단 外) 설치
- 교목식재(소나무 및 중소교목) 반입 및 설치
▣ 기계/전기공사
- 각 동 시스템에어컨 실내기 설치
- 각 동 25F 이하 일반전기, 통신 배선기구 설치
- 옥외 경관조명 및 가로등, 보안등 배관 설치
고객님들의 관심과 성원에 감사드리며, 2022년 07월 준공에 차질없이 수행하기 위해
전 직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
고객님들의 성원과 관심에 감사드리며, 최선의 품질로 보답드리겠습니다.
감사합니다.

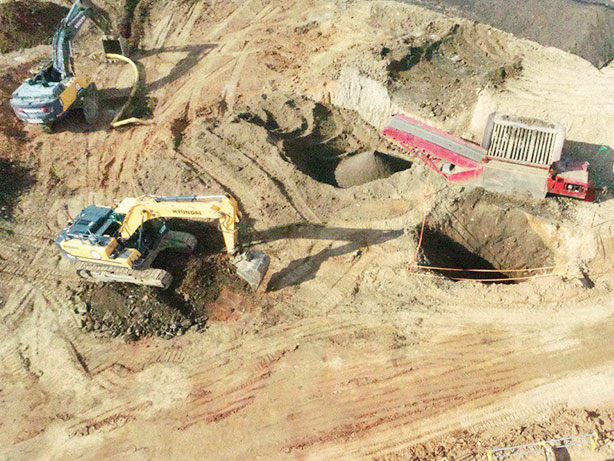

2021.10
21년 09월 말 공정현황에 대해 알려드립니다.
현재 주요작업으로 내부 마감공사 및 부대토목공사, 에어컨 및 EV설치 등 작업 진행중에 있습니다.
▣ 습식공사
- 각 동 1F 필로티 조적 시공
- 각 동 최상층 이하 세대 미장
- 각 동 최상층 이하 욕실 벽체타일 시공
- 각 동 15F 이하 세대 바닥타일 시공
- 각 동 20F 이하 아트월, 벽체 타일 시공
- 각 동 외부 초벌 도장
▣ 내장 및 목창호공사
- 각 동 최상층 이하 세대 천정 시공
- 각 동 20F 이하 몰딩 시공
▣ 석공사
- 각 동 주문주 및 경비실 외부 석재 시공
- 각 동 35F 이하 세대 내부 석재 시공
▣ 가구공사

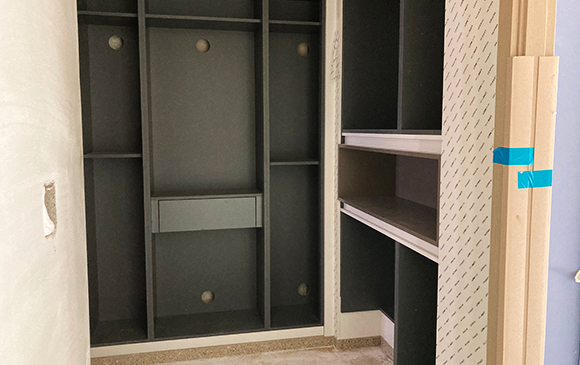

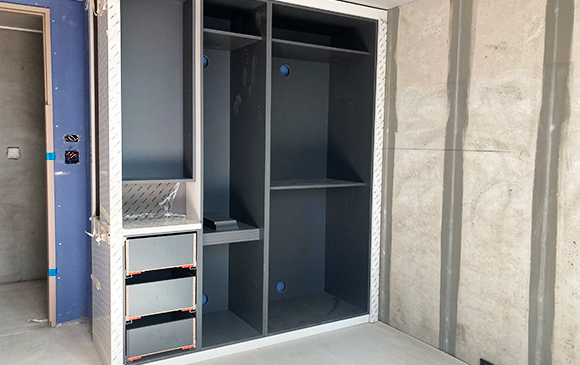

- 각 동 15F 이하 일반가구 몸통 양중 및 조립
- 각 동 15F 이하 주방가구 몸통 양중 및 조립
▣ 부대토목/조경공사
- 102, 105동 골재 포설 및 콘크리트 타설
- 조경토 반입 및 마운딩, 구조물 설치 (앉은벽, 가벽, 플랜터, 계단)
- 교목식재 반입
▣ 기계/전기공사
- 각 동 에어컨 배관 및 실내기 설치
- 각 동 E/V 시공
- 각 동 케이블 및 등기구 반입
고객님들의 관심과 성원에 감사드리며, 2022년 07월 준공에 차질없이 수행하기 위해
전 직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
고객님들의 성원과 관심에 감사드리며, 최선의 품질로 보답드리겠습니다.
감사합니다.

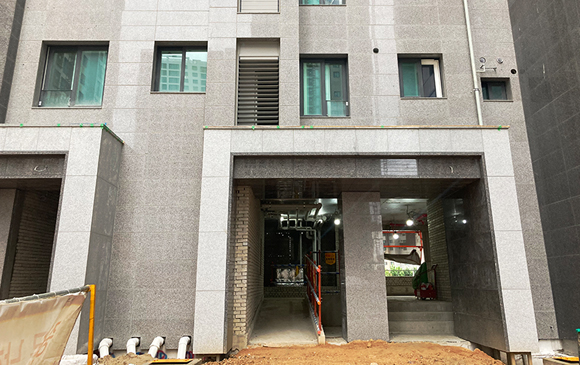

2021.09
21년 08월 말 공정현황에 대해 알려드립니다.
현재 주요작업으로 내부 마감공사 및 부대토목공사, 에어컨 및 EV설치 등 작업 진행중에 있습니다.
▣ 습식공사
- 각 동 최상층 이하 세대 액체방수 및 담수테스트 완료
- 각 동 25F 이하 세대 미장

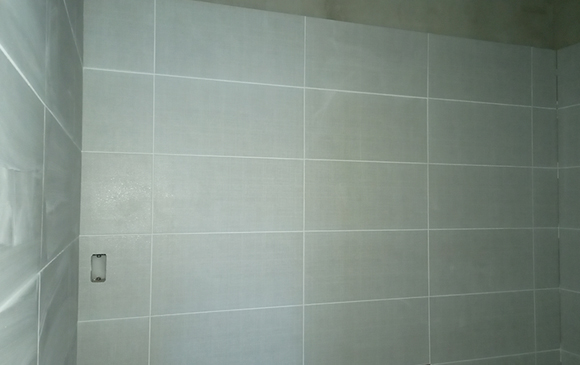

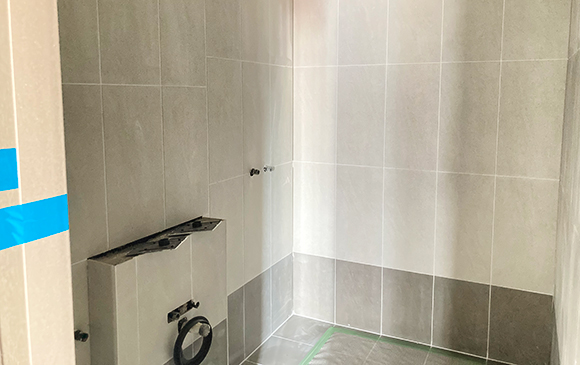

- 각 동 25F 이하 욕실 벽체 타일 시공
- 각 동 25F 이하 주방벽체, 아트월타일 시공
▣ 내장 및 목창호공사
- 각 동 최상층 이하 세대 천정 시공
- 각 동 최상층 이하 세대 합지 시공
▣ 창호공사
- 각 동 25F 이하 PL 분합 내창짝 설치
▣ 석공사
- 각 동 20F 이하 내부 석재 시공
- 주문주 외부 석재 시공
- 커뮤니티, 작은도서관 외부 석재 시공
▣ 부대토목/조경공사
- 맨홀 및 연결관로 설치
- 수목검수 및 시설물(보타닉 가든 外) 설치
▣ 기계/전기공사
- 각 동 에어컨 실내기 설치
- 각 동 E/V 시공
- 지하층 케이블 포설 (전기, 통신)
고객님들의 관심과 성원에 감사드리며, 2022년 07월 준공에 차질없이 수행하기 위해
전 직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
고객님들의 성원과 관심에 감사드리며, 최선의 품질로 보답드리겠습니다.
감사합니다.
※ 본 사진은 08월 기준 입니다.

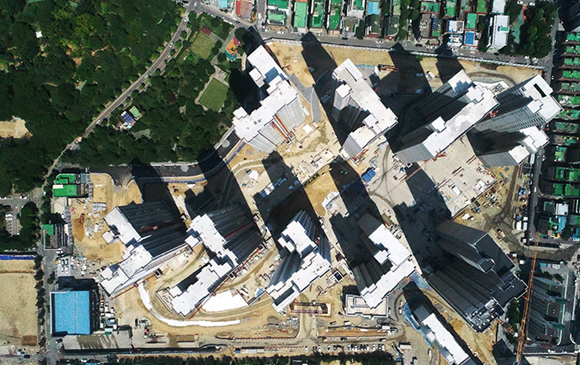

2021.08
21년 07월 말 공정현황에 대해 알려드립니다.
현재 주요작업으로 지붕층 골조공사 작업중이며,
내부 마감공사 및 창호공사 등 작업 진행중에 있습니다.
▣ 습식공사
- 각 동 30F 이하 세대 액체방수
- 각 동 20F 이하 세대 미장
- 각 동 20F 이하 욕실 벽체 타일 시공
- 각 동 20F 이하 주방벽체, 아트월타일 시공
▣ 내장 및 목창호공사
- 각 동 30F 이하 세대 천정 시공
- 각 동 35F 이하 세대 합지 시공
▣ 창호공사
- 각 동 방화문틀 및 점검구 시공
▣ 석공사
- 주문주 및 체육관 외부 석재 시공
▣ 부대토목/조경공사
- 우수관로 및 포장도로 기초 타설
- 조경석 시공
▣ 기계/전기공사
- 각 동 매립배관 설치 작업
- 각 동 에어컨 배관 설치
- 각 동 E/V 시공
고객님들의 관심과 성원에 감사드리며, 2022년 07월 준공에 차질없이 수행하기 위해
전 직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
고객님들의 성원과 관심에 감사드리며, 최선의 품질로 보답드리겠습니다.
감사합니다.
※ 본 사진은 07월 기준 입니다.

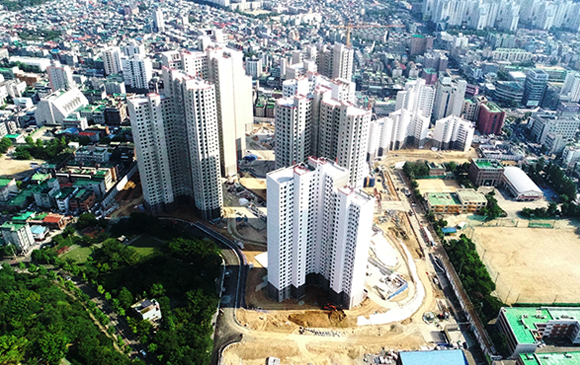

2021.07
21년 06월 말 공정현황에 대해 알려드립니다.
현재 주요작업으로 지붕층 골조공사 작업중이며,
내부 마감공사 및 창호공사 등 작업 진행중에 있습니다.

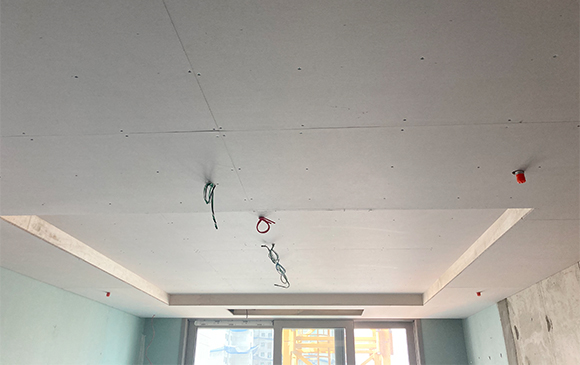

▣ 철근콘크리트공사
- 각 동 옥상 및 옥탑 무근 타설 완료
▣ 습식공사
- 2차 방통 타설완료
- 각 동 세대 조적 시공 완료
- 각 동 20F 이하 세대 미장
- 각 동 35F 이하 세대 액체방수 시공
- 각 동 20F 이하 욕실벽체타일, 10F 이하 주방벽 및 아트월타일 시공
▣ 내장 및 목창호공사
- 각 동 35F 이하 단열재 및 경량벽체 시공
- 각 동 30F 이하 합지 시공
- 각 동 20F 이하 세대 천정 시공
▣ 창호공사
- 각 동 PL 외창, 유리난간대 시공완료
- 각 동 35F 이하 내창틀 시공
- 각 동 35F 이하 목문틀 및 방화문틀 시공
- 각 동 AL창호 및 유리 설치 완료
▣ 석공사
- 각 동 주출입구 및 작은도서관 외부 석재 시공
▣ 기계/전기공사

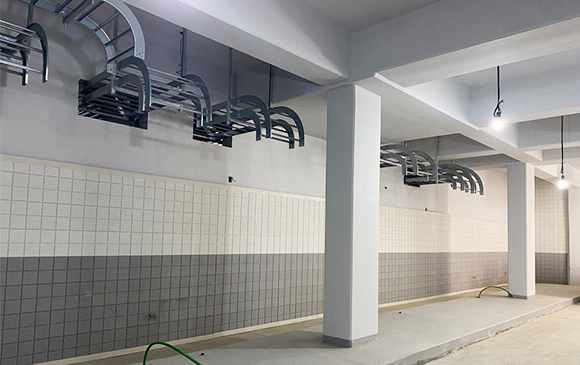

- 각 동 슬리브 / 매립배관 설치 작업
고객님들의 관심과 성원에 감사드리며, 2022년 07월 준공에 차질없이 수행하기 위해
전 직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
고객님들의 성원과 관심에 감사드리며, 최선의 품질로 보답드리겠습니다.
감사합니다.
※ 본 사진은 06월 기준 입니다.
2021.06
21년 05월 말 공정현황에 대해 알려드립니다.
현재 주요작업으로 지붕층 골조공사 작업중이며,
내부 마감공사 및 창호공사 등 작업 진행중에 있습니다.
▣ 철근콘크리트공사
- 지하 및 지붕 누름 Con'c 타설 진행중
▣ 습식공사

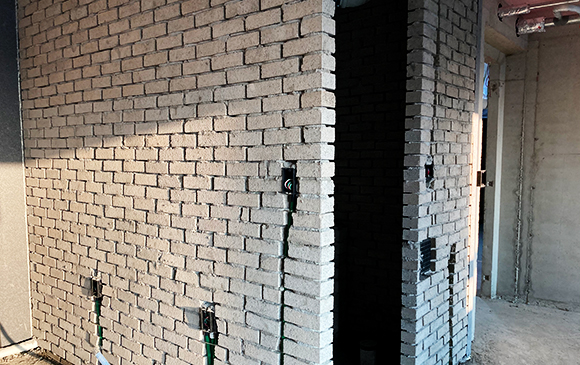

- 각 동 35F 이하 세대 조적 시공
- 각 동 25F 이하 세대 방수 시공
- 각 동 10F 이하 욕실 벽체 타일 시공
- 각 동 계단실 초벌 도장
▣ 내장 및 목창호공사
- 각 동 10F 이하 세대 천정 시공
- 각 동 30F 이하 세대 경량벽체 시공
▣ 창호공사
- 각 동 30F 이하 세대 PL 내창 시공
- 각 동 30F 이하 목문틀 및 방화문틀 시공
▣ 석공사
- 각 동 주출입구 트러스 및 외부 석재 시공
▣ 기계/전기공사
- 각 동 슬리브 / 매립배관 설치 작업
고객님들의 관심과 성원에 감사드리며, 2022년 07월 준공에 차질없이 수행하기 위해
전 직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
고객님들의 성원과 관심에 감사드리며, 최선의 품질로 보답드리겠습니다.
감사합니다.
※ 본 사진은 05월 기준 입니다.

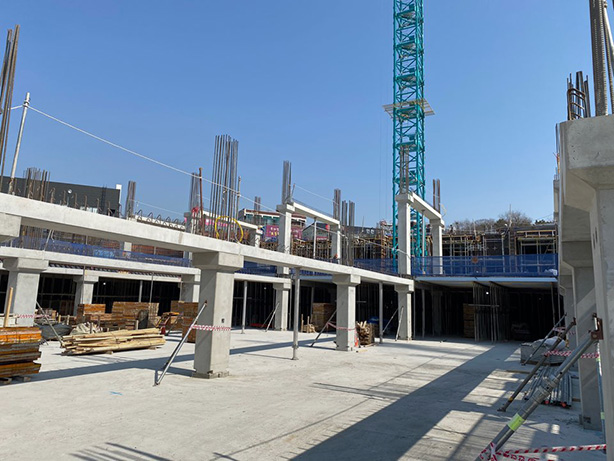

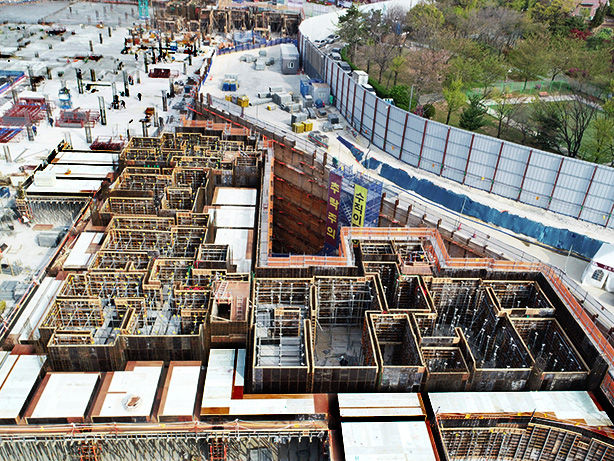

2021.04
21년 03월 말 공정현황에 대해 알려드립니다.
현재 주요작업으로 지상층 골조공사 작업중이며,
내부 내장공사 및 창호공사 등 작업 진행중에 있습니다.
▣ 철근콘크리트공사
- 101동 : 지붕층 바닥 Con'c 타설
- 102동 : 33-35F 바닥 Con'c 타설
- 105동 : 옥탑 파라펫 바닥 Con'c 타설
- 106동 : 32-35F 바닥 Con'c 타설
- 107동 : 34-35F 바닥 Con'c 타설
- 지하주차장 무근 Con'c 타설
▣ 조적미장공사
- 101~107동 20F 이하 세대 조적 시공
▣ 내장 및 목창호공사

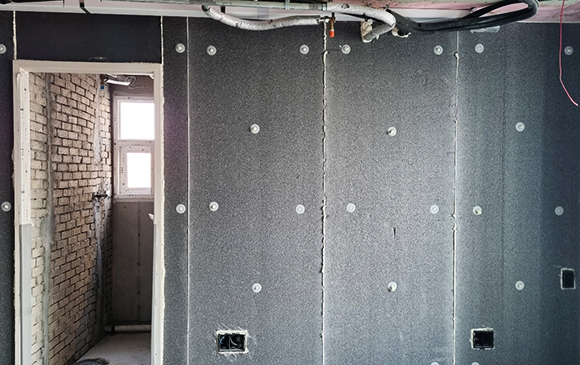

- 각 동 15F 이하 목문틀, 방화문틀 시공
- 각 동 15F 이하 계단실 방화문 시공
- 각 동 15F 이하 경량벽체 및 합지 시공
- 각 동 15F 이하 단열재 시공
▣ 창호공사

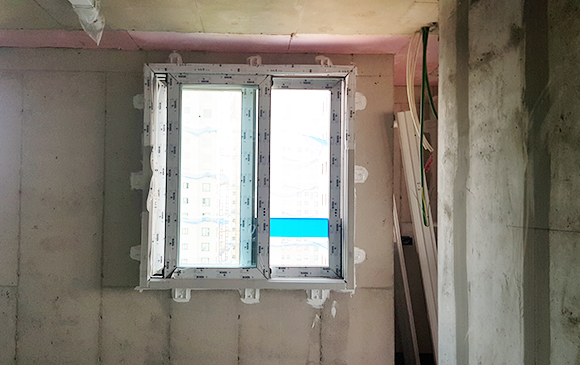

- 각 동 20F 이하 세대 PL내창 시공
- 각 동 30F 이하 세대 PL외창 시공
- 각 동 30F 이하 유리난간대 시공
- 커뮤니티센터 및 작은도서관 AL창호 시공
▣ 석공사
- 106동 및 커뮤니티센터 외부 석재 시공
▣ 기계/전기공사
- 각 동 슬리브 / 매립배관 설치 작업
고객님들의 관심과 성원에 감사드리며, 2022년 07월 준공에 차질없이 수행하기 위해
전 직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
고객님들의 성원과 관심에 감사드리며, 최선의 품질로 보답드리겠습니다.
감사합니다.
※ 본 현장사진은 03월 기준입니다.
2021.03
21년 02월 말 공정현황에 대해 알려드립니다.
현재 주요작업으로 지상층 골조공사 작업중이며,
내부 내장공사 및 창호공사 등 작업 진행중에 있습니다.
▣ 철근콘크리트공사
- 101동 : 29-31F 바닥 Con'c 타설
- 102동 : 29-32F 바닥 Con'c 타설
- 105동 : 28F 바닥 Con'c 타설
- 106동 : 29-31F 바닥 Con'c 타설
- 107동 : 30-33F 바닥 Con'c 타설
▣ 조적미장공사
- 101~107동 20F 이하 세대 조적 시공
▣ 내장 및 목창호공사
- 각 동 15F 이하 목문틀, 방화문틀 시공
- 각 동 15F 이하 경량벽체 및 합지 시공
- 각 동 15F 이하 단열재 시공
▣ 창호공사
- 각 동 25F 이하 세대 PL창틀 시공
- 각 동 25F 이하 유리난간대 시공
- 계단실 및 EV홀 AL창호 시공
▣ 석공사
- 101,102,105동 외부 석공사 시공
▣ 기계/전기공사
- 각 동 슬리브 / 매립배관 설치 작업
고객님들의 관심과 성원에 감사드리며, 2022년 07월 준공에 차질없이 수행하기 위해
전 직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
고객님들의 성원과 관심에 감사드리며, 최선의 품질로 보답드리겠습니다.
감사합니다.
※ 본 현장사진은 02월 기준입니다.

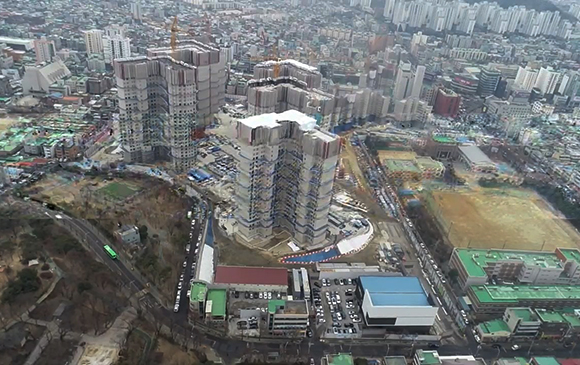

2021.02
안녕하세요 인천 주안 캐슬앤더샵 에듀포레 현장입니다.
21년 01월 말 공정현황에 대해 알려드립니다.
현재 주요작업으로 지상층 골조공사 작업중이며,
내부 내장공사 및 창호공사 등 작업 진행중에 있습니다.

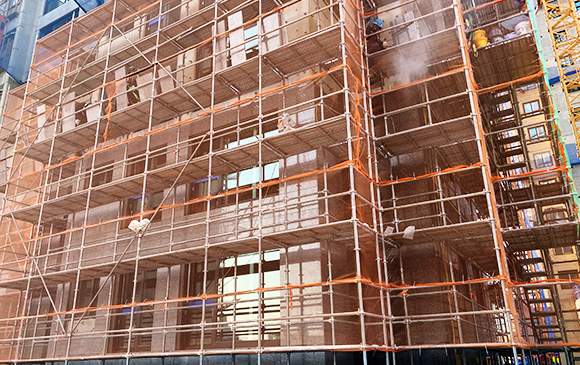

▣ 철근콘크리트공사
- 101동 : 26-29F 바닥 Con'c 타설
- 102동 : 26-29F 바닥 Con'c 타설
- 105동 : 25-27F 바닥 Con'c 타설
- 106동 : 25-28F 바닥 Con'c 타설
- 107동 : 27-30F 바닥 Con'c 타설
▣ 조적미장공사
- 101~107동 18F 이하 세대 조적 시공
▣ 내장 및 목창호공사

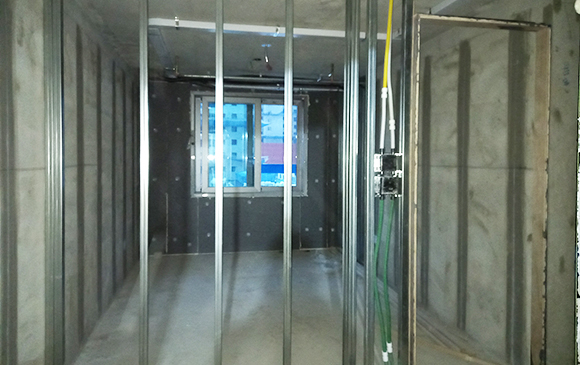

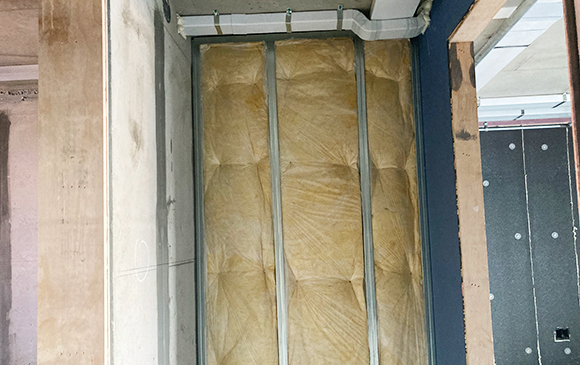

- 각 동 10F 이하 목문틀, 방화문틀 시공
- 각 동 15F 이하 경량벽체 및 합지 시공
- 각 동 15F 이하 단열재 시공
▣ 창호공사
- 각 동 25F 이하 세대 PL창틀 시공
- 각 동 20F 이하 유리난간대 시공
- 커뮤니티 센터/ 작은도서관 AL창호 시공
▣ 석공사

- 101,102,105동 외부 석공사 시공
▣ 기계/전기공사

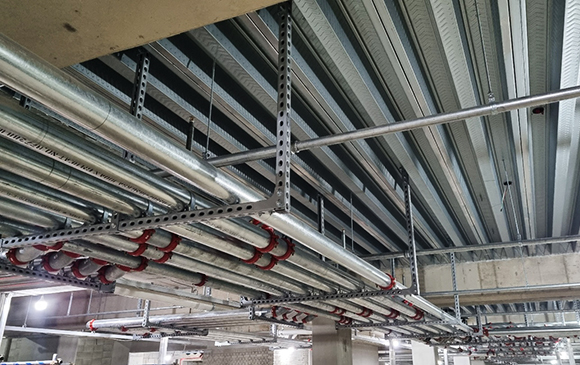

- 각 동 슬리브 / 매립배관 설치 작업

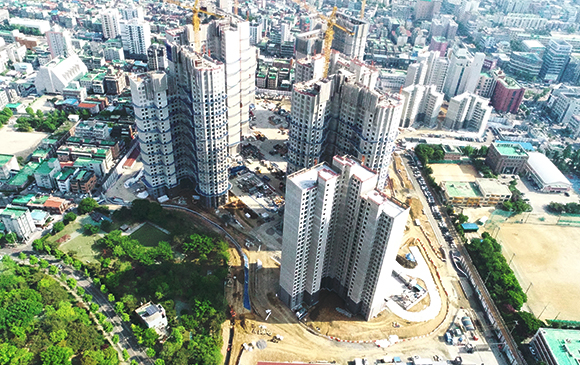

고객님들의 관심과 성원에 감사드리며, 2022년 07월 준공에 차질없이 수행하기 위해
전 직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
고객님들의 성원과 관심에 감사드리며, 최선의 품질로 보답드리겠습니다.
감사합니다.
2021.01

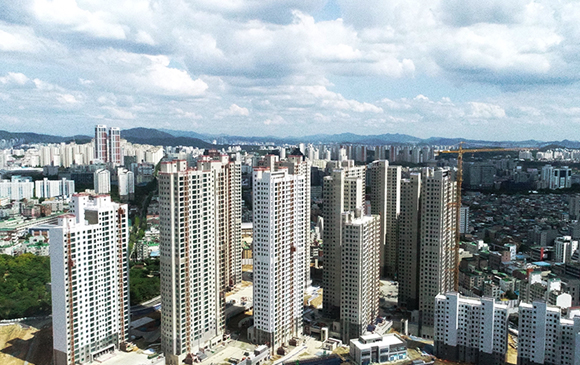

안녕하세요 인천 주안 캐슬앤더샵 에듀포레 현장입니다.
20년 12월 말 공정현황에 대해 알려드립니다.
현재 주요작업으로 지상층 골조공사 작업중이며,
내부 내장공사 및 창호공사 등 작업 진행중에 있습니다.
▣ 철근콘크리트공사

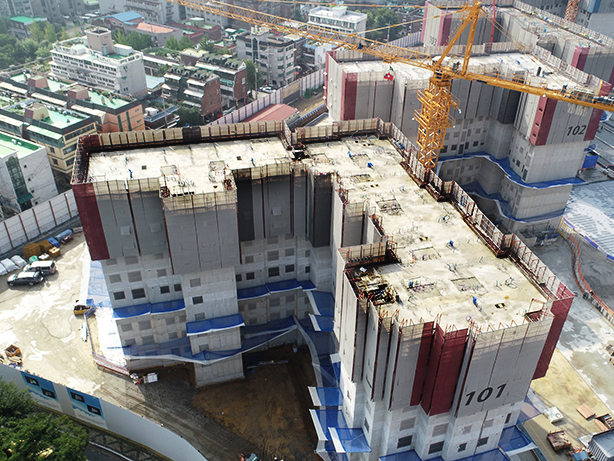

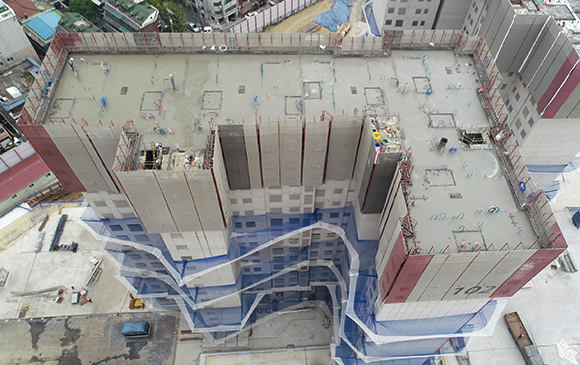

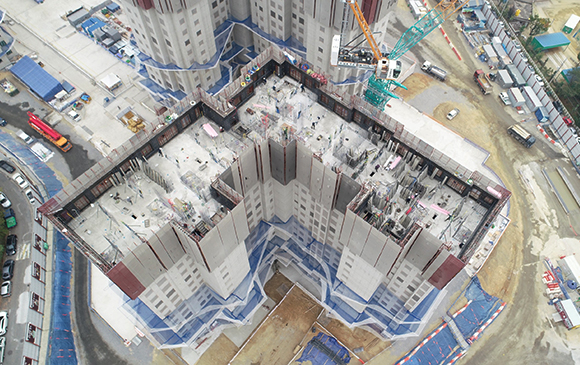

- 101동 : 23-25F 바닥 Con'c 타설
- 102동 : 23-25F 바닥 Con'c 타설
- 105동 : 23-24F 바닥 Con'c 타설
- 106동 : 23-24F 바닥 Con'c 타설

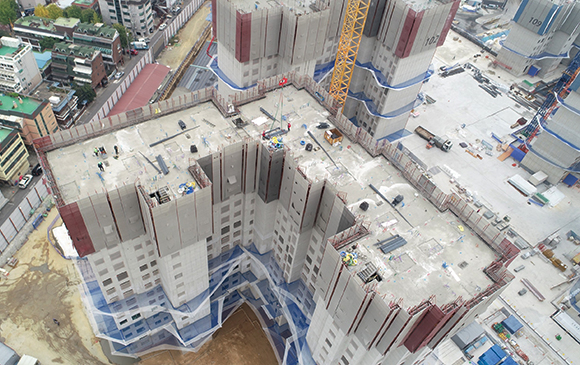

- 107동 : 25-26F 바닥 Con'c 타설
▣ 조적미장공사

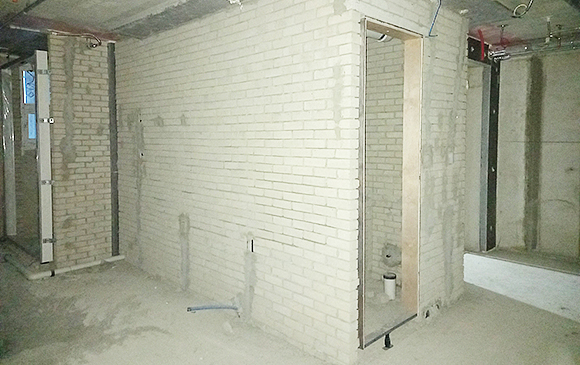

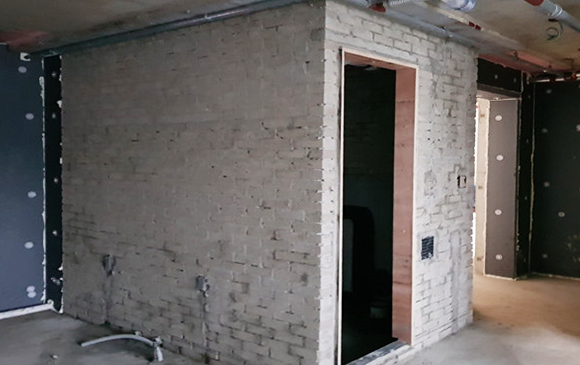

- 101~107동 15F 이하 세대 조적 시공

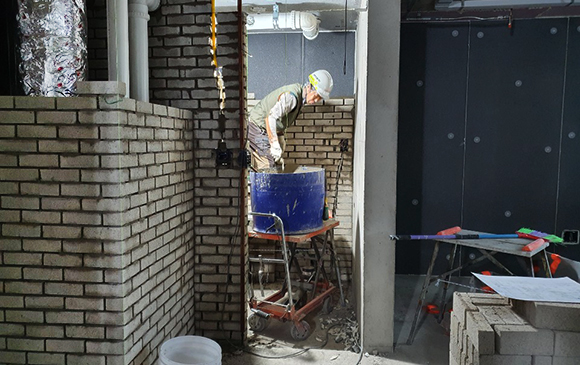

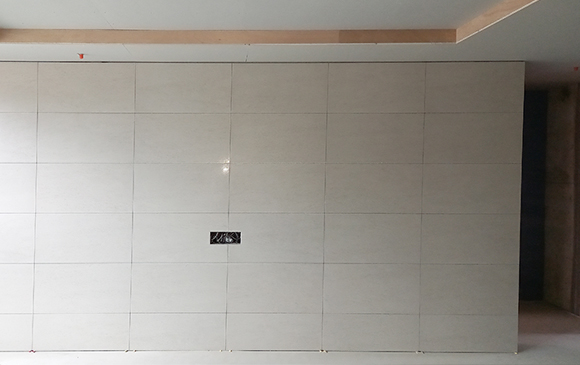

▣ 내장 및 목창호공사

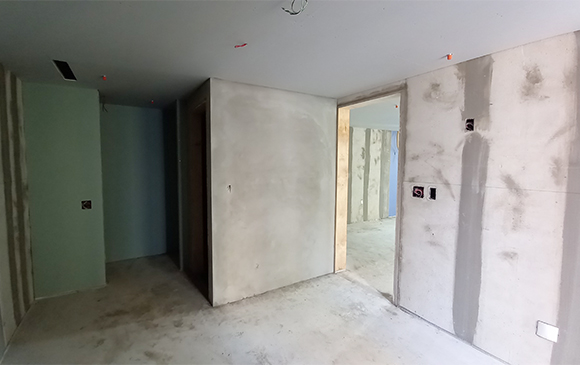

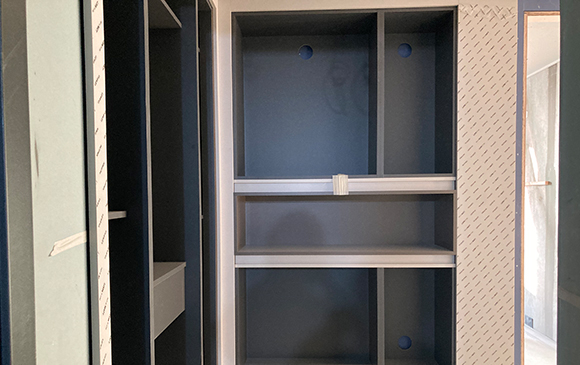

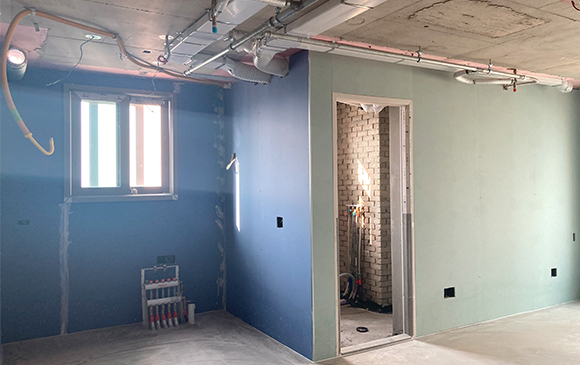

- 각 동 10F 이하 목문틀, 방화문틀 시공
- 각 동 10F 이하 경량벽체 및 합지 시공

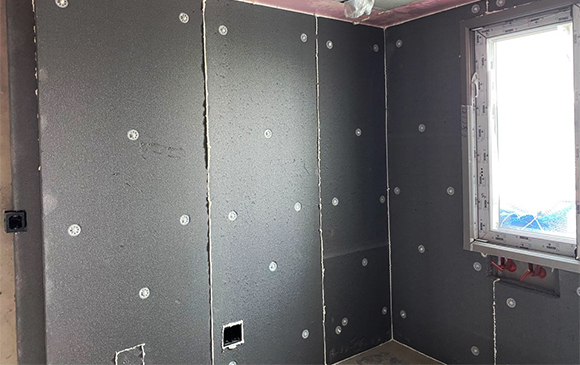

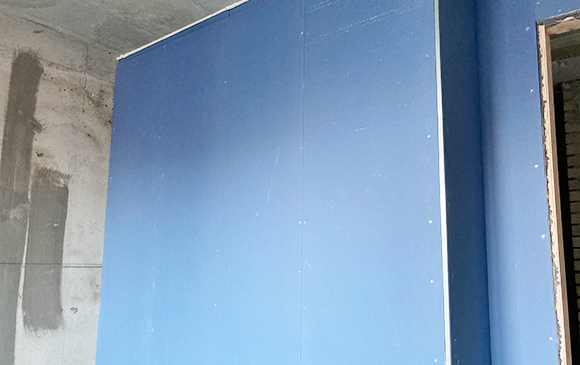

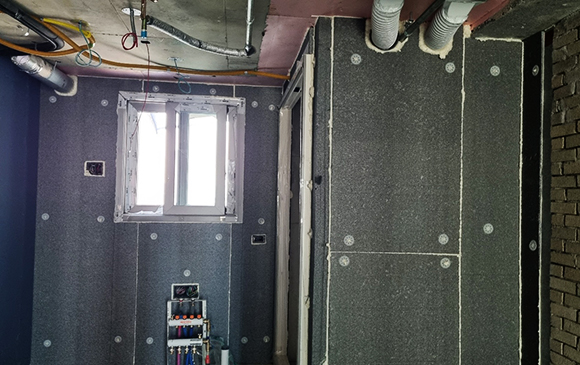

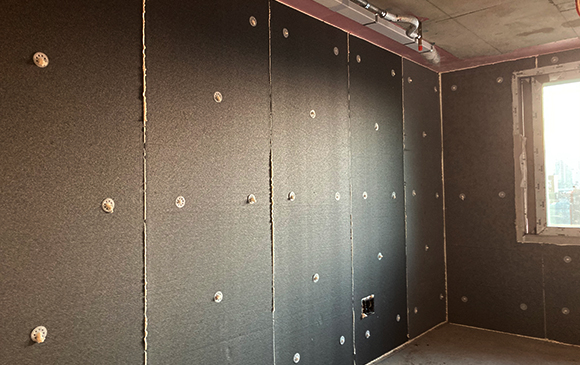

- 각 동 10F 이하 세대 2차 단열 시공

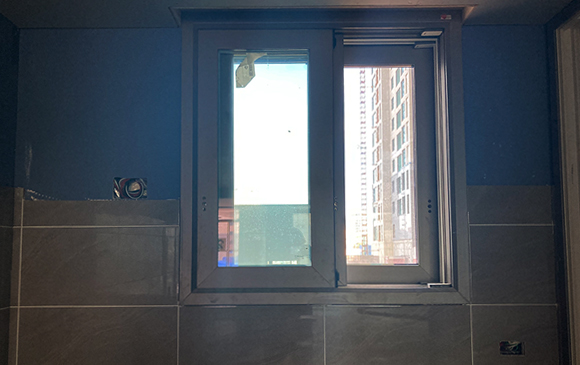

▣ 창호공사

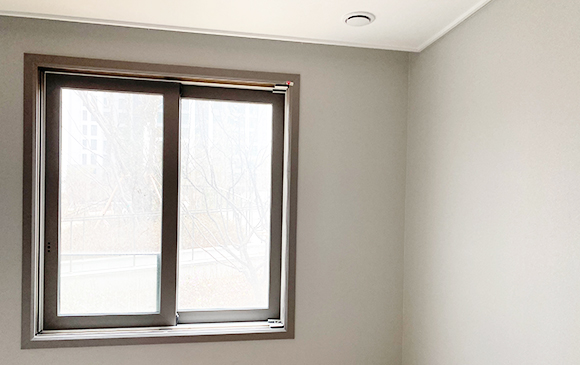

- 각 동 20F 이하 세대 PL창틀 시공
- 각 동 20F 이하 유리난간대 시공
- 커뮤니티 센터/ 작은도서관 AL창호 시공
- 지하주차장 방화문틀 시공
▣ 석공사
- 102,105,107동 외부 석공사 시공
▣ 기계/전기공사

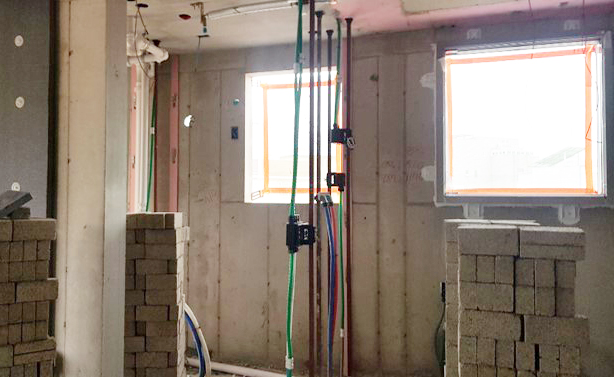

- 각 동 슬리브 / 매립배관 설치 작업
고객님들의 관심과 성원에 감사드리며, 2022년 07월 준공을 위해 전 직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
고객님들의 성원과 관심에 감사드리며, 최선의 품질로 보답드리겠습니다.
감사합니다.

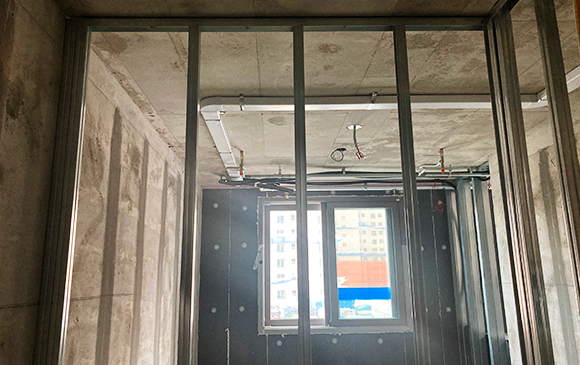

2020.12
▣ 철근콘크리트공사
- 101동 : 19-23F 바닥 Con'c 타설
- 102동 : 19-22F 바닥 Con'c 타설
- 105동 : 19-22F 바닥 Con'c 타설
- 106동 : 19-22F 바닥 Con'c 타설
- 107동 : 20-24F 바닥 Con'c 타설
▣ 조적미장공사

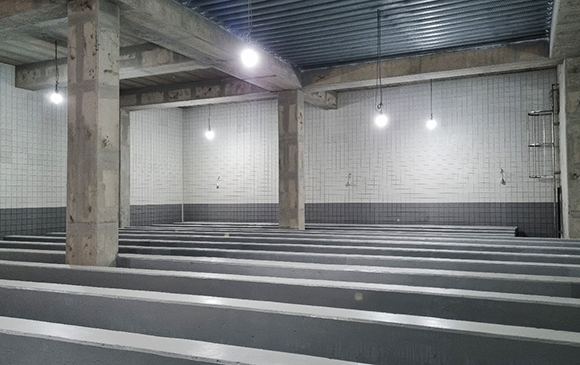

- 101~107동 10F 이하 세대 조적 시공
- 커뮤니티센터, 지하주차장 블럭 시공
▣ 방수공사
- 저수조 및 전기실 방수 시공
- 커뮤니티센터 파라펫 방수 시공
▣ 내장 및 목창호공사
- 각 동 5F 이하 목문틀, 방화문틀 시공
- 각 동 5F 이하 경량벽체 시공
▣ PL창호공사
- 각 동 15F 이하 세대 PL창호 시공
- 각 동 10F 이하 유리난간대 시공
▣ 기계/전기공사
- 세대 슬리브 / 매립배관 설치 작업
2020.11

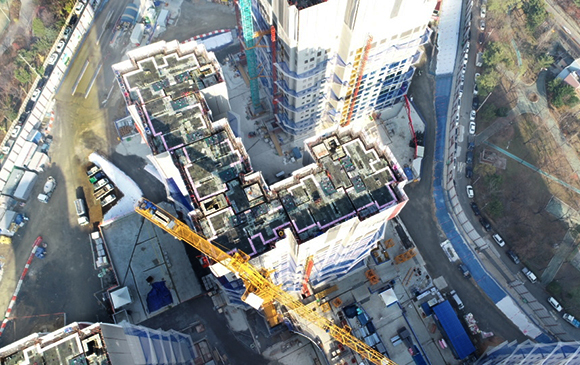

▣ 철근콘크리트공사
- 101동 : 15-18F 바닥 Con'c 타설
- 102동 : 15-18F 바닥 Con'c 타설
- 105동 : 14-18F 바닥 Con'c 타설
- 106동 : 14-18F 바닥 Con'c 타설
- 107동 : 17-20F 바닥 Con'c 타설
▣ 조적미장공사
- 101-105동 지하주차장 블록 시공
▣ 방수공사
- 커뮤니티 지붕 방수시공
- 주차장 지붕 방수 시공
▣ 내장 및 목창호공사
- 각 동 5F 이하 세대 단열재 시공
- 각 동 5F 이하 경량벽체 시공
▣ 조적공사
- 세대 5F 이하 조적 시공
▣ PL창호공사
- 각 동 5F 이하 세대 유리 및 창짝 시공
▣ 기계/전기공사
- 세대 슬리브 / 매립배관 설치 작업
2020.10
▣ 철근콘크리트공사
- 101동 : 11-14F 바닥 Con'c 타설
- 102동 : 12-14F 바닥 Con'c 타설
- 105동 : 10-12F 바닥 Con'c 타설
- 106동 : 10-13F 바닥 Con'c 타설
- 107동 : 14-16F 바닥 Con'c 타설
▣ 조적미장공사
- 101,102동 B1F 블록시공
- 101,105동 5F 이하 조적 양중
▣ 방수공사
- 102,105동 주변 지붕 방수시공
- 작은도서관 주변 바탕면처리 및 방수시공
▣ 내장 및 목창호공사
- 각 동 세대 먹메김
- 107동 5F 이하 1차 단열재 시공
▣ PL창호공사
- 101,102,105동 5F 이하 창틀 및 창짝 설치
▣ 기계/전기공사
- 각 동 및 슬리브 / 매립배관 설치 작업

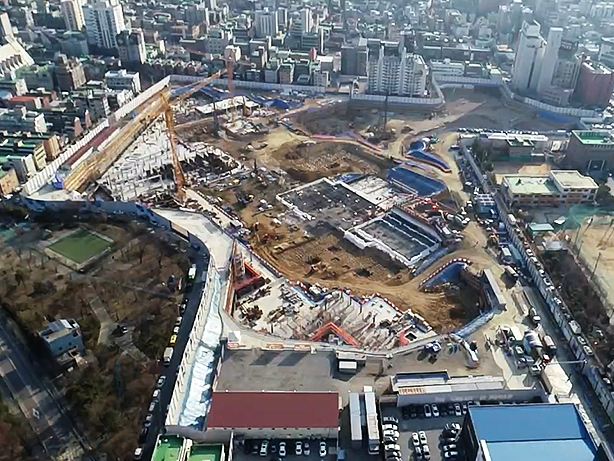

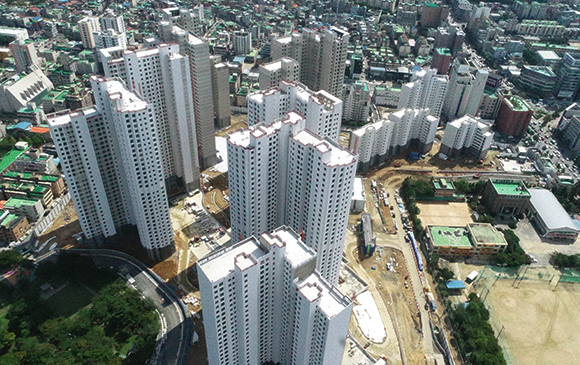

2020.09

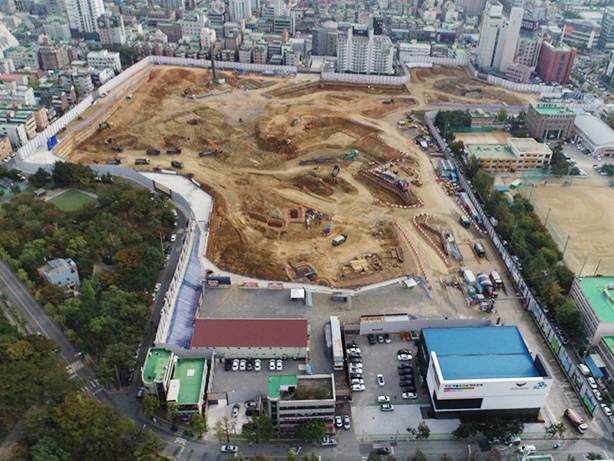

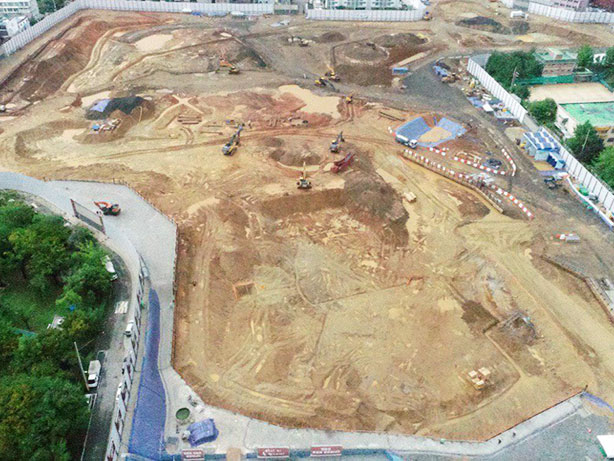

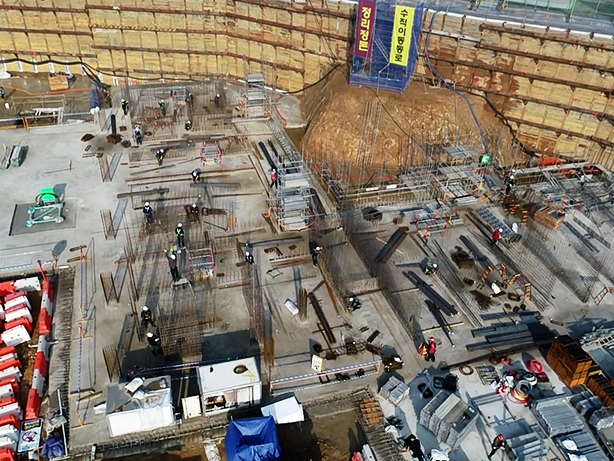

▣ 토공사
- 101동 D구역, 105동 B구역 되메우기 작업
▣ 철근콘크리트공사
- 101동 : 8-10F 바닥 Con'c 타설
- 102동 : 9-12F 바닥 Con'c 타설
- 105동 : 6-9F 바닥 Con'c 타설
- 106동 : 6-9F 바닥 Con'c 타설
- 107동 : 10-13F 바닥 Con'c 타설
▣ 조적미장공사
- 106동 B2F 블록시공
- 저수조 및 전기실 블록시공
▣ 방수공사
- 101,105,107동 주변 지붕 방수시공
▣ PL창호공사
- 자재 반입 및 창틀,창짝 제작
▣ 기계/전기공사
- 각 동 및 슬리브 / 매립배관 설치 작업
2020.08
▣ 토목공사

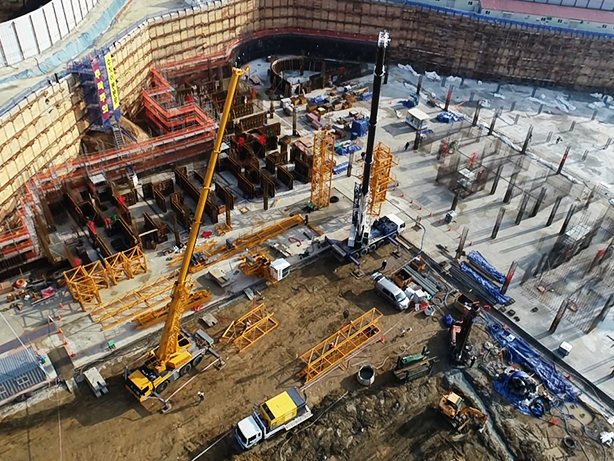

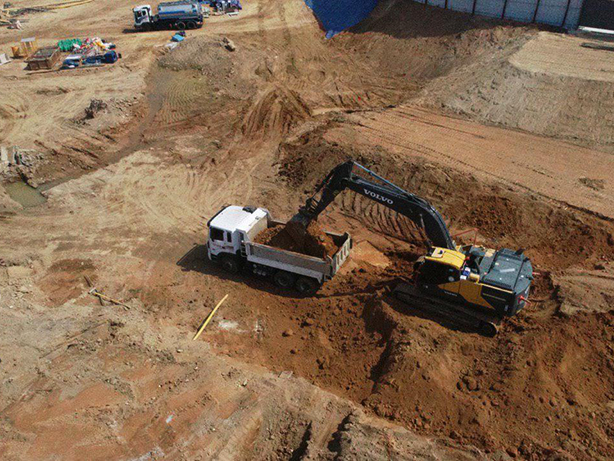

- 101동 D구역, 105동 B구역 되메우기 작업
▣ 철근콘크리트공사
- 101동 : 6F 바닥 Con'c 타설
- 101동 : 6F 벽체 철근 배근
- 102동 : 7F AL폼 설치
- 105동 : 5F 바닥 Con'c 타설
- 106동 : 5F 바닥 Con'c 타설
- 107동 : 9F 바닥 Con'c 타설
▣ 조적미장공사
- 102-106동 B2F 블록 시공
- 저수조 및 전기실 블록시공
▣ 방수공사
- 101-105동 B3,B2F 외벽 액체방수
- 작은도서관 지붕 복합방수
▣ 기계/전기공사
- 각 동 및 슬리브 / 매립배관 설치 작업
2020.07
▣ 토목공사
- 지하주차장 외벽 되메우기
▣ 철근콘크리트공사
- 101동 : 2F 갱폼인양 및 2F 바닥 Con'c 타설
- 101동 : 4F 바닥 Con'c 타설
- 102동 : 3F 바닥 Con'c 타설
- 105동 : 2F 바닥 Con'c 타설
- 106동 : 1F AL폼 및 필로티 형틀 조립
- 107동 : 5F 바닥 Con'c 타설
▣ 조적미장공사
- 102,106동 지하주차장 B3F 블록 시공
- 저수조 및 전기실 블록시공
▣ 방수공사
- 101/105동 외벽코어 및 세대창고 우레탄방수 시공
- 저수조 및 전기실 지붕 복합방수 시공
▣ 기계/전기공사
- 각 동 및 주차장 슬리브 / 매립배관 설치 작업
2020.06
▣ 철근콘크리트공사
- 101동 : 1F 바닥 Con'c 타설
- 102동 : 1F 바닥 보 및 슬래브 철근 배근
- 102동 : 1F 벽체 철근 배근
- 105동 : 1F 바닥 슬래브 철근 배근
- 106동 : B1F 벽체 형틀 조립
- 106동 : 1F 바닥 보 및 슬래브 형틀 조립
- 107동 : 2F 바닥 슬래브 철근 배근
- 107동 : 2F 바닥 Con'c 타설
- 주차장 D/E구역 RF 타설
▣ 조적미장공사
- 101/102동 B3F 블록 시공
▣ 방수공사
- 101/105동 B3-B2F 코어 바탕면처리 및 우레탄 방수 시공
▣ 기계/전기공사
- 각 동 및 주차장 슬리브 / 매립배관 설치 작업
2020.05
▣ 철근콘크리트공사
- 101동 : B1F 벽체 형틀 조립
- 102동 : 1F 바닥 보 및 슬래브 철근 배근
- 105동 : B1F 벽체 형틀 조립
- 106동 : B1F 바닥 철근 배근 및 바닥 Con'c 타설
- 106동 : B1F 벽체 철근 배근
- 107동 : 1F 벽체 철근 배근
- 107동 : 1F 바닥 Con'c 타설
- 실내체육관 B1F 벽체 철근 배근 및 바닥 Con'c 타설
▣ PC/D-DECK 공사
- 107동 주변 B1F 바닥 DECK 설치
▣ 기계/전기공사
- 각 동 및 주차장 슬리브 / 매립배관 설치 작업
2020.04
▣ 철근콘크리트공사
- 101동 : B1F 바닥 Con'c 타설
- 102동 : B1F 바닥 Con'c 타설
- 105동 : B1F 바닥 철근배근
- 106동 : B2F 벽체 철근 배근 및 바닥 Con'c 타설
- 107동 : B2F 바닥 철근배근
- 저수조/전기실 : 외부 되메우기
▣ PC/D-DECK 공사
- 지하주차장,동주변 잔여PC 및 거더 설치
- PC설치구간 D-DECK 슬래브 설치
▣ 철골공사
- 실내체육관 철골기둥 설치
▣ 기계/전기공사
- 각 동 및 주차장 슬리브 / 매립배관 설치 작업
2020.03

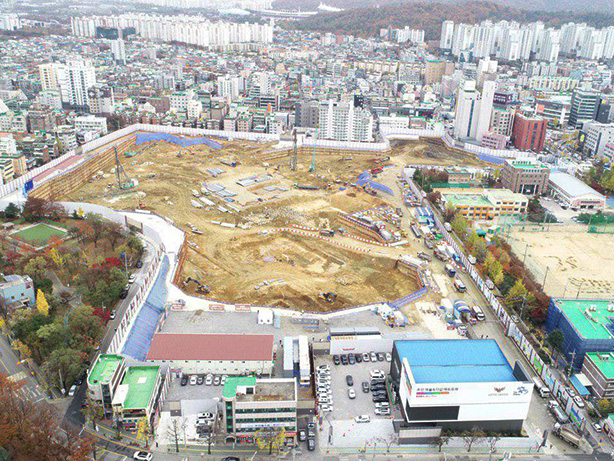

▣ 토목공사
- 잔여 토사반출

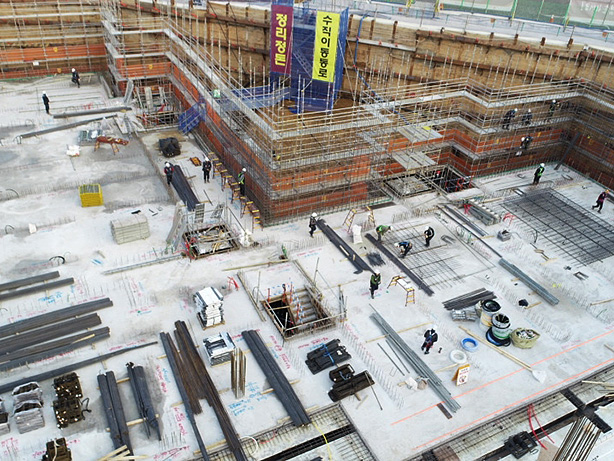

▣ 철근콘크리트공사
- 101동 : 지하주차장 및 B2F 바닥 슬래브 타설
- 102동 : 지하주차장 및 B2F 바닥 슬래브 타설
- 105동 : 지하주차장 및 B2F 바닥 슬래브 타설
- 106동 : 지하주차장 B3F 기초 철근배근 및 C'onc타설
- 107동 : B2F 바닥 C'onc 타설
- 저수조/전기실 : 지붕층 기초 C'onc 타설
- 잔여구간 주차장 기초 타설
▣ 건축공사

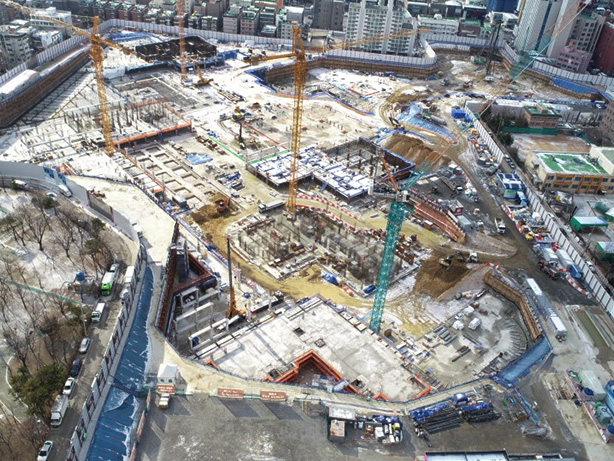

- 타워크레인 2호기 설치 및 완성검사
▣ PC공사
- 105동 및 주변주차장 PC기둥 설치
▣ 기계/전기공사
- 각 동 및 주차장 슬리브 / 매립배관 설치 작업
2020.02
▣ 토목공사
- 잔여 토사 반출

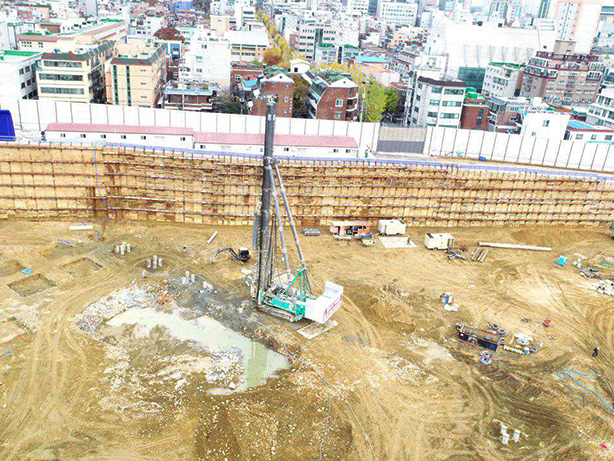

▣ 파일공사
- 항타기 반출
▣ 철근콘크리트공사
- 101동 : 지하주차장 B2F 바닥 형틀 및 철근 배근
- 101동 : 지하주차장 D-Deck 설치
- 102동 : 지하주차장 B2F 바닥 형틀 및 철근배근
- 105동 : 지하주차장 B3F 형틀 및 철근배근
- 106동 : 지하주차장 B3F 기초 철근배근 및 Con'c 타설
- 107동 : 지하주차장 B3F 기초 철근배근 및 Con'c 타설
▣ 건축공사
- 타워크레인 1,3호기 설치 및 완성검사 완료
▣ 기계/전기공사
- 각 동 및 주차장 슬리브 / 매립배관 설치 작업
2020.01
▣ 토목공사
- 잔여 토사 반출
▣ 파일공사

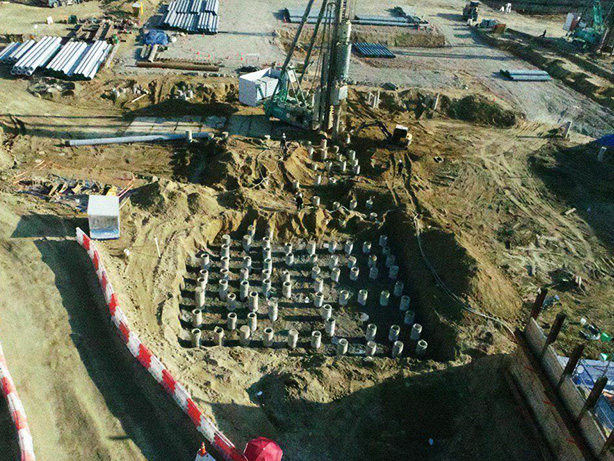

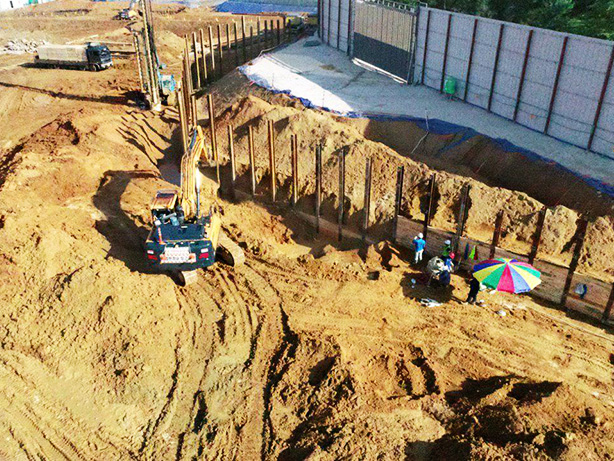

- 106동 및 지하주차장 기초파일 공사
▣ 철근콘크리트공사
- 101,102,105동 및 지하주차장 기초 Con'c 타설
▣ 전기공사
- 101,102동 접지공사
2019.12

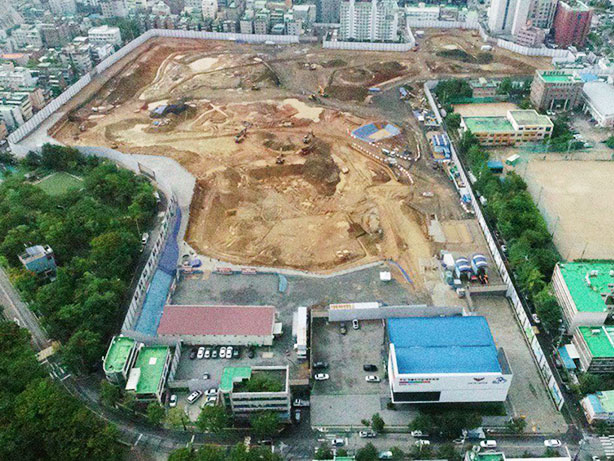

▣ 토목공사
- 토사 상차 및 잔토 반출

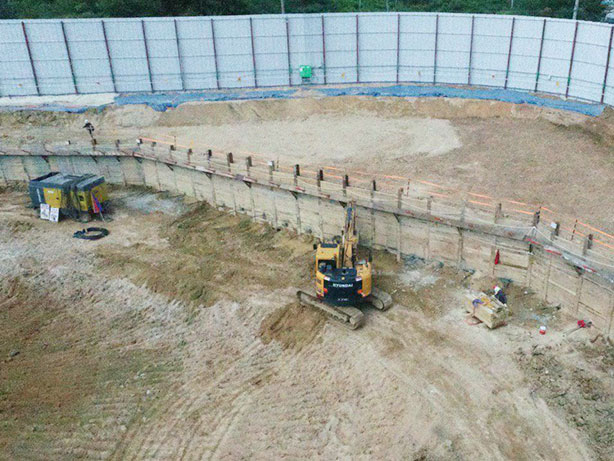

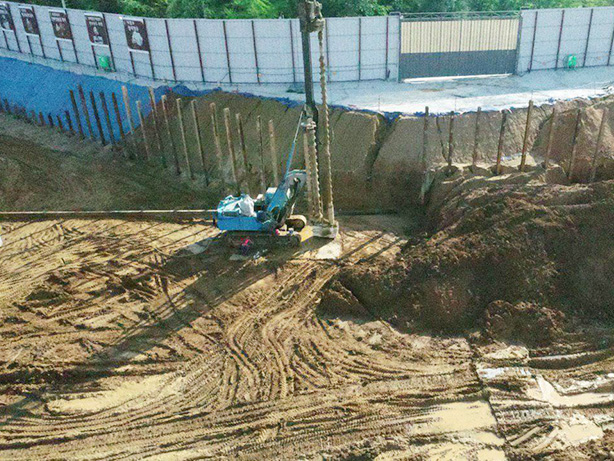

- 어스앙카 천공
▣ 파일공사
- 파일 천공 및 근입
▣ 철근콘크리트공사
- 버림 Con'c 타설
▣ 전기공사
- 동 접지 공사

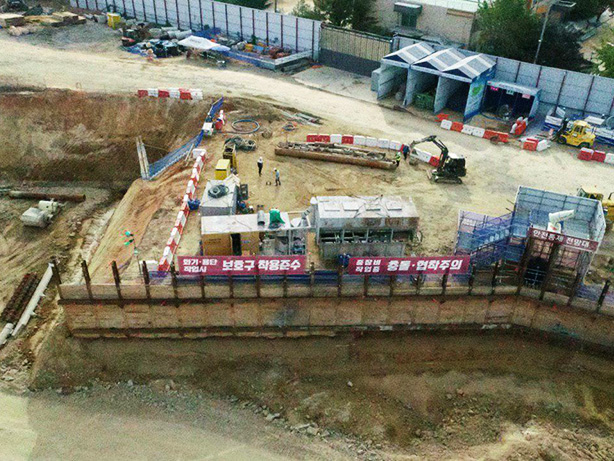

2019.09
▣ 토목공사
- 천공기 작업 및 H빔 설치

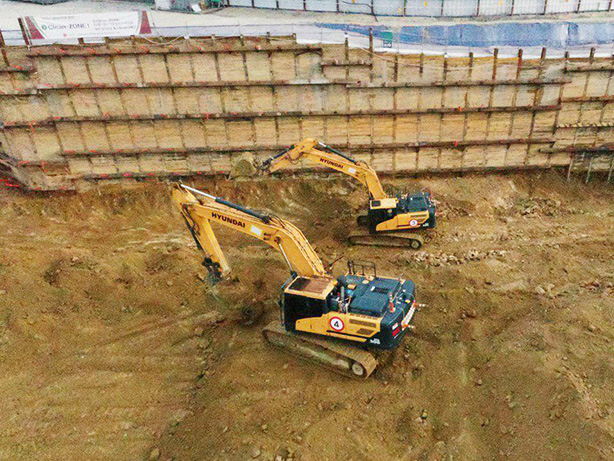

- 일반 토사 반출

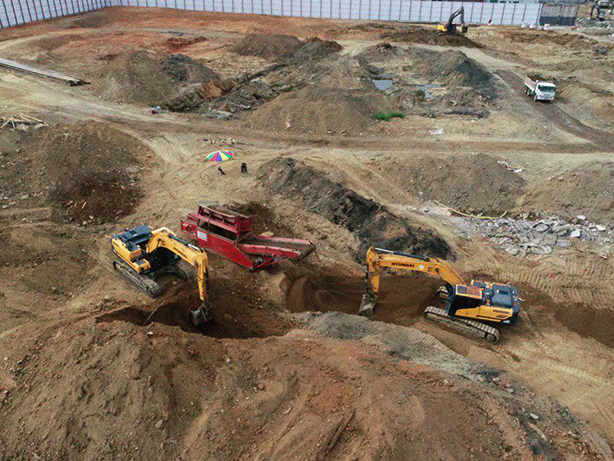

- 토사 선별작업
- 브라켓, 띠장 제작 및 설치 작업
- 토류판 설치
