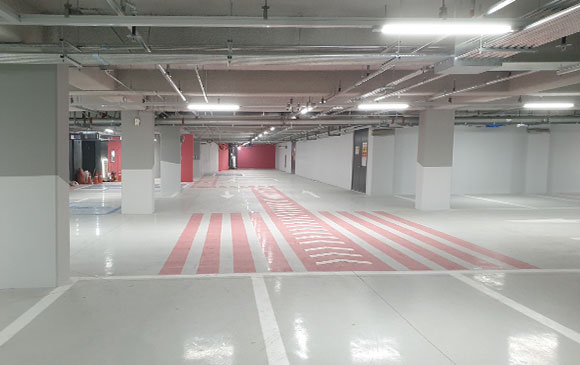

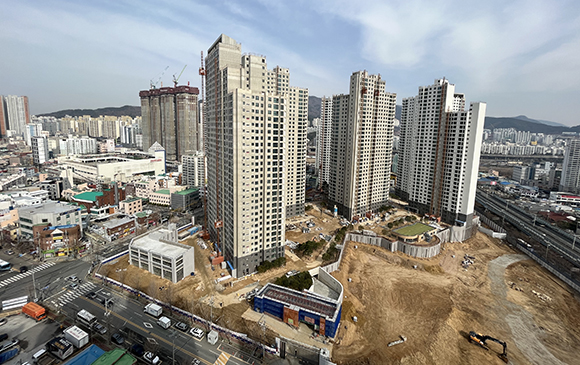

공사현황

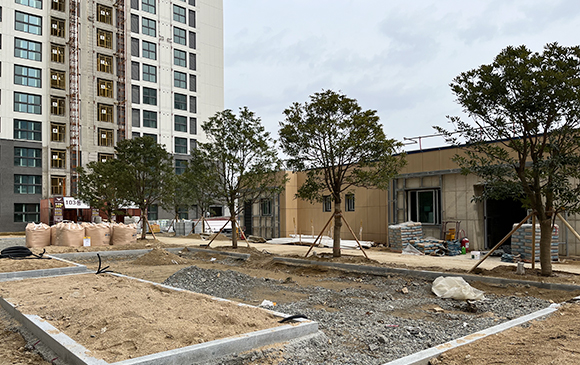

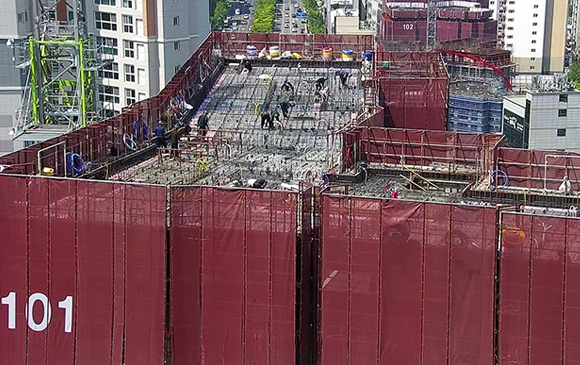

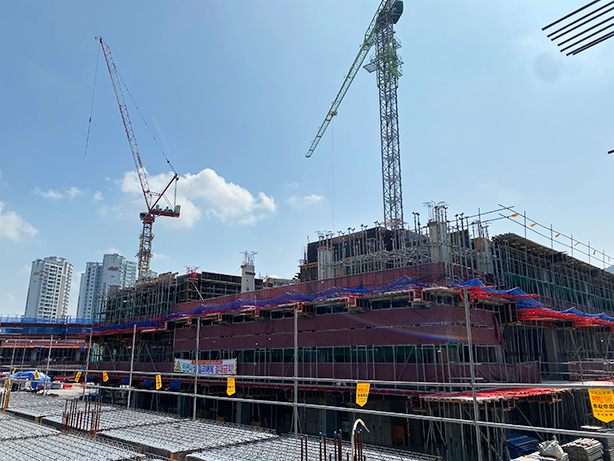

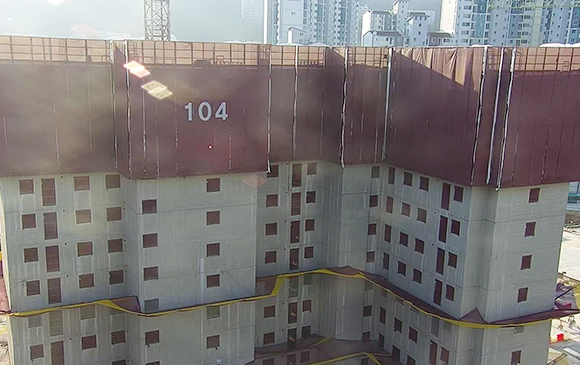

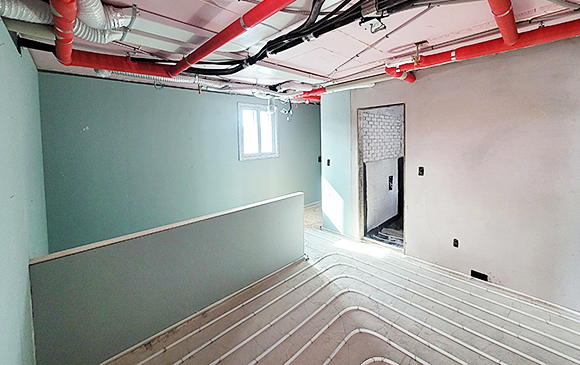

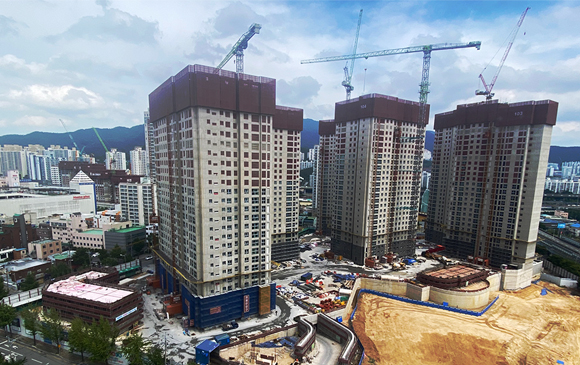

HOME 공사안내 공사현황

전체공정률

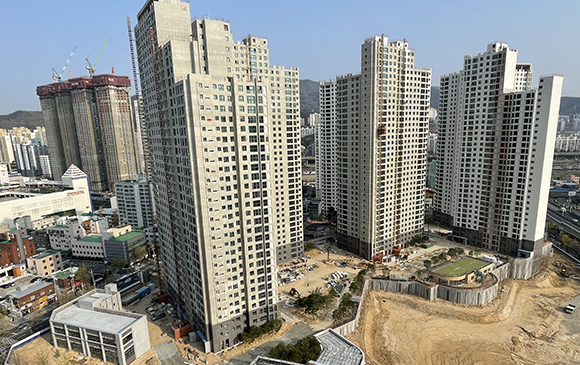

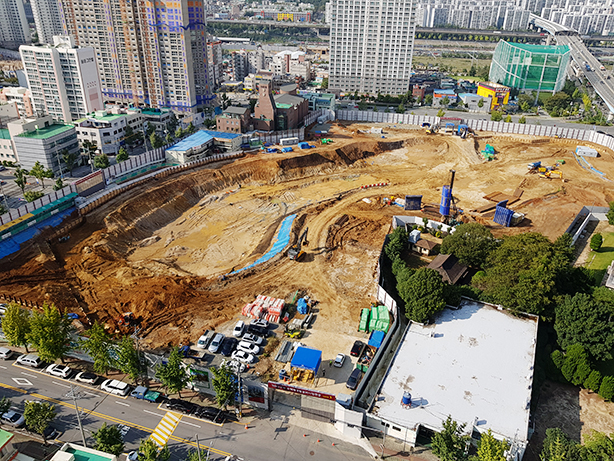

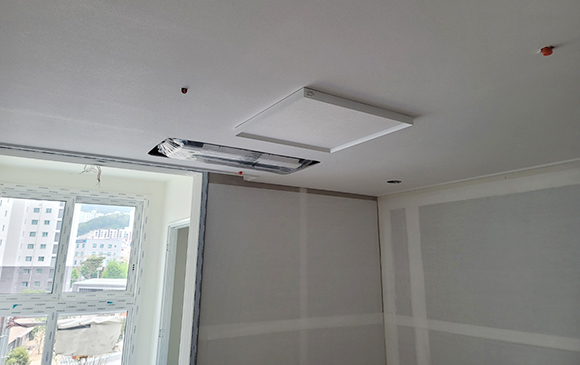

92.60%

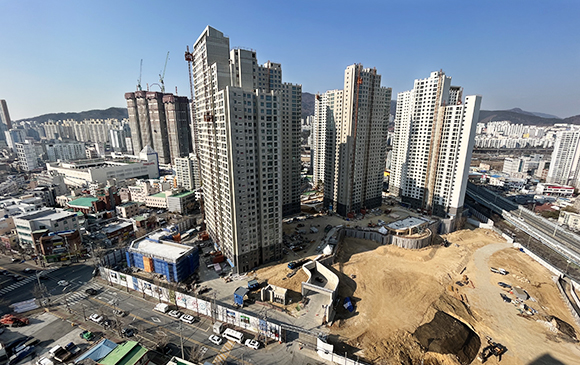

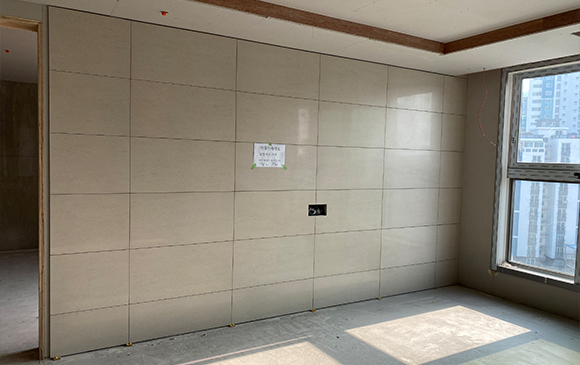

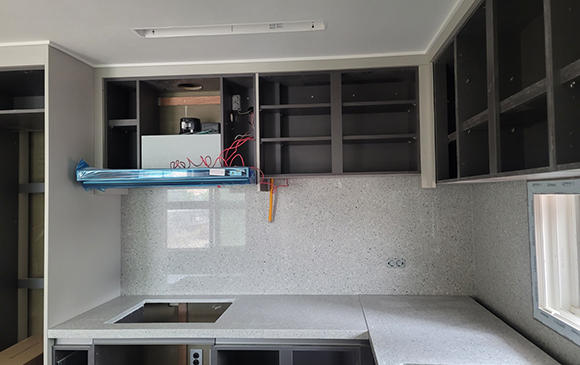

2022.07

안녕하십니까. 가야 롯데캐슬 골드아너 현장입니다.

22년 6월말 현재 공정진행 현황에 대해 말씀드립니다.

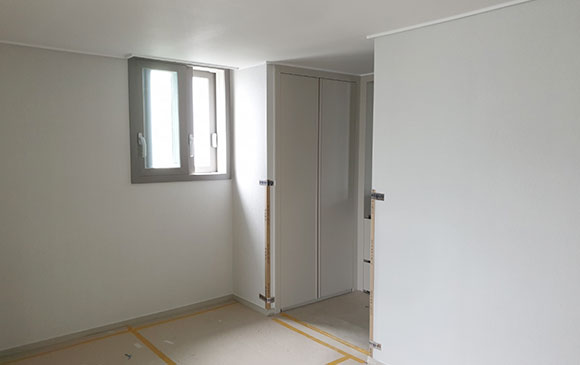

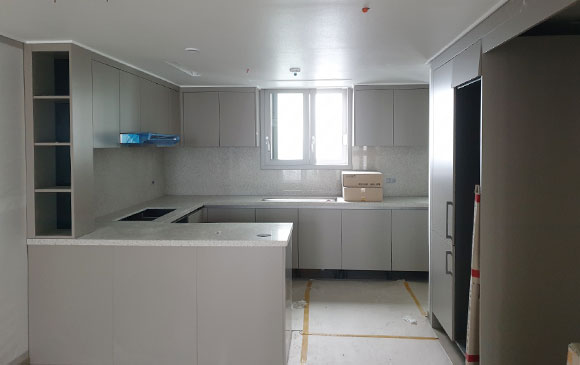

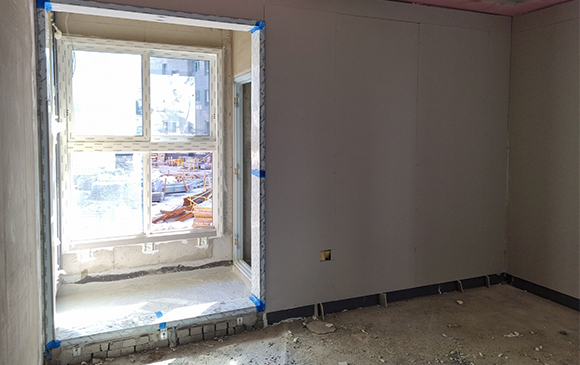

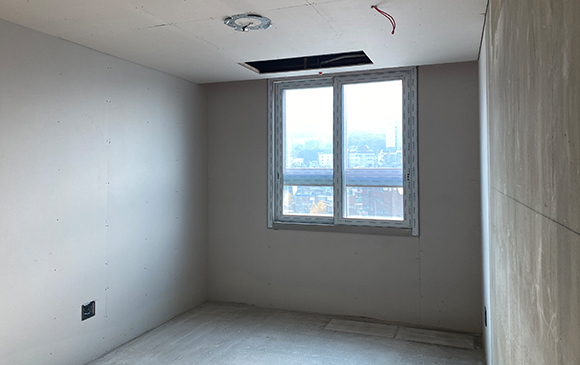

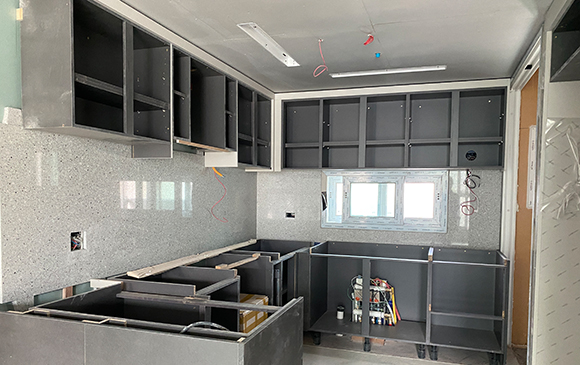

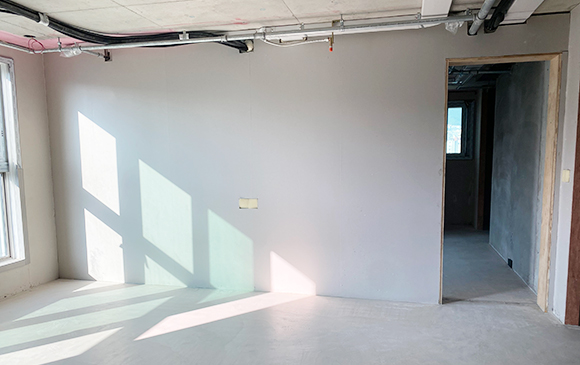

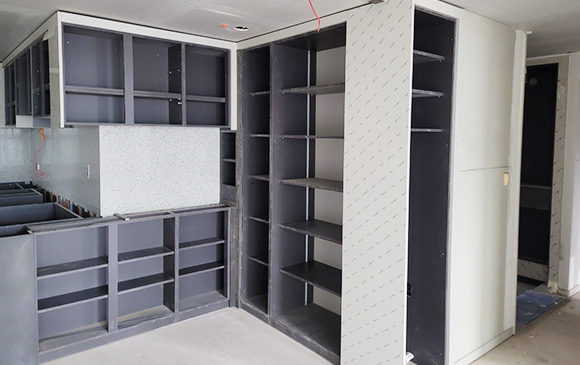

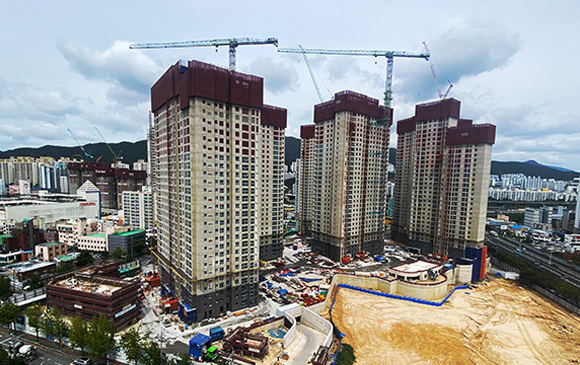

현재 아파트 외부 도장 정벌 진행중이며, 내부는 마감공사 전 공종이 진행중입니다. PL창호 내부 핸들시공, 세대 철제창호 문짝 시공중이며, 일반가구 및 주방가구, 세대 목문의 문짝 시공중입니다.

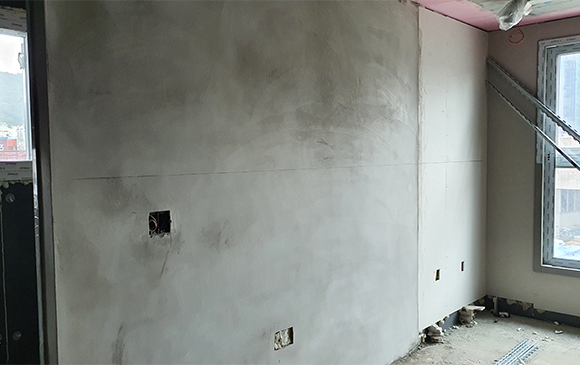

바닥타일 및 공용부 계단실 타일 공사중이며, 세대 벽체도배공사, 마루공사가 진행되고 있습니다.

설비공사는 세대 위생기구 설치 및 전열교환기 설치공사가 진행중입니다.
전기공사는 세대 조명기구 설치, 외부 EL 설치작업 진행중입니다.

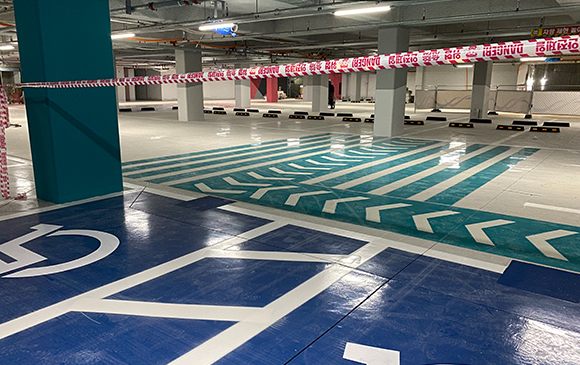

주차장은 B2F 바닥 에폭시 도장공사 진행중이며, 지상층 우 오수공사 진행 및 조경공사 조경 식재공사 진행중입니다.
놀이시설물도 순차적으로 설치중입니다.

부속동 내부 인테리어 공사 및 외부 기반시설공사가 진행중에 있습니다.

가야 롯데캐슬 골드아너 현장의 전직원은 고객님들의 관심과 성원에 최선의 품질로 보답하겠습니다.
감사합니다.

2022.06

안녕하십니까. 가야롯데캐슬 골드아너현장입니다.

22년 5월말 현재 공정진행 현황에 대해 말씀드립니다.

현재 아파트 세대내부 마감공사가 전 공종이 진행중이며 외벽 도장공사, 가구공사, 내장공사등 순차적으로 진행 중 입니다.
바닥타일 및 공용부 계단실 타일 공사중 이며, 세대 도배공사, 마루공사가 진행되고 있습니다.
이어서 가구 문짝, 목문짝, 가전기구 설치가 진행될 예정입니다.

설비공사의 에어컨 설치공사,옥외가스 매립배관 설치 실내기 설치공사가 진행중입니다.
전기공사는 세대 조명기구 설치, 통신공사를 진행중입니다.

주차장은 바닥 에폭시 도장공사 진행중이며, 라인마킹 등 마감공사가 진행중입니다, 지상층 우 오수공사 진행 및 조경공사 조경 식재공사, 석가산 주변 식재 작업 진행되고 있습니다.

부속동의 주민공동시설 내부마감 공사가 진행중에 있습니다.
외부 기반시설공사도 함께 진행중입니다.

가야롯데캐슬 골드아너 현장의 전직원은 고객님들의 관심과 성원에 최선의 품질로 보답하겠습니다.
감사합니다.

2022.05

안녕하십니까. 가야롯데캐슬 골드아너현장입니다.

22년 4월말 현재 공정진행 현황에 대해 말씀드립니다.
현재 아파트 엘리베이터 완성검사가 완료되었으며 호이스트 해체 진행중입니다.

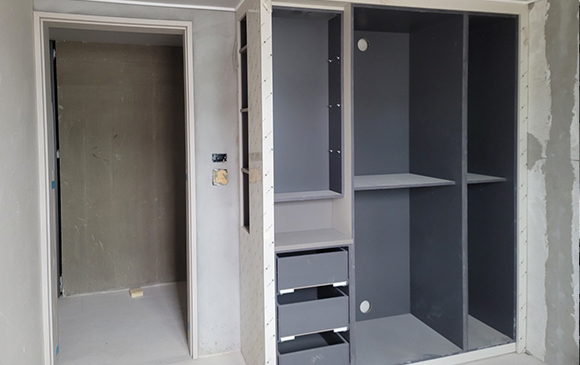

세대내부 마감공사가 진행중이며 현재 일반가구, 주방가구 몸통 설치가 진행 중 입니다.
벽타일 및 공용부 계단실 타일 공사중 이며, 세대 마루공사가 진행될 예정입니다.
세대 천정 도배공사 및 발코니 도장공사도 진행중 입니다.

이에따라 설비공사의 에어컨 설치공사,옥외가스 매립배관 설치 실내기 설치공사가 진행중입니다.
전기공사는 세대 조명기구 설치 통신공사를 진행중입니다.

주차장은 지하2층 바닥 에폭시 도장공사 진행중이며, 지상층 우 오수공사 진행 및 경계석 설치 예정이며, 조경공사 조경 실재공사, 석가산 주변 식재 작업 진행되고 있습니다.

부속동의 주민공동시설 내부마감 공사가 진행중에 있습니다.

가야롯데캐슬 골드아너 현장의 전직원은 고객님들의 관심과 성원에 최선의 품질로 보답하겠습니다.
감사합니다.

2022.04

안녕하십니까. 가야롯데캐슬 골드아너현장입니다.

22년 3월말 현재 공정진행 현황에 대해 말씀드립니다.
현재 아파트 엘리베이터 완성검사가 진행중이며 완료 후 호이스트 해체 진행 예정입니다.

세대내부 마감공사가 순차적으로 진행중이며 현재 세대 타일공사 시공중입니다. 일반가구와 주방가구도 공사 진행에 따라 설치중 이며, 도배공사가 진행중입니다.

이에따라 설비공사의 에어컨 설치공사, 환기공사 및 도기류 등의 설치공사가 진행중입니다.
전기공사도 등기구 설치공사 및 통신공사가 함께 진행중입니다.

주차장은 지하층 도장공사 진행중이며, 지상층 부대토목공사 및 조경공사 수목 식재작업과 시설물 설치작업이 진행되고 있습니다.

부속동의 주민공동시설 내부마감 공사가 진행되고 있으며, 문주설치 중입니다.
가설방음벽 해체진행중이며 추후 기반시설공사 진행 예정입니다.

가야롯데캐슬 골드아너 현장의 전직원은 고객님들의 관심과 성원에 최선의 품질로 보답하겠습니다.
감사합니다.

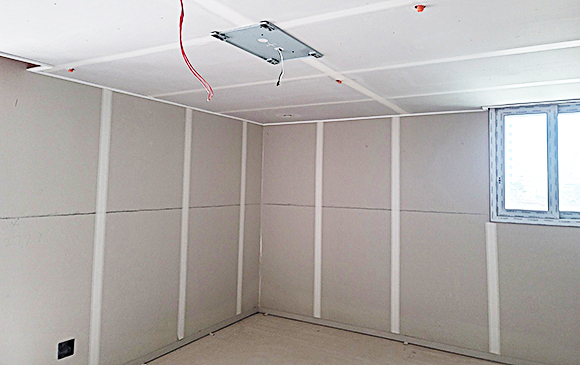

2022.03

안녕하십니까. 가야롯데캐슬 골드아너현장입니다.

22년 2월말 현재 공정진행 현황에 대해 말씀드립니다.

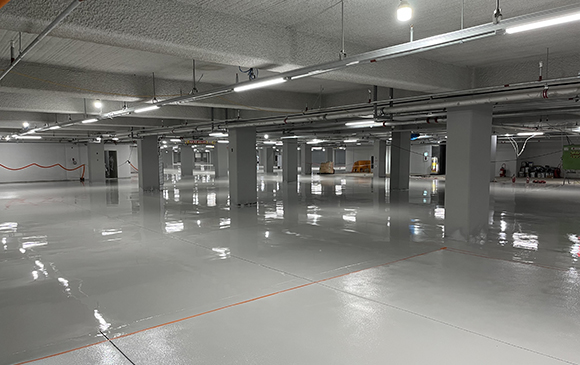

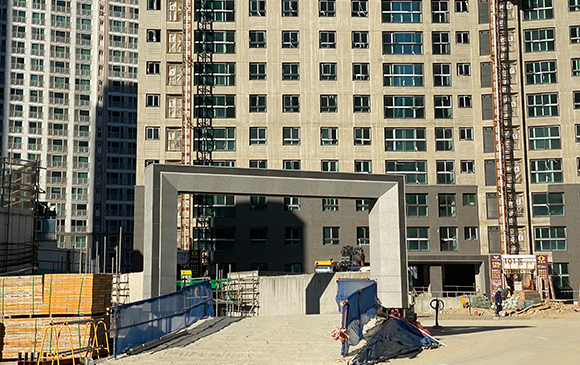

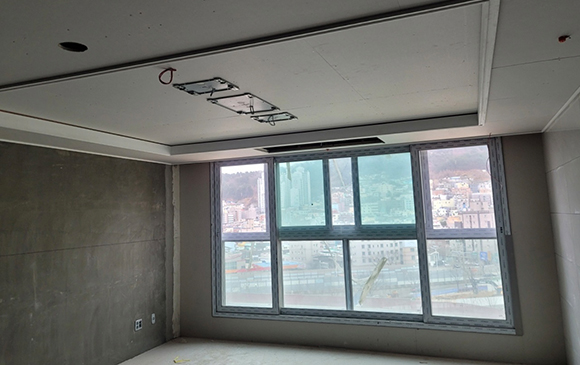

현재 아파트 골조공사와 타워크레인 해체가 완료되었으며 추후 엘리베이터 설치 완료 후 호이스트 해체 진행 예정입니다.

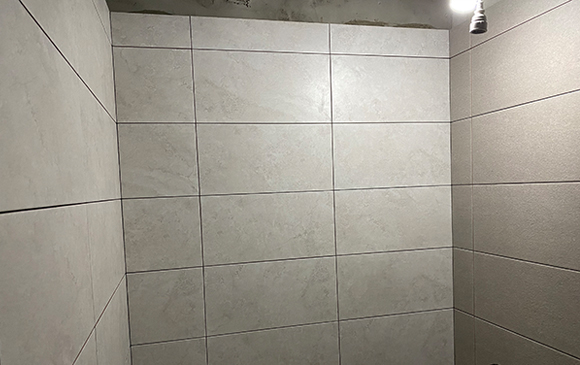

세대내부 마감공사가 순차적으로 진행중이며 현재 세대 욕실타일과 거실 아트월 타일이 시공중입니다. 천장석고작업 및 목창호 본틀작업이 진행중이며, 일반가구와 주방가구도 공사 진행에 따라 설치중 이며, 외벽 견출 및 도장 작업이 진행중입니다.

이에따라 설비공사의 배관공사, 환기공사 및 도기류 등의 설치공사가 진행중입니다.
전기공사도 배관입선 및 통신공사가 함께 진행중이며, 각 동 엘리베이터 설치 공사가 진행중입니다.

주차장은 지상층 부대토목공사 수로관 시공, 우·오수관로 공사중이며, 조경공사 나무 식재작업이 진행되고 있습니다.

부속동의 주민공동시설 내부마감 공사가 진행되고 있으며, 문주작업이 진행되고 있습니다.

가야롯데캐슬 골드아너 현장의 전직원은 고객님들의 관심과 성원에 최선의 품질로 보답하겠습니다.
감사합니다.

2022.02

안녕하십니까. 가야롯데캐슬 골드아너현장입니다.

22년 1월말 현재 공정진행 현황에 대해 말씀드립니다.
아파트공사는 6개동 전체 골조공사가 완료되었습니다. 타워크레인 해체를 진행하고 있으며 금월 내 해체 완료 예정입니다.

세대내부 마감공사가 순차적으로 진행중이며 현재 기포 및 방통 타설이 90%이상 완료 되었으며, 세대 욕실타일과 거실 아트월 타일이 시공중입니다. 일반가구와 주방가구도 공사 진행에 따라 설치중 이며, 외벽 견출 및 도장 작업도 순차적으로 진행중입니다.

이에따라 설비공사의 배관공사 및 도기류 등의 설치공사가 진행중입니다.
전기공사도 배관입선 및 통신공사가 함께 진행중이며, 각 동 엘리베이터 설치 공사가 진행중입니다.

주차장은 지상층 부대토목공사 수로관 시공, 우·오수관로 공사중이며, 조경공사 나무 식재작업이 진행되고 있습니다.

부속동의 내부마감 공사가 진행되고 있으며 문주 및 경비실 골조작업이 진행되고 있습니다.

가야롯데캐슬 골드아너 현장의 전직원은 고객님들의 관심과 성원에 최선의 품질로 보답하겠습니다.
감사합니다.

2022.01

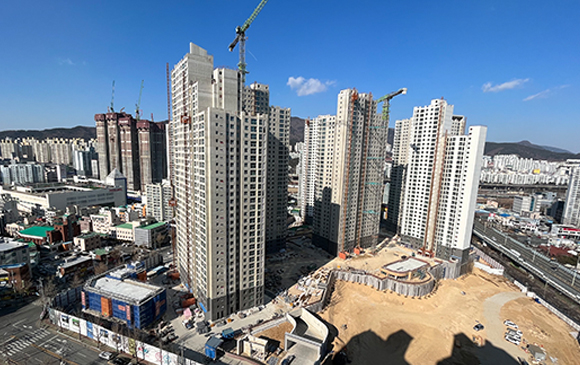

안녕하십니까. 가야롯데캐슬 골드아너현장입니다.

21년 12월말 현재 공정진행 현황에 대해 말씀 드립니다.
아파트공사는 6개동 전체 옥탑 골조공사가 진행중이며 골조공사 완료 후갱폼 해체작업이 순차적으로 진행되는 중입니다.
갱폼해체 후 타워크레인도 해체를 진행하고 있으며 추후 공종 진행에 따라 엘리베이터 설치 공사가 진행될 예정입니다.

세대내 마감공사가 순차적으로 진행중이며 현재 기포콘크리트, 방통미장 작업이 진행중이며,
바닥타일 및 화장실 내부 벽타일공사가 진행되고 있으며, 주방가구 및 붙방이장이 설치중입니다.
이에따라 설비공사의 배관공사 및 도기류 등의 설치공사가 진행중입니다.
전기공사도 배관입선 및 통신공사가 함께 진행중입니다.
주차장은 지상층 부대토목공사 및 조경공사가 진행중입니다.
부속동의 내부마감 공사가 진행되고 있으며 문주 및 경비실 골조작업이 진행되고 있습니다.

가야롯데캐슬 골드아너 현장의 전직원은 고객님들의 관심과 성원에 최선의 품질로 보답하겠습니다.
감사합니다.

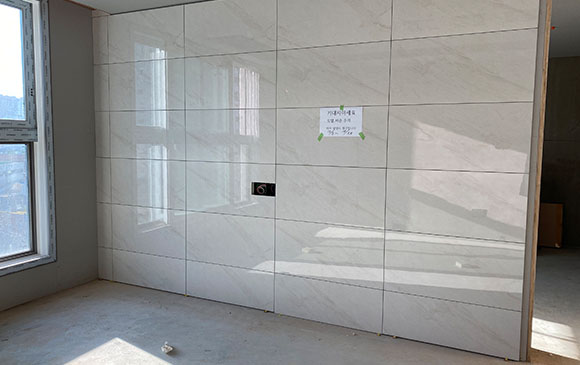

2021.12

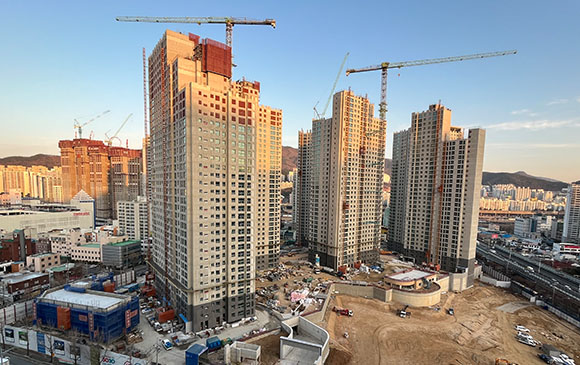

안녕하십니까. 가야롯데캐슬 골드아너현장입니다.

21년 11월말 현재 공정진행 현황에 대해 말씀 드립니다.
아파트공사는 6개동 전체 최상층 및 옥탑 골조공사가 진행중이며 갱폼 해체작업이 순차적으로 진행되어 골조공사 마무리단계 작업 중입니다. 추후 공종 진행에 따라 엘리베이터 설치 공사가 진행될 예정입니다.
세대내 마감공사가 순차적으로 진행중이며 현재 기포방통 타설 진행, 목공사, 석공사, 도장공사, 가구공사등의 마감공종이 순차적으로 진행중입니다. 주차장은 지상층 부대토목공사 및 조경공사가 진행중입니다. 부속동으로 어린이집 및 주민공동시설 창호공사 및 내부마감 공사가 진행중입니다. 이에 따라 전기공사의 배관입선 및 통신공사 기계공사의 슬리브, 배관 매립, 에어컨 등의 작업이 함께 진행중입니다.

가야롯데캐슬 골드아너 현장의 전직원은 고객님들의 관심과 성원에 최선의 품질로 보답하겠습니다.
감사합니다.

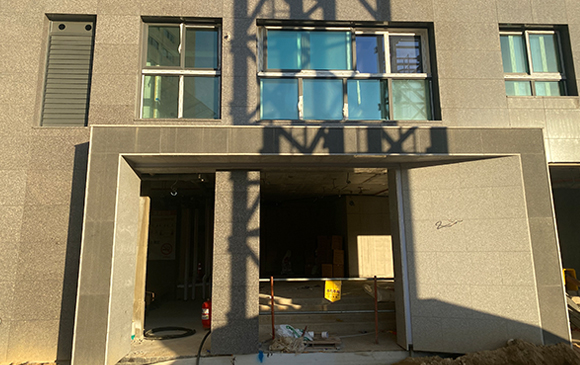

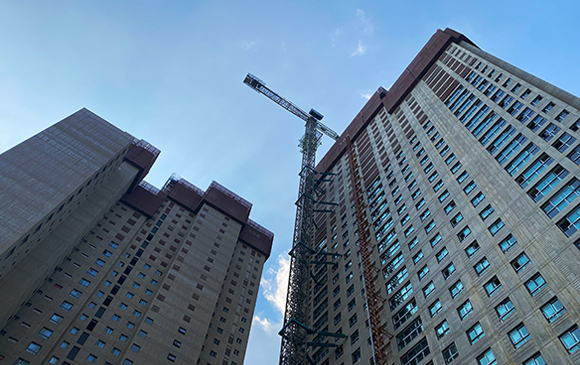

2021.11

안녕하십니까. 가야롯데캐슬 골드아너현장입니다.

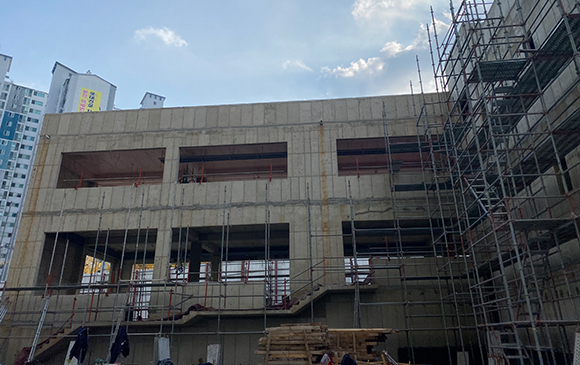

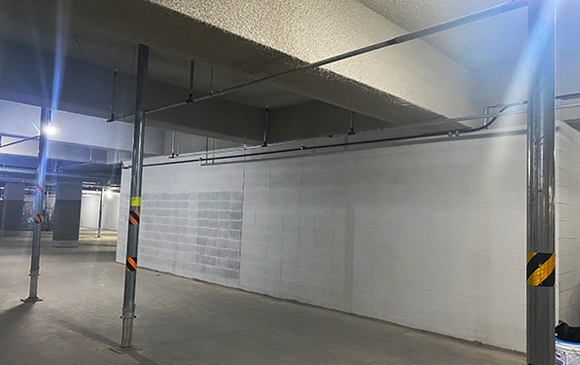

21년 10월말 현재 공정진행 현황에 대해 말씀 드립니다.
아파트공사는 6개동 전체 기준층 골조공사가 30F~36F 작업중으로 최상층골조 공사 및 옥탑공사가 진행중입니다.
세대내 마감공사가 순차적으로 진행중이며 현재 기포방통 타설 진행, 목공사, 석공사, 도장공사, 가구공사등의 마감공종이 순차적으로 진행중입니다. 주차장은 지상층 부대토목공사가 진행중이며, 지하층 방화문 시공중입니다. 부속동은 어린이집 골조작업이 마무리 후 방수 작업 진행중이며, 주민공동시설 창호공사가 진행중입니다. 이에 따라 전기공사의 배관입선 및 통신공사 기계공사의 슬리브, 배관 매립, 에어컨 등의 작업이 함께 진행중입니다.

가야롯데캐슬 골드아너 현장의 전직원은 고객님들의 관심과 성원에 최선의 품질로 보답하겠습니다.

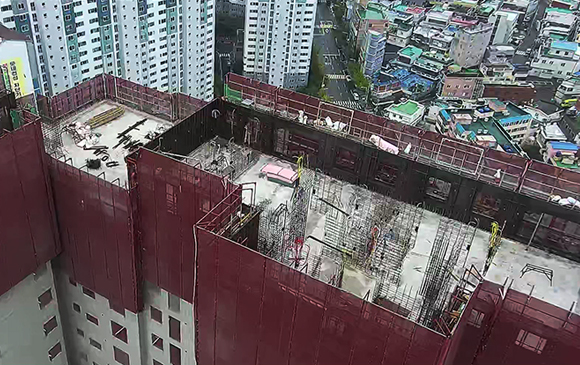

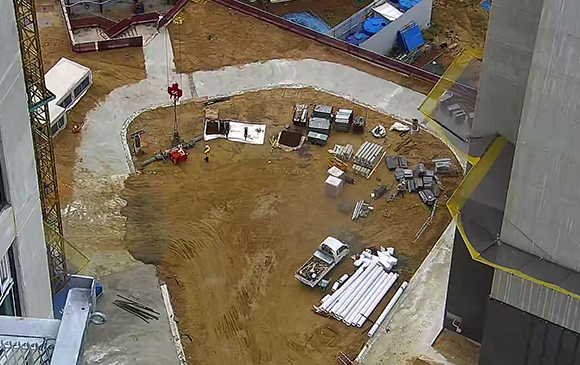

2021.10

안녕하십니까. 가야롯데캐슬 골드아너현장입니다.

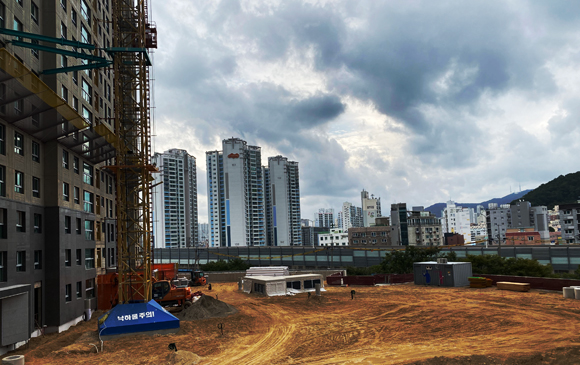

21년 9월말 현재 공정진행 현황에 대해 말씀 드립니다.
아파트공사는 6개동 전체 기준층 골조공사가 30F~36F 작업중으로 최상층 공사가 진행중입니다.
세대내 마감공사가 순차적으로 진행중이며 현재 미장공사, 방수공사, 창호공사, 목공사, 금속공사등의 마감공종이 진행중입니다. 당월부터 주차장 지상층 부대토목공사가 투입되어 진행중입니다. 부속동 근린생활시설3 및 어린이집 골조작업이 마무리 작업중이며 추후 주민공동시설 인테리어공사가 투입될 예정입니다. 이에 따라 전기공사의 배관입선 및 기계공사의 슬리브, 배관 매립 등의 작업이 함께 진행중입니다.

가야롯데캐슬 골드아너 현장의 전직원은 고객님들의 관심과 성원에 최선의 품질로 보답하겠습니다.

2021.09

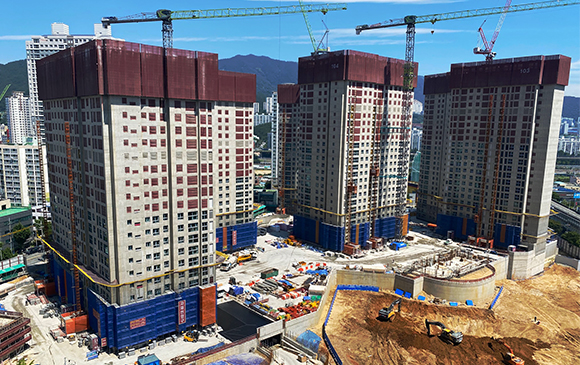

안녕하십니까. 가야롯데캐슬 골드아너현장입니다.

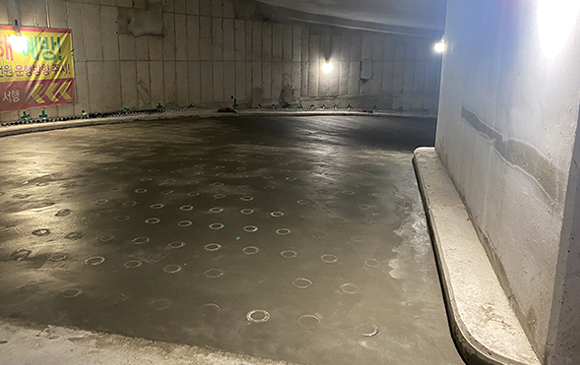

21년 7월말 현재 공정진행 현황에 대해 말씀 드립니다.
아파트공사는 6개동 전체 기준층 골조공사가 28F~34F 작업 진행중입니다. 세대내 마감공사가 순차적으로 진행중이며 현재 미장공사, 방수공사, 창호공사, 목공사, 금속공사등의 마감공종이 진행중입니다. 주차장은 도장공사 진행중이며 추후 부대토목 공사 및 조경공사가 진행될 예정입니다. 부속동으로 근린생활시설3 및 어린이집 골조작업이 마무리 작업 진행중 입니다. 이에 따라 전기공사의 배관입선 및 기계공사의 슬리브, 배관 매립 등의 작업이 함께 진행중입니다.

가야롯데캐슬 골드아너 현장의 전직원은 고객님들의 관심과 성원에 최선의 품질로 보답하겠습니다.

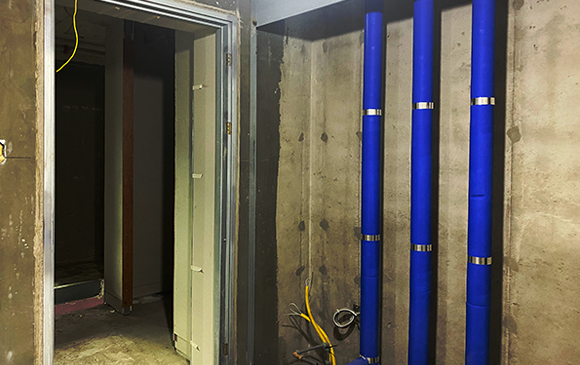

2021.08

안녕하십니까. 가야롯데캐슬 골드아너현장입니다.

21년 6월말 현재 공정진행 현황에 대해 말씀 드립니다.

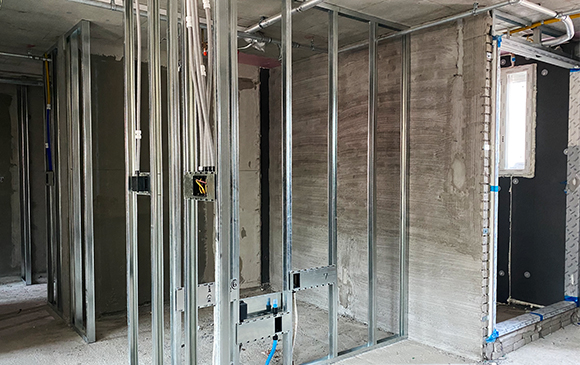

아파트공사는 6개동 전체 기준층 골조공사가 28F~32F 작업 진행중입니다. 세대내 마감공사가 순차적으로 진행중이며 현재 조적 및 미장공사, 방수공사, 창호공사, 목공사등의 마감공종이 순차적으로 진행중입니다. 주차장은 도장공사, 배수판 설치, 천장 뿜칠공사가 진행중입니다. 부속동으로 근린생활시설3 및 어린이집 작업이 진행되고 있습니다. 이에 따라 전기공사의 배관입선 및 기계공사의 슬리브, 배관 매립 등의 작업이 함께 진행중입니다.


무더위에 건강 유념하시고 가야롯데캐슬 골드아너 현장의 전직원은 고객님들의 관심과 성원에 최선의 품질로 보답하겠습니다.


※ 본 사진은 07월 기준 입니다.

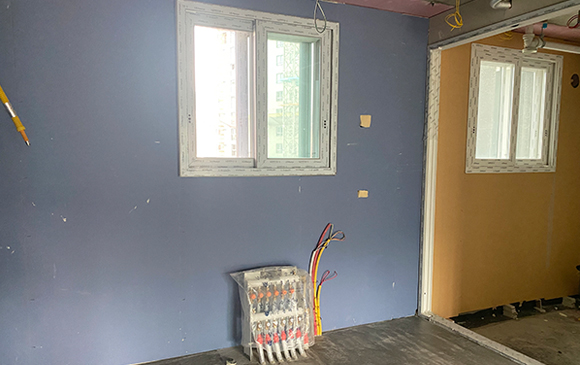

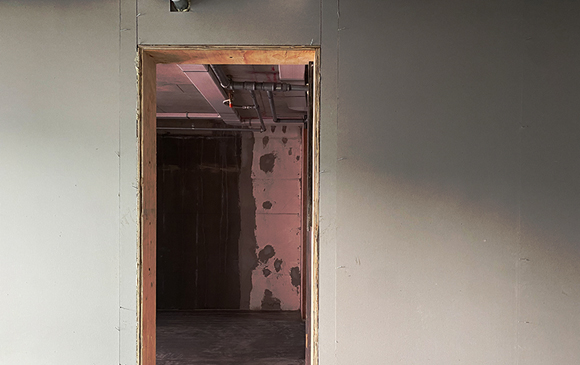

2021.07

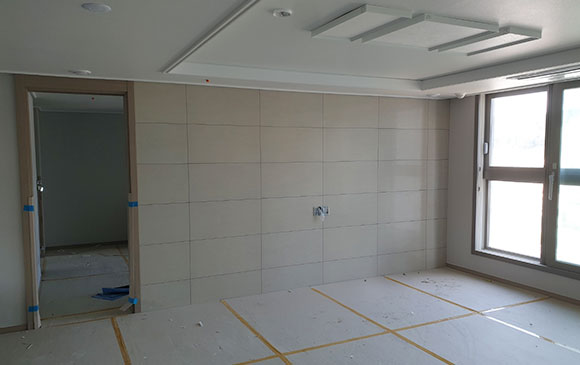

안녕하십니까. 가야롯데캐슬 골드아너현장입니다.

21년 6월말 현재 공정진행 현황에 대해 말씀 드립니다.

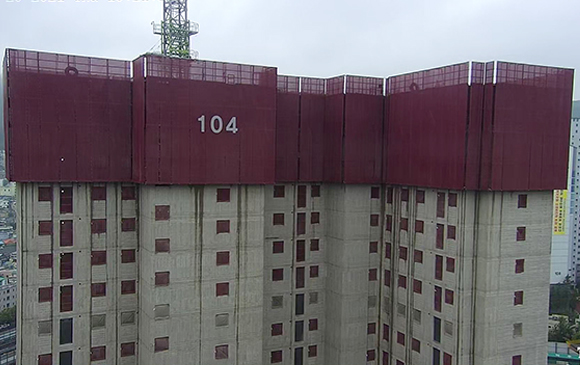

아파트공사는 6개동 전체 기준층 골조공사가 진행중에 있으며, 선행동의 경우 28F 작업 진행중입니다. 세대내 마감공사가 순차적으로 진행중이며 현재 PL창호공사, 방수공사, 내장목공사, 현관방화문틀 설치등의 공종이 진행중입니다. 주차장은 도장공사 및 램프, 외부계단 작업중 이며, 부속동으로 근린생활시설3 및 어린이집 작업이 진행되고 있습니다. 이에 따라 전기공사의 배관입선 및 기계공사의 슬리브, 배관 매립 등의 작업이 함께 진행중입니다.


가야롯데캐슬 골드아너 현장의 전직원은 고객님들의 관심과 성원에 최선의 품질로 보답하겠습니다.



※ 본 사진은 06월 기준 입니다.

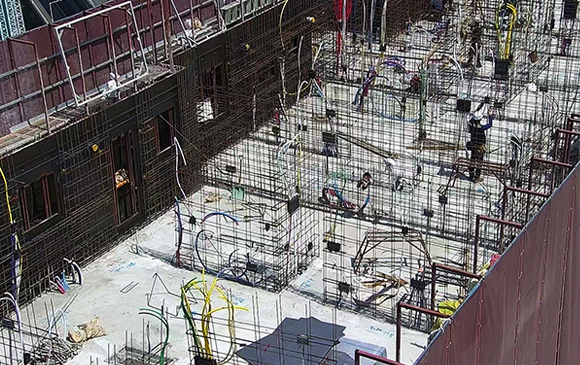

2021.06

안녕하십니까. 가야롯데캐슬 골드아너현장입니다.


21년 5월말 현재 공정진행 현황에 대해 말씀 드립니다.

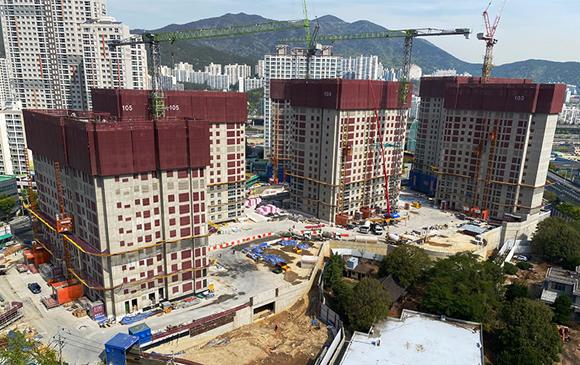

아파트공사는 6개동 전체 기준층 골조공사가 진행중에 있으며, 선행동의 경우 25F 작업 진행중입니다.
세대내는 방수공사, 조적 및 미장공사, PL창호공사, 현관방화문공사등 마감공사가 순차적으로 진행중에 있으며,
아파트 외벽 석공사가 작업중입니다. 부속동으로 근린생활시설3 및 어린이집 작업이 진행되고 있으며, 기타 작업으로
지하주차장 누름공사 및 전기공사의 배관입선 및 기계공사의 슬리브, 배관 매립 등의 작업이 함께 진행중입니다.


가야롯데캐슬 골드아너 현장의 전직원은 고객님들의 관심과 성원에 최선의 품질로 보답하겠습니다.




※ 본 사진은 05월 기준 입니다.

2021.05

안녕하십니까. 가야롯데캐슬 골드아너현장입니다.

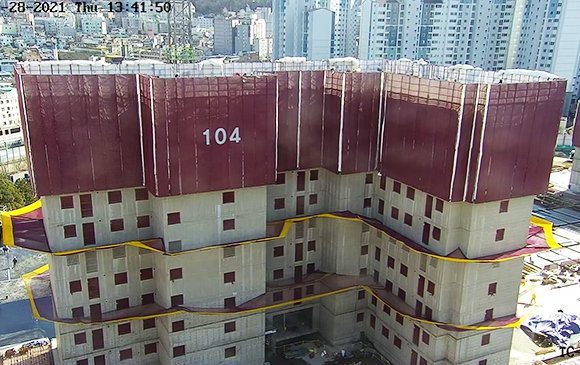

21년 4월말 현재 공정진행 현황에 대해 말씀 드립니다.

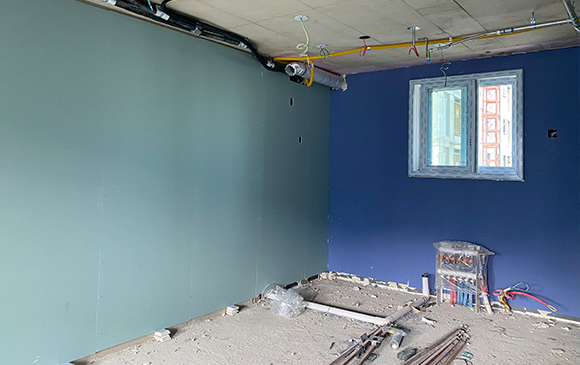

아파트공사는 6개동 전체 기준층 골조공사가 진행중에 있으며, 선행동의 경우 21F 작업 진행중입니다. 세대내는 방수공사, 조적 및 미장공사, PL창호공사가 순차적으로 진행중에 있으며, 아파트 외벽 석공사가 작업중입니다. 기타 작업으로 지하주차장 누름공사 및 전기공사의 배관입선 및 기계공사의 슬리브, 배관 매립 등의 작업이 함께 진행중입니다.

현장 전직원이 안전관리, 품질관리, 공정관리에 만전을 기하여 고객님들의 관심과 성원에 최선의 품질로 보답하겠습니다.




※ 본 사진은 04월 기준 입니다.

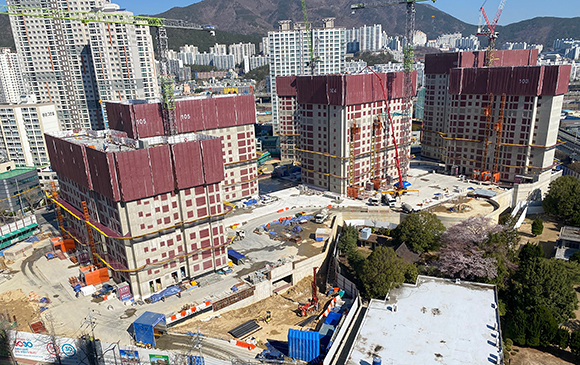

2021.04

안녕하십니까, 가야롯데캐슬 골드아너현장입니다.

21년 3월말 현재 공정진행 현황에 대해 말씀드립니다.

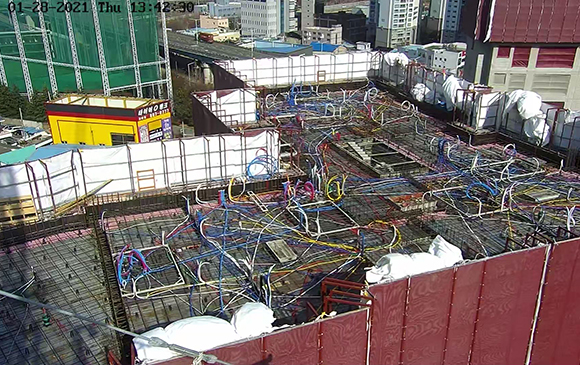

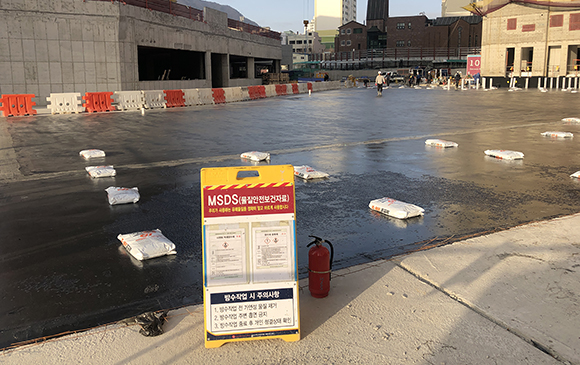

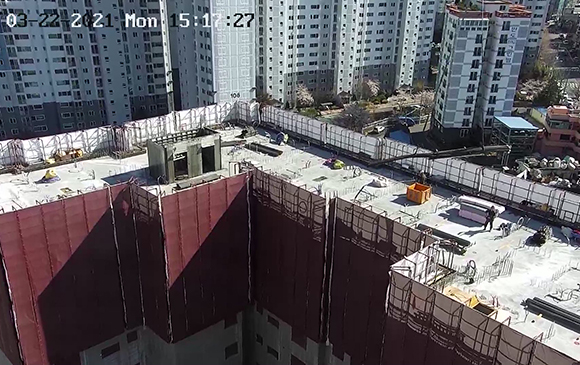

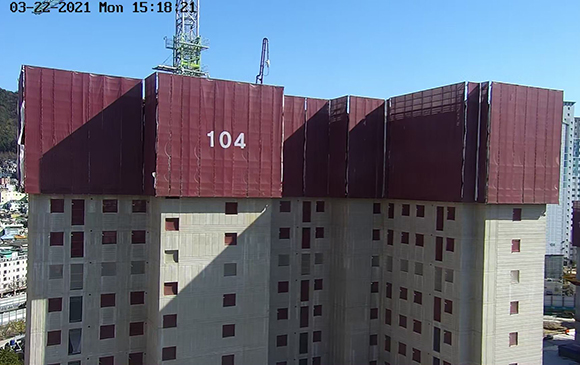

아파트공사는 6개동 전체 기준층 골조공사가 진행중에 있으며, 선행동의 경우 19F 작업 진행중입니다. 기준층 일정에 따라 세대내 습식공사 및 내장공사 등의 마감공사가 진행중에 있으며, 전기공사 및 기계공사도 함께 작업중입니다. 부속동은 외벽 석공사가 작업중에 있습니다.

다가오는 봄, 따뜻한 봄처럼 가정에 행복과 따뜻함이 가득하시기 바랍니다. 저희 현장은 언제나 최선의 품질로 보답 드리겠습니다.

※ 본 현장사진은 03월 기준입니다.

2021.03

안녕하십니까. 가야롯데캐슬 골드아너현장입니다.

21년 2월말 현재 공정진행 현황에 대해 말씀드립니다.
아파트공사는 6개동 전체 기준층 골조공사가 진행중에 있으며, 지하주차장 골조공사가 마무리 중에 있습니다. 기준층 일정에 따라 방수공사, 조적 및 미장공사, PL창호공사가 진행중에 있으며, 부속동의 작업도 계속해서 작업중입니다. 이에 맞춰 전기공사의 배관입선 및 기계공사의 슬리브, 배관 매립등의 작업이 함께 진행중입니다.

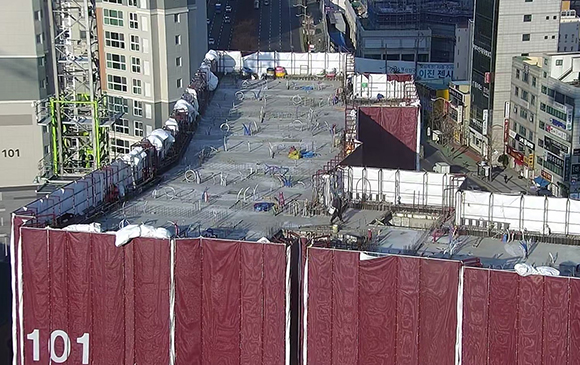

고객님들께 항상 행복이 가득하길 기원하며, 저희 현장은 최선의 품질로 보답 드리겠습니다.

※ 본 현장사진은 02월 기준입니다.

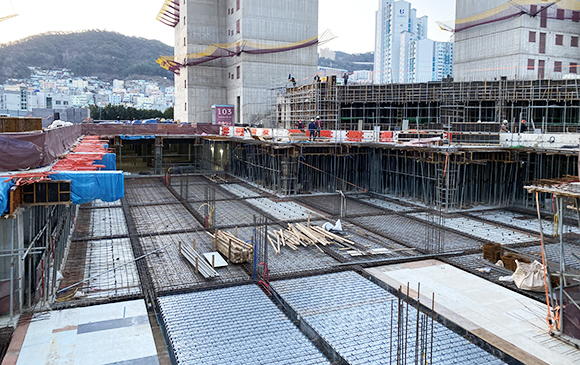

2021.02

※ 본 현장 사진은 21년 1월 기준입니다.

안녕하십니까, 가야롯데캐슬 골드아너현장입니다.

21년 1월말 현재 공정진행 현황에 대해 말씀드립니다.
아파트공사는 6개동 전체 기준층 골조공사가 진행중이며, 기준층 일정에 따라 세대내 창호공사 및 조적 및 방수공사가 진행중에 있습니다.
전기공사 및 기계공사도 건축공사와 함께 작업중입니다.
가야 롯데캐슬 골드아너의 전직원은 안전관리, 품질관리, 공정관리에 최선을 다하며 고객님들께 최선의 품질로 보답하겠습니다.
감사합니다.

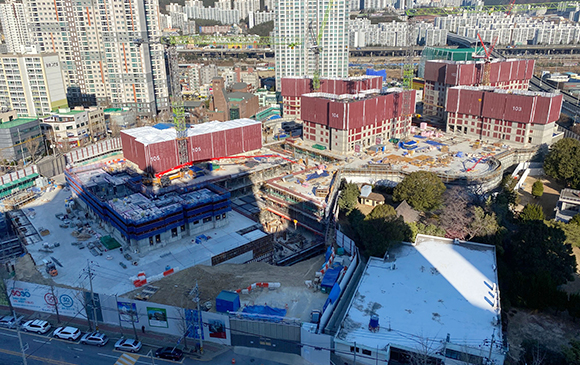

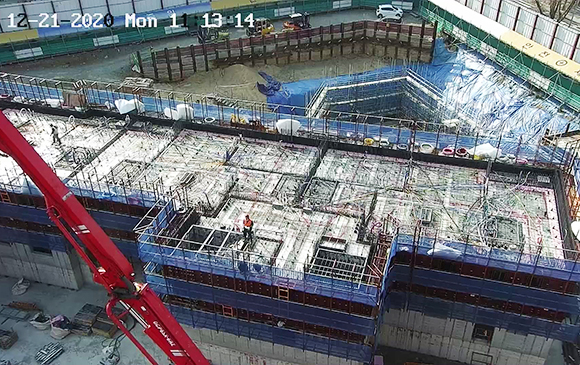

2021.01

※ 본 현장 사진은 12월 기준입니다.

안녕하세요! 가야롯데캐슬 골드아너현장입니다.

20년 12월말 현재 공정진행 현황에 대해 말씀 드립니다.
아파트 6개동 기준층 골조공사가 진행중에 있으며, 지하주차장 공사가 마무리 중에 있습니다.
부속동도 공정에 따라 작업진행 중이며, 조적 및 미장공사, 방수공사, 전기공사 전선 및 배관 입선, 기계공사 슬리브 및 배관 매립 작업이 함께 진행중입니다.

유난히 힘들었던 한 해의 마지막 12월달 입니다. 올해도 건강하고 행복하게 마무리 하시길 기원합니다. 한 해동안 저희 가야롯데캐슬 골드아너 현장에 관심과 성원을 주셔서 감사드립니다.
마지막까지 최선의 품질로 보답 할 수 있도록 하겟습니다.

2020.12

※ 본 현장 사진은 11월 기준입니다.

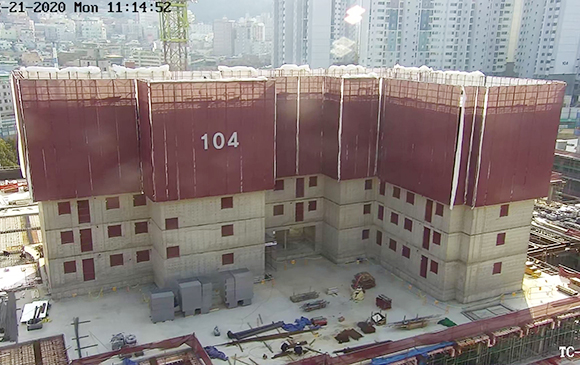

안녕하세요! 가야롯데캐슬 골드아너현장입니다.

20년 11월말 현재 공정진행 현황에 대해 말씀 드립니다.
아파트 6개동 전체에 갱폼이 설치되어 아파트 기준층 골조공사가 진행중입니다.
골조공사 일정에 따라 조적, 미장공사, 전기공사 매립배관 설치, 기계공사 슬리브 설치 작업이 진행중에 있습니다. 또 부속동 마이크로 파일공사가 진행중입니다.

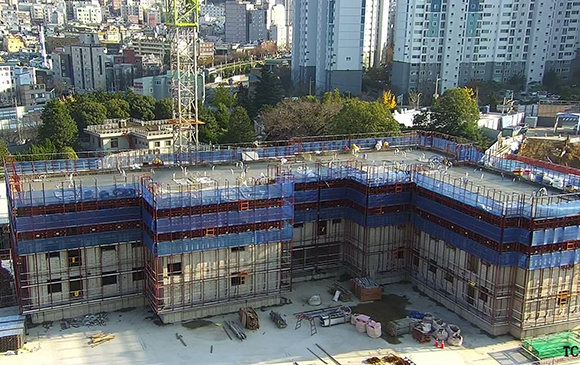

가야롯데캐슬 골드아너에 항상 많은 관심과 성원을 주셔서 감사드리며, 최선의 품질로 보답하겠습니다. 코로나19와 쌀쌀한 날씨로 인해 몸과 마음이 움츠려 드는 시기이나, 공사가 진척되는 아파트를 보면서 위안을 삼으셨으면 합니다. 항상 고객님의 가정에 평안과 행복이 가득하길 바라겠습니다.
감사합니다.
"

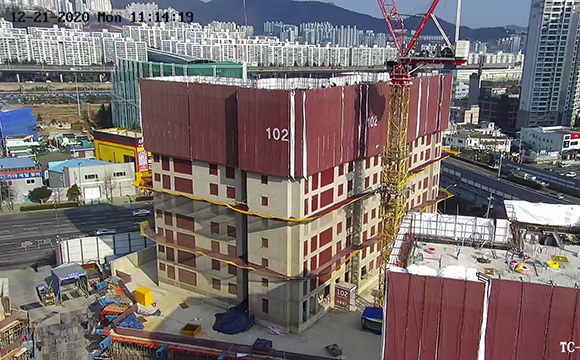

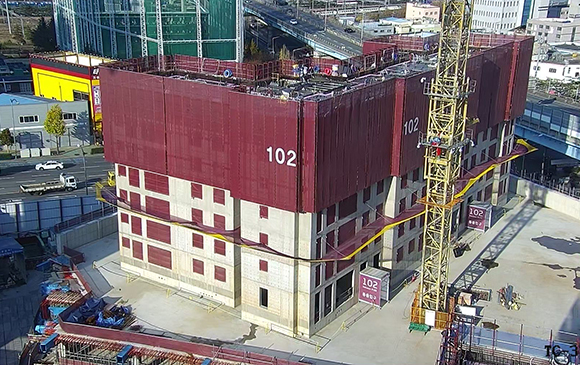

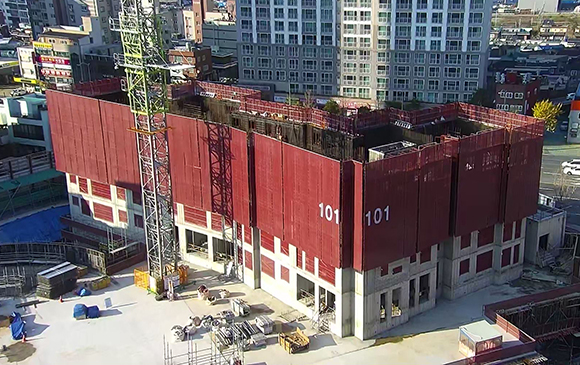

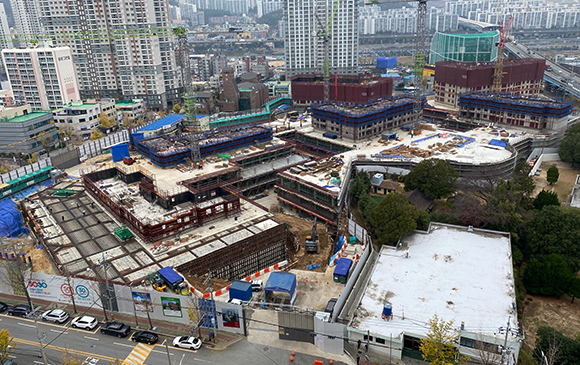

2020.11

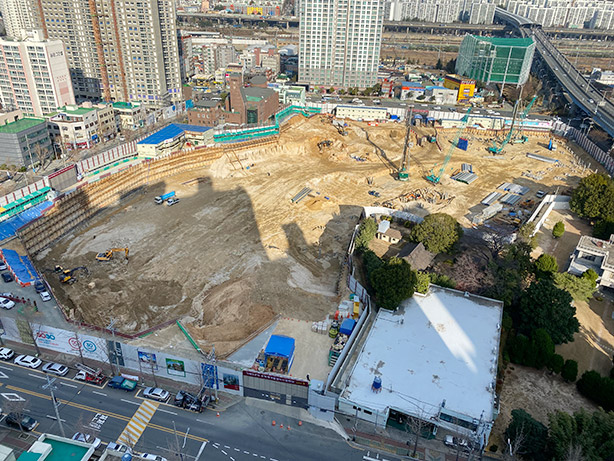

안녕하십니까? 가야롯데캐슬 골드아너현장입니다.

20년 10월말 현재 공정진행 현황에 대해 말씀드립니다.
현재 전체 6개동 중 101동,102동,103동,104동의 갱폼 설치 작업이 완료되어 아파트 기준층 골조공사가 진행중이며,
순차적으로 나머지 2개 동의 갱폼도 설치를 진행할 예정입니다.
지하주차장도 현재 골조공사 및 조적,미장공사가 진행중에 있으며, 설비 및 전기 공사 또한 순차적으로 진행중입니다.

코로나19로 개개인의 심신이 많이 지쳐가고 있지만, 변함없는 가을 하늘의 맑고 청명함과 울긋불긋 물들어 가는 가을산의 단풍을 보시고 항상 웃음과 즐거움이 가득하길 바랍니다.

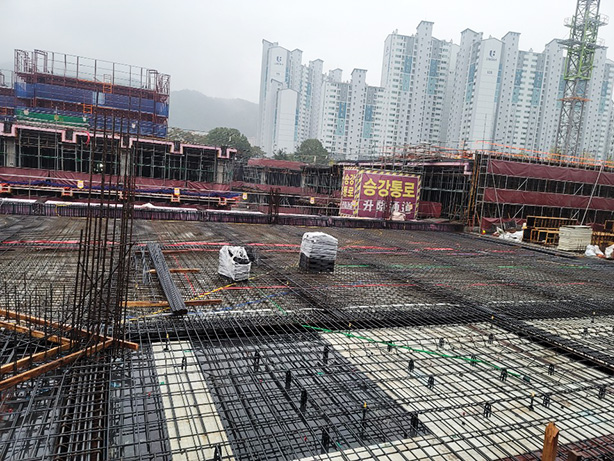

저희 현장은 고객님들의 관심과 성원에 감사드리며, 최선의 품질로 보답을 드리겠습니다.

※ 본 현장 사진은 10월 기준입니다.

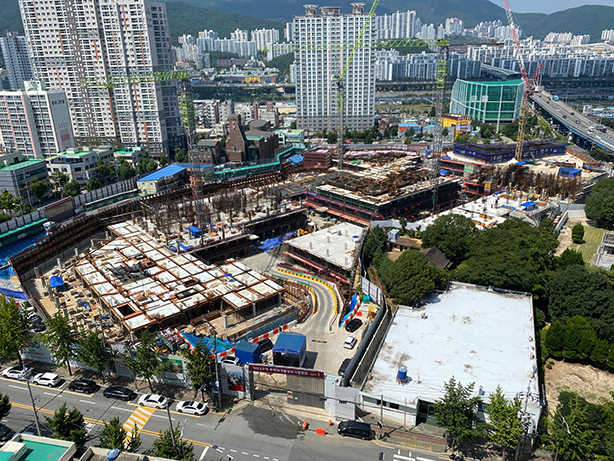

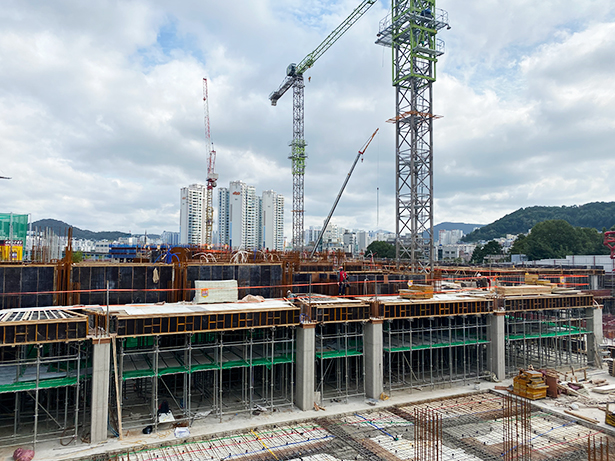

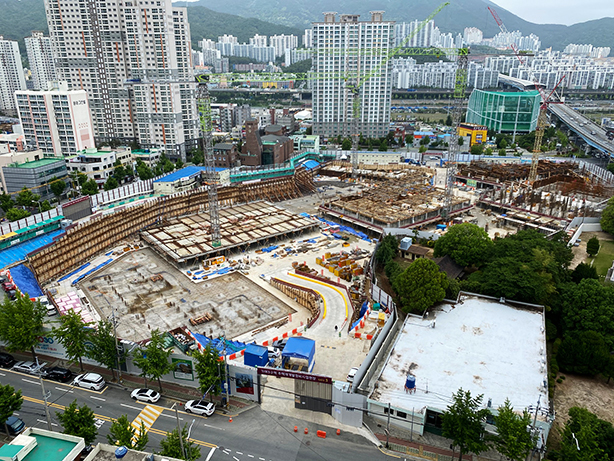

2020.10

※ 본 현장 사진은 09월 기준입니다.

▣ 건축공사
- 101동 1F 갱폼 설치 준비작업
- 102동 2F 벽체 철근 배근
- 103동 B1F 슬라브 철근 배근
- 104동 B1F 슬라브 철근 배근
- 105동 B1F 슬라브 철근 배근
- 106동 B1F 벽체 형틀 배근

▣ 전기공사
- 102동 2F 벽체 매입배관작업

▣ 설비공사
- 주민공동시설 B1F 천정 매입배관작업

2020.09

※ 본 현장 사진은 08월 기준입니다.

▣ 건축공사
- 101동 1F 바닥 철근 배근 작업
- 102동 1F 벽체 철근 배근 작업(갱폼설치)
- 103동 B1F 벽체 형틀 작업
- 104동 B1F 바닥 슬라브 형틀 작업
- 105동 B1F 벽체 철근 배근 작업
- 106동 B2F 슬라브 형틀 작업


▣ 전기공사
- 102동 1F 바닥 배관 작업


▣ 설비공사
- B2F 주차장 바닥 인서트 및 플레이트 설치

2020.08

※ 본 현장 사진은 07월 기준입니다.

▣ 건축공사
- 101동 B1F 기둥 및 벽체 형틀 작업
- 102동 B1F 슬라브 철근 배근 작업
- 103동 B1F 벽체 철근 배근 작업
- 104동 B1F 벽체 형틀 작업

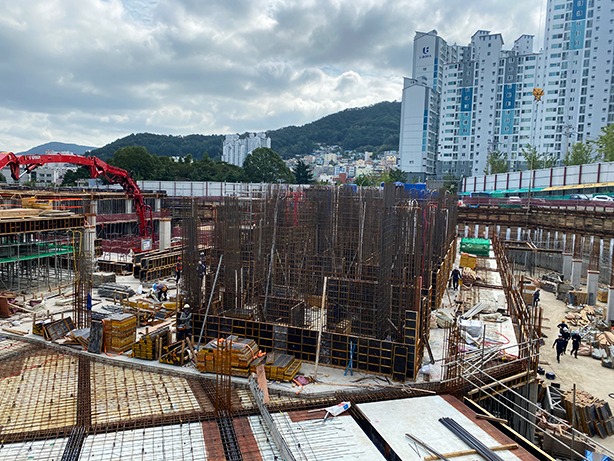

- 105동 B2F 슬라브 철근 배근 작업
- 106동 B2F 벽체 형틀 작업

▣ 전기공사
- 102동 1F 바닥 배관 준비 작업

▣ 설비공사
- 102동 1F 바닥 스리브 설치 작업

2020.07

※ 본 현장 사진은 06월 기준입니다.

▣ 건축공사
- 101동 B2F 슬라브 철근 배근 작업
- 102동 B1F 슬라브 형틀 작업
- 103동 B2F 슬라브 형틀 작업
- 104동 B2F 벽체 철근 배근 작업
- 105동 B2F 벽체 형틀 작업
- 106동 B2F 슬라브 철근 배근 작업

▣ 전기공사
- 104동 B1F 기둥 및 벽체 매입배관 작업

▣ 설비공사
-106동 B2F 주변주차장 바닥 매립배관설치, 바닥스리브, 인서트 설치

2020.06

※ 본 현장 사진은 05월 기준입니다.

▣ 건축공사
- 101동 B2F 슬라브 형틀 작업
- 102동 B1F 벽체 형틀작업
- 103 B2F 기둥 형틀 작업
- 104동 B1F 슬라브 형틀 작업
- 105동 B2F 슬라브 철근 배근
- 106동 기초 타설

▣ 전기공사
- 105동 B2F 바닥 매립배관 작업

▣ 설비공사
-103동 B2F 주변 펌프실 벽체 스리브 설치

2020.05

※ 본 현장 사진은 04월 기준입니다.

▣ 건축공사
- 101동 기초 철근 배근
- 102동 B2F 벽체 철근 배근
- 104동 B2F 벽체 철근 배근
- 105동 B3F 벽체 및 주변 기둥 형틀 작업

▣ 타워크레인
- T/C 1,2,3,4호 설치완료(총 4대/4대)

▣ 전기공사
- 102동 B3F 벽체 매립배관 작업

2020.04

※ 본 현장 사진은 03월 기준입니다.

▣ 토목공사
- 터파기 및 토사 반출
- PHC 파일공사

▣ 건축공사
- 103동 B3F 기둥 및 벽체 철근배근
- 근생 #2 벽체 형틀 작업

▣ 타워크레인
- T/C 2,3호 설치완료
- T/C 4호기 기초 앙카 설치

2020.03

※ 본 현장 사진은 02월 기준입니다.

▣ 토목공사
- 터파기 및 토사반출
- PHC 파일공사

▣ 건축공사
- 102동 기초 타설 완료, B3F 옹벽 철근 배근
- 104동 기초 타설 완료
- 근생 #2 기둥 및 벽체 철근 배근

▣ 타워크레인
- T/C 2, 3호 설치완료

2020.02

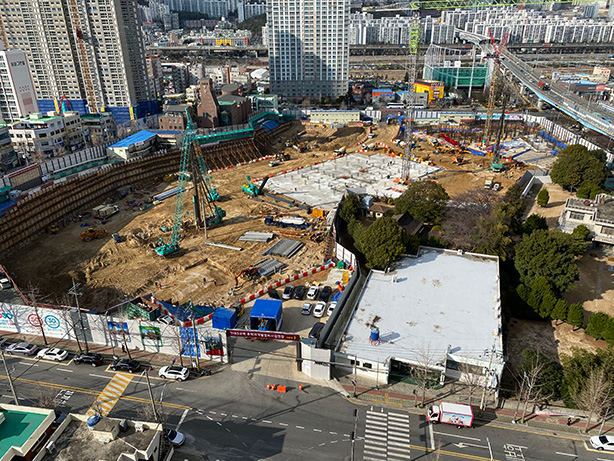

※ 본 현장 사진은 01월 기준입니다.

▣ 토목공사
- 터파기 및 토사 반출
- 토류판 설치
- 어스앙카 설치작업
- PHC 파일공사

▣ 건축공사
- 102동 기초 철근배근

2020.01

※ 본 현장 사진은 19년 12월 기준입니다.

▣ 토목공사
- 터파기 및 토사 반출
- 토류판 설치
- 어스앙카 설치작업
- PHC 파일공사

2019.12

※ 본 현장 사진은 11월 기준입니다.

▣ 토목공사
- 터파기 및 토사 반출
- 토류판 설치
- 어스앙카 설치작업
- PHC 파일공사

2019.11

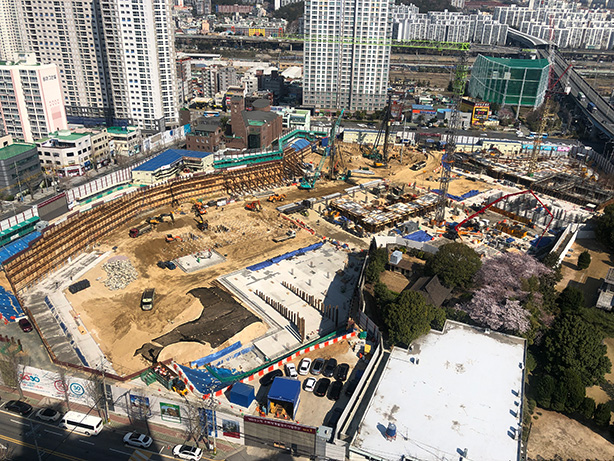

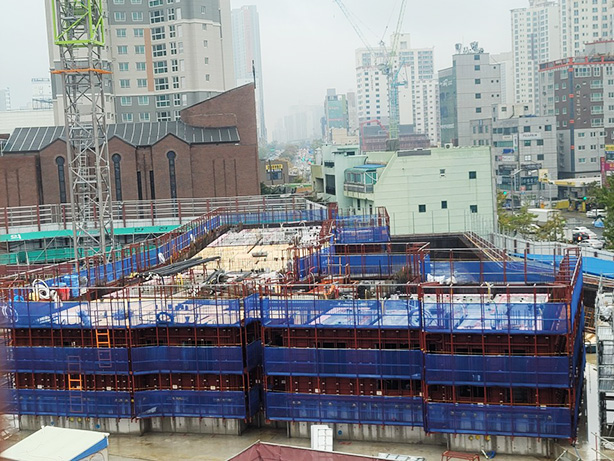

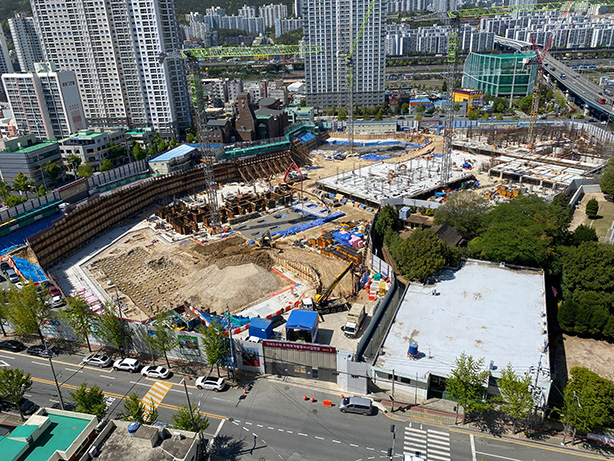

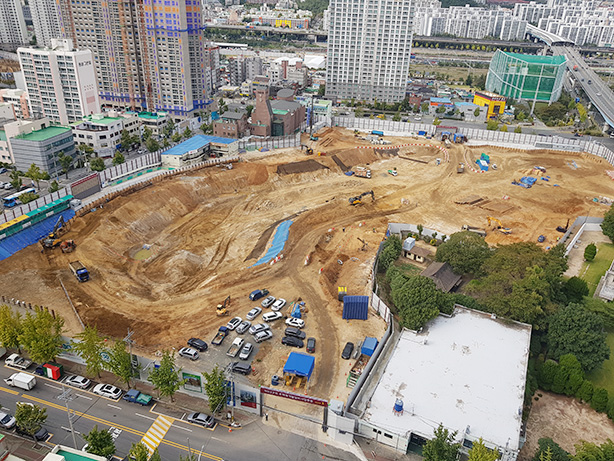

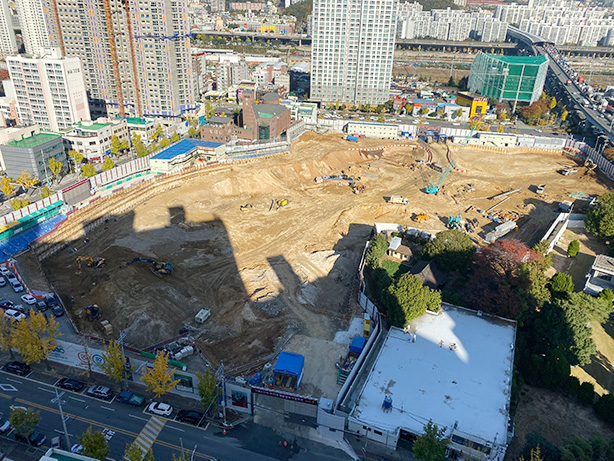

※ 본 현장 사진은 10월 기준입니다.

▣ 토목공사
- 터파기 및 토사 반출
- H-BEAM 천공 및 근입
- 토류판 설치
- 어스앙카 설치작업

2019.10

※ 본 현장 사진은 09월 기준입니다.

▣ 토목공사
- 터파기 및 토사 반출
- H-BEAM 천공 및 근입
- 토류판 설치
- 어스앙카 설치작업

2019.09

※ 본 현장 사진은 08월 기준입니다.

▣ 토목공사
- 터파기 및 토사 반출
- H-BEAM 천공 및 근입

2019.08

※ 본 현장 사진은 07월 기준입니다.

▣ 토목공사
- 터파기 및 토사 반출
