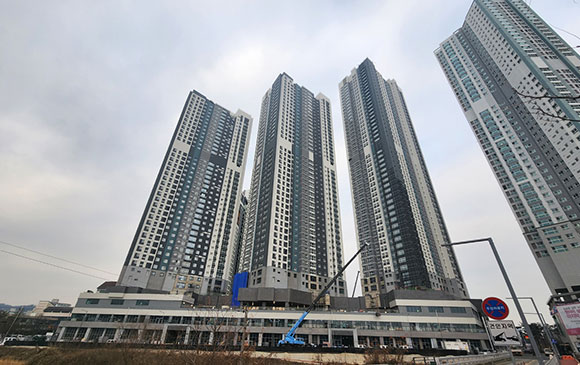

전체공정률

97.40%

2023.01

안녕하십니까?
이천롯데캐슬 페라즈스카이 현장입니다.
2023년 1월 공사진행 현황에 대해 알려드립니다.

■공용부(근생 및 주차장)
- 주차장 도색작업(완료)

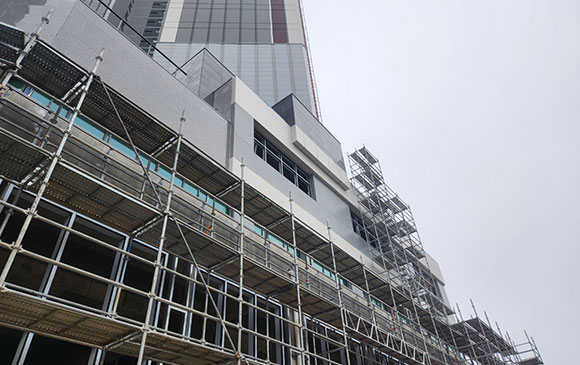

- 외부석공사(완료)

■101동

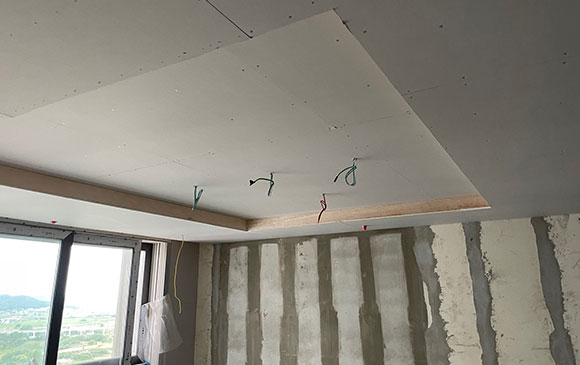

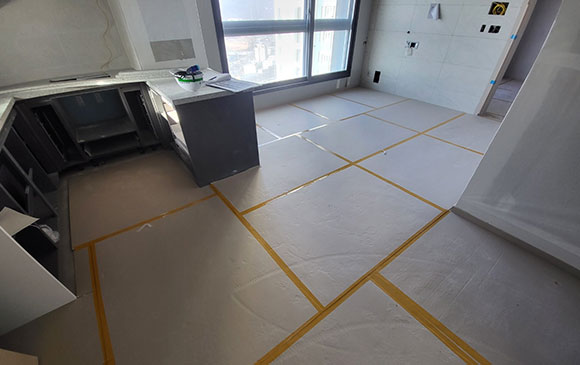

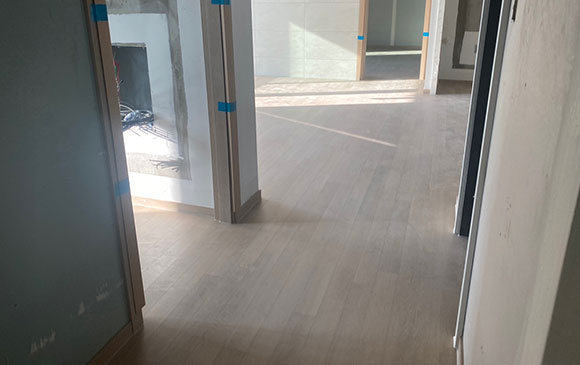

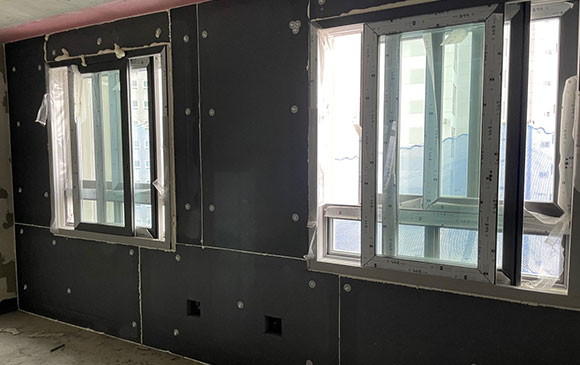

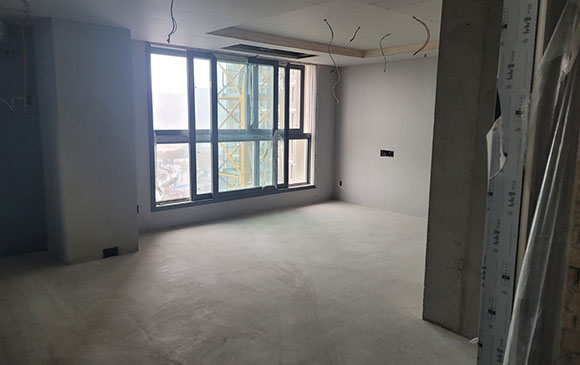

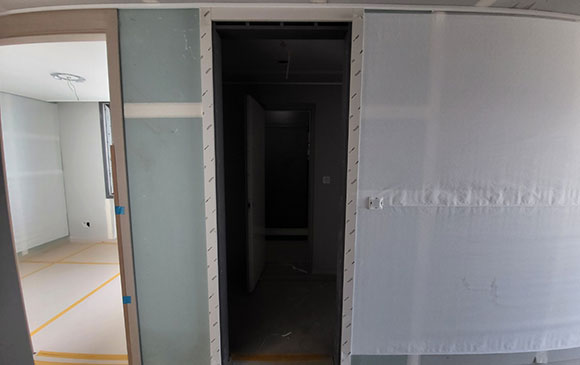

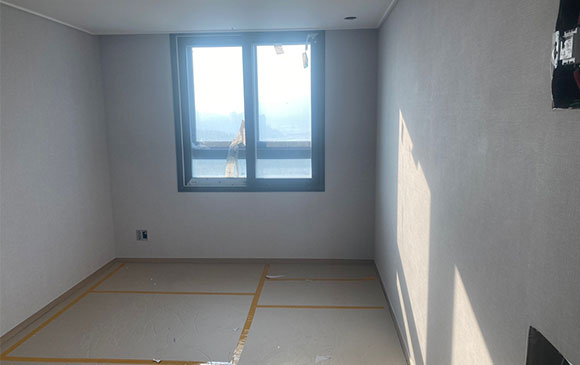

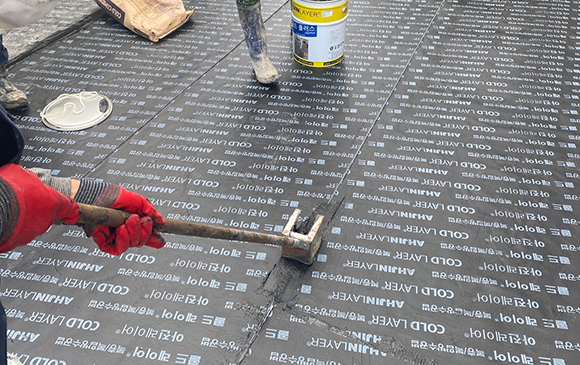

- 지상 30층 마루 및 도배 시공
- 세대 욕실 벽타일 시공(완료)

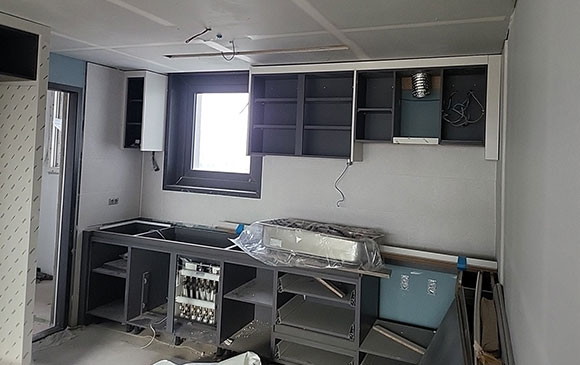

- 지상 39층 가구공사

■102동
- 지상 30층 마루 및 도배 시공
- 세대 욕실 벽타일 시공(완료)
- 지상 40층 가구공사

■103동
- 지상 30층 마루 및 도배 시공
- 세대 욕실 벽타일 시공(완료)
- 지상 45층 가구공사

당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로
고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

※ 코로나19감염을 예방할 수 있도록 현장 출입 인원에 대하여, 발열체크 및
소독을 실시하여 안전관리에 최선을 다하고 있습니다.

2022.12

안녕하십니까?
이천롯데캐슬 페라즈스카이 현장입니다.
2022년 12월 공사진행 현황에 대해 알려드립니다.

■공용부(근생 및 주차장)
- 주차장 도색작업
- 외부석공사(완료)

■101동
- 지상 20층 마루 및 도배 시공
- 지상 40층 세대 욕실 벽타일 시공
- 지상 35층 가구공사

■102동
- 지상 20층 마루 및 도배 시공
- 지상 42층 세대 욕실 벽타일 시공
- 지상 35층 가구공사

■103동
- 지상 20층 마루 및 도배 시공
- 지상 47층 세대 욕실 벽타일 시공
- 지상 35층 가구공사

당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로
고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

※ 코로나19감염을 예방할 수 있도록 현장 출입 인원에 대하여, 발열체크 및
소독을 실시하여 안전관리에 최선을 다하고 있습니다.

2022.11

안녕하십니까?
이천롯데캐슬 페라즈스카이 현장입니다.
2022년 11월 공사진행 현황에 대해 알려드립니다.

■공용부(근생 및 주차장)

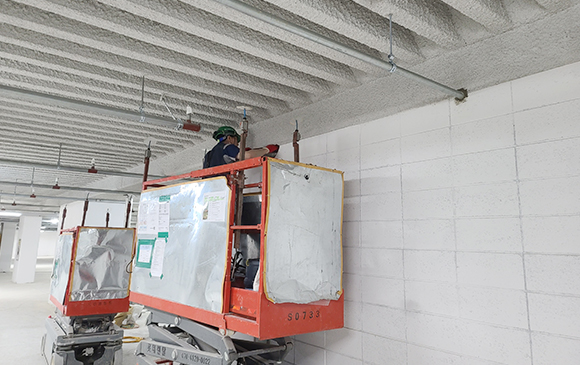

- 전기실, 기계실 블록작업

■101동

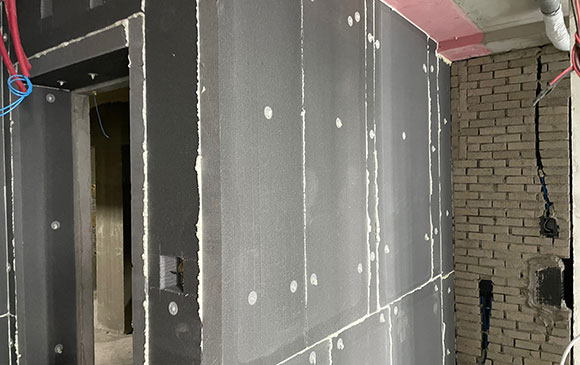

- 세대 내 조적공사 완료

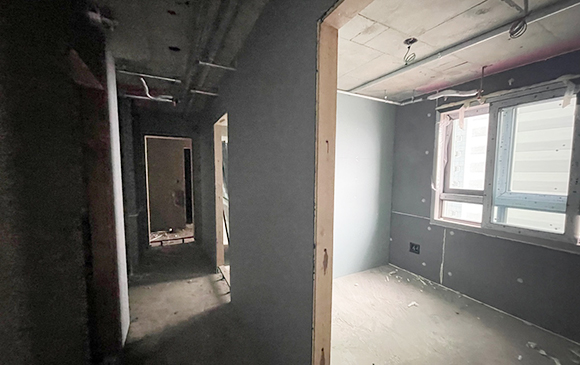

- 지상 38층 세대 내장 및 천정공사
- 지상 33층 세대 욕실 벽타일 시공

■102동
- 세대 내 조적공사 완료
- 지상 42층 세대 내장 및 천정공사
- 지상 33층 세대 욕실 벽타일 시공

■103동
- 골조공사 완료
- 세대 내 조적공사완료
- 지상 42층 세대 내장 및 천정공사
- 지상 38층 세대 욕실 벽타일 시공

당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로
고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

※ 코로나19감염을 예방할 수 있도록 현장 출입 인원에 대하여, 발열체크 및
소독을 실시하여 안전관리에 최선을 다하고 있습니다.

2022.10

안녕하십니까?
이천롯데캐슬 페라즈스카이 현장입니다.
2022년 10월 공사진행 현황에 대해 알려드립니다.

■공용부(근생 및 주차장)
- 전기실, 기계실 블록작업
- 천정 뿜칠작업

■101동
- 골조공사 완료
- 지상 40층 세대 내 조적공사
- 지상 35층 세대 내장 및 천정공사
- 지상 25층 세대 욕실 벽타일 시공

■102동
- 골조공사 완료
- 지상 45층 세대 내 조적공사
- 지상 35층 세대 내장 및 천정공사
- 지상 25층 세대 욕실 벽타일 시공

■103동
- 골조공사 완료
- 지상 49층 세대 내 조적공사
- 지상 39층 세대 내장 및 천정공사
- 지상 35층 세대 욕실 벽타일 시공

당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로
고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

※ 코로나19감염을 예방할 수 있도록 현장 출입 인원에 대하여, 발열체크 및
소독을 실시하여 안전관리에 최선을 다하고 있습니다.

2022.09

안녕하십니까?
이천롯데캐슬 페라즈스카이 현장입니다.
2022년 09월 공사진행 현황에 대해 알려드립니다.

■101동
- 골조공사 완료
- 지상 39층 세대 내 조적공사
- 지상 30층 세대 내장 및 천정공사
- 지상 22층 세대 욕실 벽타일 시공

■102동
- 골조공사 완료
- 지상 43층 세대 내 조적공사
- 지상 30층 세대 내장 및 천정공사
- 지상 22층 세대 욕실 벽타일 시공

■103동
- 옥탑2층 콘크리트타설
- 지상 46층 세대 내 조적공사
- 지상 30층 세대 내장 및 천정공사
- 지상 30층 세대 욕실 벽타일 시공

당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로
고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

※ 코로나19감염을 예방할 수 있도록 현장 출입 인원에 대하여, 발열체크 및
소독을 실시하여 안전관리에 최선을 다하고 있습니다.

2022.08

안녕하십니까?
이천롯데캐슬 페라즈스카이 현장입니다.
2022년 08월 공사진행 현황에 대해 알려드립니다.

■101동
- 옥탑 2층 콘크리트타설
- 지상 38층 세대 내 조적공사
- 지상 24층 세대 내장 및 천정공사

■102동
- 옥탑 1층 콘크리트타설
- 지상 39층 세대 내 조적공사
- 지상 25층 세대 내장 및 천정공사
- 지상 20층 세대 욕실 벽타일 시공

■103동
- 옥탑 철근배근
- 지상 42층 세대 내 조적공사
- 지상 25층 세대 내장 및 천정공사
- 지상 28층 세대 욕실 벽타일 시공

당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로
고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

※ 코로나19감염을 예방할 수 있도록 현장 출입 인원에 대하여, 발열체크 및
소독을 실시하여 안전관리에 최선을 다하고 있습니다.

2022.07

안녕하십니까?
이천롯데캐슬 페라즈스카이 현장입니다.
2022년 07월 공사진행 현황에 대해 알려드립니다.

■101동
- 옥탑 철근배근
- 지상 33층 세대 내 조적공사
- 지상 14층 세대 내장 및 천정공사

■102동
- 옥탑 철근배근
- 지상 35층 세대 내 조적공사
- 지상 16층 세대 내장 및 천정공사
- 지상 16층 세대 욕실 벽타일 시공

■103동
- 지상 49층 바닥슬라브 철근배근
- 지상 37층 세대 내 조적공사
- 지상 18층 세대 내장 및 천정공사
- 지상 25층 세대 욕실 벽타일 시공

당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로
고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

※ 코로나19감염을 예방할 수 있도록 현장 출입 인원에 대하여, 발열체크 및
소독을 실시하여 안전관리에 최선을 다하고 있습니다.

2022.06

안녕하십니까?
이천롯데캐슬 페라즈스카이 현장입니다.
2022년 06월 공사진행 현황에 대해 알려드립니다.


■101동

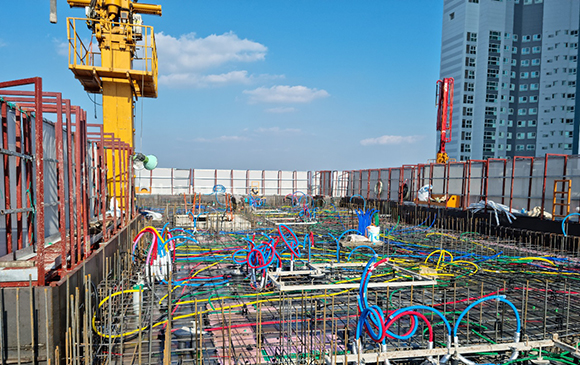

- 지상 40층 천정슬라브 콘크리트 타설
- 지상 28층 세대 내 조적공사
- 지상 10층 세대 내장 및 천정공사

■102동

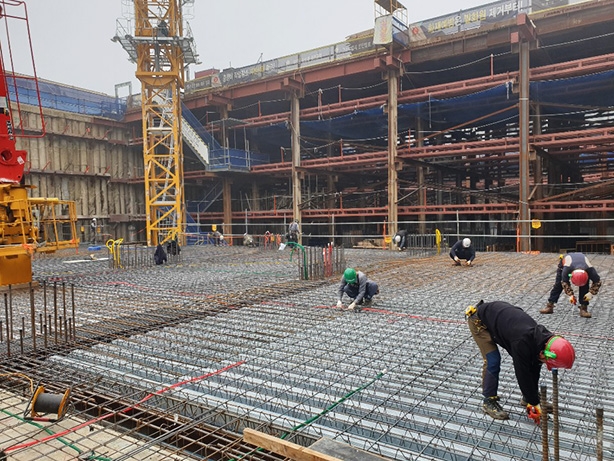

- 지상 44층 바닥슬라브 철근배근
- 지상 32층 세대 내 조적공사
- 지상 9층 세대 내장 및 천정공사
- 지상 9층 세대 욕실 벽타일 시공

■103동
- 지상 44층 바닥슬라브 철근배근
- 지상 33층 세대 내 조적공사
- 지상 13층 세대 내장 및 천정공사
- 지상 20층 세대 욕실 벽타일 시공

당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로
고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

※ 코로나19감염을 예방할 수 있도록 현장 출입 인원에 대하여, 발열체크 및
소독을 실시하여 안전관리에 최선을 다하고 있습니다.

2022.05

안녕하십니까?
이천롯데캐슬 페라즈스카이 현장입니다.
2022년 05월 공사진행 현황에 대해 알려드립니다.


■101동
- 지상 38층 AL폼 설치 및 철근배근
- 지상 25층 세대 내 벽돌쌓기

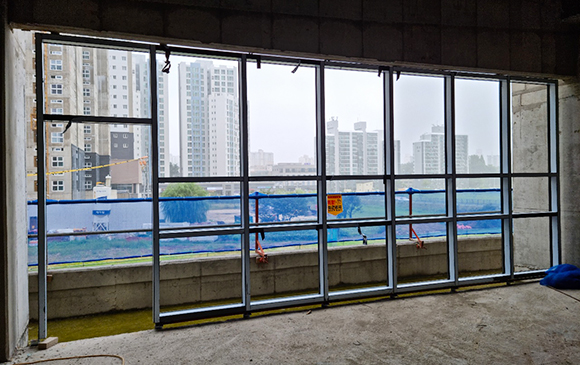

- 지상 29층 PL창호 유리시공
- 지상 19층 세대 내 내장 및 천정공사

■102동
- 지상 41층 바닥슬라브 철근배근
- 지상 28층 세대 내 벽돌쌓기
- 지상 33층 PL창호 창틀시공
- 지상 15~20층 세대 욕실 벽타일 시공

■103동

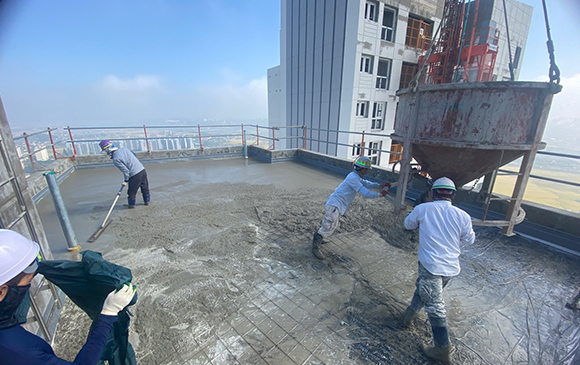

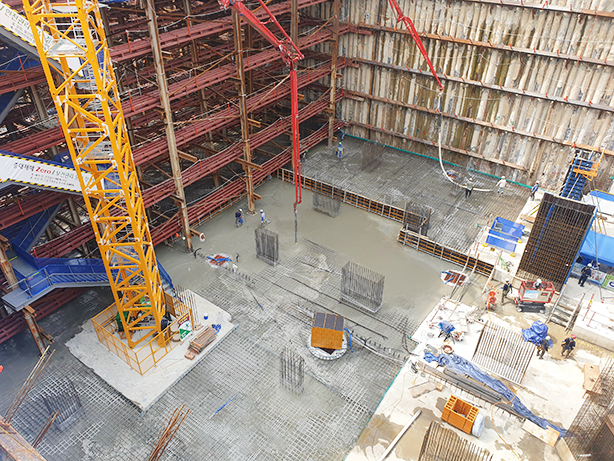

- 지상 41층 바닥슬라브 콘크리트 타설
- 지상 30층 세대 내 조적공사
- 지상 30층 PL창호 유리시공
- 지상 10 ~ 20층 세대 욕실 벽타일 시공

당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로
고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

※ 코로나19감염을 예방할 수 있도록 현장 출입 인원에 대하여, 발열체크 및
소독을 실시하여 안전관리에 최선을 다하고 있습니다.

2022.04

안녕하십니까?
이천롯데캐슬 페라즈스카이 현장입니다.
2022년 03월 공사진행 현황에 대해 알려드립니다.


■101동
- 지상 28층 바닥슬라브 콘크리트 타설

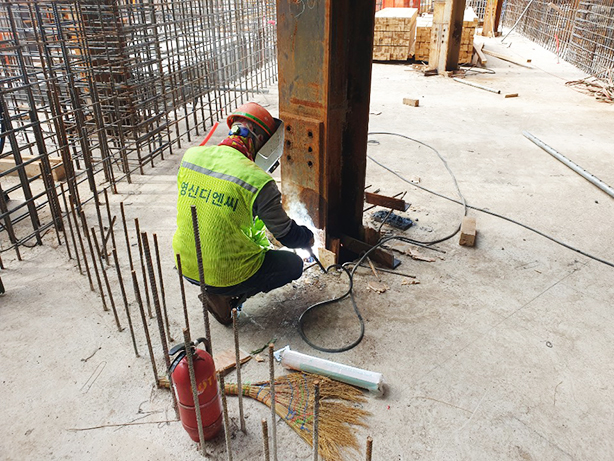

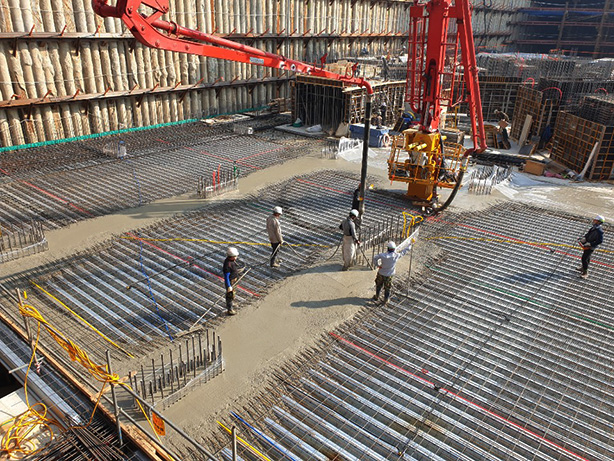

- 지상 28층 벽체 철근배근
- 지상 18층 세대 내장 공사

■102동
- 지상 30층 바닥슬라브 철근배근

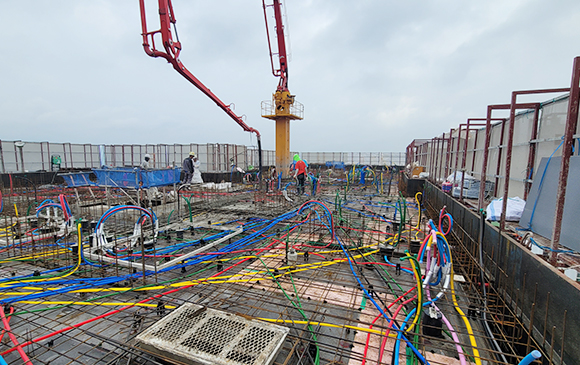

- 지상 30층 바닥슬라브 콘크리트 타설

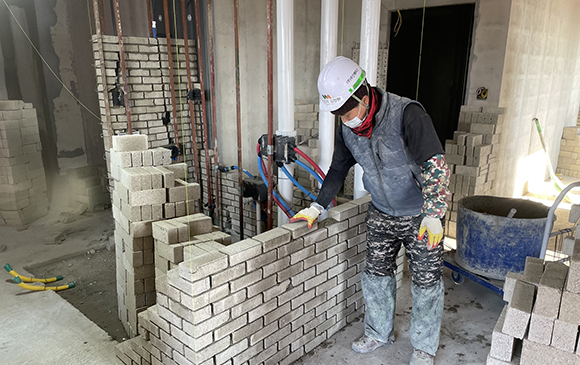

- 지상 18층 세대 내부 조적작업

■103동
- 지상 30층 벽체 철근배근
- 지상 30층 바닥슬라브 콘크리트 타설
- 지상 18층 세대 내부 조적작업

당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로
고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

※ 코로나19감염을 예방할 수 있도록 현장 출입 인원에 대하여, 발열체크 및
소독을 실시하여 안전관리에 최선을 다하고 있습니다.

2022.01

안녕하십니까?
이천롯데캐슬 페라즈스카이 현장입니다.
2021년 12월 공사진행 현황에 대해 알려드립니다.


■101동
- 지상 26층 바닥슬라브 콘크리트 타설
- 지상 26층 벽체 철근배근
- 지상 12층 세대 내부 조적작업

■102동
- 지상 27층 바닥슬라브 철근배근
- 지상 27층 바닥슬라브 콘크리트 타설
- 지상 14층 세대 내부 조적작업

■103동
- 지상 27층 바닥슬라브 철근배근
- 지상 27층 바닥슬라브 콘크리트 타설
- 지상 14층 세대 내부 조적작업

당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로
고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

※ 코로나19감염을 예방할 수 있도록 현장 출입 인원에 대하여, 발열체크 및
소독을 실시하여 안전관리에 최선을 다하고 있습니다.

2021.12

안녕하십니까?
이천롯데캐슬 페라즈스카이 현장입니다.
2021년 8월 공사진행 현황에 대해 알려드립니다.


■101동

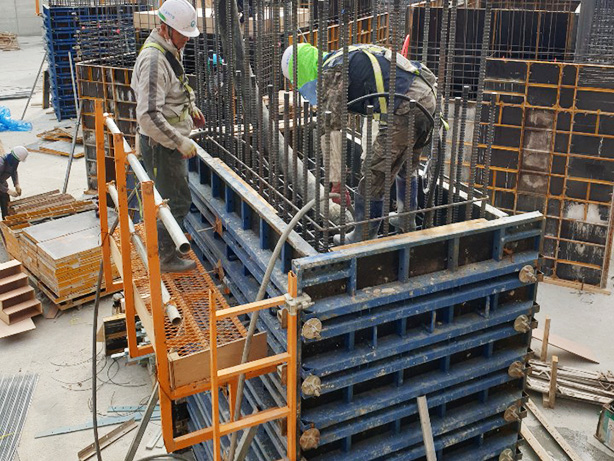

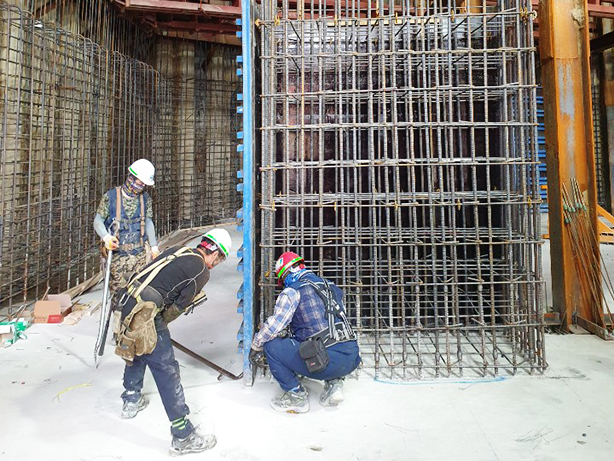

- 지상 21층 바닥슬라브 철근배근
- 지상 21층 바닥슬라브 콘크리트 타설
- 지상 8층 세대 내부 조적작업

■102동
- 지상 23층 벽체 알폼작업
- 지상 23층 벽체 콘크리트타설
- 지상 10층 세대 내부 조적작업

■103동
- 지상 23층 바닥슬라브 콘크리트타설
- 지상 23층 벽체 철근배근
- 지상 10층 세대 내부 조적작업

당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로
고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

※ 코로나19감염을 예방할 수 있도록 현장 출입 인원에 대하여, 발열체크 및
소독을 실시하여 안전관리에 최선을 다하고 있습니다.

2021.11

안녕하십니까?
이천롯데캐슬 페라즈스카이 현장입니다.
2021년 10월 공사진행 현황에 대해 알려드립니다.


■101동
- 지상 15층 벽체 알폼작업
- 지상 15층 벽체 콘크리트 타설

■102동
- 지상 18층 벽체 철근배근
- 지상 18층 벽체 콘크리트타설

■103동
- 지상 17층 바닥슬라브 콘크리트타설
- 지상 17층 벽체 철근배근

당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로
고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

※ 코로나19감염을 예방할 수 있도록 현장 출입 인원에 대하여, 발열체크 및
소독을 실시하여 안전관리에 최선을 다하고 있습니다.

2021.10

안녕하십니까?
이천롯데캐슬 페라즈스카이 현장입니다.
2021년 09월 공사진행 현황에 대해 알려드립니다.


■101동
- 지상 12층 벽체 알폼작업
- 지상 12층 바닥슬라브 콘크리트 타설

■102동
- 지상 14층 벽체 철근배근
- 지상 14층 벽체 콘크리트타설

■103동
- 지상 14층 바닥슬라브 콘크리트타설
- 지상 14층 벽체 철근배근

당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로
고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

※ 코로나19감염을 예방할 수 있도록 현장 출입 인원에 대하여, 발열체크 및
소독을 실시하여 안전관리에 최선을 다하고 있습니다.

2021.09

안녕하십니까?
이천롯데캐슬 페라즈스카이 현장입니다.

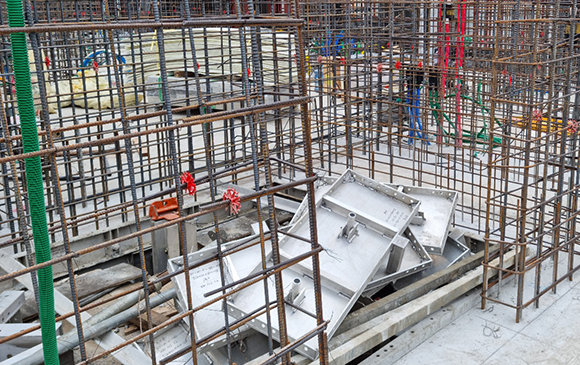

2021년 8월 공사진행 현황에 대해 알려드립니다.


■101동
- 지상 6층 벽체 알폼
- 지상 6층 벽체 콘크리트 타설

■102동
- 지상 9층 벽체 철근배근
- 지상 9층 벽체 콘크리트타설

■103동
- 지상 8층 바닥슬라브 콘크리트타설
- 지상 8층 벽체 철근배근

당 현장 직원 및 근로자 일동은 최고의 품질확보와 안전한 공사진행으로
고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

※ 코로나19감염을 예방할 수 있도록 현장 출입 인원에 대하여, 발열체크 및
소독을 실시하여 안전관리에 최선을 다하고 있습니다.

2021.04

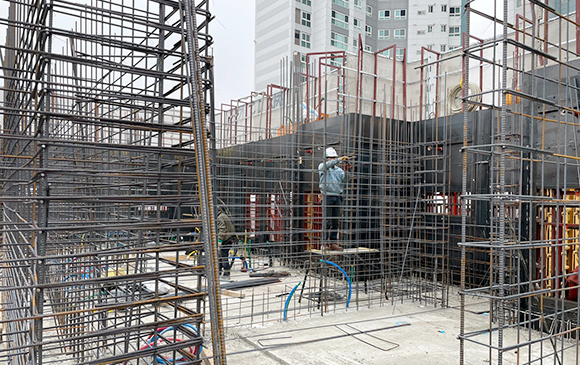

▣ 건축공사
- 1동 지상2층 기둥타설
- 2동 지상3층 바닥 보형틀 작업
- 3동 지상2층 기둥철근조립
- 2동 지상3층 바닥 전기선배선

※ 본 현장사진은 03월 기준입니다.

2021.02

※ 본 현장 사진은 01월 기준입니다.

▣ 건축공사

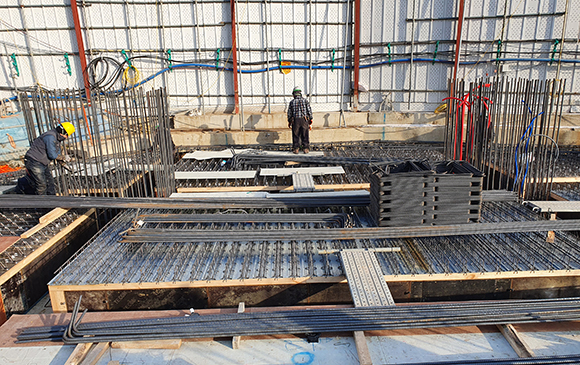

- 1동 지상1층 슬라브용 보테이블 설치
- 2동 지상1층 기둥 타설
- 3동 지상1층 슬라브 철근배근
- 3동 지상1층 슬라브 데크판개

2021.01

※ 본 현장 사진은 12월 기준입니다.

▣ 건축공사

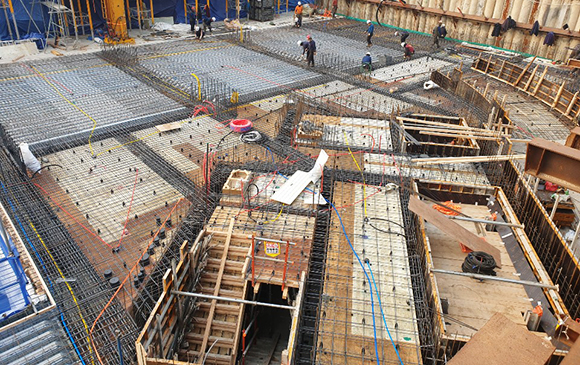

- 1동 지하1층 슬라브용 테이블폼설치
- 2동 지상1층 타설
- 3동 지하1층 슬라브 철근배근
- 4동 지하1층 슬라브 형틀작업

2020.12

※ 본 현장 사진은 11월 기준입니다.

▣ 건축공사
- 2동 지하4층 탈형데크 해체
- 2동 지하1층 기둥 철근배근
- 3동 지하2층 블루폼설치
- 1동 지하2층 벽체 입선
- 1동 지하2층 d deck 판개
- 2동 지하1층 소화전설치

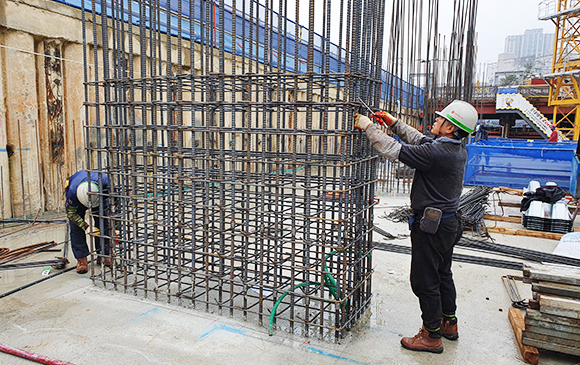

2020.11

※ 본 현장 사진은 10월 기준입니다.

▣ 건축공사
- 지하3층 102동 슬라브타설
- 기둥 블루폼 설치

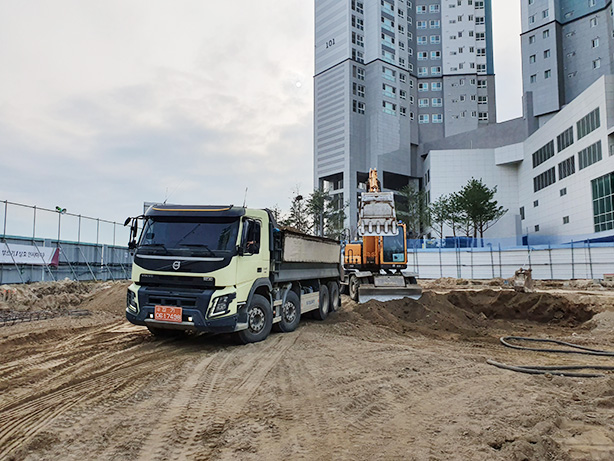

- 지하3층 103동 슬라브 철근배근
- 데크시공

2020.10

※ 본 현장 사진은 09월 기준입니다.

▣ 건축공사
- 시스템 동바리설치
- 기둥 블루폼 설치

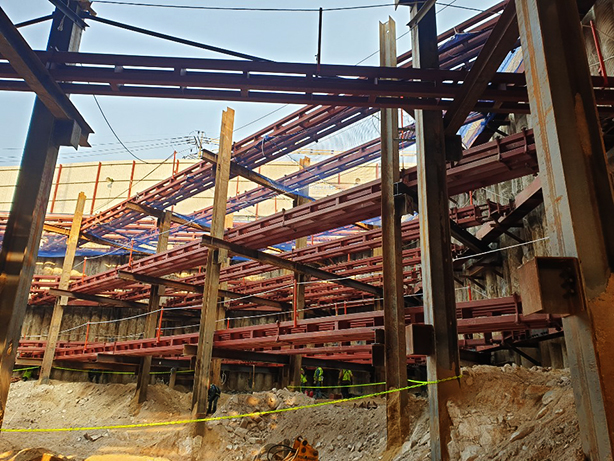

- 복공포스트 보강작업
- 데크시공

2020.09

※ 본 현장 사진은 08월 기준입니다.

▣ 토목공사

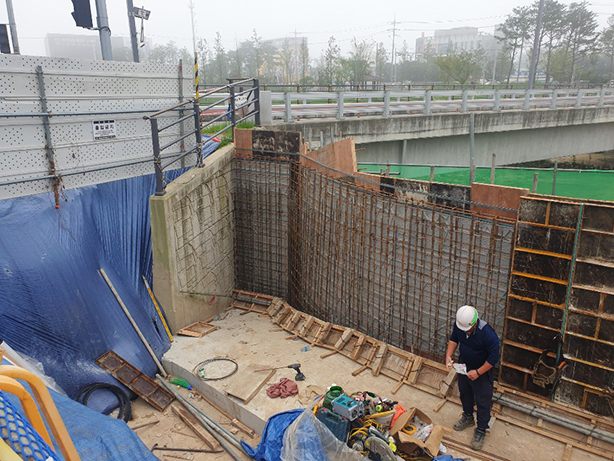

- 도시계획옹벽 거푸집 설치/타설

▣ 건축공사
- 벽체코어 철근배근
- 합벽거푸집설치
- 기둥철근배근

2020.08

※ 본 현장 사진은 07월 기준입니다.

▣ 토목공사

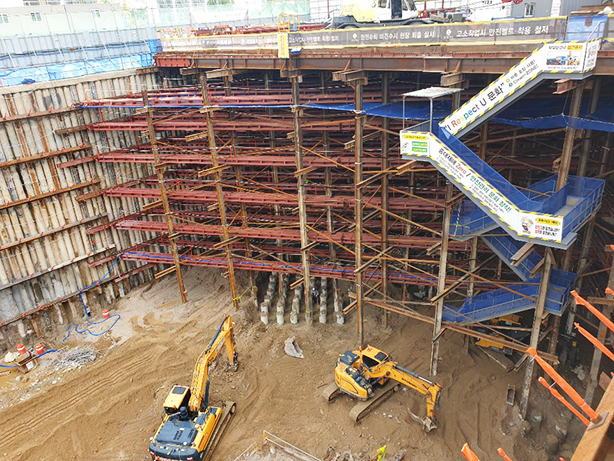

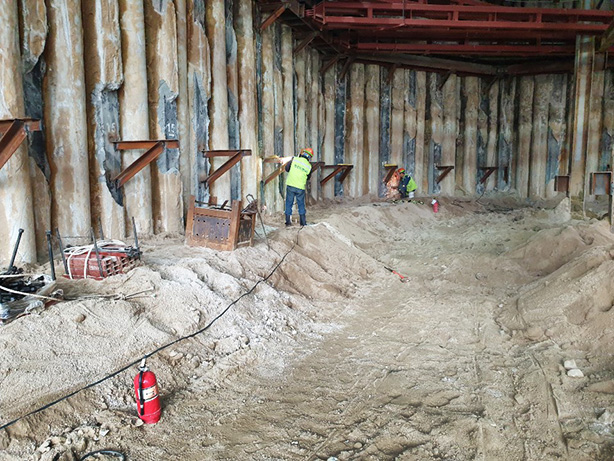

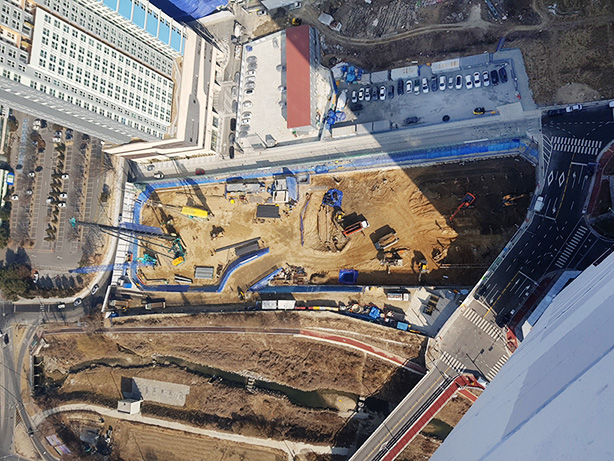

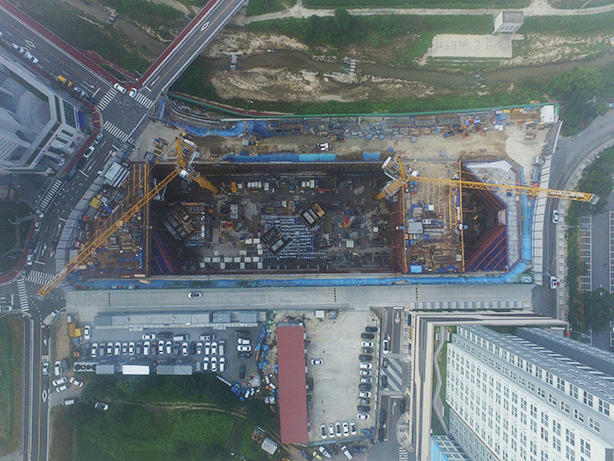

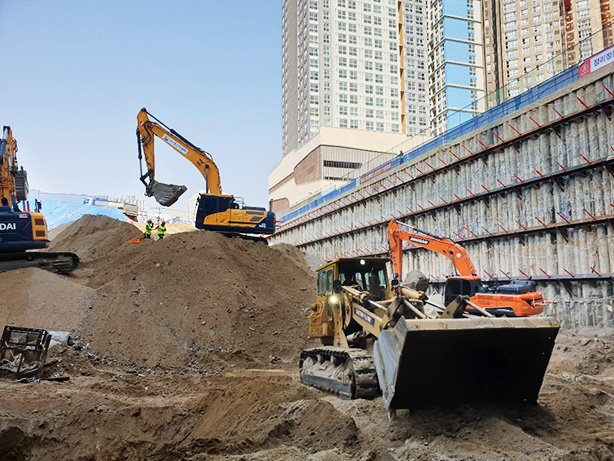

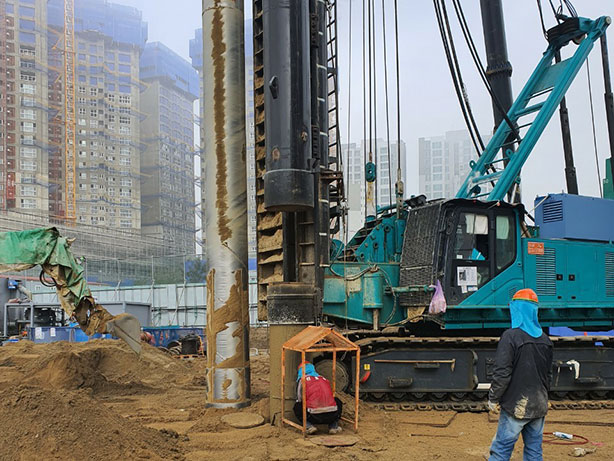

- 터파기 및 토사반출 83%

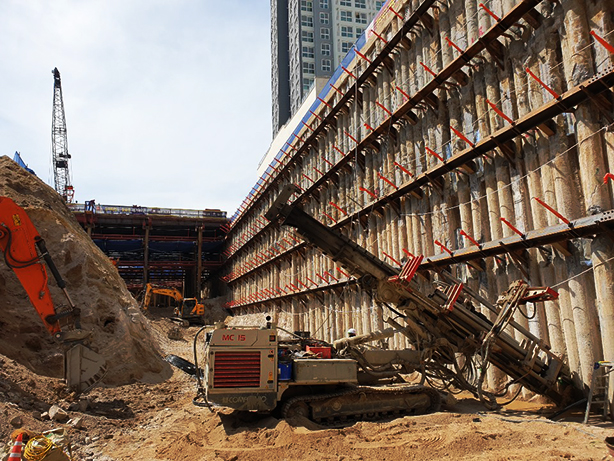

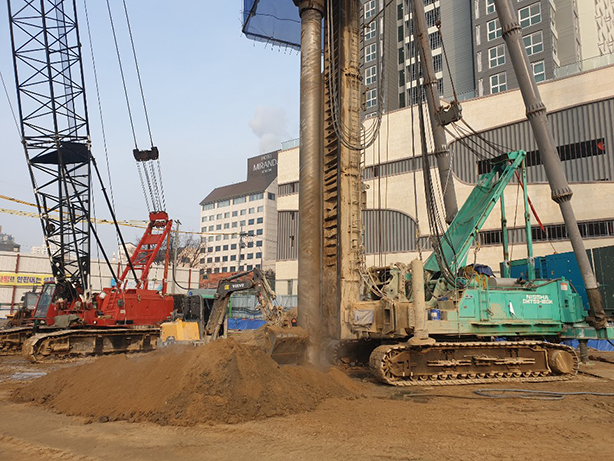

- 어스앵커시공 86%
- 합성버팀보 84%

2020.06

※ 본 현장 사진은 05월 기준입니다.

▣ 토목공사
- 터파기 및 토사반출 83%
- 어스앵커시공 86%
- 합성버팀보 84%

2020.05

※ 본 현장 사진은 04월 기준입니다.

▣ 토목공사
- 터파기 및 토사반출 62%
- 어스앵커시공 63%
- 합성버팀보 59%

2020.04

※ 본 현장 사진은 03월 기준입니다.

▣ 토목공사

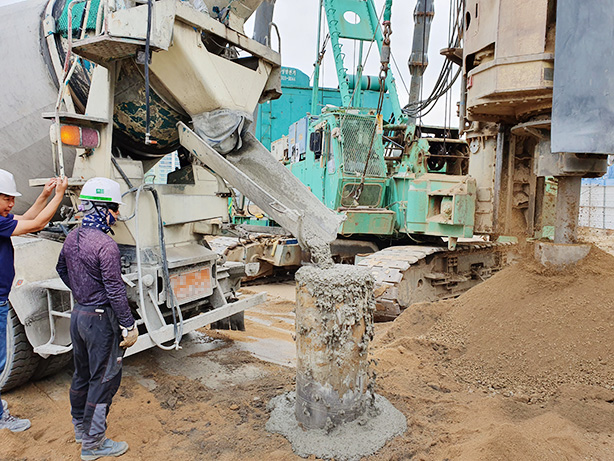

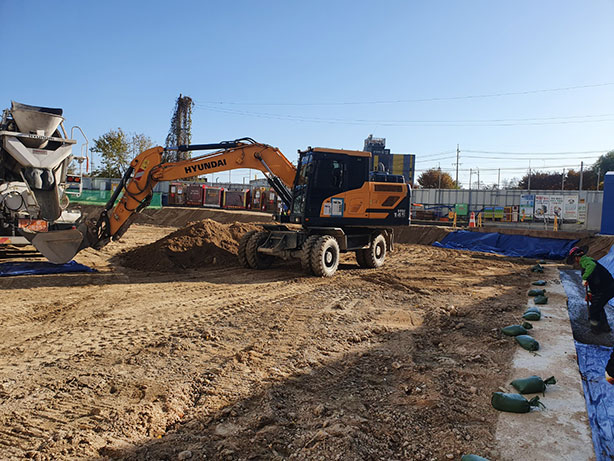

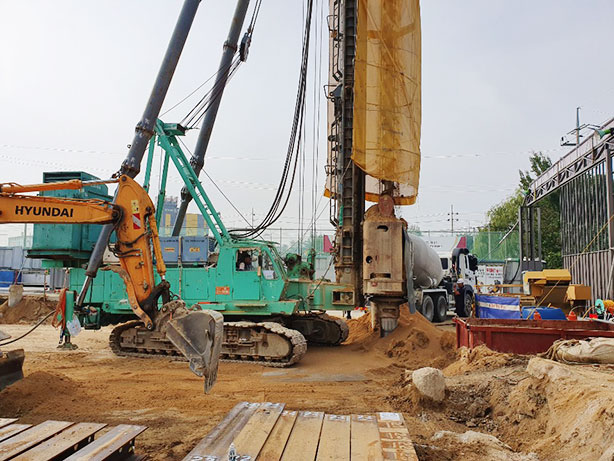

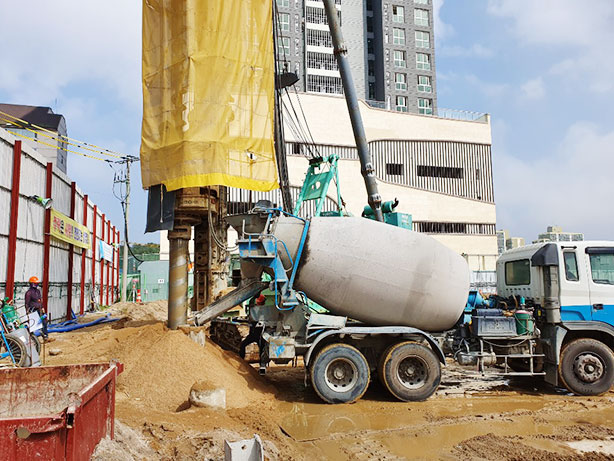

- 토사반출(5,172㎥/110,000㎥, 47.4%)
- 어스앵커시공(314공/667공, 47.0%)
- 합성버팀보(2,100m/5,657m, 37.1%)
- 복공판(1,039m/1,803㎡, 57.6%)

2020.03

※ 본 현장 사진은 02월 기준입니다.

▣ 토목공사

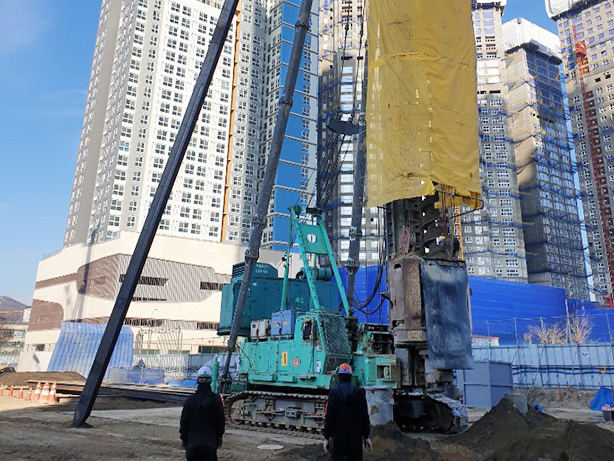

- CIP 시공완료(813공/813공, 100%)
- SGR 시공완료(744/744, 100%)

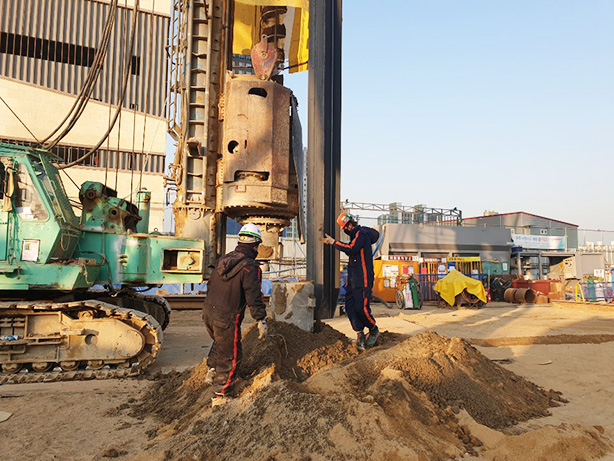

- PHC 파일공사(91공/98공, 71%)
- 포스트 파일공사(91공/98공, 92%)
- 어스앙카 시공(42공/667공, 6%)

2020.02

※ 본 현장 사진은 01월 기준입니다.

▣ 토목공사
- CIP 시공완료 (813공/813공, 100%)
- SGR 시공완료 (744/744, 100%)
- PHC 파일공사 (983/1107공, 71%)
- 포스트 파일공사 (31공/98공, 32%)

2020.01

※ 본 현장 사진은 19년 12월 기준입니다.

▣ 토목공사
- CIP 시공완료(813공/813공, 100%)
- SGR 시공완료(744/744, 100%)
- PHC 파일공사(791/1107공, 71%)

2019.12

※ 본 현장 사진은 11월 기준입니다.

▣ 토목공사
- CIP 시공완료 (813공/813공, 100%)
- SGR 시공완료 (744/744, 100%)
- PHC 파일공사 (382/1107공, 34%)

2019.11

※ 본 현장 사진은 10월 기준입니다.

▣ 토목공사
- CIP 시공완료(813공/813공, 100%)
- SGR 시공완료(640/744, 86%)
- PHC 파일공사(100/1107공, 10.8%)

2019.10

※ 본 현장 사진은 09월 기준입니다.

▣ 토목공사
- CIP 시공(657공/813공, 80.8%)
- SGR 시공(436/744, 58.6%)
- PHC 파일공사용 항타기 조립 및 시항타 준비

2019.09

※ 본 현장 사진은 08월 기준입니다.

▣ 토목공사

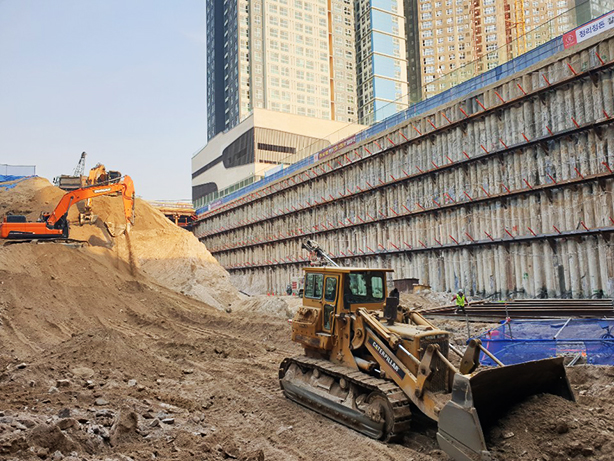

- 흙막이 공사용 터파기 및 토사반출
- CIP시공
