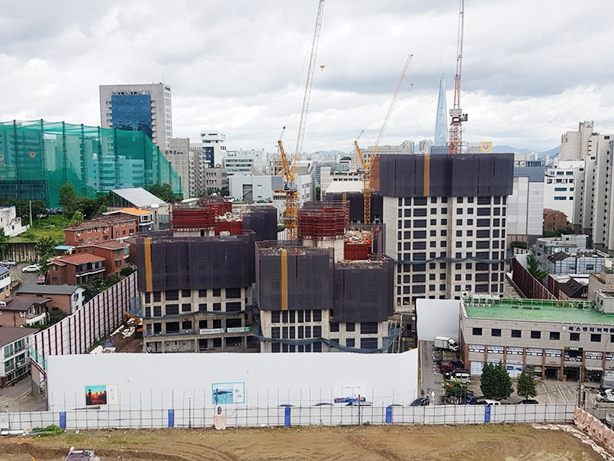

알림 메뉴공사현황
HOME 공사안내 공사현황
전체공정률
100.00%
2021.10
- 대치제2지구 주택재건축정비사업
- 규모 : 지하2층 ~ 지상15층, 6개동, 273세대
- 발주자 : 대치 제2지구 주택재건축 정비사업조합
- 감리자 : ㈜신한종합건축사사무소
- 설계사 : ㈜건화건축사사무소
▣ 준공완료
2021.08
- 대치제2지구 주택재건축정비사업
- 규모 : 지하2층 ~ 지상15층, 6개동, 273세대
- 발주자 : 대치 제2지구 주택재건축 정비사업조합
- 감리자 : ㈜신한종합건축사사무소
- 설계사 : ㈜건화건축사사무소
▣ 인테리어공사
- 부대시설 : 각 내부 잔손보기 작업
▣ 마감공사
- 점검체크리스트 처리
▣ 석공사
- 문주 : 석재 잔손보기 및 시트 마감 작업
▣ 부대토목
- 주차장상판 : 우수관로 작업 및 골재,모래포설,보도블럭 설치
▣ 조경공사
- 관목식재, 통선계단,잔디식재 작업
▣ 기계
- 각동 : 세대 잔손보기 작업, 부대시설 도기 및 온수기 설치
▣ 전기
- 각동 : 옥외배관, 공용부등설치, 부대시설배관,입선작업
※ 본 사진은 07월 기준 입니다.
2021.07
- 대치제2지구 주택재건축정비사업
- 규모 : 지하2층 ~ 지상15층, 6개동, 273세대
- 발주자 : 대치 제2지구 주택재건축 정비사업조합
- 감리자 : ㈜신한종합건축사사무소
- 설계사 : ㈜건화건축사사무소
▣ 인테리어공사
- 부대시설 : 각 내부 마감작업
▣ 내장공사
- 각동 잔손보기 및 공용홀 천장 작업
▣ 석공사
- 문주 : 비계설치 및 트러스 작업
▣ 가구공사
- 각동 액세서리 양중 및 설치
▣ 도장공사
- 각동 계단실 벽체 무늬코트 바탕도장
▣ 도배공사
- 각동 벽체 작업
▣ 부대토목
- 주차장 상판 : 우수관로측량, 터파기, 집수정인상작업, 토사상차 운반
▣ 조경공사
- 산책로판석,식재작업, 옥상토정리 작업
▣ 기계
- 각동 : 세대미터기함 열선자켓설치, SP헤드고정작업, 세대도기설치
▣ 전기
- 각동 : 지하입선 및 배관 세대등기구 및 간접등 설치
※ 본 사진은 06월 기준 입니다.
2021.06
- 대치제2지구 주택재건축정비사업
- 규모 : 지하2층 ~ 지상15층, 6개동, 273세대
- 발주자 : 대치 제2지구 주택재건축 정비사업조합
- 감리자 : ㈜신한종합건축사사무소
- 설계사 : ㈜건화건축사사무소
▣ 옥상구조물
- 105,106동 - 전면 마감캡 설치
▣ 내장
- 공용 홀 천장 - 102,4동 / 몰딩 - 102,4,5동
▣ 석공사
- 102,3,4 공용부 벽체 / 103,5동 메지작업
▣ 가구공사
- 각동 세대 잔손보기 및 도어 양중
▣ 타일
- 공용벽 : 105동 계단타일 / 102,3,4동 발코니,욕실 바닥타일
▣ 도배공사
- 102동 천장 작업
▣ 도장
- 101,2동 - 발코니 정벌 손보기
▣ 기계
- 각동 - 보일러보온작업,화장실휀설치,세면기양중
▣ 전기
- 각동 - 옥외배관,지하등,기구설치,기계실 및 부대시설 입선
※ 본 사진은 05월 기준 입니다.
2021.05
- 대치제2지구 주택재건축정비사업
- 규모 : 지하2층 ~ 지상15층, 6개동, 273세대
- 발주자 : 대치 제2지구 주택재건축 정비사업조합
- 감리자 : ㈜신한종합건축사사무소
- 설계사 : ㈜건화건축사사무소
▣ 옥상구조물
- 101,103동 - 시트작업 및 코킹작업 (철골,하지설치 완료)
▣ 내장
- 천장 - 103,5동 / 공용 홀 천장 - 105,106동 / 거실뒷벽타일 - 106동
▣ 석공사
- 102,103동 - 외부 석재 설치 / 102,3동 욕조 및 젠다이 / 102,3동 아트월
▣ 창호공사
- 102,6동 목창호 본틀 설치
▣ 타일
- 공용벽 : 103동 1F / 104동 6F - 공용홀 벽체 타일 시공
▣ 가구공사
- 104, 106동 - 일반가구 몸통 조립
▣ 도장
- 104,105,106동 - 발코니 퍼티 / 103,106 - 외벽정벌작업
▣ 기계
- 각동 - 옥탐 인버터 입선 및 내친버팀대,소방배관 잔손,
수압테스트,SP헤드조절
▣ 전기
- 각동 - 옥외,최상층 지하노출, 전기실트레이 배관, 소화전인입
※ 본 현장사진은 04월 기준입니다.
2021.04
- 대치제2지구 주택재건축정비사업
- 규모 : 지하2층 ~ 지상15층, 6개동, 273세대
- 발주자 : 대치 제2지구 주택재건축 정비사업조합
- 감리자 : ㈜신한종합건축사사무소
- 설계사 : ㈜건화건축사사무소
▣ 옥상구조물
- 101,105,106동 - 시트작업 (철골,하지설치 완료)
▣ 내장
- 천장 - 101동 4F, 102동 4F, 104동 2F, 105동 9F, 106동 15F
▣ 석공사
- 102,103동 - 외부 석재 설치 / 101,2동 7F - 현관 디딤석 설치
▣ 타일
- 욕실벽 : 102,103동 7F, 104동 3F, 105동 2,7F, 106동 3F - 욕실 벽체 타일시공 및 운반
- 공용벽 : 105동 2,7F, 106동 11F - 공용홀 벽체 타일 시공
▣ 석공사
- 103,104동 외부 석재 설치
▣ 방수
- 106동 - 발코니 액체방수
▣ 도장
- 103,4동 - 외부 발코니 및 현관문 초벌 작업
▣ 기계
- 각동 - 배수펌프,배관,소방배관,수압테스트
▣ 전기
- 각동 - 옥상층접지, 최상층,부대시설,지하노출배관,몰드바 설치
※ 본 현장사진은 03월 기준입니다.
2021.03
- 102,104동 하지,시트설치 (철골 완료)
▣ 조적
- 지하E/V홀 벽돌쌓기 (세대 완료)
▣ 미장
- 103동 3F, 104동 4F, 106동 5F : 세대 벽체 미장 작업
▣ 내장
- 천장 : 103,104동 3F, 105동 7F, 106동 6F
- 합지 : 106동 13F (102,103,104동 완료)
▣ 석공사
- 103,104동 외부 석재 설치
▣ 방수
- 101동 - 욕실 액체방수
▣ 도장
- 지하주차장 - 문틀 초벌 작업
▣ 기계
- 각동 - 지하 횡주관,환기덕트,오배수배관 설치, 층상배관
▣ 전기
- 각동 - 세대 분전반&세대경량배관, 치하 몰드바 설치
▣ EV공사
- 102동 - E/V 설치
※ 본 현장사진은 02월 기준입니다.
2021.02
▣ 옥상구조물
-101동,103동 하지설치 (철골완료)
▣ 조적
- 101동 : 7F - 벽돌쌓기 (102~106동 완료)
▣ PL창호
- 101동 6F ~ 7F 분합창틀 양중 및 설치
▣ 내장
- 102동 1~2층/106동 14~15F, 105동 14~15F - 경량틀 설치
- 106동 11~15F 합지설치 (103,104동 완료)
▣ 석공사
- 105동 : 외부석재설치 / 101~103동 배면 시스템 비계설치
▣ 통신
- 106동 : 입선작업
▣ 기계
- 소방배관설치 및 PVC,수전함설치
▣ 전기
- 각 동세대 경량배관 및 입선작업
▣ EV공사
- 101동,103동,104동,105동 : 엘레베이터 공사
2020.12
▣ 토목공사
-터파기 및 잔토처리 (98%, 잔량 가설램프)
▣ 철근콘크리트
-101동 : 완료
-102동 : 4F 벽체,기둥 - 거푸집
-103동 : 완료
-104동 : 완료
-105동 : 15F 벽체,기둥 - 거푸집
-106동 : 완료
▣ 조적
- 101동 : 1F - 벽돌쌓기 및 벽돌 소운반
- 103동 : 6F - 벽돌쌓기 및 벽돌 소운반
- 104동 : 6~7F - 벽돌쌓기 및 벽돌 소운반
- 105동 : 11F- 벽돌쌓기 및 벽돌소운반
- 106동 : 12F - 벽돌쌓기 및 벽돌 소운반
▣ 방수
- 105동 : 지붕층 - 도막방수,
▣ PL창호
- 104동,103동 : 1F ~ 4F - 분합창설치
▣ 내장
- 105동 : 6F - 경량벽 설치
- 103동 : 3F,10F - 단열재 설치
▣ 방화문
- 103동 : 1F~7F - 현관,계단실 방화문 설치
▣ AL창호,옥상구조물
- 103동 : 옥상구조물 양중 및 설치 작업
▣ 통신
- 101,102,103동 : CCTV 입선작업
▣ 기계
- 각동 : 난방분배기설치 및 PVC배관
▣ 전기
- 지하주차장 및 각동 : 지하트레이작엄 및 세대연결박스 취부
▣ EV공사
- 101동,103동,104동,105동 : 엘레베이터 공사
2020.11
▣ 토목공사
-터파기 및 잔토처리 (98%, 잔량 가설램프)
▣ 철근콘크리트
-101동 : PH2F 벽체,기둥,슬라브 - 갱폼해체
-102동 : 4F 벽체,기둥 - 거푸집
-103동 : 완료
-104동 : 완료
-105동 : 15F 벽체,기둥 - 거푸집
-106동 : PH2F 벽체,기둥,슬라브 - 거푸집
▣ 방수
-103동 : 지붕단열재설치
▣ 조적
- 103동 : 1F - 벽돌쌓기 및 벽돌 소운반
- 104동 : 2F - 벽돌쌓기 및 벽돌 소운반
- 105동 : 5,6,9F - 벽돌쌓기 및 벽돌 소운반
- 106동 : 7,8F - 벽돌쌓기 및 벽돌 소운반
- 101 ~ 103동 : B3F - 블록쌓기
▣ PL창호
- 104동,103동 : 1F ~ 7F - 창호설치
▣ 기계
- 각동 : 난방분배기설치 및 PVC배관
▣ 전기
- 지하주차장 및 각동 : 지하트레이작엄 및 세대연결박스 취부
▣ EV공사
- 103동,104동 : 엘레비이터 공사 및 세대 입선
2020.10
▣ 토목공사
터파기 및 잔토처리 (98%, 잔량 가설램프)
▣ 철근콘크리트
-101동 : 7F 벽체,기둥,슬라브 - 거푸집
-102동 : 1F 벽체,기둥 - 철근배근
-103동 : PH2F 벽체 - 거푸집
-104동 : PH2F 벽체,슬라브 - 거푸집
-105동 : 14F 벽체,기둥 - 철근배근
-106동 : 14F 벽체,기둥,슬라브 - 거푸집
▣ 방수
-103동 주변주차장 - 복합 방수
▣ 조적
-105동 : 4F / 106동 : 2층 - 벽돌쌓기
▣ 기계
-102동 1F ~ 105동 14F - 박사취부 및 배관작업
▣ 전기
-102동 1F ~ 105동 14F - 박사취부 및 배관작업
2020.09
▣ 토목공사
-터파기 및 잔토처리 (98%, 잔량 가설램프)
▣ 철근콘크리트
-101동 : 5F 벽체,기둥,슬라브 - 거푸집
-102동 : TH 벽체,기둥 - 타설(높은바닥)
-103동 : 6F 슬라브 - 갱폼인양 및 먹매김
-104동 : PH1F 벽체,슬라브 - 타설
-105동 : 13F 벽체,기둥 - 갱폼인양 및 먹매김
-106동 : 12F 벽체,기둥,슬라브 - 철근배근
▣ 방수
-105동, 106동 : 사이 주차장 - 복합방수
▣ 기계
-101동 5F, 105동 12층 - 박스 취부 및 배관작업
▣ 전기
-101동 5F, 105동 12층 - 박스 취부 및 배관작업
2020.07
▣ 토목공사
-터파기 및 잔토처리 (98%, 잔량 가설램프)
▣ 철근콘크리트
-101동 : 1F 벽체,기둥 - 갱폼조립 및 갱폼 셋팅
-102동 : PIT - 철근배근
-103동 : 3F 벽체,기둥,슬라브 - 철근배근
-104동 : 6F 벽체,기둥,슬라브 - 거푸집설치
-105동 : 7F 벽체,기둥,슬라브 - 철근배근
-106동 : 7F 벽체,기둥,슬라브 - 갱폼인양 및 먹매김
▣ 기계
-105동 7F 박스취부 및 배관설치
▣ 전기
-105동 7F 박스취부 및 배관설치
2020.05
▣ 토목공사
-터파기 및 잔토처리 (98%, 잔량 가설램프)
▣ 철근콘크리트
-101동 : B1F 슬라브 - 높은바닥 타설
-102동 : B3F 벽체/기둥 - 철근배근 및 먹매김
-103동 : 테라스 벽체/기둥 - 철근배근 및 높은바닥 타설
-104동 : 3F 슬라브 - 거푸집작업
-105동 : 2F 슬라브 - 거푸집작업
-106동 : 1F 벽체/기둥 - 철근배근
▣ 기계
-105동 2F/ 106동 1F 스리브 설치
-106동 1F 벽체/기둥 시스템에어컨 배관설치
▣ 전기
-105동 2F / 106동 1F 박스취부 및 배관설치
2020.04
▣ 토목공사
- 터파기 및 잔토처리(98%, 잔량 가설램프)
▣ 철근콘크리트
- 101동 PIT 보/스라브 철근배근 및 거푸집
- 102동 기초버림타설(1차)
- 103동~104동 1F, B1F 보/스라브 거푸집 및 철근배근
- 105동~106동 1F 슬라브 PIT 벽체/기둥 철근배근 및 거푸집 설치
▣ 기계
- 104동, 105동 1F 스리브 설치, 시스템 에어컨 104동 벽체/기둥 배관 수정
▣ 전기
- 105동 1F 배관설치 및 박스취부
2020.03
▣ 토목공사
- 터파기 및 잔토처리 (98%, 잔량 가설램프)
▣ 철근콘크리트
- 101동 B2F 보/스라브 철근배근 및 거푸집
- 103동 ~ 104동 PIT 보/스라브 거푸집 및 철근배근
- 105동 ~ 106동 B2F 벽체/기둥/보 철근배근 및 거푸집 설치
▣ 기계
- 101동 B2F, 103~104동 PIT 스라브 스리브설치
▣ 전기
- 101동 B2F 스라브 배관설치 및 박스취부
2020.02
▣ 토목공사
-터파기 및 잔토처리 (98%, 잔량 가설램프)
▣ 철근콘크리트
-101동 B3F 벽체/기둥 철근배근 및 거푸집, 시스템 비계 설치
-103동 ~ 104동 B2F 스라브 시스템서포트 및 거푸집 설치
-105동 ~ 106동 B2F,B3F 벽체/기둥 철근배근 및 거푸집 설치
▣ 기계/전기
-104동~105동 PIT 스라브 박스취부
2020.01
▣ 토목공사
- 터파기 및 잔토처리(95% 잔량 가설램프)
▣ 철근콘크리트
- 101동 기초 및 PIT 철근배근 작업
- 103동 ~ 104동 B2F, B3F 철근배근 및 형틀작업
- 105동 ~ 106동 B2F, B3F 철근배근 및 형틀작업
▣ 기계/전기
- 104동 ~ 105동 벽체 물량검토 및 배관설치
