공사현황

HOME 공사안내 공사현황

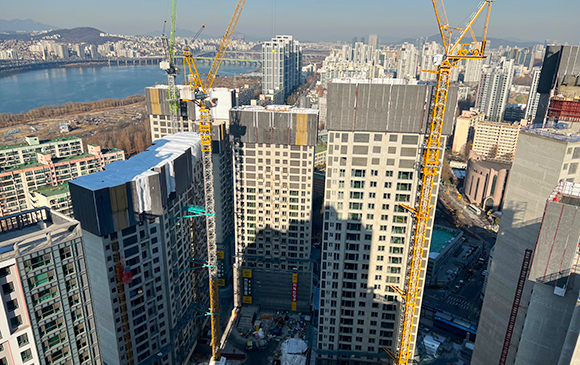

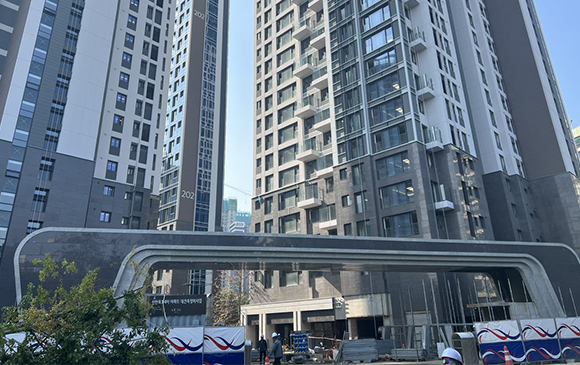

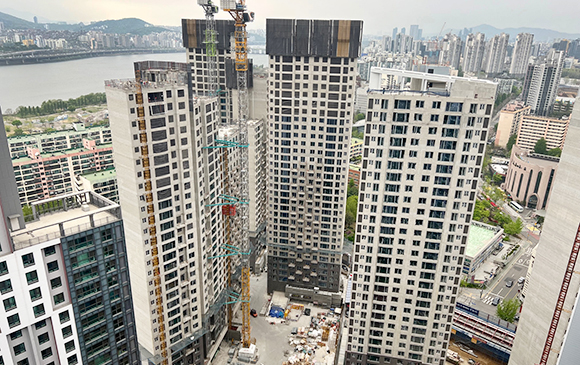

전체공정률

33.76%

2021.08

▣ 안내사항
안녕하세요 르엘신반포 공사현장입니다.

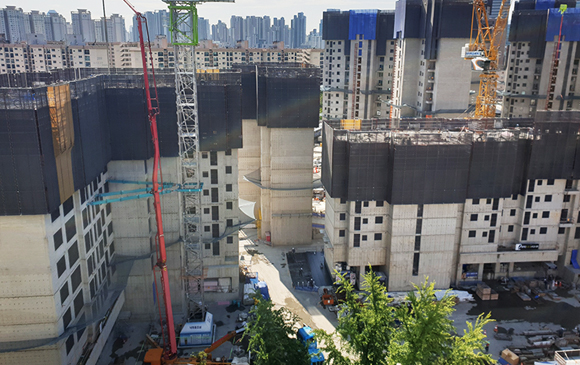

21년 7월은 지상층 골조공사 진행중입니다. 작업활성기에 안전하게 작업진행하겠습니다.
고객님들의 가정에도 안전과 평화가 가득하기를 희망합니다.

2019년 12월 공사를 시작 후 일정에 차질없이 수행하기 위해 현장 전 직원이 안전, 품질, 공정관리에 만전을 기하고 있습니다.
고객님들의 관심과 성원에 감사드리며, 더욱 노력하는 르엘신반포 공사현장이 되겠습니다.



▣ 건축공사
- 골조공사

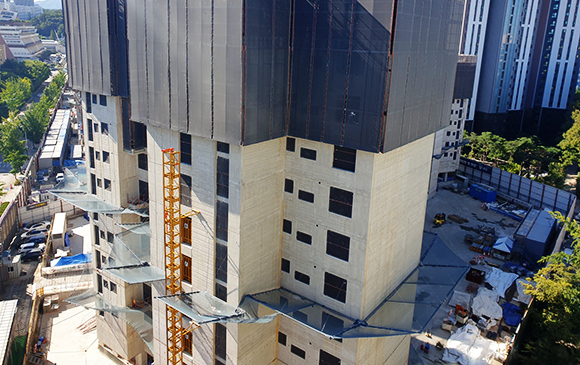

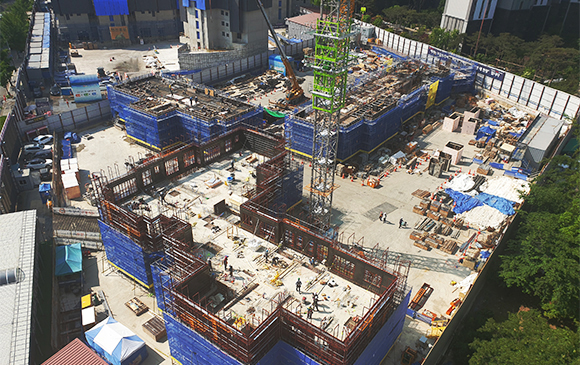

1) 201동 : 7~10층 타설
2) 202동 : 4~6층 타설
3) 203동 : 7~9층 타설

- 방수공사
1) 주차장 지붕층 복합방수

- 조적미장공사
1) 지하층 블록쌓기 작업


▣ 전기/설비공사
- APT / 지하 배관 설치 작업



※ 본 사진은 07월 기준 입니다.

2021.07

▣ 안내사항
안녕하세요 르엘신반포 공사현장입니다.

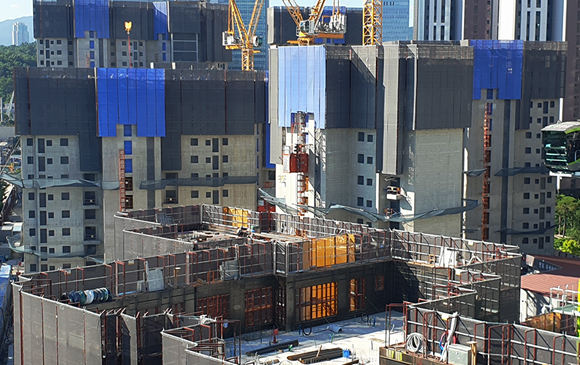

21년 6월은 지상층 골조공사 진행중입니다. 작업활성기에 안전하게 작업진행하겠습니다.
고객님들의 가정에도 안전과 평화가 가득하기를 희망합니다.

2019년 12월 공사를 시작 후 일정에 차질없이 수행하기 위해 현장 전 직원이 안전, 품질, 공정관리에 만전을 기하고 있습니다.
고객님들의 관심과 성원에 감사드리며, 더욱 노력하는 르엘신반포 공사현장이 되겠습니다.



▣ 건축공사
- 골조공사
1) 203동 : 3~6층 타설
2) 202동 : 2~4층 타설
3) 201동 : 3~6층 타설
4) 주차장 : 지하층 합벽, 램프 타설

- 방수공사
1) 주차장 지붕층 복합방수 진행


▣ 전기/설비공사
- APT / 지하 배관 설치 작업



※ 본 사진은 06월 기준 입니다.

2021.06

▣ 안내사항

안녕하세요 르엘신반포 공사현장입니다.


21년 5월은 지상층 골조공사 진행중입니다. 작업활성기에 안전하게 작업진행하겠습니다.

가정의 달을 맞이하여 고객님들의 가정에도 안전과 평화가 가득하기를 희망합니다.


2019년 12월 공사를 시작 후 일정에 차질없이 수행하기 위해 현장 전 직원이 안전, 품질, 공정관리에 만전을 기하고 있습니다.

고객님들의 관심과 성원에 감사드리며, 더욱 노력하는 르엘신반포 공사현장이 되겠습니다.


▣ 건축공사

- 골조공사

1) 203동 : 갱폼 설치 및 2~3층 타설

2) 202동 : 필로티 타설 완료

3) 201동 : 갱폼 설치 및 2~3층 타설

4) 주차장 : 지하층 합벽, 램프 타설


▣ 전기/설비공사

- APT / 지하 배관 설치 작업




※ 본 사진은 05월 기준 입니다.

2021.05

▣ 안내사항
안녕하세요 르엘신반포 공사현장입니다.

21년 4월은 지상층 골조공사를 시작하였습니다. 작업활성기에 안전하게 작업진행하겠습니다.
가정의 달을 맞이하여 고객님들의 가정에도 안전과 평화가 가득하기를 희망합니다.

2019년 12월 공사를 시작 후 일정에 차질없이 수행하기 위해 현장 전 직원이 안전, 품질, 공정관리에 만전을 기하고 있습니다.
고객님들의 관심과 성원에 감사드리며, 더욱 노력하는 르엘신반포 공사현장이 되겠습니다.



▣ 건축공사
- 골조공사

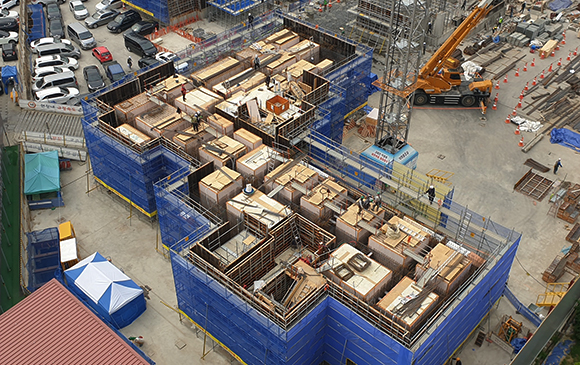

1) 203동 : 지상1층 전이보 1차 타설 및 슬라브 철근 배근 작업

2) 202동 : 지상 1층 전이보 철근배근 및 거푸집 설치 작업

3) 201동 : 지상 1층 전이보 철근 배근 및 거푸집 설치 작업

4) 주차장 : 지하 1~2층 합벽 및 램프, 기둥 타설


▣ 전기/설비공사
- 지상1층 배관 설치 작업

※ 본 현장사진은 04월 기준입니다.

2021.04

▣ 안내사항
안녕하세요 르엘신반포 공사현장입니다.

어느덧 추위가 물러가고 따뜻한 봄바람의 기운이 느껴지고 있습니다.
고객님들에게도 기분좋은 봄바람처럼 기쁜소식이 들려오기를 희망합니다.

당현장은 역타공법 중 Downward 방식을 사용하여 지하층 구조물 공사중에 있습니다.
지하층 공사가 완료 될 때까지 전경사진의 변화가 크지 않으므로 참고하여 주시기 바랍니다.

(*Downward : 흙막이벽을 구조체로 시공한 다음 점차 지하로 수평부재(슬라브에서 기초까지)의 공사를 진행하고, 기초에서 지상까지 수직부재(기둥 및 합벽) 완료 후 지상 구조물을 축조하는 방식)

2019년 12월 공사를 시작 후 일정에 차질없이 수행하기 위해 현장 전 직원이 안전, 품질, 공정관리에 만전을 기하고 있습니다.
고객님들의 관심과 성원에 감사드리며, 더욱 노력하는 르엘신반포 공사현장이 되겠습니다.



▣ 건축공사
- 골조공사
1) 203동 : 지하1~2층 코어 타설
지상1층 아파트 기둥 철근 및 형틀 작업

2) 202동 : 지하1~3층 코어 타설

3) 201동 : 지하1~3층 코어 타설
지상1층 아파트 기둥 철근 및 형틀 작업

4) 주차장 : 지하1~3층 기둥 및 합벽, 램프 타설



▣ 전기/설비공사
- 지하층 배관 설치 작업

※ 본 현장사진은 03월 기준입니다.

2021.03

▣ 안내사항
안녕하세요 르엘신반포 공사현장입니다.

어느덧 추위가 물러가고 따뜻한 봄바람의 기운이 느껴지고 있습니다.
고객님들에게도 기분좋은 봄바람처럼 기쁜소식이 들려오기를 희망합니다.

당현장은 역타공법 중 Downward 방식을 사용하여 지하층 구조물 공사중에 있습니다.
지하층 공사가 완료 될 때까지 전경사진의 변화가 크지 않으므로 참고하여 주시기 바랍니다.

(*Downward : 흙막이벽을 구조체로 시공한 다음 점차 지하로 수평부재(슬라브에서 기초까지)의 공사를 진행하고, 기초에서 지상까지 수직부재(기둥 및 합벽) 완료 후 지상 구조물을 축조하는 방식)

2019년 12월 공사를 시작 후 일정에 차질없이 수행하기 위해 현장 전 직원이 안전, 품질, 공정관리에 만전을 기하고 있습니다.
고객님들의 관심과 성원에 감사드리며, 더욱 노력하는 르엘신반포 공사현장이 되겠습니다.


▣ 토목공사
- 어스앵커 및 가시설 띠장 해체

▣ 건축공사
- 골조공사 : 지하3층 아파트/주차장/기계실/전기실 기초 타설
지하3층 기둥 및 합벽 타설
지하3층 203동 코어 타설

▣ 전기/설비공사
- 지하층 배관 설치 작업

※ 본 현장사진은 02월 기준입니다.

2021.02

※ 본 현장 사진은 01월 기준입니다.

▣ 안내사항
안녕하세요 르엘신반포 공사현장입니다.

당현장은 역타공법 중 Downward 방식을 사용하여 지하층 구조물 공사중에 있습니다.
지하층 공사가 완료 될 때까지 전경사진의 변화가 크지 않으므로 참고하여 주시기 바랍니다.

(*Downward : 흙막이벽을 구조체로 시공한 다음 점차 지하로 수평부재(슬라브에서 기초까지)의 공사를 진행하고, 기초에서 지상까지 수직부재(기둥 및 합벽) 완료 후 지상 구조물을 축조하는 방식)

2019년 12월 공사를 시작 후 일정에 차질없이 수행하기 위해 현장 전 직원이 안전, 품질, 공정관리에 만전을 기하고 있습니다.
고객님들의 관심과 성원에 감사드리며, 더욱 노력하는 르엘신반포 공사현장이 되겠습니다.

▣ 가설공사
- 타워크레인 1, 2호기 설치

▣ 토목공사
- 아파트 동 터파기 및 잔토처리
- 가시설 해체

▣ 건축공사

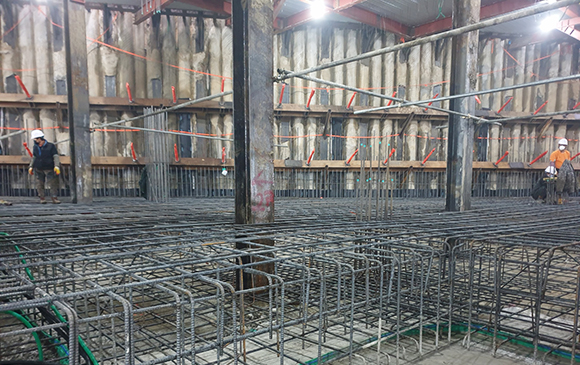

- 골조공사 : 지하3층 아파트/주차장/기계실/전기실 기초 타설
지하2층 기둥 및 합벽 타설

▣ 전기/설비공사
- 지하2, 3층 배관 및 설치
- 지열 트렌치 배관 공사
- 지하 접지 작업

2021.01

※ 본 현장 사진은 12월 기준입니다.

▣ 안내사항
안녕하세요 르엘신반포 공사현장입니다.

당현장은 역타공법 중 Downward 방식을 사용하여 지하층 구조물 공사중에 있습니다.
지하층 공사가 완료 될 때까지 전경사진의 변화가 크지 않으므로 참고하여 주시기 바랍니다.

*Downward : 흙막이벽을 구조체로 시공한 다음 점차 지하로 수평부재(슬라브에서 기초까지)의 공사를 진행하고, 기초에서 지상까지 수직부재(기둥 및 합벽) 완료 후 지상 구조물을 축조하는 방식

2019년 12월 공사를 시작 후 일정에 차질없이 수행하기 위해 현장 전 직원이 안전, 품질, 공정관리에 만전을 기하고 있습니다.
고객님들의 관심과 성원에 감사드리며, 더욱 노력하는 르엘신반포 공사현장이 되겠습니다.

▣ 토목공사
- 201~203동 터파기 및 잔토반출
- 어스앵커 시공
- 가시설 띠장 및 스트러트 설치

▣ 건축공사
- 철골공사 : 지하2층 센터파일 타공 및 보강
지하2층 센터파일 브라켓 설치
지하2층 영구beam 설치
- 데크공사 : 지하2층 데크설치
- 골조공사 : 지하2층 슬라브, 기초, 합벽 타설
지하3층 기초 타설

▣ 전기/설비공사
- 지하2, 3층 배관 및 설치

2020.11

안녕하세요 르엘신반포 공사현장입니다.

당현장은 역타공법 중 Downward 방식을 사용하여 지하층 구조물 공사중에 있습니다.
지하층 공사가 완료 될 때까지 전경사진의 변화가 크지 않으므로 참고하여 주시기 바랍니다.

*Downward : 흙막이벽을 구조체로 시공한 다음 점차 지하로 수평부재(슬라브에서 기초까지)의 공사를 진행하고, 기초에서 지상까지 수직부재(기둥 및 합벽) 완료 후 지상 구조물을 축조하는 방식

2019년 12월 공사를 시작 후 일정에 차질없이 수행하기 위해 현장 전 직원이 안전, 품질, 공정관리에 만전을 기하고 있습니다.
고객님들의 관심과 성원에 감사드리며, 더욱 노력하는 르엘신반포 공사현장이 되겠습니다.

※ 본 현장 사진은 10월 기준입니다.

▣ 토목공사
- B1~2F 터파기 및 토사반출
- 어스앵커 시공
- 가시설 띠장 및 스트러트 설치

▣ 건축공사
- 철골공사 : 지상1층 잔여구간 / 지하1~2층 센터파일 타공 및 보강
지상1층 잔여구간 / 지하1~2층 센터파일 브라켓 설치
지상1층 잔여구간 / 지하1~2층 영구beam 설치
- 데크공사 : 지상1층 잔여구간 / 지하1층 슬라브 데크설치
- 골조공사 : 지상1층 잔여구간 / 지하1층 슬라브 철근 배근 및 거푸집 작업, 타설 작업

▣ 전기/설비공사
- 지상1층 잔여구간 / 지하1층 슬라브 배관 및 설치

2020.10

※ 본 현장 사진은 09월 기준입니다.

▣ 토목공사
- B1F 터파기 및 토사반출

▣ 건축공사
- 철골공사 : 지하1층 센터파일 타공 및 보강
지하1층 센터파일 브라켓 설치
지하1층 영구beam 설치
- 데크공사 : 지하1층 슬라브 데크설치
- 골조공사 : 지하1층 슬라브 철근 배근 및 거푸집 작업, 타설

▣ 전기/설비공사
- 지하1층 슬라브 배관 및 설치

2020.09

※ 본 현장 사진은 08월 기준입니다.

▣ 토목공사
- B1F 터파기 및 토사반출

▣ 건축공사
- 철골공사 : 지하1층 센터파일 타공 및 보강
지하1층 센터파일 브라켓 설치
지하1층 영구보 설치
- 데크공사 : 지하1층 슬라브 데크설치 및 용접 작업
- 골조공사 : 지하1층 슬라브 철근 배근 및 거푸집 작업, 타설

▣ 전기/설비공사
- 지하1층 슬라브 배관 설치

2020.07

※ 본 현장 사진은 06월 기준입니다.

▣ 토목공사

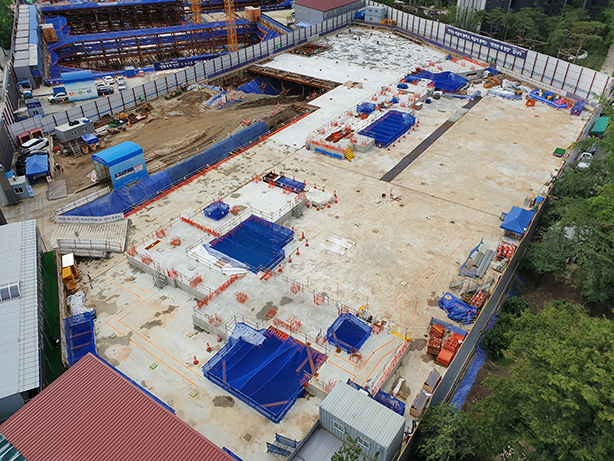

- 터파기 및 토사반출

▣ 파일공사
- 파일공사 완료

▣ 건축공사
- 철골공사 : 지상1층 슬라브 철골보 설치 작업
- 데크공사 : 지상1층 슬라브 데크설치 및 용접 작업
- 골조공사 : 지상1층 슬라브 철근 배근 및 거푸집 작업

▣ 전기공사
- 가설전기공사

2020.06

※ 본 현장 사진은 05월 기준입니다.

▣ 토목공사
- S.M.I GROUTING 완료
- 터파기 및 토사반출

▣ 파일공사
- PHC파일 1호기(203동) 파일 항타
- PHC파일 2호기(202동) 파일 항타

▣ 지하층 철골공사
- 가설 브라켓 및 고하중 받침용 C.I.P 받침보 설치

▣ 기계설비공사
- 지열설비 7공, 지중열교환기 설치 완료
