공사현황

HOME 공사안내 공사현황

전체공정률

64.36%

2022.12

안녕하십니까. 오산 롯데캐슬 스카이파크 현장 입니다.
2022년 11월 공사진행 현황에 대해 알려드립니다.

오산 롯데캐슬 스카이파크 현장은 2020년 11월 착공하여 2022년 11월 말 기준,
토공사 및 골조공사를 순차적으로 진행중에 있습니다.

입주민분들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로
보답하겠습니다.

■ 현장소개
- 아파트명 : 오산 롯데캐슬 스카이파크
- 규모 : 지하3층 ~ 지상23층, 18개동, 2,339세대
- 시공사 : 롯데건설(주)

■ 공사현황
1. 토목공사
-. 되메우기
-. 흙막이가시설 띠장 및 레이커 해체
-. 우수관 터파기
2. 건축공사

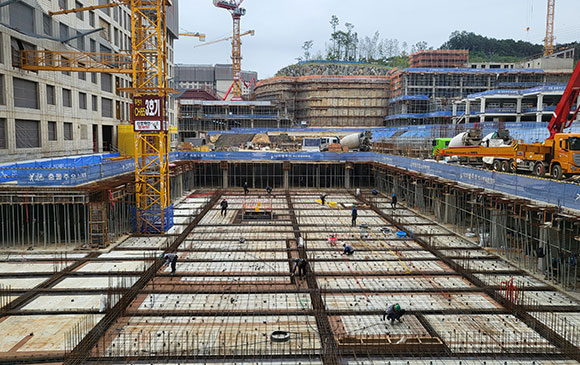

-. APT 및 주차장 골조공사 진행 중 (86%)
301동 23층 中 22F 진행 중
302동 23층 中 14F 진행 중
303동 23층 中 18F 진행 중
304동 23층 中 20F 진행 중
305동 23층 中 23F 진행 중
306동 23층 中 19F 진행 중
307동 23층 中 16F 진행 중
308동 23층 中 10F 진행 중
309동 23층 中 17F 진행 중
310동 23층 中 16F 진행 중
311동 23층 中 8F 진행 중
312동 23층 中 22F 진행 중
313동 23층 中 20F 진행 중
314동 23층 中 20F 진행 중
315동 23층 中 18F 진행 중
316동 23층 中 12F 진행 중
317동 23층 中 17F 진행 중
318동 23층 中 23F 진행 중
-. 주차장 PC공사 진행 중 (95%)
-. 주차장 지붕층 및 세대 내 방수

-. 주차장 배수판 및 트렌치 설치
-. 창호 및 문틀 설치
-. 세대 조적 및 단열작업
-. 외부 석재 시공
-. 철골 기초 설치

3. 전기/설비공사
-. 벽체,바닥 배관 매입 및 스리브 설치
-. 전열 및 전등 입선 작업
-. 세대 오배수 및 SP배관 작업

※ 본 사진은 11월 기준 입니다.

2022.11

안녕하십니까. 오산 롯데캐슬 스카이파크 현장 입니다.
2022년 10월 공사진행 현황에 대해 알려드립니다.

오산 롯데캐슬 스카이파크 현장은 2020년 11월 착공하여 2022년 10월 말 기준,
토공사 및 골조공사를 순차적으로 진행중에 있습니다.

입주민분들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로
보답하겠습니다.

■ 현장소개
- 아파트명 : 오산 롯데캐슬 스카이파크
- 규모 : 지하3층 ~ 지상23층, 18개동, 2,339세대
- 시공사 : 롯데건설(주)

■ 공사현황

1. 토목공사
-. 되메우기
-. 흙막이가시설 띠장 및 레이커 해체
-. 산벽 시공

2. 건축공사
-. APT 및 주차장 골조공사 진행 중 (77%)
301동 23층 中 19F 진행 중
302동 23층 中 10F 진행 중
303동 23층 中 15F 진행 중
304동 23층 中 17F 진행 중
305동 23층 中 20F 진행 중
306동 23층 中 14F 진행 중
307동 23층 中 13F 진행 중
308동 23층 中 5F 진행 중
309동 23층 中 14F 진행 중
310동 23층 中 13F 진행 중
311동 23층 中 7F 진행 중
312동 23층 中 17F 진행 중
313동 23층 中 17F 진행 중
314동 23층 中 16F 진행 중
315동 23층 中 15F 진행 중
316동 23층 中 8F 진행 중
317동 23층 中 14F 진행 중
318동 23층 中 20F 진행 중

2022.10

안녕하십니까. 오산 롯데캐슬 스카이파크 현장 입니다.
2022년 09월 공사진행 현황에 대해 알려드립니다.

오산 롯데캐슬 스카이파크 현장은 2020년 11월 착공하여 2022년 09월 말 기준,
토공사 및 골조공사를 순차적으로 진행중에 있습니다.

입주민분들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 보답하겠습니다.

■ 현장소개

- 아파트명 : 오산 롯데캐슬 스카이파크
- 규모 : 지하3층 ~ 지상23층, 18개동, 2,339세대
- 시공사 : 롯데건설(주)

■ 공사현황

1. 토목공사
-. 되메우기 및 다짐
-. 흙막이가시설 띠장 및 레이커 해체
-. 마이크로파일 항타

2. 건축공사
-. APT 및 주차장 골조공사 진행 중 (69%)
301동 23층 中 16F 진행 중
302동 23층 中 6F 진행 중
303동 23층 中 13F 진행 중
304동 23층 中 16F 진행 중
305동 23층 中 17F 진행 중
306동 23층 中 12F 진행 중
307동 23층 中 9F 진행 중
308동 23층 中 4F 진행 중
309동 23층 中 11F 진행 중
310동 23층 中 10F 진행 중
311동 23층 中 4F 진행 중
312동 23층 中 14F 진행 중
313동 23층 中 15F 진행 중
314동 23층 中 14F 진행 중
315동 23층 中 12F 진행 중
316동 23층 中 4F 진행 중
317동 23층 中 11F 진행 중
318동 23층 中 17F 진행 중
-. 주차장 PC공사 진행 중 (89%)
-. 외벽 및 지붕층 방수
-. 창호 및 문틀 설치
-. 세대 조적 및 단열작업

3. 전기/설비공사
-. 벽체 및 슬라브 배관 매입 및 스리브 설치
-. 전열 및 전등 입선 작업
-. 세대 오배수 및 SP배관 작업

※ 본 사진은 09월 기준 입니다.

2022.09

안녕하십니까. 오산 롯데캐슬 스카이파크 현장 입니다.
2022년 08월 공사진행 현황에 대해 알려드립니다.

오산 롯데캐슬 스카이파크 현장은 2020년 11월 착공하여 2022년 08월 말 기준,
토공사 및 골조공사를 순차적으로 진행중에 있습니다.

입주민분들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로
보답하겠습니다.

■ 현장소개

- 아파트명 : 오산 롯데캐슬 스카이파크
- 규모 : 지하3층 ~ 지상23층, 18개동, 2,339세대
- 시공사 : 롯데건설(주)

■ 공사현황

1. 토목공사
-. 되메우기 및 다짐
-. 흙막이가시설 띠장 및 레이커 해체
-. 엄지말뚝 인발

2. 건축공사
-. APT 및 주차장 골조공사 진행 중 (61%)
301동 23층 中 12F 진행 중
302동 23층 中 3F 진행 중
303동 23층 中 10F 진행 중
304동 23층 中 11F 진행 중
305동 23층 中 14F 진행 중
306동 23층 中 8F 진행 중
307동 23층 中 5F 진행 중
308동 23층 中 2F 진행 중
309동 23층 中 8F 진행 중
310동 23층 中 9F 진행 중
311동 23층 中 3F 진행 중
312동 23층 中 12F 진행 중
313동 23층 中 11F 진행 중
314동 23층 中 10F 진행 중
315동 23층 中 9F 진행 중
316동 23층 中 3F 진행 중
317동 23층 中 8F 진행 중
318동 23층 中 14F 진행 중

-. 주차장 PC공사 진행 중 (86%)
-. 외벽 및 지붕층 방수
-. 호이스트 설치
-. PL 창호틀 설치
-. 주차장 블록 및 세대 조적 쌓기

3. 전기/설비공사
-. 벽체 및 슬라브 배관 매입 및 스리브 설치
-. 전열 및 전등 입선 작업
-. 오배수 배관 작업

※ 본 사진은 08월 기준 입니다.

2022.08

안녕하십니까. 오산 롯데캐슬 스카이파크 현장 입니다.
2022년 07월 공사진행 현황에 대해 알려드립니다.

오산 롯데캐슬 스카이파크 현장은 2020년 11월 착공하여 2022년 07월 말 기준,
토공사 및 골조공사를 순차적으로 진행중에 있습니다.

입주민분들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로
보답하겠습니다.

■ 현장소개

- 아파트명 : 오산 롯데캐슬 스카이파크
- 규모 : 지하3층 ~ 지상23층, 18개동, 2,339세대
- 시공사 : 롯데건설(주)

■ 공사현황

1. 토목공사
-. 되메우기 및 다짐
-. 흙막이가시설 띠장 및 레이커 해체
-. 엄지말뚝 인발

2. 건축공사
-. APT 및 주차장 골조공사 진행 중 (57%)
301동 23층 中 9F 진행 중
302동 23층 中 1F 진행 중
303동 23층 中 6F 진행 중
304동 23층 中 8F 진행 중
305동 23층 中 11F 진행 중
306동 23층 中 4F 진행 중
307동 23층 中 1F 진행 중
308동 23층 中 B1F 진행 중
309동 23층 中 4F 진행 중
310동 23층 中 5F 진행 중
311동 23층 中 1F 진행 중
312동 23층 中 7F 진행 중
313동 23층 中 7F 진행 중
314동 23층 中 7F 진행 중
315동 23층 中 5F 진행 중
316동 23층 中 1F 진행 중
317동 23층 中 4F 진행 중
318동 23층 中 10F 진행 중

-. 주차장 PC공사 진행 중 (86%)
-. 외벽 및 지붕층 방수
-. 호이스트 설치
-. PL 창호 설치
-. 세대 조적 쌓기

3. 전기/설비공사
-. 벽체 및 슬라브 배관 매입 및 스리브 설치
-. 전열 및 전등 입선 작업
-. 오배수 배관 작업

※ 본 사진은 07월 기준 입니다.

2022.07

안녕하십니까. 오산 롯데캐슬 스카이파트 현장입니다.
2022년 06월 공사진행 현황에 대해 알려드립니다.

오산 롯데캐슬 스카이파크 현장은 2020년 11월 착공하여 2022년 06월 말 기준, 토공사 및 골조공사를 순차적으로 진행중에 있습니다.

입주민분들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 보답하겠습니다.

■ 현장소개

- 아파트명 : 오산 롯데캐슬 스카이파크
- 규모 : 지하3층~지상23층, 18개동, 2,339세대
- 시공사 : 롯데건설㈜

■ 공사현황

1. 토목공사
-. 되메우기 및 다짐
-. 흙막이가시설 띠장 및 레이커 해체

2. 건축공사
-. APT 및 주차장 골조공사 진행 중 (53%)
-. APT 갱폼 설치 (18개동 중 16개동 진행 中)
-. 주차장 PC공사 진행 중 (75%)
-. 외벽 및 지붕층 방수
-. 호이스트 설치 중

3. 전기/설비공사
-. 벽체 및 슬라브 배관 매입 및 스리브 설치
-. 전열, 전등 입선
-. 오배수 배관 작업

※ 본 사진은 06월 기준입니다.

2022.06

안녕하십니까. 오산 롯데캐슬 스카이파크 현장 입니다.
2022년 05월 공사진행 현황에 대해 알려드립니다.

오산 롯데캐슬 스카이파크 현장은 2020년 11월 착공하여 2022년 05월 말 기준,
토공사 및 골조공사를 순차적으로 진행중에 있습니다.

입주민분들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 보답하겠습니다.

■ 현장소개

- 아파트명 : 오산 롯데캐슬 스카이파크
- 규모 : 지하3층 ~ 지상23층, 18개동, 2,339세대
- 시공사 : 롯데건설(주)

■ 공사현황

1. 토목공사
-. 터파기 및 되메우기
-. 암리핑 및 지반정지
-. 흙막이가시설 띠장해체 및 엄지말뚝 사장

2. 건축공사
-. APT 및 주차장 골조공사 진행 중 (46%)
-. APT 갱폼 설치 (18개동 중 16개동 진행 中)
-. 주차장 PC공사 진행 중 (73%)
-. 외벽 및 지붕층 방수

3. 전기/설비공사
-. 벽체 및 슬라브 배관 매입 및 스리브 설치
-. 전열, 전등 입선
-. 오배수 배관 작업

※ 본 사진은 05월 기준 입니다.

2022.05

안녕하십니까. 오산 롯데캐슬 스카이파크 현장 입니다.
2022년 04월 공사진행 현황에 대해 알려드립니다.

오산 롯데캐슬 스카이파크 현장은 2020년 11월 착공하여 2022년 04월 말 기준,
토공사 및 골조공사를 순차적으로 진행중에 있습니다.

입주민분들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 보답하겠습니다.

■ 현장소개

- 아파트명 : 오산 롯데캐슬 스카이파크
- 규모 : 지하3층 ~ 지상23층, 18개동, 2,339세대
- 시공사 : 롯데건설(주)

■ 공사현황

1. 토목공사
-. 터파기 및 되메우기
-. 암리핑 및 지반정지
-. 흙막이가시설 RAKER 해체 및 인장작업

2. 건축공사
-. APT 및 주차장 골조공사 진행 중 (42%)
-. APT 갱폼 설치 (18개동 중 7개동 진행 中)
-. 주차장 PC공사 진행 중 (65%)
-. 외벽 및 지붕층 방수

3. 전기/설비공사
-. 벽체 및 슬라브 배관 매입 및 스리브 설치
-. 접지선 포설 및 구조체 접속
-. 지열 트렌치 배관 설치

※ 본 사진은 04월 기준 입니다.

2022.04

안녕하십니까. 오산 롯데캐슬 스카이파크 현장 입니다.
2022년 03월 공사진행 현황에 대해 알려드립니다.

오산 롯데캐슬 스카이파크 현장은 2020년 11월 착공하여 2022년 03월 말 기준,
토공사 및 골조공사를 순차적으로 진행중에 있습니다.

입주민분들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 보답하겠습니다.

■ 현장소개

- 아파트명 : 오산 롯데캐슬 스카이파크
- 규모 : 지하3층 ~ 지상23층, 18개동, 2,339세대
- 시공사 : 롯데건설(주)

■ 공사현황

1. 토목공사
-. 터파기 및 되메우기
-. 암리핑 및 지반정지
-. 흙막이가시설 RAKER 해체 작업

2. 건축공사
-. APT 및 주차장 골조공사 진행 중 (36%)
-. APT 갱폼 설치
-. 주차장 PC공사 진행 중 (60%)

3. 전기/설비공사
-. 벽체 및 슬라브 배관 매입 및 스리브 설치
-. 접지선 포설 및 구조체 접속
-. 지열 트렌치 배관 설치

※ 본 사진은 03월 기준 입니다.

2022.03

안녕하십니까. 오산 롯데캐슬 스카이파크 현장 입니다.
2022년 02월 공사진행 현황에 대해 알려드립니다.

오산 롯데캐슬 스카이파크 현장은 2020년 11월 착공하여 2022년 02월 말 기준,
터파기 및 흙막이공사, 골조공사를 순차적으로 진행중에 있습니다.

입주민분들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 보답하겠습니다.

■ 현장소개

- 아파트명 : 오산 롯데캐슬 스카이파크
- 규모 : 지하3층 ~ 지상23층, 18개동, 2,339세대
- 시공사 : 롯데건설(주)

■ 공사현황

1. 토목공사
-. 터파기 및 되메우기
-. 암리핑 및 지반정지
-. 흙막이가시설 RAKER 해체 작업

2. 건축공사
-. 지하층(B3F~B1F) 골조공사 진행 중 (59%)
-. 주차장 PC공사 진행 중 (54%)

3. 전기/설비공사
-. 벽체 및 슬라브 배관 매입 및 스리브 설치
-. 접지선 포설 및 구조체 접속
-. 지열 트렌치 배관 설치

※ 본 사진은 02월 기준 입니다.

2022.02

안녕하십니까. 오산 롯데캐슬 스카이파크 현장 입니다.
2022년 01월 공사진행 현황에 대해 알려드립니다.

오산 롯데캐슬 스카이파크 현장은 2020년 11월 착공하여 2022년 01월 말 기준,
터파기 및 흙막이공사, 골조공사를 순차적으로 진행중에 있습니다.

입주민분들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 보답하겠습니다.

■ 현장소개

- 아파트명 : 오산 롯데캐슬 스카이파크
- 규모 : 지하3층 ~ 지상23층, 18개동, 2,339세대
- 시공사 : 롯데건설(주)

■ 공사현황

1. 토목공사
-. 터파기 및 잔토처리
-. 암리핑 및 지반정지
-. 흙막이가시설 띠장 및 어스앙카 해체 작업

2. 건축공사
-. 지하층(B3F~B1F) 골조공사 진행 중 (54%)
-. 주차장 PC공사 진행 중 (26%)

3. 전기/설비공사
-. 벽체 및 슬라브 배관 매입 및 스리브 설치
-. 접지선 포설 및 구조체 접속
-. 지열 트렌치 배관 고정

※ 본 사진은 01월 기준 입니다.

2022.01

안녕하십니까. 오산 롯데캐슬 스카이파크 현장 입니다.
2021년 12월 공사진행 현황에 대해 알려드립니다.

오산 롯데캐슬 스카이파크 현장은 2020년 11월 착공하여 2021년 12월 말 기준,
터파기 및 흙막이공사, 골조공사를 순차적으로 진행중에 있습니다.

입주민분들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 보답하겠습니다.

■ 현장소개

- 아파트명 : 오산 롯데캐슬 스카이파크
- 규모 : 지하3층 ~ 지상23층, 18개동, 2,339세대
- 시공사 : 롯데건설(주)

■ 공사현황

1. 가설공사
-. 타워크레인 설치 중 (12 대 중 12대 설치完)

2. 토목공사
-. 터파기 및 잔토처리 진행 중
-. RAKER 설치

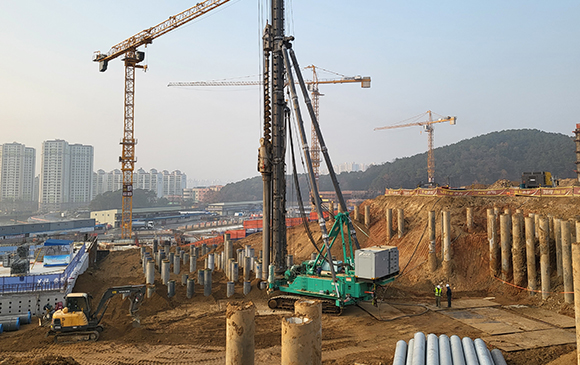

-. 파일 항타 (100%)

3. 건축공사
-. 지하층(B3F~B1F) 골조공사 진행 중 (42%)
-. 주차장 PC공사 진행 중 (21%)

4. 전기/설비공사
-. 벽체 및 슬라브 배관 매입 및 스리브 설치
-. 주차장 및 APT 전기입선작업

※ 본 사진은 12월 기준 입니다.

2021.12

안녕하십니까. 오산 롯데캐슬 스카이파크 현장 입니다.
2021년 11월 공사진행 현황에 대해 알려드립니다.

오산 롯데캐슬 스카이파크 현장은 2020년 11월 착공하여 2021년 11월 말 기준,
터파기 및 흙막이공사, 기초 및 골조공사를 순차적으로 진행중에 있습니다.

입주민분들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 보답하겠습니다.

■ 현장소개
- 아파트명 : 오산 롯데캐슬 스카이파크
- 규모 : 지하3층 ~ 지상23층, 18개동, 2,339세대
- 시공사 : 롯데건설(주)

■ 공사현황
1. 토공사
-. 토사 외부반출 및 절토
-. 흙막이가시설 E/A 및 띠장 설치
-. 흙막이가시설 숏크리트 타설 및 토류판 설치
-. 아파트 및 지하주차장 터파기 및 되메우기

2. 건축공사
-. 집수정 및 영구배수 설치
-. 파일 항타 작업
-. 기초 철근배근 및 콘크리트 타설
-. B3F~B1F 벽체 및 슬라브 철근배근 및 형틀설치
-. B3F~B1F 벽체 및 슬라브 콘크리트 타설
-. 타워크레인 설치
-. PC 설치

3. 전기 및 설비공사
-. 벽체 및 슬라브 배관 및 스리브 설치
-. 구조체 접지 작업

※ 본 사진은 11월 기준 입니다.

2021.11

안녕하십니까. 오산 롯데캐슬 스카이파크 현장 입니다.
2021년 10월 공사진행 현황에 대해 알려드립니다.

오산 롯데캐슬 스카이파크 현장은 2020년 11월 착공하여 2021년 10월 말 기준,
터파기 및 흙막이공사, 기초 및 골조공사를 순차적으로 진행중에 있습니다.

입주민분들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 보답하겠습니다.

■ 현장소개
- 아파트명 : 오산 롯데캐슬 스카이파크
- 규모 : 지하3층 ~ 지상23층, 18개동, 2,339세대
- 시공사 : 롯데건설(주)

■ 공사현황
1. 토공사
-. 토사 외부반출 및 절토
-. 발파작업
-. 흙막이가시설 E/A 및 띠장 설치
-. 흙막이가시설 숏크리트 타설 및 토류판 설치
-. 아파트 및 지하주차장 터파기 및 되메우기

2. 건축공사
-. 기초 철근배근 및 콘크리트 타설
-. B3F~B2F 벽체 및 슬라브 철근배근 및 형틀설치
-. B3F~B2F 벽체 및 슬라브 콘크리트 타설
-. 타워크레인 설치
-. PC 앵커 조립

3. 전기 및 설비공사
-. 벽체 및 슬라브 배관 및 스리브 설치 작업
-. 구조체 접지 작업
-. 지열 설비 설치 작업

※ 본 사진은 10월 기준 입니다.

2021.10

안녕하십니까. 오산 롯데캐슬 스카이파크 현장 입니다.
2021년 09월 공사진행 현황에 대해 알려드립니다.

오산 롯데캐슬 스카이파크 현장은 2020년 11월 착공하여 2021년 09월 말 기준,
터파기 및 흙막이공사, 기초 및 골조공사를 순차적으로 진행중에 있습니다.

입주민분들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 보답하겠습니다.

■ 현장소개
- 아파트명 : 오산 롯데캐슬 스카이파크
- 규모 : 지하3층 ~ 지상23층, 18개동, 2,339세대
- 시공사 : 롯데건설(주)

■ 공사현황
1. 토공사
-. 토사 외부반출 및 절토
-. 발파작업
-. 흙막이가시설 E/A 및 띠장 설치
-. 아파트 및 지하주차장 터파기

2. 건축공사
-. 기초 철근배근 및 콘크리트 타설
-. B3F~B2F 벽체 및 슬라브 철근배근 및 형틀설치
-. SLAB 콘크리트 타설
-. 타워크레인 설치

3. 전기 및 설비공사
-. 벽체 배관 및 스리브 설치 작업
-. 구조체 접지 작업
-. 지열 설비 설치 작업

※ 본 사진은 09월 기준 입니다.

2021.09

안녕하십니까. 오산 롯데캐슬 스카이파크 현장 입니다.
2021년 08월 공사진행 현황에 대해 알려드립니다.

오산 롯데캐슬 스카이파크 현장은 2020년 11월 착공하여 2021년 08월 말 기준,
터파기 및 흙막이공사, 기초 및 골조공사를 순차적으로 진행중에 있습니다.

입주민분들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 보답하겠습니다.

■ 현장소개
- 아파트명 : 오산 롯데캐슬 스카이파크
- 규모 : 지하3층 ~ 지상23층, 18개동, 2,339세대
- 시공사 : 롯데건설(주)

■ 공사현황
1. 토공사
- 토사 외부반출 및 절토
- 발파작업
- 흙막이가시설 E/A 및 띠장 설치
- 아파트 및 지하주차장 터파기

2. 건축공사
- 파일 항타 작업
- 기초 철근배근 및 콘크리트 타설
- B3F~B2F 벽체 및 슬라브 철근배근 및 형틀설치
- 타워크레인 설치

3. 전기 및 설비공사
- 벽체 배관 및 스리브 설치 작업

※ 본 사진은 08월 기준 입니다.

2021.08

안녕하십니까. 오산 롯데캐슬 스카이파크 현장 입니다.
2021년 07월 공사진행 현황에 대해 알려드립니다.

오산 롯데캐슬 스카이파크 현장은 2020년 11월 착공하여 2021년 06월 말 기준,
터파기 및 흙막이공사, 지정 및 기초공사를 순차적으로 진행중에 있습니다.

입주민분들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 보답하겠습니다.

■ 현장소개
- 아파트명 : 오산 롯데캐슬 스카이파크
- 규모 : 지하3층 ~ 지상23층, 18개동, 2,339세대
- 시공사 : 롯데건설(주)

■ 공사현황
1. 토공사
-. 토사 외부반출 및 절토
-. 발파작업
-. 흙막이가시설 E/A 및 띠장 설치
-. 아파트 및 지하주차장 터파기

2. 건축공사
-. 파일 항타 작업
-. 아파트 기초 철근배근 및 콘크리트 타설
-. B3F 수직 철근배근 및 형틀설치
-. B2F SLAB 보 제작 및 설치작업
-. 타워크레인 설치

※ 본 사진은 07월 기준 입니다.

2021.07

안녕하십니까. 오산 롯데캐슬 스카이파크 현장 입니다.
2021년 06월 공사진행 현황에 대해 알려드립니다.

오산 롯데캐슬 스카이파크 현장은 2020년 11월 착공하여 2021년 06월 말 기준,
터파기 및 흙막이공사, 지정 및 기초공사를 순차적으로 진행중에 있습니다.

입주민분들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 보답하겠습니다.

■ 현장소개
- 아파트명 : 오산 롯데캐슬 스카이파크
- 규모 : 지하3층 ~ 지상23층, 18개동, 2,339세대
- 시공사 : 롯데건설(주)

■ 공사현황
1. 토공사
-. 외부토사반출 및 절토
-. 발파작업
-. 흙막이가시설 천공 및 근입 작업
-. 아파트 및 지하주차장 터파기

2. 건축공사
-. 파일 항타 작업
-. 아파트 기초 콘크리트 타설 및 먹매김
-. B3F 수직 철근배근 및 형틀설치
-. 타워크레인 설치

※ 본 사진은 06월 기준 입니다.

2021.06

안녕하세요. 오산 롯데캐슬 스카이파크 현장 입니다.

2021년 05월 공사진행 현황에 대해 알려드립니다.

오산 롯데캐슬 스카이파크 현장은 2020년 11월 착공하여 2021년 05월 말 기준,

터파기 및 흙막이공사, 지정 및 기초공사를 순차적으로 진행중에 있습니다.

입주민분들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 보답하겠습니다.

■ 현장소개

- 아파트명 : 오산 롯데캐슬 스카이파크

- 규모 : 지하3층 ~ 지상23층, 18개동, 2,339세대

- 시공사 : 롯데건설(주)

■ 공사현황

1. 토공사

-. 외부토사반출 및 절토

-. 발파작업

-. 흙막이가시설 천공 및 근입 작업

-. 아파트 및 지하주차장 터파기

2. 건축공사

-. 아파트 및 지하주차장 버림 콘크리트 타설 및 먹매김

-. 파일 항타 작업

-. 타워크레인 설치

※ 본 사진은 05월 기준 입니다.

2021.05

안녕하세요. 오산 롯데캐슬 스카이파크 현장 입니다.
2021년 04월 공사진행 현황에 대해 알려드립니다.

오산 롯데캐슬 스카이파크 현장은 2020년 11월 착공하여 2021년 04월 말 기준,
터파기 및 흙막이공사, 지정 및 기초공사를 순차적으로 진행중에 있습니다.

입주민분들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 보답하겠습니다.

■ 현장소개
- 아파트명 : 오산 롯데캐슬 스카이파크
- 규모 : 지하3층 ~ 지상23층, 18개동, 2,339세대
- 시공사 : 롯데건설(주)

■ 공사현황
1. 토공사
-. 아파트 및 지하주차장 터파기
-. 산벽 옹벽공사
-. H-pile 근입 작업

2. 파일공사
-. 301동 파일 항타 완료 및 304동 파일 항타 진행 중

※ 본 사진은 04월 기준 입니다.
