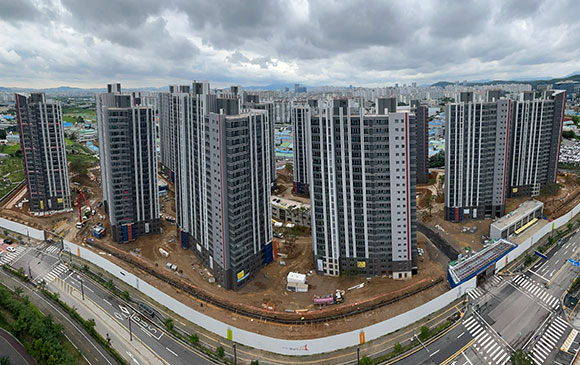

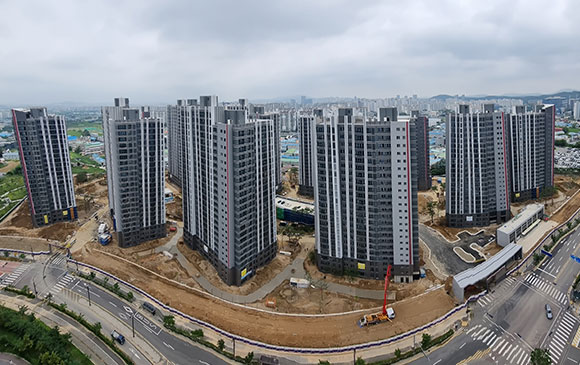

공사현황

HOME 공사안내 공사현황

전체공정률

95.35%

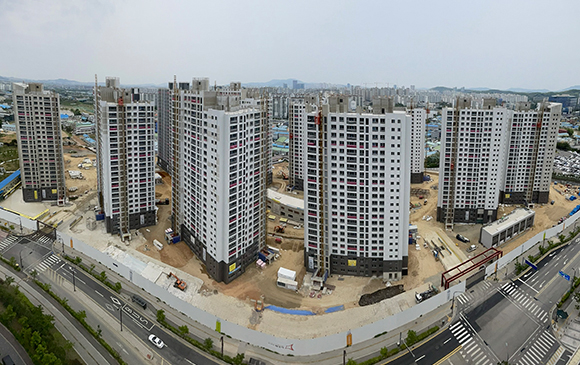

2022.10

■ 현장소개

- 화성반월 3지구 공동주택 신축사업(신동탄 롯데캐슬 나노시티 아파트)
- 규모 : 지하1층 ~ 지상25층, 12개동, 999세대
- 발주자 : (주)신영부동산신탁
- 감리자 : 신성종합건축사사무소(주)
- 설계사 : ㈜삼하건축사사무소


■ 공사현황

1. 토공사
- 부대토목공사 진행
- 조경공사 진행

2. 건축공사
- APT 골조공사 완료
- 석공사 진행
- 내장공사 진행
- 마루공사 진행
- 타일공사 진행
- 가구공사 진행
- 도장공사 진행
- 도배공사 진행
- 인테리어공사 진행
- 사인물공사 진행

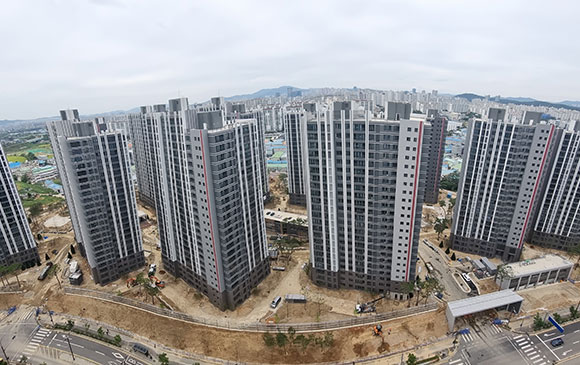

2022.09

■ 현장소개

- 화성반월 3지구 공동주택 신축사업(신동탄 롯데캐슬 나노시티 아파트)
- 규모 : 지하1층 ~ 지상25층, 12개동, 999세대
- 발주자 : (주)신영부동산신탁
- 감리자 : 신성종합건축사사무소(주)
- 설계사 : ㈜삼하건축사사무소


■ 공사현황

1. 토공사
- 부대토목공사 진행
- 조경공사 진행

2. 건축공사
- APT 골조공사 완료
- 석공사 진행
- 내장공사 진행
- 마루공사 진행
- 타일공사 진행
- 가구공사 진행
- 도장공사 진행
- 도배공사 진행

2022.08

■ 현장소개

- 화성반월 3지구 공동주택 신축사업(신동탄 롯데캐슬 나노시티 아파트)
- 규모 : 지하1층 ~ 지상25층, 12개동, 999세대
- 발주자 : (주)신영부동산신탁
- 감리자 : 신성종합건축사사무소(주)
- 설계사 : ㈜삼하건축사사무소


■ 공사현황

1. 토공사
- 부대토목공사 진행
- 조경공사 진행

2. 건축공사
- APT 골조공사 완료
- 석공사 진행
- 내장공사 진행
- 목공사 진행
- 타일공사 진행
- 가구공사 진행
- 도장공사 진행

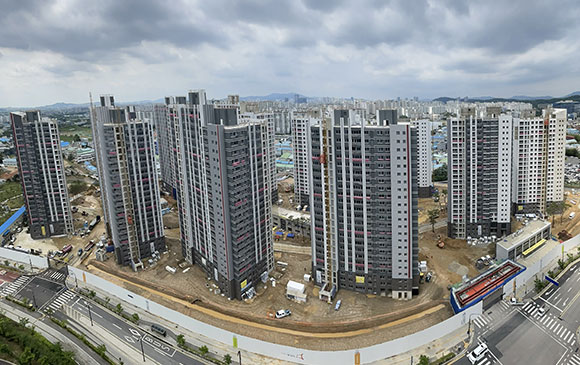

2022.07

■ 현장소개
- 화성반월 3지구 공동주택 신축사업(신동탄 롯데캐슬 나노시티 아파트)
- 규모 : 지하1층~지상25층, 12개동, 999세대
- 발주자 : ㈜신영부동산신탁
- 감리자 : 신성종합건축사사무소㈜
- 설계사 : ㈜삼하건축사사무소

■ 공사현황

1. 토공사
- 부대토목공사 진행
- 조경공사 진행

2. 건축공사
- APT 골조공사 완료
- 방수공사 진행
- 조적공사 진행
- PL, AL창호 공사 진행
- 목공사 진행
- 석공사 진행
- 내장공사 진행
- 타일공사 진행
- 가구공사 진행

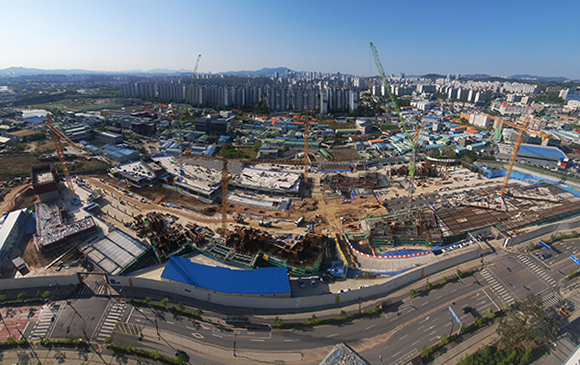

2022.06

■ 현장소개

- 화성반월 3지구 공동주택 신축사업(신동탄 롯데캐슬 나노시티 아파트)
- 규모 : 지하1층 ~ 지상25층, 12개동, 999세대
- 발주자 : (주)신영부동산신탁
- 감리자 : 신성종합건축사사무소(주)
- 설계사 : ㈜삼하건축사사무소


■ 공사현황

1. 토공사
- 부대토목공사 진행
- 조경공사 진행

2. 건축공사
- APT 골조공사 완료
- 방수공사 진행
- 조적공사 진행
- PL,AL창호 공사 진행
- 목공사 진행
- 석공사 진행
- 내장공사 진행
- 타일공사 진행
- 가구공사 진행

2022.05

■ 현장소개

- 화성반월 3지구 공동주택 신축사업(신동탄 롯데캐슬 나노시티 아파트)
- 규모 : 지하1층 ~ 지상25층, 12개동, 999세대
- 발주자 : (주)신영부동산신탁
- 감리자 : 신성종합건축사사무소(주)
- 설계사 : ㈜삼하건축사사무소


■ 공사현황

1. 토공사
- 부대토목공사 진행

2. 건축공사
- APT 골조공사 완료
- 부속동 골조공사 진행
- 방수공사 진행
- 조적공사 진행
- PL,AL창호 공사 진행
- 목공사 진행
- 석공사 진행
- 내장공사 진행
- 타일공사 진행
- 가구공사 진행

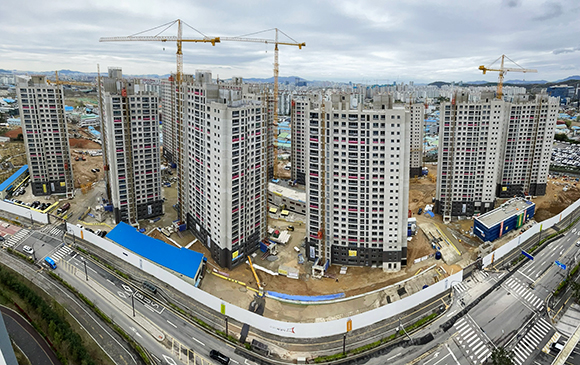

2022.04

■ 현장소개

- 화성반월 3지구 공동주택 신축사업(신동탄 롯데캐슬 나노시티 아파트)
- 규모 : 지하1층 ~ 지상25층, 12개동, 999세대
- 발주자 : (주)신영부동산신탁
- 감리자 : 신성종합건축사사무소(주)
- 설계사 : ㈜삼하건축사사무소


■ 공사현황

1. 토공사
- 터파기 완료
- 흙막이가시설 해체 완료
- 되메우기 진행

2. 건축공사
- APT : 기초,지하,지상층 골조공사 완료
- 부속동 골조공사 진행
- 방수공사 진행
- 조적공사 진행
- PL,AL창호 공사 진행
- 목공사 진행
- 석공사 진행
- 내장공사 진행
- 타일공사 진행
- 가구공사 진행
- 부대토목공사 진행

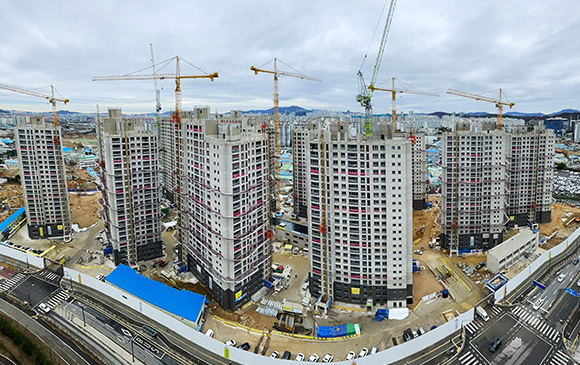

2022.03

■ 현장소개

- 화성반월 3지구 공동주택 신축사업(신동탄 롯데캐슬 나노시티 아파트)
- 규모 : 지하1층 ~ 지상25층, 12개동, 999세대
- 발주자 : (주)신영부동산신탁
- 감리자 : 신성종합건축사사무소(주)
- 설계사 : ㈜삼하건축사사무소


■ 공사현황

1. 토공사
- 터파기 완료
- 흙막이가시설 해체 완료
- 되메우기 진행

2. 건축공사
- APT : 기초·지하공사 완료,지상 골조공사 진행
- 방수공사 진행
- 조적공사 진행
- PL창호 공사 진행
- 목공사 진행
- 석공사 진행
- 내장공사 진행
- 타일공사 진행

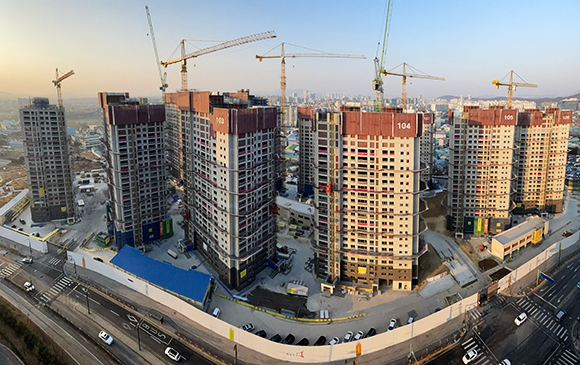

2022.02

■ 현장소개

- 화성반월 3지구 공동주택 신축사업(신동탄 롯데캐슬 나노시티 아파트)
- 규모 : 지하1층 ~ 지상25층, 12개동, 999세대
- 발주자 : (주)신영부동산신탁
- 감리자 : 신성종합건축사사무소(주)
- 설계사 : ㈜삼하건축사사무소


■ 공사현황

1. 토공사
- 터파기 완료
- 흙막이가시설 해체 완료
- 되메우기 진행

2. 건축공사
- APT : 기초공사 완료, 지하∙지상 골조공사 진행
- 지하주차장 : 골조공사 진행
- 방수공사 진행
- 조적공사 진행
- PL창호 공사 진행
- 목공사 진행
- 석공사 진행
- 내장공사 진행

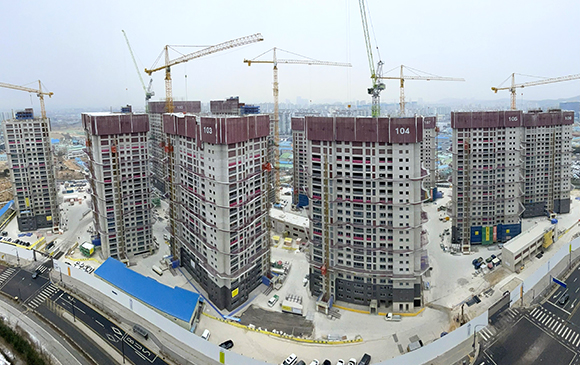

2022.01

■ 현장소개

- 화성반월 3지구 공동주택 신축사업(신동탄 롯데캐슬 나노시티 아파트)
- 규모 : 지하1층 ~ 지상25층, 12개동, 999세대
- 발주자 : (주)신영부동산신탁
- 감리자 : 신성종합건축사사무소(주)
- 설계사 : ㈜삼하건축사사무소


■ 공사현황

1. 토공사
- 터파기 완료
- 흙막이가시설 해체 완료
- 되메우기 진행

2. 건축공사
- APT : 기초공사 완료, 지하∙지상 골조공사 진행
- 지하주차장 : 골조공사 진행
- 방수공사 진행
- 조적공사 진행
- PL창호 공사 진행
- 목공사 진행
- 석공사 진행
- 내장공사 진행

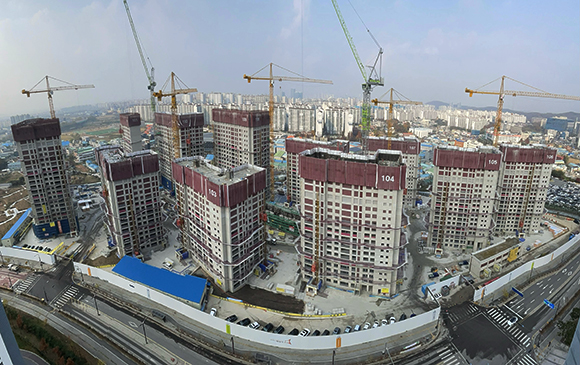

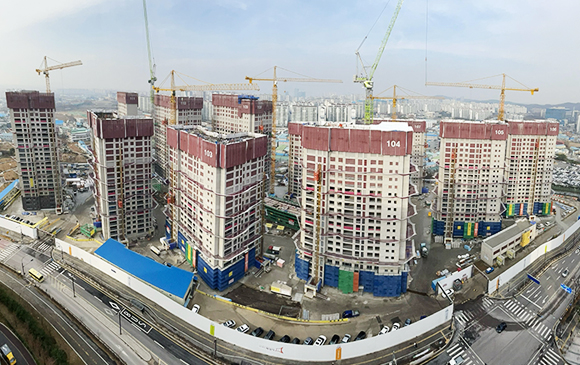

2021.12

■ 현장소개
- 화성반월 3지구 공동주택 신축사업(신동탄 롯데캐슬 나노시티 아파트)
- 규모 : 지하1층 ~ 지상25층, 12개동, 999세대
- 발주자 : (주)신영부동산신탁
- 감리자 : 신성종합건축사사무소(주)
- 설계사 : ㈜삼하건축사사무소

■ 공사현황
1. 토공사
- 터파기 완료
- 흙막이가시설 해체 완료
- 되메우기 진행

2. 건축공사
- APT : 기초공사 완료, 지하∙지상 골조공사 진행
- 지하주차장 : 골조공사 진행
- 방수공사 진행
- 조적공사 진행
- PL창호 공사 진행
- 목공사 진행
- 석공사 진행

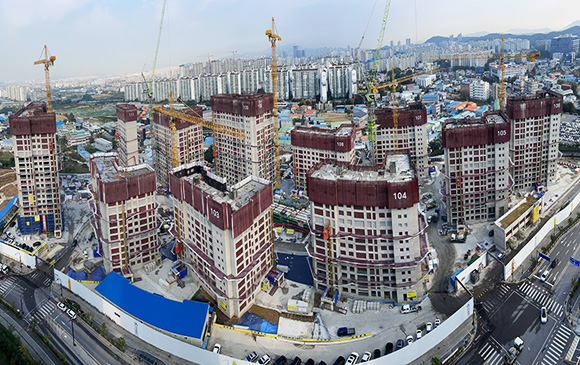

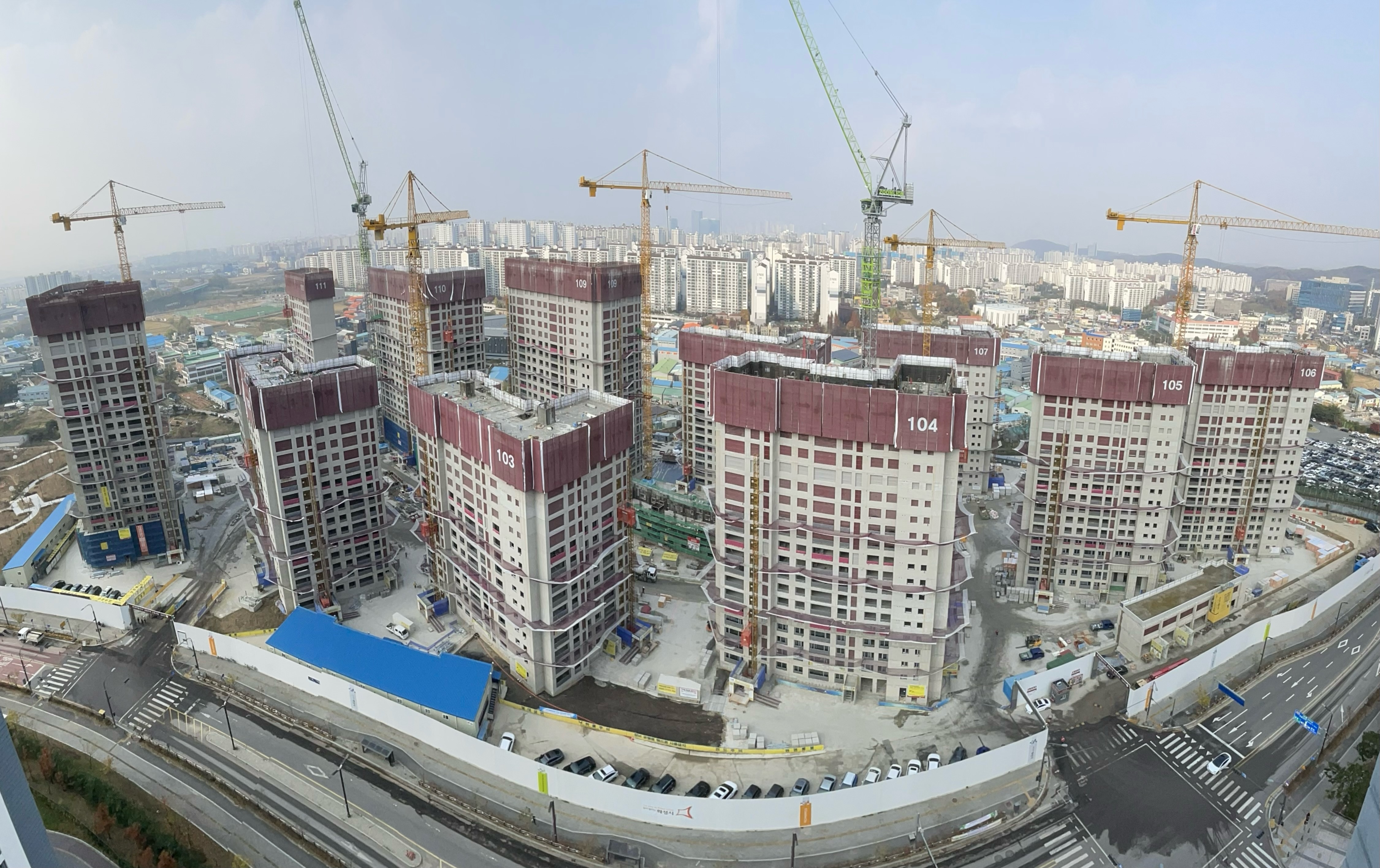

2021.11

■ 현장소개
- 화성반월 3지구 공동주택 신축사업(신동탄 롯데캐슬 나노시티 아파트)
- 규모 : 지하1층 ~ 지상25층, 12개동, 999세대
- 발주자 : 신영부동산신탁 주식회사
- 감리자 : 신성종합건축사사무소(주)
- 설계사 : ㈜삼하건축사사무소


■ 공사현황
1. 토공사
- 터파기 완료
- 흙막이가시설 해체 완료
- 되메우기 진행

2. 건축공사
- APT : 기초공사 완료, 지하∙지상 골조공사 진행
- 지하주차장 : 골조공사 진행
- 방수공사 진행
- 조적공사 진행
- PL창호 공사 진행
- 목공사 진행
- 석공사 진행

2021.10

■ 현장소개
- 화성반월 3지구 공동주택 신축사업(신동탄 롯데캐슬 나노시티 아파트)
- 규모 : 지하1층 ~ 지상25층, 12개동, 999세대
- 발주자 : 신영부동산신탁 주식회사
- 감리자 : 신성종합건축사사무소(주)
- 설계사 : ㈜삼하건축사사무소


■ 공사현황
1. 토공사
- 터파기 완료
- 흙막이가시설 해체 진행
- 되메우기 진행

2. 건축공사
- APT : 기초공사 완료, 지하∙지상 골조공사 진행
- 지하주차장 : 골조공사 진행
- 방수공사 진행
- 조적공사 진행
- 목공사 진행

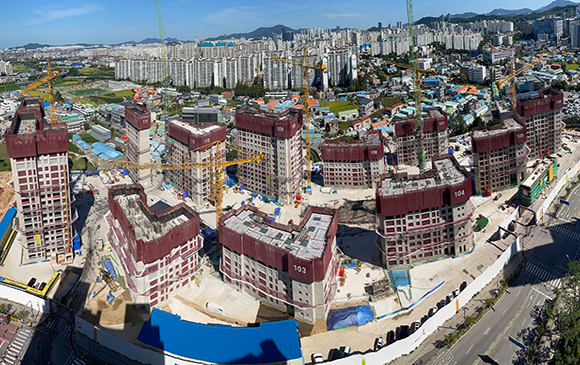

2021.09

■ 현장소개

- 화성반월 3지구 공동주택 신축사업(신동탄 롯데캐슬 나노시티 아파트)
- 규모 : 지하1층 ~ 지상25층, 12개동, 999세대
- 발주자 : 신영부동산신탁 주식회사
- 감리자 : 신성종합건축사사무소(주)
- 설계사 : ㈜삼하건축사사무소


■ 공사현황

1. 토공사
- 터파기 완료
- 흙막이가시설 해체 진행
- 되메우기 진행

2. 건축공사
- APT : 기초공사 완료, 지하∙지상 골조공사 진행
- 지하주차장 : 골조공사 진행
- 방수공사 진행
- 조적공사 진행
- 목공사 진행


※ 본 사진은 08월 기준 입니다.

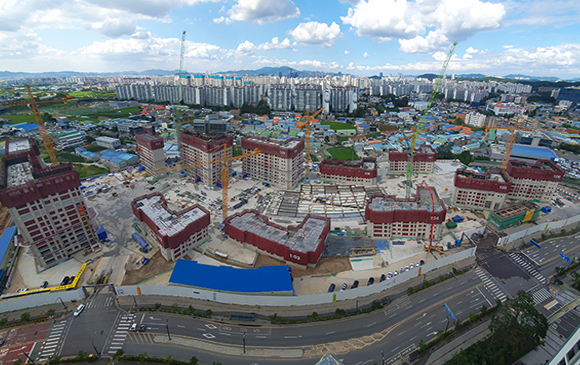

2021.08

■ 현장소개

- 화성반월 3지구 공동주택 신축사업(신동탄 롯데캐슬 나노시티 아파트)
- 규모 : 지하1층 ~ 지상25층, 12개동, 999세대
- 발주자 : 신영부동산신탁 주식회사
- 감리자 : 신성종합건축사사무소(주)
- 설계사 : ㈜삼하건축사사무소


■ 공사현황

1. 토공사
- 터파기 완료
- 흙막이가시설 해체 진행
- 되메우기 진행

2. 건축공사
- APT : 기초공사 완료, 지하∙지상 골조공사 진행
- 지하주차장 : 골조공사 진행
- 방수공사 진행


※ 본 사진은 07월 기준 입니다.

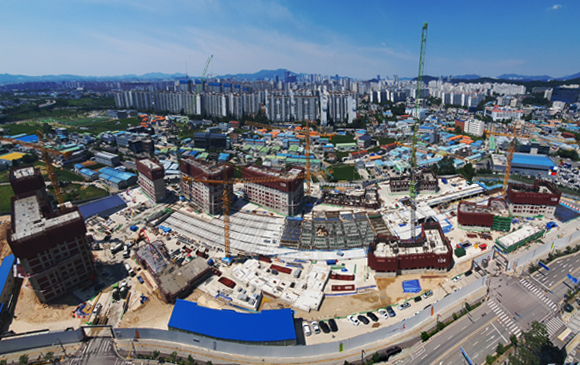

2021.07

■ 현장소개
- 화성반월 3지구 공동주택 신축사업(신동탄 롯데캐슬 나노시티 아파트)
- 규모 : 지하1층 ~ 지상25층, 12개동, 999세대
- 발주자 : 신영부동산신탁 주식회사
- 감리자 : 신성종합건축사사무소(주)
- 설계사 : ㈜삼하건축사사무소


■ 공사현황

1. 토공사
- 터파기 완료
- 흙막이가시설 해체 진행
- 되메우기 진행


2. 건축공사
- APT : 기초공사 완료, 지하∙지상 골조공사 진행
- 지하주차장 : 골조공사 진행



※ 본 사진은 06월 기준 입니다.

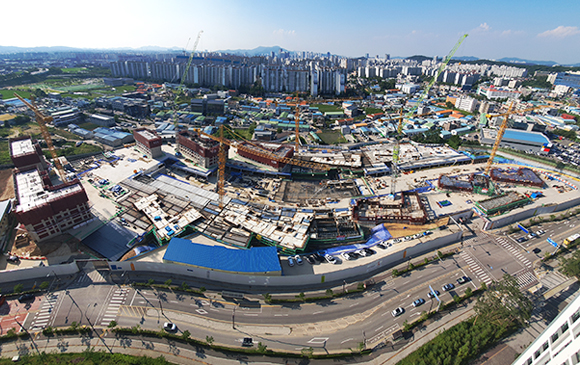

2021.06

※현장소개

- 화성반월 3지구 공동주택 신축사업(신동탄 롯데캐슬 나노시티 아파트)

- 규모 : 지하1층 ~ 지상25층, 12개동, 999세대

- 발주자 : 신영부동산신탁 주식회사

- 감리자 : 신성종합건축사사무소(주)

- 설계사 : ㈜삼하건축사사무소





▣ 토공사

- 지하주차장 터파기

- 되메우기 진행





▣ 골조공사

- APT : 기초공사 완료, 지하∙지상 골조공사 진행

- 지하주차장 : 골조공사 진행




※ 본 사진은 05월 기준 입니다.

2021.05

※현장소개
- 화성반월 3지구 공동주택 신축사업(신동탄 롯데캐슬 나노시티 아파트)
- 규모 : 지하1층 ~ 지상25층, 12개동, 999세대
- 발주자 : 신영부동산신탁 주식회사
- 감리자 : 신성종합건축사사무소(주)
- 설계사 : ㈜삼하건축사사무소


▣ 토공사
- 지하주차장 터파기

▣ 골조공사
- APT : 기초공사 완료, 지하∙지상 골조공사 진행
- 지하주차장 : 골조공사 진행

※ 본 현장사진은 05월 기준입니다.

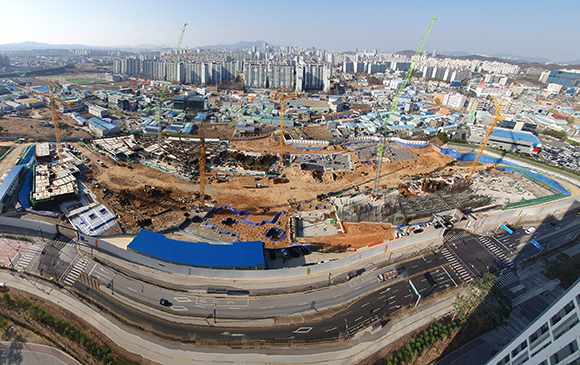

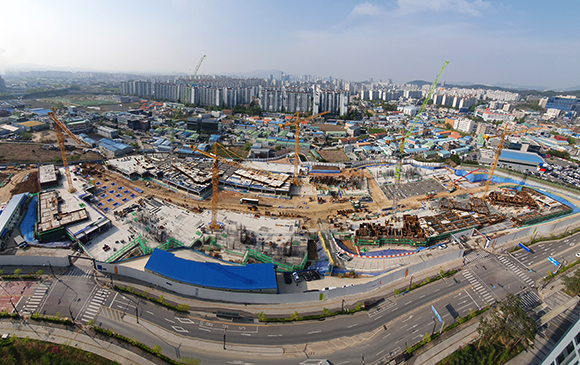

2021.04

※현장소개
- 화성반월 3지구 공동주택 신축사업(신동탄 롯데캐슬 나노시티 아파트)
- 규모 : 지하1층 ~ 지상25층, 12개동, 999세대
- 발주자 : ㈜포유젠
- 감리자 : 신성종합건축사사무소(주)
- 설계사 : ㈜삼하건축사사무소


▣ 토공사
- 아파트 및 지하주차장 터파기
▣ 파일공사
- 파일공사 완료
▣ 골조공사
- 101,105,106,109,110,111,112동 기초 콘크리트 타설
- 112동 1F 바닥 콘크리트 타설
▣ 타워크레인공사
- 7/7대 설치 완료
