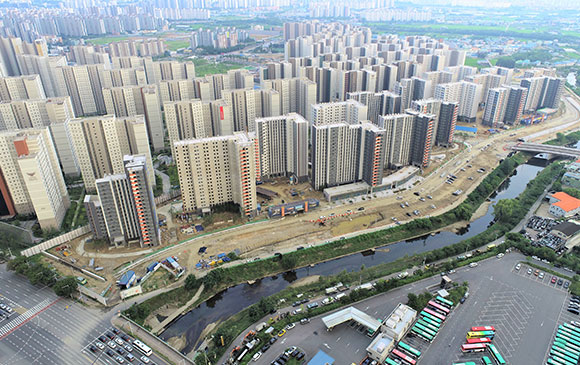

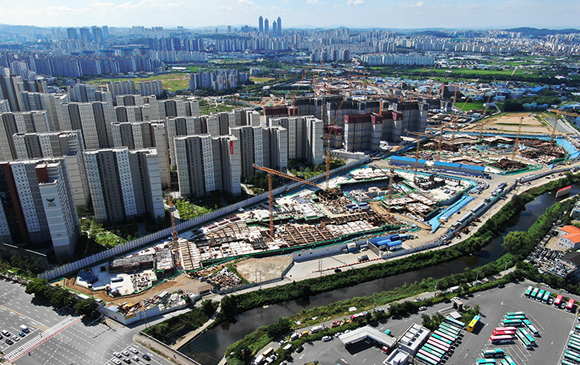

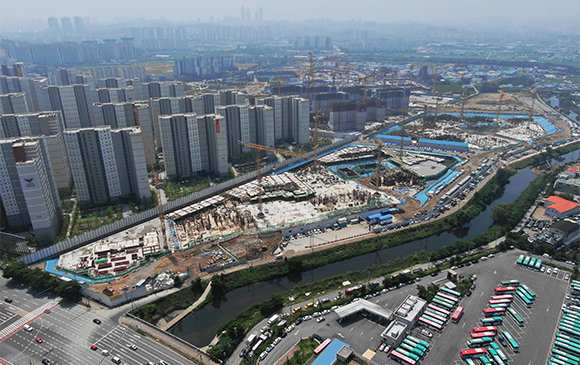

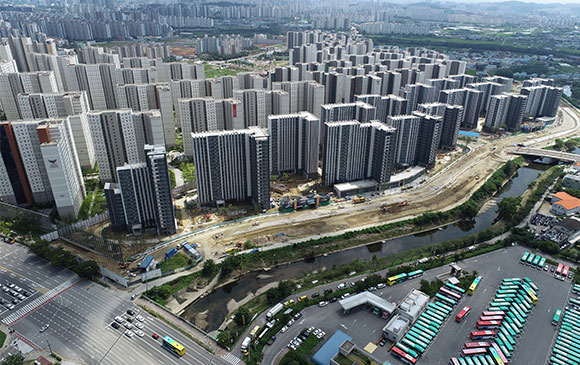

공사현황

HOME 공사안내 공사현황

전체공정률

84.36%

2022.09

※현장소개
- 화성 반정2지구 공동주택 신축사업 (수원 망포6지구 공동주택 신축사업)
- 규모 : 지하1층 ~ 지상20층, 17개동, 1,251세대
- 발주자 : ㈜하나자산신탁
- 감리자 : ㈜전인씨엠건축사사무소[1BL] / ㈜삼우씨엠건축사사무소[2BL]
- 설계사 : ㈜토문건축사사무소


▣ 토공사
-1,2BL 오수관,우수관 연결 작업 및 부대시설 맨홀 설치, 원형수로관 부설 작업
▣ 조적,미장 공사
- 1,2BL 부대시설 조적 및 미장, 잔손보기 등 마무리 작업
▣ 내장공사
- 1,2BL 세대 및 공용부, 부대시설 단열, 경량철골 및 합지, 천정석고보드 시공
▣ 석공사
- 1,2BL 각 동 필로티, 외부 및 주출입구, 공용부 벽·바닥 석재 시공
▣ 타일공사
- 1,2BL 각 동 세대 욕실 타일 및 거실 아트월 설치, 계단실 바닥타일 설치
▣ 도장공사
- 1,2BL 아파트 외벽 및 세대 발코니, 지하주차장, 부대시설 도장 시공
▣ 도배공사
- 1,2BL 각 동 1~5층 벽지 초배 및 15층 이하 우물천정 도배 작업
▣ 마루공사
- 1,2BL 각 동 10층 이하 바닥 마루 시공
▣ 가구공사
- 1,2BL 일반/주방가구 설치
▣ 조경공사
- 1,2BL 아파트 주변 소나무 및 근린생활시설 대왕참나무 식재 작업, 아파트 주변 보차도 타설 및 부대시설 경계석 설치
▣ 기계/전기
- 기계 1,2BL 세대 및 부대시설 밸브, 펌프, 배관 작업, 세대 에어컨 실내기 설치
- 전기 1,2BL 세대 및 부대시설 케이블 포설 및 세팅, 전등 및 스피커 입선
▣ 호이스트 공사
- 1BL 호이스트 전체 철거 완료
- 2BL 호이스트 총 19대 중 16대 철거 완료

2022.08

※현장소개
- 화성 반정2지구 공동주택 신축사업 (수원 망포6지구 공동주택 신축사업)
- 규모 : 지하1층 ~ 지상20층, 17개동, 1,251세대
- 발주자 : ㈜하나자산신탁
- 감리자 : ㈜전인씨엠건축사사무소[1BL] / ㈜삼우씨엠건축사사무소[2BL]
- 설계사 : ㈜토문건축사사무소


▣ 토공사
-1,2BL 오수관,우수관 연결 작업 및 부대시설 맨홀 설치, 원형수로관 부설 작업
▣ 방수공사
- 각 동 세대 발코니 방수 및 1,2BL 부대시설 액체방수
▣ 조적,미장 공사
- 1,2BL 부대시설 조적 및 미장
▣ AL 창호 공사
- 1,2BL 공용부 AL 창호 설치
▣ 내장공사
- 1,2BL 세대 및 공용부, 부대시설 단열, 경량철골 및 합지, 천정석고보드 시공
▣ 석공사
- 1,2BL 각 동 필로티, 외부 및 주출입구, 부대시설 석재 시공
▣ 타일공사
- 1,2BL 각 동 세대 욕실 타일 및 거실 아트월 설치, 계단실 바닥타일 설치
▣ 도장공사
- 1,2BL 아파트 외벽 및 세대 발코니, 부대시설 도장 시공
▣ 가구공사
- 1,2BL 일반/주방가구 설치
▣ 조경공사
- 1,2BL 아파트 주변 소나무 및 근린생활시설 대왕참나무 식재 작업, 아파트 주변 보차도 타설 및 부대시설 경계석 설치
▣ 기계/전기
- 기계 1,2BL 세대 및 부대시설 밸브, 펌프, 배관 작업
- 전기 1,2BL 세대 및 부대시설 케이블 포설 및 세팅, 전등 및 스피커 입선
▣ 호이스트 공사
- 1BL 호이스트 총 17대 중 5대 철거 완료
- 2BL 호이스트 총 19대 중 9대 철거 완료

2022.07

※현장소개
- 화성 반정2지구 공동주택 신축사업 (수원 망포6지구 공동주택 신축사업)
- 규모 : 지하1층 ~ 지상20층, 17개동, 1,251세대
- 발주자 : ㈜하나자산신탁
- 감리자 : ㈜전인씨엠건축사사무소[1BL] / ㈜삼우씨엠건축사사무소[2BL]
- 설계사 : ㈜토문건축사사무소


▣ 토공사
- 1,2BL 오수관,우수관 연결 및 관부설
▣ 골조공사
- 1,2BL 골조공사 완료
▣ 방수공사
- 각 동 세대 욕실 액체 방수 및 우레탄 방수, 각 동 주출입구 우레탄 방수
▣ 조적,미장 공사
- 1,2BL 기포,방통 진행 및 16층이하 각동 세대 미장, 1,2BL 부대시설 조적 및 미장
▣ AL 창호 공사
- 1,2BL 각동 세대 및 부대시설 AL 창호 설치
▣ 내장공사
- 1,2BL 세대 및 부대시설 단열, 경량철골 및 합지, 천정석고보드 시공
▣ 석공사
- 1,2BL 세대 주방 엔지니어드 스톤, 외부 및 주출입구, 부대시설 석재 시공
▣ 타일공사
- 1,2BL 각 동 세대 욕실 타일 및 거실 아트월 설치, 계단실 바닥타일 설치
▣ 도장공사
- 1,2BL 아파트 외벽 정벌도장 및 내부계단 수성페인트, 근린생활시설 초벌도장 시공
▣ 조경공사
- 주변 팽나무 및 대왕참나무 식재 작업, 아파트 주변 놀이터 조성
▣ 기계/전기
- 기계 1,2BL 및 주민공동시설 동별 입상 보온 및 배관 작업
- 전기 1,2BL 및 주민공동시설 케이블 포설 및 세팅, 전등 및 스피커 입선
▣ 타워크레인공사
- 1BL T/C 총 5대 중 5대 철거 완료
- 2BL T/C 총 5대 중 5대 철거 완료

2022.06

※현장소개
- 화성 반정2지구 공동주택 신축사업 (수원 망포6지구 공동주택 신축사업)
- 규모 : 지하1층 ~ 지상20층, 17개동, 1,251세대
- 발주자 : ㈜하나자산신탁
- 감리자 : ㈜전인씨엠건축사사무소[1BL] / ㈜삼우씨엠건축사사무소[2BL]
- 설계사 : ㈜토문건축사사무소


▣ 토공사
-1,2BL 오수관,우수관 연결 및 관부설
▣ 골조공사
- 1,2BL 골조타설 완료, 마무리 및 자재정리
▣ 방수공사
- 각 동 지붕층 우레탄 방수, 각 동 세대 욕실 액체 방수 및 우레탄 방수, 각 동 주출입구 우레탄 방수
▣ 조적,미장 공사
- 1,2BL 16층이하 각동 세대조적 및 미장, 1,2BL 부대시설 조적
▣ 발코니 난간대 공사 및 PL 창호 공사
- 1,2BL 각동 15층이하 발코니 난간대 시공 / 각동 17층이하 PL창호 시공
▣ 내장공사
- 1,2BL 세대 단열 및 경량철골 및 합지, 천정석고보드 시공
▣ 석공사
- 1,2BL 외부 및 주출입구, 근린생활시설 석재 시공
▣ 타일공사
- 1,2BL 각 동 세대 욕실 타일 및 거실 아트월 설치
▣ 도장공사
- 1,2BL 아파트 외벽 및 내부계단 수성페인트, 근린생활시설 초벌도장 시공
▣ 조경공사
- 주변 소나무 식재 작업
▣ 기계/전기
- 기계 1,2BL 및 주민공동시설 동별 입상 관통슬리브 설치 및 입선작업
- 전기 1,2BL 및 주민공동시설 슬라브 및 벽체배관
▣ 타워크레인공사
- 1BL T/C 총 5대 중 5대 철거 완료
- 2BL T/C 총 5대 중 5대 철거 완료

2022.05

※현장소개
- 화성 반정2지구 공동주택 신축사업 (수원 망포6지구 공동주택 신축사업)
- 규모 : 지하1층 ~ 지상20층, 17개동, 1,251세대
- 발주자 : ㈜하나자산신탁
- 감리자 : ㈜전인씨엠건축사사무소[1BL] / ㈜삼우씨엠건축사사무소[2BL]
- 설계사 : ㈜토문건축사사무소


▣ 토공사
-1,2BL 오수관,우수관 터파기 및 관부설
▣ 골조공사
- 1BL 101동(19F) 지붕층 바닥 타설, 102동(17F) 옥탑 타설 , 103동(17F) 옥탑 타설 , 104동(18F) 지붕층 바닥 타설, 105동(18F) 18F 바닥 타설, 106동(19F) 지붕층 바닥 타설, 107동(20F) 옥탑 타설, 108동(20F) 옥탑 타설
- 2BL 201동(15F) 옥탑 타설 , 202동(15F) 옥탑 타설, 203동(15F) 지붕층 타설, 204동(15F) 옥탑 타설 , 205동(15F) 지붕층 바닥 타설 ,206동(16F) 옥탑 타설,
207동(17F) 옥탑 타설, 208동(16F) 옥탑 타설, 209동(15F) 지붕층 바닥 타설
▣ 방수공사
- 각 동 지붕층 우레탄 방수, 각 동 세대 욕실 액체 방수 및 우레탄 방수, 각 동 주출입구 및 지하주차장 선큰 우레탄 방수
▣ 조적,미장 공사
- 1,2BL 16층이하 각동 세대조적, 2BL 주민공동시설 지하 2층 바닥 미장
▣ 발코니 난간대 공사 및 PL 창호 공사
- 1,2BL 각동 15층이하 발코니 난간대 시공 / 각동 17층이하 PL창호 시공
▣ 내장공사
- 1,2BL 세대 단열 및 경량철골 및 석고보드 시공
▣ 석공사
- 1,2BL 외부 및 장식기둥 하부 석재 시공
▣ 타일공사
- 1,2BL 각 동 세대 욕실 타일 설치
▣ 도장공사
- 1,2BL 아파트 외벽 및 지하주차장 제연휀룸 수성페인트 시공
▣ 기계/전기
- 기계 1,2BL 및 주민공동시설 동별 입상 관통슬리브 설치 및 입선작업
- 전기 1,2BL 및 주민공동시설 슬라브 및 벽체배관
▣ 타워크레인공사
- 1BL T/C 총5대중 5

2022.04

※현장소개
- 화성 반정2지구 공동주택 신축사업 (수원 망포6지구 공동주택 신축사업)
- 규모 : 지하1층 ~ 지상20층, 17개동, 1,251세대
- 발주자 : ㈜하나자산신탁
- 감리자 : ㈜전인씨엠건축사사무소[1BL] / ㈜삼우씨엠건축사사무소[2BL]
- 설계사 : ㈜토문건축사사무소


▣ 토공사
-1,2BL 오수관,우수관 터파기 및 관부설
▣ 골조공사
- 1BL 101동(19F) 19F 바닥 타설, 102동(17F) 옥탑 타설 , 103동(17F) 옥탑 타설 , 104동(18F) 지붕층 바닥 타설, 105동(18F) 17F 바닥 타설, 106동(19F) 19F 바닥 타설, 107동(20F) 옥탑 타설, 108동(20F) 옥탑 타설
- 2BL 201동(15F) 지붕층 바닥 타설 , 202동(15F) 지붕층 바닥 타설, 203동(15F) 15F 바닥 타설, 204동(15F) 지붕층 바닥 타설 , 205동(15F) 15F 바닥 타설 ,206동(16F) 지붕층 바닥 타설,
207동(17F) 지붕층 바닥 타설, 208동(16F) 지붕층 바닥 타설, 209동(15F) 지붕층 바닥 타설
▣ 방수공사
- 1,2BL 지하주차장 잔여구간 액체방수, 각동세대 욕실 및 발코니 우레탄 방수, 각동 주출입구 방수
▣ 조적,미장 공사
- 1,2BL 근린생활시설 블록시공, 1,2BL 16층이하 각동 세대조적
▣ 발코니 난간대 공사 및 PL 창호 공사
- 1,2BL 각동 13층이하 발코니 난간대 시공 / 각동 13층이하 PL창호 시공
▣ 내장공사
- 1,2BL 세대 단열 및 경량철골 및 석고보드 시공
▣ 석공사
- 1,2BL 외부 석재 시공
▣ 도장공사
- 1,2BL 지하주차장 및 계단실 수성페인트 시공
▣ 기계/전기
- 기계 1,2BL 및 주민공동시설 동별 입상 관통슬리브 설치
- 전기 1,2BL 및 주민공동시설 슬라브 및 벽체배관
▣ 타워크레인공사
- 1BL T/C 총5대중 5대 운영 중
- 2BL T/C 총5대중 5대 운영 중

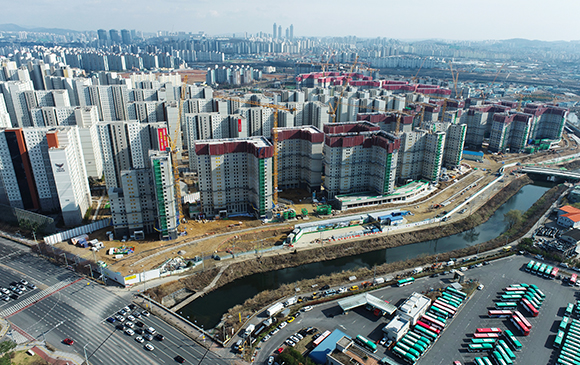

2022.03

※현장소개
- 화성 반정2지구 공동주택 신축사업 (수원 망포6지구 공동주택 신축사업)
- 규모 : 지하1층 ~ 지상20층, 17개동, 1,251세대
- 발주자 : ㈜하나자산신탁
- 감리자 : ㈜전인씨엠건축사사무소[1BL] / ㈜삼우씨엠건축사사무소[2BL]
- 설계사 : ㈜토문건축사사무소


▣ 토공사
-1,2BL 오수관,우수관 터파기 및 관부설
▣ 골조공사
- 1BL 101동(19F) 17F 바닥 타설, 102동(17F) 17F 바닥 타설 , 103동(17F) 옥탑 타설 , 104동(18F) 16F 바닥 타설, 105동(18F) 14F 바닥 타설, 106동(19F) 17F 바닥 타설, 107동(20F) 18F 바닥 타설, 108동(20F) 옥탑 타설
- 2BL 201동(15F) 14F 바닥 타설 , 202동(15F) 15F 바닥 타설, 203동(15F) 13F 바닥 타설, 204동(15F) 14F 바닥 타설 , 205동(15F) 13F 바닥 타설 ,206동(16F) 16F 바닥 타설,
207동(17F) 16F 바닥 타설, 208동(16F) 16F 바닥 타설, 209동(15F) 지붕층 바닥 타설
▣ 방수공사
- 1,2BL 지하주차장 잔여구간 액체방수, 각동세대 욕실 액체 방수, 상가시설 우레탄방수
▣ 조적,미장 공사
- 1,2BL 주민공동시설 지하 블록시공, 1,2BL 13층이하 각동 세대조적
▣ 발코니 난간대 공사 및 PL 창호 공사
- 1,2BL 각동 13층이하 발코니 난간대 시공 / 각동 11층이하 PL창호 시공
▣ 내장공사
- 1,2BL 세대 단열 및 경량철골 및 석고보드 시공
▣ 석공사
- 1,2BL 외부 석재 시공
▣ 도장공사
- 1,2BL 지하주차장 수성페인트 시공
▣ 기계/전기
- 기계 1,2BL 동별 입상 관통슬리브 설치
- 전기 1,2BL 슬라브 및 벽체배관
▣ 타워크레인공사
- 1BL T/C 총5대중 5대 운영 중
- 2BL T/C 총5대중 5대 운영 중

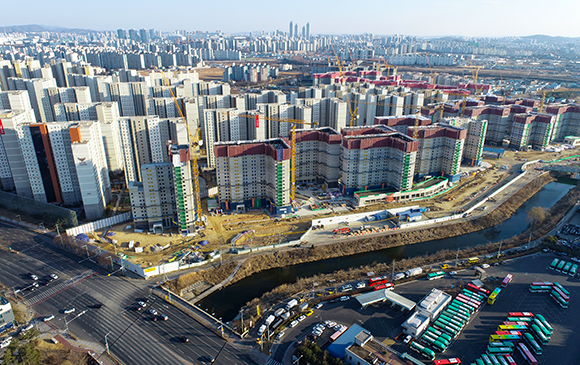

2022.02

※현장소개
- 화성 반정2지구 공동주택 신축사업 (수원 망포6지구 공동주택 신축사업)
- 규모 : 지하1층 ~ 지상20층, 17개동, 1,251세대
- 발주자 : ㈜하나자산신탁
- 감리자 : ㈜전인씨엠건축사사무소[1BL] / ㈜삼우씨엠건축사사무소[2BL]
- 설계사 : ㈜토문건축사사무소


▣ 토공사
-1,2BL 오수관,우수관 터파기 및 관부설
▣ 골조공사
- 1BL 101동(19F) 14F 바닥 타설, 102동(17F) 16F 바닥 타설 , 103동(17F) 3,4호 옥탑 타설 , 104동(18F) 13F 바닥 타설, 105동(18F) 13F 바닥 타설, 106동(19F) 15F 바닥 타설, 107동(20F) 16F 바닥 타설, 108동(20F) 지붕층 바닥 타설
- 2BL 201동(15F) 11F 바닥 타설 , 202동(15F) 12F 바닥 타설, 203동(15F) 11F 바닥 타설, 204동(15F) 11F 바닥 타설 , 205동(15F) 11F 바닥 타설 ,206동(16F) 15F 바닥 타설,
207동(17F) 14F 바닥 타설, 208동(16F) 13F 바닥 타설, 209동(15F) 14F 바닥 타설
▣ 방수공사
- 1,2BL 지하주차장 잔여구간 액체방수, 각동세대 욕실 액체 방수
▣ 조적,미장 공사
- 1,2BL 잔여구간 지하 블록시공,1,2BL 8층이하 각동 세대조적
▣ 발코니 난간대 공사 및 PL 창호 공사
- 1,2BL 각동 11층이하 발코니 난간대 시공 / 각동 11층이하 PL창호 시공
▣ 내장공사
- 1,2BL 세대 단열 및 경량철골 및 석고보드 시공
▣ 석공사
- 1,2BL 외부 석재 시공
▣ 기계/전기
- 기계 1,2BL 동별 입상 관통슬리브 설치
- 전기 1,2BL 슬라브 및 벽체배관
▣ 타워크레인공사
- 1BL T/C 총5대중 5대 운영 중
- 2BL T/C 총5대중 5대 운영 중

2021.12

※현장소개
- 화성 반정2지구 공동주택 신축사업 (수원 망포6지구 공동주택 신축사업)
- 규모 : 지하1층 ~ 지상20층, 17개동, 1,251세대
- 발주자 : ㈜하나자산신탁
- 감리자 : ㈜전인씨엠건축사사무소[1BL] / ㈜삼우씨엠건축사사무소[2BL]
- 설계사 : ㈜토문건축사사무소


▣ 토공사
- 1BL 101~102동 되메우기 및 다짐
- 2BL 201~202동 되메우기 구간 정지 작업
- 1BL 전체 파일공사 완료 정산완료
- 2BL 전체 파일공사 완료 정산완료
▣ 골조공사
- 1BL 101동(19F) 7F 바닥 타설, 102동(17F) 10F 바닥 타설 , 103동(17F) 13F
바닥 타설 , 104동(18F) 7F 바닥 타설, 105동(18F) 4F 바닥 타설, 106동(19F)
10F 바닥 타설, 107동(20F) 10F 바닥 타설, 108동(20F) 14F 바닥 타설
- 2BL 201동(15F) 6F 바닥 타설 , 202동(15F) 5F 바닥 타설, 203동(15F) 5F 바닥 타설,
204동(15F) 5F 바닥 타설 , 205동(15F) 2F 바닥 타설 ,206동(16F) 9F 바닥 타설,
207동(17F) 9F 바닥 타설, 208동(16F) 7F 바닥 타설, 209동(15F) 7F 바닥 타설
▣ 방수공사
- 104,107,주민공동시설,203,204동 복합방수
▣ 조적,미장 공사
- 104,107,208,209,204동 블록시공,103,108,206,207동 세대조적
▣ 발코니 난간대 공사 및 PL 창호 공사
- 103,108,206,207동 발코니 난간대 시공 / 103,108동 PL창호 시공
▣ 기계/전기
- 기계 1,2BL 동별 입상 관통슬리브 설치
- 전기 1,2BL 슬라브 및 벽체배관
▣ 타워크레인공사
- 1BL T/C 총5대중 5대 운영 중
- 2BL T/C 총5대중 5대 운영 중

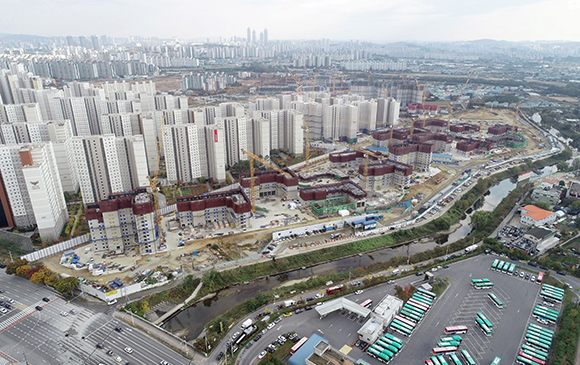

2021.11

※현장소개
- 화성 반정2지구 공동주택 신축사업 (수원 망포6지구 공동주택 신축사업)
- 규모 : 지하1층 ~ 지상20층, 17개동, 1,251세대
- 발주자 : ㈜하나자산신탁
- 감리자 : ㈜전인씨엠건축사사무소[1BL] / ㈜삼우씨엠건축사사무소[2BL]
- 설계사 : ㈜토문건축사사무소


▣ 토공사
- 1BL 101~102동 되메우기 준비
- 2BL 201~202동 되메우기 준비
- 1BL 전체 파일공사 완료 정산완료
- 2BL 전체 파일공사 완료 정산완료
▣ 골조공사
- 1BL 101동(19F) 4F 바닥 타설, 102동(17F) 7F 바닥 타설 , 103동(17F) 10F
바닥 타설 , 104동(18F) 4F 바닥 타설, 105동(18F) 1F 벽체 철근, 106동(19F)
6F 바닥 타설, 107동(20F) 6F 바닥 타설, 108동(20F) 12F 바닥 타설
- 2BL 201동(15F) 4F 바닥 타설 , 202동(15F) 3F 바닥 타설, 203동(15F) 4F 바닥 철근,
204동(15F) 3F 바닥 타설 , 205동(15F) 1F 벽체 철근 ,206동(16F) 6F 바닥 타설,
207동(17F) 7F 바닥 타설, 208동(16F) 3F 바닥 타설, 209동(15F) 5F 바닥 타설
▣ 방수공사
- 1,2BL 각동 지하주차장 및 지하주차장 상부 복합 방수
▣ 조적,미장 공사
- 1,2BL 각동 계단실 및 지하주차장 견출
▣ 기계/전기
- 기계 1,2BL 동별 입상 관통슬리브 설치
- 전기 1,2BL 슬라브 및 벽체배관
▣ 타워크레인공사
- 1BL T/C 총5대중 5대 운영 중
- 2BL T/C 총5대중 5대 운영 중

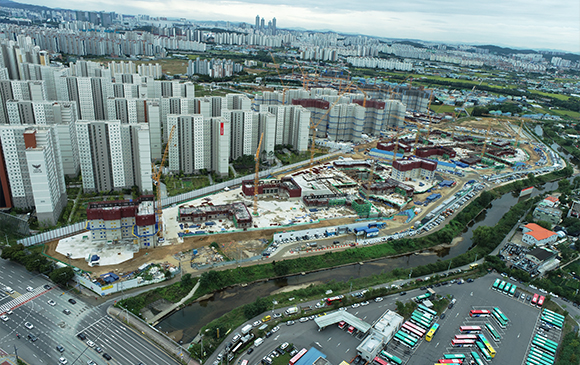

2021.10

※현장소개
- 화성 반정2지구 공동주택 신축사업 (수원 망포6지구 공동주택 신축사업)
- 규모 : 지하1층 ~ 지상20층, 17개동, 1,251세대
- 발주자 : ㈜하나자산신탁
- 감리자 : ㈜전인씨엠건축사사무소[1BL] / ㈜삼우씨엠건축사사무소[2BL]
- 설계사 : ㈜토문건축사사무소


▣ 토공사
- 1BL 102~103동,108동 되메우기
- 2BL 203동 우수저류조 엄지말뚝 인발, 203,207,208동 되메우기 및 다짐
- 1BL 전체 파일공사 완료 정산완료
- 2BL 전체 파일공사 완료 정산완료
▣ 골조공사
- 1BL 101동(19F) 2F 바닥 타설, 102동(17F) 3F 바닥 알폼 , 103동(17F) 6F
바닥 타설 , 104동(18F) 2F 바닥 알폼, 105동(18F) B1F 주변 주차장 형틀,보 설치,
106동(19F) 3F 바닥 타설, 107동(20F) 3F 바닥 알폼, 108동(20F) 8F 바닥 타설
- 2BL 201동(15F) 2F 벽체 철근 , 202동(15F) 1F 벽체 철근, 203동(15F) 1F 알폼 필로티
형틀, 204동(15F) 1F 알폼 필로티 형틀, 205동(15F) 1F 주변 주차장 바닥 철근 ,
206동(16F) 3F 바닥 타설, 207동(17F) 4F 바닥 타설, 208동(16F) 1F 알폼 세팅
209동(15F) 2F 바닥 타설

▣ 방수공사
- 1,2BL 각동 지하주차장 및 지하주차장 상부 복합 방수

▣ 기계/전기
- 기계 1,2BL 동별 입상 관통슬리브 설치
- 전기 1,2BL 슬라브 및 벽체배관

▣ 타워크레인공사
- 1BL T/C 총5대중 5대 운영 중
- 2BL T/C 총5대중 5대 운영 중

2021.09

※현장소개
- 화성 반정2지구 공동주택 신축사업 (수원 망포6지구 공동주택 신축사업)
- 규모 : 지하1층 ~ 지상20층, 17개동, 1,251세대
- 발주자 : ㈜하나자산신탁
- 감리자 : ㈜전인씨엠건축사사무소[1BL] / ㈜삼우씨엠건축사사무소[2BL]
- 설계사 : ㈜토문건축사사무소


▣ 토공사
- 1BL 주민공동시설 주변 터파기 및 바닥정리, 103동,108동 가시설 인발 및 되메우기
- 2BL 201,206,207동 띠장 해체 및 되메우기
- 1BL 전체 파일공사 완료 정산완료
- 2BL 전체 파일공사 완료 정산완료
▣ 골조공사
- 1BL 101동(19F) 1F 바닥 타설, 102동(17F) 갱폼 설치 및 벽체 철근 , 103동(17F) 3F
바닥 슬라브 철근 , 104동(18F) B1F 벽체 철근 및 거푸집, 105동(18F)B1F 주변 주차장
기초 철근, 106동(19F) 1F 갱폼 세팅, 107동(20F) 2F 알폼 세팅, 108동(20F) 4F 벽체
철근 및 알폼
- 2BL 201동(15F) 1F 바닥 타설, 202동(15F) 지하주차장 2차 철근, 203동(15F) 1F 바닥
철근, 204동(15F) 지하주차장 지붕 3차 타설, 205동(15F) 주민공동시설 주변 기초 타설 ,
206동(16F) 1F 알폼 세팅, 207동(17F) 2F 바닥 타설, 208동(16F) 지하주차장 1차 타설
209동(15F) 1F 알폼 세팅
▣ 방수공사
- 1,2BL 각동 지하주차장 외벽 방수
▣ 기계/전기
- 기계 1,2BL 동별 입상 관통슬리브 설치
- 전기 1,2BL 슬라브 및 벽체배관
▣ 타워크레인공사
- 1BL T/C 총5대중 5대 운영 중
- 2BL T/C 총5대중 5대 운영 중



※ 본 사진은 08월 기준 입니다.

2021.08

※현장소개
- 화성 반정2지구 공동주택 신축사업 (수원 망포6지구 공동주택 신축사업)
- 규모 : 지하1층 ~ 지상20층, 17개동, 1,251세대
- 발주자 : ㈜하나자산신탁
- 감리자 : ㈜전인씨엠건축사사무소[1BL] / ㈜삼우씨엠건축사사무소[2BL]
- 설계사 : ㈜토문건축사사무소


▣ 토공사
- 1BL 각동 주변 정리 및 바닥 정리, 108동 띠장해체 H-PILE 인발, 주변 되메우기
- 2BL 각동 주변 정리 및 바닥 정리, 되메우기 준비
▣ 파일공사
- 1BL 전체 파일공사 완료 정산진행
- 2BL 전체 파일공사 완료 정산진행
▣ 골조공사
- 1BL 101동(19F) 1F 주변 주차장 바닥 타설 102동(17F) 1F 주변 주차장 바닥 1차 타설 ,
103동(17F) 1F 알폼 세팅, 104동(18F) 1F 바닥 형틀, 105동(18F)B1F 벽체 외벽 방수,
106동(19F) 1F 알폼세팅, 107동(20F) 1F 주변주차장 3차 타설, 108동(20F) 2F 알폼세팅
- 2BL 201동(15F) 1F 주변주창 슬라브 타설, 202동(15F) 1F 주변주차장 슬라브 철근,
203동(15F) 1F 주변 주차장 타설, 204동(15F) 1F 주변주차장 타설, 205동(15F)
주민공동시설 B1F 보,슬라브 철근, 206동(16F) 1F 주변 주차장 타설, 207동(17F)

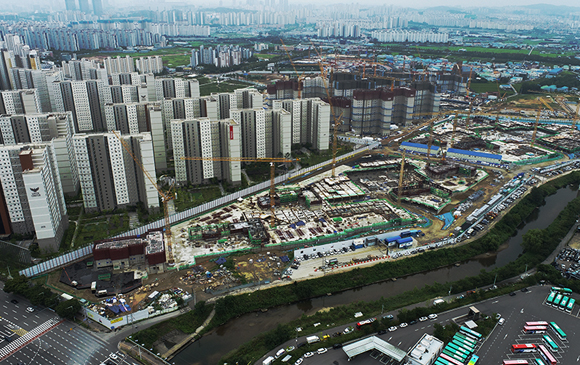

1F 주변주차장 타설, 208동(16F) 1F.L 갱폼 반입 및 세팅 209동(15F) 1F 바닥 타설 준비
▣ 타워크레인공사
- 1BL T/C 총5대중 5대 운영 중
- 2BL T/C 총5대중 5대 운영 중



※ 본 사진은 07월 기준 입니다.

2021.07

※현장소개
- 화성 반정2지구 공동주택 신축사업 (수원 망포6지구 공동주택 신축사업)
- 규모 : 지하1층 ~ 지상20층, 17개동, 1,251세대
- 발주자 : ㈜하나자산신탁
- 감리자 : ㈜전인씨엠건축사사무소[1BL] / ㈜삼우씨엠건축사사무소[2BL]
- 설계사 : ㈜토문건축사사무소


▣ 토공사
- 1BL 각동 주변 정리 및 바닥 정리
- 2BL 각동 주변 정리 및 바닥 정리
▣ 파일공사
- 1BL 전체 파일공사 완료 정산진행
- 2BL 전체 파일공사 완료 정산진행
▣ 골조공사
- 1BL 101동(19F) B1F 벽체, 보 형틀, 102동(17F) 바닥 슬라브 형틀, 103동(17F)
지하주차장 지붕 바닥 타설, 104동(18F) 지하주차장 지붕 바닥 타설, 105동(18F)
B1F 슬라브 바닥 형틀, 106동(19F)B1F 지붕 바닥 타설, 107동(20F) B1F 벽체, 보 형틀,
108동(20F) 1F 갱폼 세팅 준비
- 2BL 201동(15F) B1F 슬라브 타설, 202동(15F) 기초 타설,203동(15F) B1F 수직 철근,
204동(15F)B1F 수직 철근, 205동(15F)B2F 내벽 형틀, 206동(16F)B1F 벽체 형틀,
207동(17F)전기실 내벽 형틀, 208동(16F)B1F 벽체 철근, 209동(15F) B1F 벽체 형틀
▣ 타워크레인공사
- 1BL T/C 총5대중 5대 운영 중
- 2BL T/C 총5대중 5대 운영 중

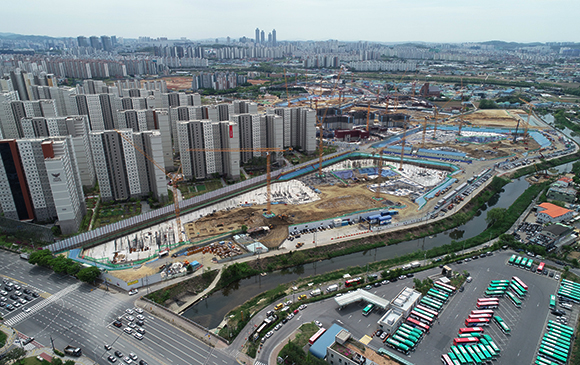

2021.05

※현장소개
- 화성 반정2지구 공동주택 신축사업 (수원 망포6지구 공동주택 신축사업)
- 규모 : 지하1층 ~ 지상20층, 17개동, 1,251세대
- 발주자 : ㈜하나자산신탁
- 감리자 : ㈜전인씨엠건축사사무소[1BL] / ㈜삼우씨엠건축사사무소[2BL]
- 설계사 : ㈜토문건축사사무소


▣ 토공사
- 1BL 101,105,107동 토공 터파기 및 바닥정리
- 2BL 201,202동 토공 터파기 및 바닥정리
▣ 파일공사
- 1BL 금주 전체 장비 반출 예정(전체100% 완료)
- 2BL 202동 파일 항타 전체 장비 반출 예정 (현재97% 진행중)
▣ 골조공사
- 1BL 102,105,107동, 실내체욱관 및 주변 주차장 기초 타설,
- 2BL 202,206동 버림 타설 및 201,206,207동 기초 타설
▣ 타워크레인공사
- 1BL T/C 총5대중 5대 설치 완료
- 2BL T/C 총5대중 1,3,4,5호기 설치 완료, 2호기 (28,29일) 설치 예정

※ 본 현장사진은 04월 기준입니다.

2021.04

※현장소개
- 화성 반정2지구 공동주택 신축사업 (수원 망포6지구 공동주택 신축사업)
- 규모 : 지하1층 ~ 지상20층, 17개동, 1,251세대
- 발주자 : ㈜하나자산신탁
- 감리자 : ㈜전인씨엠건축사사무소[1BL] / ㈜삼우씨엠건축사사무소[2BL]
- 설계사 : ㈜토문건축사사무소

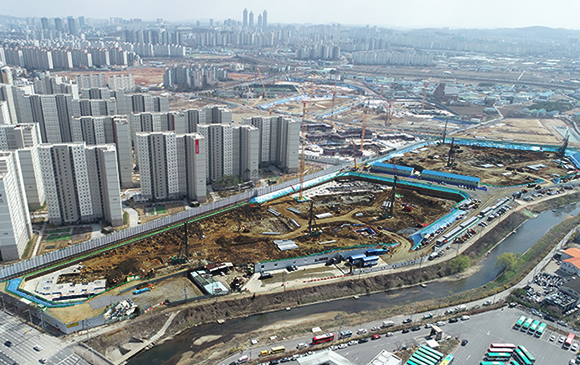

▣ 토공사
- 1BL 103,105동 우수저수조 터파기 및 토사반출,103동 토류판 설치
- 2BL 207동 열교환실, 전기실, 205동 주민공동시설 터파기 및 토사반출
▣ 파일공사
- 1BL 108~107동 주변 주차장 파일항타 및 102동 파일 항타
- 2BL 209동 파일항타 및 206~201동 주변주차장 파일항타
▣ 골조공사
- 1BL 104동 주변/전기실,발전기실 먹매김 및 엘리베이터 PIT 철근배근
- 2BL 타워 기초 철근배근 및 형틀
▣ 타워크레인공사
- 1BL T/C 4,5호기 설치
- 2BL T/C 1,3,5호기 기초 타설

※ 본 현장사진은 03월 기준입니다.
