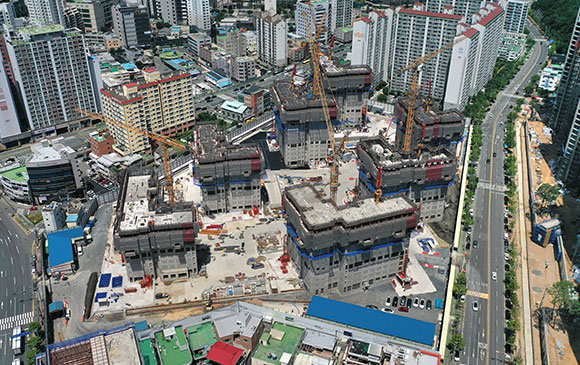

전체공정률
97.47%
2024.11
당 현장은 2021년 08월 착공하여 현재 골조공사 完(부대시설 골조 完) 및 세대 내·외부 마감공사를 진행하고 있습니다.
'24년 11월말 기준 공사진행현황 대해 알려드립니다.
■ 건축공사
1. 철근콘크리트 공사
-. 전 동 APT 골조 및 부속동 골조 完
2. 조적미장공사
-. APT 및 부대시설 조적·미장 完
-. 현장 內 미장 잔손보기 작업 中
3. 내장공사
-. 단위세대 內 몰딩 및 걸레받이 完
-. 단위세대 內 공용부 및 욕실 천정 完
-. 현장 內 잔손보기 작업 中
4. PL공사
-. APT PVC창틀 및 유리창 시공 完
-. 부속동(어린이집) PVC창호 설치 完
-. 단위세대 內 창짝 손잡이 설치 完
5. 타일공사
-. APT 단위세대 욕실 벽타일 시공 完
-. APT 단위세대 주방 타일 시공 完
-. APT 단위세대 아트월 타일 시공 完
-. 지하2층~지상1층 특화벽 시공 完
-. APT 공용부 계단 및 계단참 타일 시공 完
-. APT E/V홀 타일 및 줄눈시공 完
-. 현장 內 타일 잔손보기 작업 中
6. 석공사
-. APT 현관 디딤판 및 각 동 필로티층 내부 인조대리석 시공 完
-. 근린생활시설#2 외부 석재 취부 完
-. 주,부 문주 석재 취부 完
-. 램프#1,2 석재 취부 完
-. 필로티층 내부 점자블럭 시공 中
7. 단위세대 내부(도배 , 마루 , 가구)
-. 단위세대 내 도배 시공 完
-. 단위세대 내 마루판 설치 完
-. 단위세대 내 일반 및 주방가구 바디 및 도어 설치 完
( 도배 , 마루 , 가구 잔손보기 작업 中 )
■ 전기,설비공사
1. 설비공사
-. 세대 내 최상층 이하 욕조 설치 完
-. 지하주차장 급,배기휀 장비설치 完
-. 단위세대 욕실 악세사리 설치 中
-. 옥외 연결송수구 배관 설치 中
-. 단위세대 내 보일러 및 전열교환기 설치 完
-. 단위세대 내 위생도기 설치 完
-. 단위세대 내 온도조절기 마감기구류 설치 完
-. 부대시설 장비 설치 및 시운전 中
2. 전기공사
-. 각 동 엘레베이터 설치 完 , 부속동 엘레베이터 설치 完
-. 각 동 E/V홀 및 계단실 조명등 설치 完
-. 단위세대 주방등 및 현관센서등 설치 完
-. 지상층 주출입구 경관조명 설치 完
-. 단위세대 거실등 취부 完 , 세대 내부 등(복도, 욕실, 식탁) 취부 完
-. 주민공동시설 , 어린이집 조명등 설치 完
창원 롯데캐슬 하버팰리스 현장에 관심을 가져주셔서 감사드리며, 당 현장직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 최선을 다하겠습니다.
감사합니다.
2024.10
당 현장은 2021년 08월 착공하여 현재 골조공사 完(부대시설 골조 完) 및 세대 내·외부 마감공사를 진행하고 있습니다.
'24년 10월말 기준 공사진행현황 대해 알려드립니다.
■ 건축공사
1. 철근콘크리트 공사
-. 전 동 APT 골조 및 부속동 골조 完
2. 조적미장공사
-. APT 필로티층 조적 작업 完
-. APT 지하층 공용부위 조적 작업 完
-. 각 동 계단실 및 근린생활시설#1 미장 보수작업 中
3. 내장공사
-. 단위세대 內 몰딩 및 걸레받이 손보기 작업 中
-. 단위세대 內 공용부 및 욕실 천정 시공 中
4. PL공사
-. APT PVC창틀 및 유리창 시공 完
-. 부속동(어린이집) PVC창호 설치 完
-. 단위세대 內 창짝 손잡이 설치 中
5. 타일공사
-. APT 단위세대 욕실 벽타일 시공 完
-. APT 단위세대 주방 타일 시공 完
-. APT 단위세대 아트월 타일 시공 完
-. 지하2층~지상1층 특화벽 시공 完
-. APT 공용부 계단 및 계단참 타일 시공 中
-. APT E/V홀 타일 및 줄눈시공 中
6. 석공사
-. APT 현관 디딤판 및 각 동 필로티층 내부 인조대리석 시공 完
-. 근린생활시설#2 외부 석재 취부 完
-. 주,부 문주 석재 취부 完
-. 램프#1,2 석재 취부 中
7. 단위세대 내부(도배 , 마루 , 가구)
-. 단위세대 내 도배 초배 및 정배 시공 中
-. 단위세대 내 마루판 설치 完 , 손보기 작업 中
-. 단위세대 내 일반 및 주방가구 바디 및 도어 설치 完
( 손보기 작업 中 )
■ 전기,설비공사
1. 설비공사
-. 세대 내 최상층 이하 욕조 설치 完
-. 지하주차장 급,배기휀 장비설치 完
-. 단위세대 욕실 악세사리 설치 中
-. 옥외 연결송수구 배관 설치 中
-. 단위세대 내 보일러 및 전열교환기 설치 中
-. 단위세대 내 위생도기 설치 中
-. 단위세대 내 온도조절기 마감기구류 설치 中
2. 전기공사
-. 각 동 엘레베이터 설치 完 , 부속동 엘레베이터 설치 完
-. 각 동 E/V홀 및 계단실 조명등 설치 完
-. 단위세대 주방등 및 현관센서등 설치 完
-. 지상층 주출입구 경관조명 설치 完
-. 단위세대 거실등 취부 完 , 세대 내부 등(복도, 욕실, 식탁) 취부 中
-. 주민공동시설 , 어린이집 조명등 설치 中
창원 롯데캐슬 하버팰리스 현장에 관심을 가져주셔서 감사드리며, 당 현장직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 최선을 다하겠습니다.
감사합니다.
2024.09
당 현장은 2021년 08월 착공하여 현재 골조공사 完(부대시설 골조 中) 및 세대 내·외부 마감공사를 진행하고 있습니다.
'24년 09월말 기준 공사진행현황 대해 알려드립니다.
■ 건축공사
1. 철근콘크리트 공사
-. 전 동 APT 골조 및 부속동(근린생활시설#1 제외) 골조 完
-. 근린생활시설#1 옥상 슬래브 타설 中
-. 경비실# 1~3 타설 完
2. 조적미장공사
-. APT 필로티층 조적 작업 完
-. APT 지하층 공용부위 조적 작업 完
-. 각 동 계단실 및 E/V 출입구 미장 작업 中
3. 내장공사
-. APT 단열재 및 경량틀 시공 完
-. APT 천정석고판 시공 完
-. 단위세대 내 몰딩 및 걸레받이 시공 中
4. PL공사
-. APT PVC창틀 및 유리창 시공 完
-. 부속동(어린이집) PVC창호 설치 完
-. 단위세대 내 분합창짝 , 터닝도어 창짝 설치 中
5. 타일공사
-. APT 단위세대 욕실 벽타일 시공 完
-. APT 단위세대 주방 타일 시공 完
-. APT 단위세대 아트월 타일 시공 完
-. APT 공용부 계단 및 계단참 타일 시공 中
-. 지하2층~지상1층 특화벽 시공 中
6. 석공사
-. APT 현관 디딤판 및 각 동 필로티층 내부 인조대리석 시공 完
-. 근린생활시설#2 외부 석재 취부 完
-. 주 문주 외부 석재 취부 中
7. 단위세대 내부(도배 , 마루 , 가구)
-. 단위세대 내 도배 초배 및 정배 시공 中
-. 단위세대 내 마루판 밑작업 및 설치 中
-. 단위세대 내 일반 및 주방가구 바디 설치 完
( 일반,주방가구 도어 설치 中 )
■ 전기,설비공사
1. 설비공사
-. 세대 내 최상층 이하 욕조 설치 完
-. 지하주차장 급,배기휀 장비설치 完
-. 단위세대 욕실 악세사리 설치 中
-. 옥외 연결송수구 배관 설치 中
-. 단위세대 내 보일러 및 전열교환기 설치 中
2. 전기공사
-. 각 동 엘레베이터 설치 完 , 부속동(근린생활시설#2) 엘레베이터 설치 中
-. 각 동 E/V홀 및 계단실 조명등 설치 完
-. 단위세대 주방등 및 현관센서등 설치 完
-. 단위세대 거실등 취부 完 , 침실등 및 복도등 취부 中
-. 지상층 주출입구 경관조명 설치 中
창원 롯데캐슬 하버팰리스 현장에 관심을 가져주셔서 감사드리며, 당 현장직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 최선을 다하겠습니다.
감사합니다.
2024.08
당 현장은 2021년 08월 착공하여 현재 골조공사 完(부대시설 골조 中) 및 세대내부 습식공사를 진행하고 있습니다.
'24년 08월말 기준 공사진행현황 대해 알려드립니다.
■ 건축공사
1. 철근콘크리트 공사
-. 전 동 APT 골조 完
-. 어린이집 : 골조 完 , 주변부 소방도로 타설 및 자연석 설치 中
-. 근린생활시설#1 2층벽체 및 기둥 타설 준비 中
-. 경비실# 1~3 기초 및 벽체 타설 中
2. 조적미장공사
-. APT 필로티층 조적 작업 完
-. APT 지하층 공용부위 조적 작업 完
-. 각 동 필로티 및 E/V 출입구 미장 작업 中
3. 내장공사
-. APT 단열재 및 경량틀 시공 完
-. APT 천정석고판 시공 完
-. 단위세대 내 몰딩 및 걸레받이 시공 中
4. PL공사
-. APT PVC창틀 및 유리창 시공 完
-. 부속동(어린이집) PVC창호 설치 完
-. 단위세대 내 분합창짝 , 터닝도어 창짝 설치 中
5. 타일공사
-. APT 단위세대 욕실 벽타일 시공 完
-. APT 단위세대 주방 타일 시공 完
-. APT 단위세대 아트월 타일 시공 中
-. APT 공용부 계단 및 계단참 타일 시공 中
6. 석공사
-. APT 현관 디딤판 및 각 동 필로티층 내부 인조대리석 시공 完
-. 근린생활시설#2 외부 석재 취부 完
-. 부속동(주민공동시설) 외부 석재 취부 中
-. 주차장 램프(#1 , #2) 외부 석재 취부 中
7. 단위세대 내부(도배 , 마루 , 가구)
-. 단위세대 내 도배 초배지 작업 中
-. 단위세대 내 마루판 설치 밑작업 中
-. 단위세대 내 일반 및 주방가구 설치 中
■ 전기,설비공사
1. 설비공사
-. 세대 내 최상층 이하 욕조 설치 完
-. 지하주차장 급,배기휀 장비설치 完
-. 단위세대 욕실 악세사리 설치 中
-. 옥외 연결송수구 배관 설치 中
2. 전기공사
-. 각 동 엘레베이터 설치 完 , 부속동(근린생활시설#2) 엘레베이터 설치 中
-. 각 동 E/V홀 및 계단실 조명등 설치 完
-. 단위세대 주방등 및 현관센서등 설치 完
-. 단위세대 침실등 및 거실등 취부 작업 中
-. 지상층 주출입구 경관조명 설치 中
창원 롯데캐슬 하버팰리스 현장에 관심을 가져주셔서 감사드리며, 당 현장직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 최선을 다하겠습니다.
감사합니다.
2024.07
당 현장은 2021년 08월 착공하여 현재 골조공사 完(부대시설 골조 中) 및 세대내부 습식공사를 진행하고 있습니다.
'24년 07월말 기준 공사진행현황 대해 알려드립니다.
■ 건축공사
1. 철근콘크리트 공사
-. 전 동 APT 골조 完
-. 어린이집 : 골조 完 , 옥상층 방수작업 및 주변부 자연석 설치 中
-. 근린생활시설#1 슬라브 타설 준비 中
2. 조적미장공사
-. APT 필로티층 조적 작업 完 , APT 지하층 공용부위 조적 작업 中
-. 각 동 필로티층 미장 작업 中
3. 내장공사
-. APT 단열재 및 경량틀 시공 完
-. APT 천정석고판 시공 完
-. 단위세대(1~10층) 몰딩 시공 中
4. PL공사
-. APT PVC창호 및 유리창 시공 完
-. 부속동(어린이집) PVC창호 설치 中
5. 타일공사
-. APT 단위세대 욕실 벽타일 시공 完
-. APT 단위세대 주방 타일 시공 完
-. APT 단위세대 아트월 타일 시공 中
6. 석공사
-. APT 현관 디딤판 및 각 동 필로티층 내부 인조대리석 시공 完
-. 근린생활시설#2 외부 석재 취부 完
-. 부속동(주민공동시설) 외부 석재 취부 中
-. 주차장 램프(#1 , #2) 외부 석재 취부 中
■ 전기,설비공사
1. 설비공사
-. 세대 내 최상층 이하 욕조 설치 完
-. 지하주차장 급,배기휀 장비설치 中
2. 전기공사
-. 각 동 엘레베이터 설치 完 , 부속동(근린생활시설#2) 엘레베이터 설치 中
-. 지상층 주출입구 경관조명 설치 中
창원 롯데캐슬 하버팰리스 현장에 관심을 가져주셔서 감사드리며, 당 현장직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 최선을 다하겠습니다.
감사합니다.
2024.06
당 현장은 2021년 08월 착공하여 현재 골조공사 完(부대시설 골조 中) 및 세대내부 습식공사를 진행하고 있습니다.
'24년 06월말 기준 공사진행현황 대해 알려드립니다.
■ 건축공사
1. 철근콘크리트 공사
-. 전 동 APT 골조 完
-. 어린이집 : 골조 完 , 외부 시스템비계 해체 및 정리 中
-. 근린생활시설#1 기초 타설 完 , 벽체 및 기둥 거푸집 설치 中
2. 조적미장공사
-. APT 필로티층 조적 작업 完 및 25~ 32F 미장 작업 中
-. 지하1,2층 주차장 동별 주출입구 부근 블록쌓기 中
3. 내장공사
-. APT 30 ~ 36F 단열재 및 경량틀 시공 中
-. 25 ~ 32F 천정석고판 시공 中
4. PL공사
-. 각 동별 ~ 36F PVC창호 및 유리창 시공 中
5. 타일공사
-. 각 동 APT 단위세대 ~32F 벽타일 시공 中
6. 석공사
-. 근린생활시설#2 외부 석재 취부 完
-. APT ~ 32F 현관 디딤판 인조대리석 시공 中
-. APT 지상출입구 석재 취부 中
■ 전기,설비공사
1. 설비공사
-. 세대 내 최상층 이하 욕조 설치 中
-. 지하주차장 급,배기휀 장비설치 中
2. 전기공사
-. 각 동 엘레베이터 설치 中
-. 지상층 주출입구 경관조명 설치 中
창원 롯데캐슬 하버팰리스 현장에 관심을 가져주셔서 감사드리며, 당 현장직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 최선을 다하겠습니다.
감사합니다.
2024.05
당 현장은 2021년 08월 착공하여 현재 골조공사 完(부대시설 골조 中) 및 세대내부 습식공사를 진행하고 있습니다.
'24년 05월말 기준 공사진행현황 대해 알려드립니다.
■ 건축공사
1. 철근콘크리트 공사
-. 전 동 APT 골조 完
-. 어린이집 : 2층 벽체 형틀 작업 中
-. 근린생활시설#1 기초 타설 完 , 기초 철근 배근 中
2. 조적미장공사
-. APT 필로티층 조적 작업 中 및 ~ 25F 미장 中
-. 지하주차장 동별 B2F 주출입구 부근 블록쌓기 中
3. 내장공사
-. APT 1 ~ 36F 단열재 및 경량틀 시공 中
-. 1 ~ 27F 천정석고판 시공 中
4. PL공사
-. 각 동별 ~ 36F PVC창호 및 유리창 시공 中
5. 타일공사
-. 각 동 APT 단위세대 ~25F 벽타일 시공 中
6. 석공사
-. 근린생활시설#2 외부 석재 취부 完
-. APT ~ 27F 현관 디딤판 인조대리석 시공 中
-. APT 지상출입구 석재 취부 中
■ 전기,설비공사
1. 설비공사
-. APT 1 ~ 36F 난방코일배관 설치 完
-. 메인펌프실 펌프배관 설치 中
2. 전기공사
-. 각 동 엘레베이터 설치 中
창원 롯데캐슬 하버팰리스 현장에 관심을 가져주셔서 감사드리며, 당 현장직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 최선을 다하겠습니다.
감사합니다.
2024.04
당 현장은 2021년 08월 착공하여 현재 골조공사(옥탑 完) 및 세대내부 습식공사를 진행하고 있습니다.
24년 04월말 기준 공사진행현황 대해 알려드립니다.
■ 건축공사
1. 철근콘크리트 공사
-. 전 동 APT 옥탑 타설 完 : 해체 정리 中
-. 어린이집 : 벽체 철근 배근 中
2. 조적미장공사
-. APT 조적쌓기 完 및 ~ 23F 미장 中
-. 지하주차장 동별 B2F 주출입구 부근 블록쌓기 中
3. 내장공사
-. APT ~ 36F 단열재 및 경량틀 시공 中
-. ~ 23F 천정석고판 시공 中
4. PL공사
-. 각 동별 ~ 33F PVC창호 및 유리창 시공 中
5. 타일공사
-. 각 동 APT 단위세대 ~19F 벽타일 시공 中
6. 석공사
-. 근린생활시설#2 외부 석재 취부 完
-. APT ~ 10F 현관 디딤판 인조대리석 시공 中
■ 전기,설비공사
1. 설비공사
-. APT 30 ~ 36F 난방코일배관 설치 中
2. 전기공사
-. 현장 내 수전작업 中
창원 롯데캐슬 하버팰리스 현장에 관심을 가져주셔서 감사드리며, 당 현장직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 최선을 다하겠습니다.
감사합니다.
2024.03
당 현장은 2021년 08월 착공하여 현재 골조공사(옥탑 完) 및 세대내부 습식공사를 진행하고 있습니다.
24년 03월말 기준 공사진행현황 대해 알려드립니다.
■ 건축공사
1. 철근콘크리트 공사
-. 전 동 APT 옥탑 타설 完 : 해체 정리 中
-. 어린이집 : 기초 PAD 타설
2. 조적 및 미장공사 : APT 32F ~ 34F 조적쌓기 中
3. 내장공사 : APT ~ 32F 단열재 및 경량틀 설치작업 中
4. PL공사 : 각 동별 ~ 31F PVC창호설치 中
5. 타일공사 : 각 동 APT 단위세대 ~15F 욕실벽타일 설치 中
6. 석공사
-. 전 동 외부석재 취부 完
-. 근린생활시설#2 외부 석재 취부 中
■ 전기,설비공사: 아파트 골조 매립박스 및 슬리브 시공
(철근콘크리트 공사 후속공정)
창원 롯데캐슬 하버팰리스 현장에 관심을 가져주셔서 감사드리며, 당 현장직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 최선을 다하겠습니다.
감사합니다.
2024.02
당 현장은 2021년 08월 착공하여 현재 골조공사(옥탑) 및 세대내부 습식공사를 진행하고 있습니다.
24년 02월말 기준 공사진행현황 대해 알려드립니다.
■ 건축공사
1. 철근콘크리트 공사
- 101동 옥탑 1층 바닥 타설 完
- 102동 옥탑 1층 바닥 타설 完
- 103동 옥탑 2층 바닥 타설 完
- 104동 옥탑 타설 完
- 105동 옥탑 2층 바닥 타설 完
- 106동 옥탑 2층 바닥 타설 完
- 107동 옥탑 2층 바닥 타설 完
2. 조적 및 미장공사 : APT 29F ~ 31F 조적쌓기 中
3. 내장공사 : APT ~ 29F 단열재 및 경량틀 설치작업 中
4. PL공사 : 각 동별 ~ 29F PVC창호설치 中
5. 석공사 : 101동 APT외부 석재시공 完, 시스템 비계 해체 中 ( 전동 완료 )
■ 전기,설비공사: 아파트 골조 매립박스 및 슬리브 시공
(철근콘크리트 공사 후속공정)
창원 롯데캐슬 하버팰리스 현장에 관심을 가져주셔서 감사드리며, 당 현장직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 최선을 다하겠습니다.
감사합니다.
2024.01
당 현장은 2021년 08월 착공하여 현재 골조공사 및 세대내부 습식공사를 진행하고 있습니다.
'24년 01월말 기준 공사진행현황 대해 알려드립니다.
■ 건축공사
1. 철근콘크리트 공사
- 101동 36층 바닥 타설 完
- 102동 36층 바닥 타설 完
- 103동 옥탑 1층 바닥 타설 完
- 104동 옥탑 1층 바닥 타설 完
- 105동 옥탑 1층 바닥 타설 完
- 106동 옥상층 바닥 타설 完
- 107동 36층 바닥 타설 完
- 근린생활시설#2 골조 完 / 바닥 방통타설 및 양생 / 외벽 시스템비계 설치 中
- 지하층 누름CON'c 타설 中 (진행율 95%)
2. 조적 및 미장공사 : APT 25F ~ 28F 조적쌓기 中
3. 내장공사 : APT ~ 27F 단열재 및 경량틀 설치작업 中
4. PL공사 : 각 동별 ~ 27F PVC창호설치 中
5. 석공사 : 101동 APT외부 석재시공 中 ( 그 外 102~107동 시공 完)
■ 전기,설비공사: 아파트 골조 매립박스 및 슬리브 시공
(철근콘크리트 공사 후속공정)
창원 롯데캐슬 하버팰리스 현장에 관심을 가져주셔서 감사드리며, 당 현장직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 최선을 다하겠습니다.
감사합니다.
2023.12
당 현장은 2021년 08월 착공하여 현재 골조공사 및 세대내부 습식공사를 진행하고 있습니다.
23년 12월말 기준 공사진행현황 대해 알려드립니다.
■ 건축공사
1. 철근콘크리트 공사
- 101동 34층 바닥 타설 완료
- 102동 34층 바닥 타설 완료
- 103동 지붕층 바닥 타설 완료
- 104동 지붕층 바닥 타설 완료
- 105동 35층 바닥 타설 완료
- 106동 35층 바닥 타설 완료
- 107동 34층 바닥 타설 완료
- 근린생활시설#2 2F 슬라브 형틀설치 中
- 지하층 누름CON'c 타설 中
2. 조적 및 미장공사 : APT 22F~26F 조적쌓기 中
3. 내장공사 : APT 20F~25F 단열재 및 경량틀 설치작업 中
4. PL공사 : 각 동별 21F~24F PVC창호설치 中
5. 석공사 : 102동, 105동 APT외부 석재시공 中 (잔여 : 101동)
■ 전기,설비공사: 아파트 골조 매립박스 및 슬리브 시공
(철근콘크리트 공사 후속공정)
창원 롯데캐슬 하버팰리스 현장에 관심을 가져주셔서 감사드리며, 당 현장직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 최선을 다하겠습니다.
감사합니다.
2023.11
당 현장은 2021년 08월 착공하여 현재 골조공사 및 세대내부 습식공사를 진행하고 있습니다.
23년 11월말 기준 공사진행현황 대해 알려드립니다.
■ 건축공사
1. 철근콘크리트 공사
- 101동 31F 벽체 철근배근 / 형틀(알폼) 설치
- 102동 31F 벽체 철근배근 / 형틀(알폼) 설치
- 103동 29F 벽체 철근배근 / 형틀(알폼) 설치
- 104동 31F 지붕층 파레펫 철근배근 / 형틀 설치
- 105동 31F 슬라브 철근배근 / Con'c 타설
- 106동 31F 벽체 철근배근 / 형틀(알폼) 설치
- 107동 31F 슬라브 철근배근 / Con'c 타설
- 근린생활시설#2 2F 지붕층 파라펫 철근배근 / 형틀설치
- 지하층 누름CON'c 타설 中
2. 조적 및 미장공사 : APT 21F~25F 조적쌓기 中
3. 내장공사 : APT 16F~20F 단열재 및 경량틀 설치작업 中
4. PL공사 : 각 동별 20F~30F PVC창호 창틀 및 창짝 설치작업 中
5. 석공사 : 102동, 105동 APT외부 석재시공 中
■ 전기,설비공사:
1. 아파트 골조 매립박스 및 슬리브 시공
2. 전열 및 전등 입선작업
3. 세대, 주차장 오배수 및 SP배관작업
창원 롯데캐슬 하버팰리스 현장에 관심을 가져주셔서 감사드리며, 당 현장직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 최선을 다하겠습니다.
감사합니다.
2023.10
당 현장은 2021년 08월 착공하여 현재 골조공사 및 세대내부 습식공사를 진행하고 있습니다.
23년 10월말 기준 공사진행현황 대해 알려드립니다.
■ 건축공사
1. 철근콘크리트 공사
- 101동 26F 벽체 철근배근 / 형틀(알폼) 설치
- 102동 27F 슬라브 철근배근 / Con'c 타설
- 103동 29F 벽체 철근배근 / 형틀(알폼) 설치
- 104동 30F 슬라브 철근배근 / Con'c 타설
- 105동 28F 벽체 철근배근 / 형틀(알폼) 설치
- 106동 28F 슬라브 철근배근 / Con'c 타설
- 107동 28F 슬라브 철근배근 / Con'c 타설
- 근린생활시설#2 2F 슬라브 형틀설치 中
- 지하층 누름CON'c 타설 中
2. 조적 및 미장공사 : APT 10F~19F 조적쌓기 中
3. 내장공사 : APT 10F~15F 단열재 및 경량틀 설치작업 中
4. PL공사 : 각 동별 15F~19F PVC창호설치 中
5. 석공사 : 103동, 106동 APT외부 석재시공 中
■ 전기,설비공사: 아파트 골조 매립박스 및 슬리브 시공
창원 롯데캐슬 하버팰리스 현장에 관심을 가져주셔서 감사드리며, 당 현장직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 최선을 다하겠습니다.
감사합니다.
2023.09
당 현장은 2021년 08월 착공하여 현재 골조공사 및 세대내부 습식공사를 진행하고 있습니다.
23년 9월말 기준 공사진행현황 대해 알려드립니다.
■ 건축공사
1. 철근콘크리트 공사
- 101동 23F 벽체 철근배근 / 형틀(알폼) 설치
- 102동 24F 슬라브 철근배근 / Con'c 타설
- 103동 26F 슬라브 철근배근 / Con'c 타설
- 104동 25F 슬라브 철근배근 / Con'c 타설
- 105동 24F 슬라브 철근배근 / Con'c 타설
- 106동 24F 벽체 철근배근 / 형틀(알폼) 설치
- 107동 25F 슬라브 철근배근 / Con'c 타설
- 근린생활시설#2 1F 슬라브 형틀설치 中
2. 조적 및 미장공사 : APT 저층부 조적쌓기 및 지하층 블럭쌓기 시공 中
3. 내장공사 : APT 저층부 단열재설치 中
4. PL공사 : 각 동별 10F~15F PVC창호설치 中
5. 석공사 : 103동, 104동, 107동 APT외부 석재시공 中
■ 전기,설비공사: 아파트 골조 매립박스 및 슬리브 시공
창원 롯데캐슬 하버팰리스 현장에 관심을 가져주셔서 감사드리며, 당 현장직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 최선을 다하겠습니다.
감사합니다.
2023.08
당 현장은 2021년 08월 착공하여 현재 골조공사 및 세대내부 습식공사를 진행하고 있습니다.
23년 8월말 기준 공사진행현황 대해 알려드립니다.
■ 건축공사
1. 철근콘크리트 공사
- 101동 21F 벽체 철근배근 / 형틀(알폼) 설치
- 102동 21F 벽체 철근배근 / 형틀(알폼) 설치
- 103동 23F 벽체 철근배근 / 형틀(알폼) 설치
- 104동 24F 슬라브 철근배근 / Con'c 타설
- 105동 22F 슬라브 철근배근 / Con'c 타설
- 106동 22F 벽체 철근배근 / 형틀(알폼) 설치
- 107동 24F 슬라브 철근배근 / Con'c 타설
- 근린생활시설#2 1F 슬라브 형틀설치 中
2. 조적 및 미장공사 : APT 저층부 조적쌓기 및 지하층 블럭쌓기 시공 中
3. 내장공사 : APT 저층부 단열재설치 中
4. PL공사 : 각 동별 10F~15F PVC창호설치 中
5. 석공사 : 104동, 107동 APT외부 석재시공 中
■ 전기,설비공사: 아파트 골조 매립박스 및 슬리브 시공
창원 롯데캐슬 하버팰리스 현장에 관심을 가져주셔서 감사드리며, 당 현장직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 최선을 다하겠습니다.
감사합니다.
2023.07
당 현장은 2021년 8월 착공하여 현재 골조공사 및 세대내부 습식공사를 진행하고 있습니다.
23년 7월말 기준 공사진행현황 대해 알려드립니다.
■ 건축공사
1. 철근콘크리트 공사
- 101동 17F 벽체 철근배근 / 형틀(알폼) 설치
- 102동 18F 벽체 철근배근 / 형틀(알폼) 설치
- 103동 21F 슬라브 철근배근 / Con'c 타설
- 104동 21F 벽체 철근배근 / 형틀(알폼) 설치
- 105동 20F 슬라브 철근배근 / Con'c 타설
- 106동 19F 벽체 철근배근 / 형틀(알폼) 설치
- 107동 21F 슬라브 철근배근 / Con'c 타설
2. 방수공사 : 지하층 지붕층 복합방수 작업완료
3. 조적 및 미장공사 : APT 세대내부 조적쌓기 및 지하층 블럭쌓기 작업 中
4. PL공사 : 각 동별 1F ~ 9F PVC창호설치 中
■ 전기,설비공사: 아파트 골조 매립박스 및 슬리브 시공
창원 롯데캐슬 하버팰리스 현장에 관심을 가져주셔서 감사드리며, 당 현장직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 최선을 다하겠습니다.
감사합니다.
2023.06
당 현장은 2021년 8월 착공하여 현재 골조공사 및 방수공사를 진행하고 있습니다.
23년 6월말 기준 공사진행현황 대해 알려드립니다.
■ 건축공사
1. 철근콘크리트 공사
- 101동 14F 슬라브 철근배근 / Con'c 타설
- 102동 16F 벽체 철근배근 / 형틀(알폼) 설치
- 103동 18F 벽체 철근배근 / 형틀(알폼) 설치
- 104동 19F 슬라브 철근배근 / Con'c 타설
- 105동 17F 슬라브 철근배근 / Con'c 타설
- 106동 16F 벽체 철근배근 / 형틀(알폼) 설치
- 107동 18F 벽체 철근배근 / 형틀(알폼) 설치
2. 방수공사 : 지하층 지붕층 복합방수 작업 中
3. 조적 및 미장공사 : APT 세대내부 조적쌓기 및 지하층 블럭쌓기 작업 中
■ 전기,설비공사: 아파트 골조 매립박스 및 슬리브 시공
창원 롯데캐슬 하버팰리스 현장에 관심을 가져주셔서 감사드리며, 당 현장직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 최선을 다하겠습니다.
감사합니다.
2023.05
당 현장은 2021년 8월 착공하여 현재 골조공사 및 방수공사를 진행하고 있습니다.
23년 5월말 기준 공사진행현황 대해 알려드립니다.
■ 골조공사
1. 철근콘크리트 공사 : 101동 10F 슬라브 철근배근 / Con'c 타설
102동 13F 벽체 철근배근 / 형틀(알폼) 설치
103동 15F 벽체 철근배근 / 형틀(알폼) 설치
104동 16F 벽체 철근배근 / 형틀(알폼) 설치
105동 13F 슬라브 철근배근 / Con'c 타설
106동 12F 슬라브 철근배근 / Con'c 타설
107동 14F 벽체 철근배근 / 형틀(알폼) 설치
주차장 골조공사 완료
2. 방수공사 : 지하주차장 지붕층 복합방수 작업 中
■ 전기,설비공사: 아파트 골조 매립박스 및 슬리브 시공
창원 롯데캐슬 하버팰리스 현장에 관심을 가져주셔서 감사드리며, 당 현장직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 최선을 다하겠습니다.
감사합니다.
2023.04
당 현장은 2021년 8월 착공하여 현재 토공사 및 골조공사를 진행하고 있습니다.
23년 4월말 기준 공사진행현황 대해 알려드립니다.
■ 골조공사
1. 철근콘크리트 공사 : 101동 6F 벽체철근 배근 / 형틀(알폼) 설치
102동 7F 슬라브 철근배근 / Con'c 타설
103동 9F 벽체 철근배근 / 형틀(알폼) 설치
104동 11F 벽체 철근배근 / 형틀(알폼) 설치
105동 9F 벽체철근 배근 / 형틀(알폼) 설치
106동 8F 슬라브 철근배근 / Con' c타설
107동 10F 벽체 철근배근 / 형틀(알폼) 설치
주차장 PC잔여구간 슬라브 타설 中
2. 방수공사 : 지하주차장 지붕층 복합방수 작업 中
■ 전기,설비공사: 아파트 골조 매립박스 및 슬리브 시공
창원 롯데캐슬 하버팰리스 현장에 관심을 가져주셔서 감사드리며, 당 현장직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 최선을 다하겠습니다.
감사합니다.
2023.03
당 현장은 2021년 8월 착공하여 현재 토공사 및 골조공사를 진행하고 있습니다.
23년 3월말 기준 공사진행현황 대해 알려드립니다.
■ 골조공사
1. 철근콘크리트 공사 : 101동 3F 벽체철근 배근 / 형틀(알폼) 설치
102동 4F 슬라브 철근배근 / Con'c 타설
103동 7F 벽체 철근배근 / 형틀(알폼) 설치
104동 7F 벽체 철근배근 / 형틀(알폼) 설치
105동 6F 벽체철근 배근 / 형틀(알폼) 설치
106동 5F 슬라브 철근배근 / Con' c타설
107동 7F 벽체 철근배근 / 형틀(알폼) 설치
주차장 B1F 벽체철근배근 / 형틀(유로폼)설치
2. PC공사 : 주차장 기둥 및 거더, 슬라브 설치 진행 中
■ 전기,설비공사: 주차장 골조 매립박스 및 슬리브 시공
창원 롯데캐슬 하버팰리스 현장에 관심을 가져주셔서 감사드리며, 당 현장직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 최선을 다하겠습니다.
감사합니다.
2023.02
당 현장은 2021년 8월에 착공하여 현재 토공사 및 골조공사를 진행하고 있습니다.
23년 2월말 기준 공사진행현황 대해 알려드립니다.
■ 골조공사
1. 철근콘크리트 공사 : 101동 1F 주민공동시설 슬라브 철근배근
102동 2F 벽체철근 배근 / 형틀(알폼) 설치
103동 4F 슬라브 철근배근 / Con'c 타설
104동 5F 슬라브 철근배근 / Con'c 타설
105동 4F 벽체철근 배근 / 형틀(알폼) 설치
106동 3F 벽체철근 배근 / 형틀(알폼) 설치
107동 4F 슬라브 철근배근 / Con'c 타설
주차장 기초잔여구간 철근배근 및 Con'c 타설
2. PC공사 : 주차장 기둥 및 거더, 슬라브 설치 진행 中
■ 전기, 설비공사 : 주차장 골조 매립박스 및 슬리브 시공
창원 롯데캐슬 하버팰리스 현장에 관심을 가져주셔서 감사드리며, 당 현장직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 최선을 다하겠습니다.
감사합니다.
