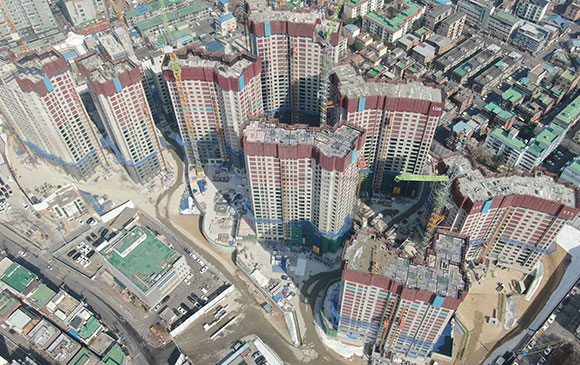

공사현황

HOME 공사안내 공사현황

전체공정률

91.50%

2024.03

안녕하세요. 원당역 롯데캐슬 스카이엘 현장입니다.

2023년 3월말 기준 공사진행 현황 알려드립니다.



▣ 건축 마감 공사
- 세대공사 : 걸레받이 몰딩, 바닥 타일, 도장, 가구시공, 도배, 마루공사 진행 中
- 그 외 : 외벽 도장공사, 커뮤니티 인테리어 공사,
문주 설치, 지하주차장 도장작업 진행 中


▣ 부대토목공사 / 조경 공사
- 단지 내 맨홀 인상 및 마감작업, 경계석 설치, 석가산 작업, 수목 식재


▣ 전기 / 설비공사
- 세대 매립박스 및 배관 시공
- 세대 각 방 조명기구 설치
- ELEV 설치작업




원당역 롯데캐슬 스카이엘 전직원 일동은 입주민분들께 최고의 품질을 제공하기 위해 책임감을 가지고 안전한게 공사를 진행하겠습니다.

2024.02

안녕하세요. 원당역 롯데캐슬 스카이엘 현장입니다.

2023년 2월말 기준 공사진행 현황 알려드립니다.



▣ 건축 마감 공사
- 세대공사 : 걸레받이 몰딩, 바닥 타일, 도장, 가구시공, 도배공사, 마루공사 진행 中
- 그 외 : 외벽 도장공사, 커뮤니티 인테리어 공사,
문주 설치, 지하주차장 도장작업 진행 中

▣ 부대토목공사 / 조경 공사
- 오수관로타설, 경계석 설치, 석가산 작업, 수목 식재

▣ 전기, 설비공사
- 세대 매립박스 및 배관 시공
- ELEV 설치작업




원당역 롯데캐슬 스카이엘 전직원 일동은 입주민분들께 최고의 품질을 제공하기 위해 책임감을 가지고 안전한게 공사를 진행하겠습니다.

2024.01

안녕하세요. 원당역 롯데캐슬 스카이엘 현장입니다.

2023년 1월말 기준 공사진행 현황 알려드립니다.



▣ 건축 마감 공사
- 세대공사 : 내장작업, 타일, 도장, 가구시공, 천장 도배공사, 목창호 진행 中
- 그 외 : 외벽 석재공사, 외벽 도장공사(4개동 완료), 배관 용접작업,
커뮤니티 인테리어 공사, 문주공사, 지하주차장 에폭시작업 진행 中

▣ 부대토목공사
- 관로작업, 역 L형 옹벽설치

▣ 조경 공사
- 경계석 및 앵글설치, 석가산 구체, 구조물 기초작업

▣ 전기, 설비공사
- 세대 매립박스 및 배관 시공
- ELEV 설치작업
- 세대 홀 PD커버 설치



원당역 롯데캐슬 스카이엘 전직원 일동은 입주민분들께 최고의 품질을 제공하기 위해 책임감을 가지고 안전한게 공사를 진행하겠습니다.

2023.12

안녕하세요. 원당역 롯데캐슬 스카이엘 현장입니다.

2023년 12월말 기준 공사진행 현황 알려드립니다.



▣ 건축 마감 공사
- 방수/방통 공사완료
- 세대 내 PL창호 설치 완료
- 세대공사 : 미장작업, 타일, 내장, 도장, 금속, 가구시공, 천장 도배공사 진행 中
- 그 외 : 외벽 석재공사, 외벽 도장공사(4개동 완료), 가스입상배관 용접작업, 커뮤니티 인테리어 공사, 문주공사 진행 中

▣ 부대토목공사
- 도로 기초 패드타설, 관로작업

▣ 조경 공사
- 골재포설 및 성토작업, 대형목 식재, 폰드 기초작업

▣ 전기, 설비공사
- 세대 매립박스 및 배관 시공
- ELEV 설치작업



원당역 롯데캐슬 스카이엘 전직원 일동은 입주민분들께 최고의 품질을 제공하기 위해 책임감을 가지고 안전한게 공사를 진행하겠습니다.

2023.11

안녕하세요. 원당역 롯데캐슬 스카이엘 현장입니다.

2023년 11월말 기준 공사진행 현황 알려드립니다.



▣ 건축 마감 공사
- 세대공사: 미장작업, 타일공사, 방수, 내장, PL창호, 가구, 도장, 도배공사
- 그 외 : 외벽 석재공사, 외벽 도장공사, 가스입상배관 용접작업, 커뮤니티 인테리어 공사, 문주공사 진행 中

▣ 부대토목공사
- 도로 기초 패드타설, 관로작업,

▣ 조경 공사
- 골재포설 및 성토작업, 대형목 식재, 연못 기초작업

▣ 전기, 설비공사
- 세대 매립박스 및 배관 시공
- ELEV 설치작업



원당역 롯데캐슬 스카이엘 전직원 일동은 입주민분들께 최고의 품질을 제공하기 위해 책임감을 가지고 안전한게 공사를 진행하겠습니다.

2023.10

안녕하세요. 원당역 롯데캐슬 스카이엘 현장입니다.

2023년 10월말 기준 공사진행 현황 알려드립니다.


▣ 골조공사
- 101동~111동 골조 타설 완료

▣ 건축 마감 공사
- 세대공사: 미장작업, 타일공사, 방수, 내장, PL창호, 가구, 도장공사
- 그 외 : 외벽 석재공사, 외벽 도장공사, 커뮤니티 인테리어 공사 진행 中

▣ 부대토목공사
- 관로작업 및 성토작업, 경계석 설치, 아스팔트 공사

▣ 전기, 설비공사
- 세대 매립박스 및 배관 시공
- ELEV 설치작업



원당역 롯데캐슬 스카이엘 전직원 일동은 입주민분들께 최고의 품질을 제공하기 위해 책임감을 가지고 안전한게 공사를 진행하겠습니다.

2023.09

안녕하세요. 원당역 롯데캐슬 스카이엘 현장입니다.

2023년 9월말 기준 공사진행 현황 알려드립니다.


▣ 골조공사
- 101동~111동 골조 타설 완료

▣ 세대 건축 마감 공사
- 습식공사 : 세대 벽돌, 미장작업, 타일 공사 진행 中
- 방수공사 : 세대 액체, 도막 방수 진행 中
- 내장공사 : 세대 경량벽체, 합지공사, 천정시공 진행 中
- 그 외 : PL창호, AL창호, 외벽 석재공사, 세대 방화문 공사, 가구공사 中

▣ 부대토목공사
- 관로작업 및 성토작업

▣ 전기, 설비공사
- 세대 매립박스 및 배관 시공

원당역 롯데캐슬 스카이엘 전직원 일동은 입주민분들께 최고의 품질을 제공하기 위해 책임감을 가지고 안전한게 공사를 진행하겠습니다.

2023.08

안녕하세요. 원당역 롯데캐슬 스카이엘 현장입니다.

2023년 8월말 기준 공사진행 현황 알려드립니다.

▣ 골조공사
- 101동~105동 골조공사 완료
- 106동~110동 골조공사 완료
- 111동 옥탑 타설 中

▣ 세대 건축 마감 공사
- 습식공사 : 세대 벽돌, 미장작업, 타일 공사 진행 中
- 방수공사 : 세대 액체, 도막 방수 진행 中
- 내장공사 : 세대 경량벽체, 합지공사, 천정시공 진행 中
- 그 외 : PL창호, AL창호, 외벽 석재공사, 세대 방화문 공사, 가구공사 中

▣ 전기, 설비공사
- 세대 매립박스 및 배관 시공

원당역 롯데캐슬 스카이엘 전직원 일동은 입주민분들께 최고의 품질을 제공하기 위해 책임감을 가지고 안전한게 공사를 진행하겠습니다.

2023.07

안녕하세요. 원당역 롯데캐슬 스카이엘 현장입니다.

2023년 7월말 기준 공사진행 현황 알려드립니다.

▣ 골조공사
- 101동~104동, 107동 골조공사 완료
- 105동~106동 옥탑 타설 中
- 108동~111동 옥탑 타설 中

▣ 세대 건축 마감 공사
- 습식공사 : 세대 벽돌, 미장작업, 기포방통, 타일 공사 진행 中
- 방수공사 : 세대 액체, 도막 방수 진행 中
- 내장공사 : 세대 경량벽체, 합지공사, 천정시공 진행 中
- 그 외 : PL창호, AL창호, 외벽 석재공사, 세대 방화문 공사, 가구공사 中

▣ 전기, 설비공사
- 세대 매립박스 및 배관 시공

원당역 롯데캐슬 스카이엘 전직원 일동은 입주민분들께 최고의 품질을 제공하기 위해 책임감을 가지고 안전한게 공사를 진행하겠습니다.

2023.06

안녕하세요. 원당역 롯데캐슬 스카이엘 현장입니다.

2023년 6월말 기준 공사진행 현황 알려드립니다.

▣ 골조공사
- 101동~104동, 107동, 109동 골조공사 완료
- 105동 35층 타설 완료
- 106동 34층 타설 완료
- 108동 35층 타설 완료
- 110동 28층 타설 완료
- 111동 27층 타설 완료

▣ 세대 건축 마감 공사
- 습식공사 : 세대 벽돌, 미장작업, 타일 공사 진행 中
- 방수공사 : 세대 액체, 도막 방수 진행 中
- 내장공사 : 세대 경량벽체, 합지공사, 천정시공 진행 中
- 그 외 : PL창호, AL창호, 외벽 석재공사, 세대 방화문 공사 中

▣ 전기, 설비공사
- 세대 매립박스 및 배관 시공

원당역 롯데캐슬 스카이엘 전직원 일동은 입주민분들께 최고의 품질을 제공하기 위해 책임감을 가지고 안전한게 공사를 진행하겠습니다.

2023.05

안녕하세요. 원당역 롯데캐슬 스카이엘 현장입니다.

2023년 5월말 기준 공사진행 현황 알려드립니다.

▣ 골조공사
- 101동, 102동, 103동, 104동 골조공사 완료
- 105동 32층 타설 완료
- 106동 30층 타설 완료
- 107동 34층 타설 완료
- 108동 31층 타설 완료
- 109동 31층 타설 완료
- 110동 25층 타설 완료
- 111동 24층 타설 완료

▣ 세대 건축 마감 공사
- 습식공사 : 세대 벽돌, 미장작업, 타일 공사 진행 中
- 방수공사 : 세대 액체, 도막 방수 진행 中
- 내장공사 : 세대 경량벽체, 합지공사, 천정시공 진행 中
- 그 외 : PL창호, AL창호, 외벽 석재공사, 세대 방화문 공사 中

▣ 전기, 설비공사
- 세대 매립박스 및 배관 시공

원당역 롯데캐슬 스카이엘 전직원 일동은 입주민분들께 최고의 품질을 제공하기 위해 책임감을 가지고 안전하게 공사를 진행하겠습니다.

2023.04

안녕하세요. 원당역 롯데캐슬 스카이엘 현장입니다.

2023년 4월말 기준 공사진행 현황 알려드립니다.

▣ 골조공사
- 101동, 102동, 103동, 104동 골조공사 완료
- 105동 28층 타설 완료
- 106동 26층 타설 완료
- 107동 30층 타설 완료
- 108동 27층 타설 완료
- 109동 27층 타설 완료
- 110동 21층 타설 완료
- 111동 20층 타설 완료

▣ 세대 건축 마감 공사
- 습식공사 : 세대 벽돌, 미장작업, 세대 방통타설 진행 中
- 방수공사 : 세대 액체, 도막 방수 진행 中
- 내장공사 : 세대 경량벽체, 합지공사, 천정시공 진행 中
- 그 외 : PL창호, AL창호, 외벽 석재공사, 세대 방화문 공사 中

▣ 전기, 설비공사
- 세대 매립박스 및 배관 시공

원당역 롯데캐슬 스카이엘 전직원 일동은 입주민분들께 최고의 품질을 제공하기 위해 책임감을 가지고 안전한게 공사를 진행하겠습니다.

2023.03

안녕하세요. 원당역 롯데캐슬 스카이엘 현장입니다.

2023년 3월말 기준 공사진행 현황 알려드립니다.

▣ 골조공사
- 101동, 102동, 103동 골조공사 완료
- 104동 26층 타설 완료
- 105동 25층 타설 완료
- 106동 23층 타설 완료
- 107동 27층 타설 완료
- 108동 24층 타설 완료
- 109동 24층 타설 완료
- 110동 19층 타설 완료
- 111동 17층 타설 완료

▣ 세대 건축 마감 공사
- 습식공사 : 세대 벽돌, 미장작업, 2차 기포 타설 中
- 방수공사 : 세대 액체, 도막 방수 진행 中
- 내장공사 : 세대 경량벽체, 합지공사 진행 中
- 그 외 : PL창호, AL창호, 외벽 석재공사, 세대 방화문 공사 中

▣ 전기, 설비공사
- 세대 매립박스 및 배관 시공

원당역 롯데캐슬 스카이엘 전직원 일동은 입주민분들께 최고의 품질을 제공하기 위해 책임감을 가지고 안전한게 공사를 진행하겠습니다.
