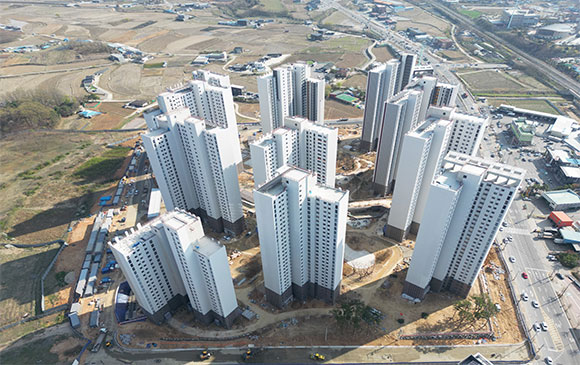

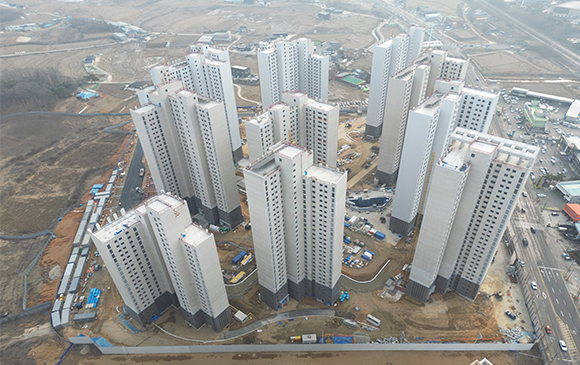

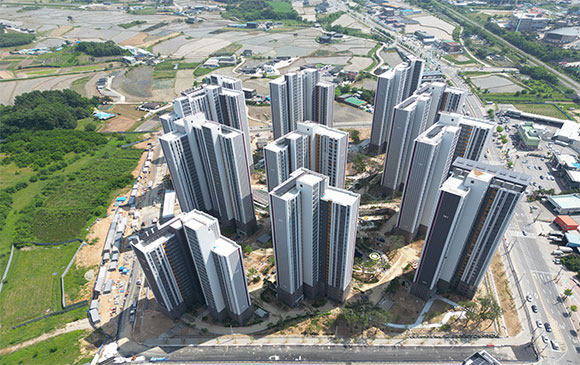

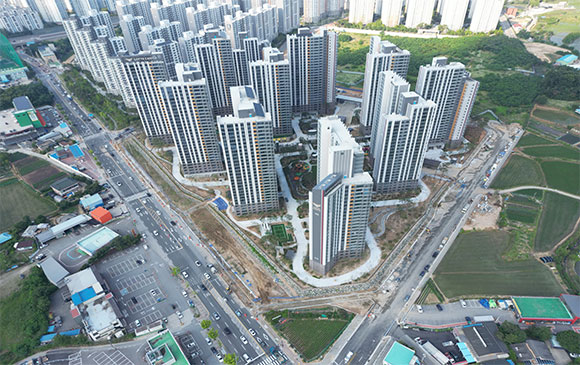

전체공정률
38.50%
2024.03
당 현장은 2022년 8월 착공하여 2025년 8월 준공예정입니다.
아파트는 지상층 철근콘크리트공사를 진행 하고 있습니다.
2024년 03월 기준 공사진행 현황에 대해 알려드립니다.
■ 토공사
- 되메우기, 다짐, 가시설 해체
■ 철근콘크리트공사
- 아파트 철근콘크리트공사 (6~17F)
■ 내장공사 : 아파트 단열재 시공, 먹매김 공사
■ PL창호 : 아파트 PL창호 공사 (1~10F)
■ 조적공사 : 지하주차장 블럭공사, 세대 조적공사
■ 방수공사 : 지하주차장 상부 복합방수공사
■ 석공사 : 아파트 외벽 석공사
■ 호이스트 : 호이스트 설치 공사
■ 전기,설비공사 : 매립배관공사
천안 롯데캐슬 더 청당 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 목표로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.
감사합니다.
2024.02
당 현장은 2022년 8월 착공하여 2025년 8월 준공예정입니다.
아파트는 지상층 철근콘크리트공사를 진행 하고 있습니다.
2024년 02월 기준 공사진행 현황에 대해 알려드립니다.
■ 토공사
- 되메우기, 다짐, 가시설 해체
■ 철근콘크리트공사
- 아파트 철근콘크리트공사 (4~11F)
- 동절기 콘크리트 보양공사
■ 내장공사 : 아파트 먹매김 공사
■ 조적공사 : 지하주차장 블럭공사
■ 방수공사 : 지하주차장 상부 복합방수공사
■ 금속공사 : 발코니 난간대공사 (1~5F)
■ 호이스트 : 호이스트 설치 공사
■ 전기,설비공사 : 매립배관공사
천안 롯데캐슬 더 청당 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 목표로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.
감사합니다.
2024.01
당 현장은 2022년 8월 착공하여 2025년 8월 준공예정입니다.
아파트는 지상층 철근콘크리트공사를 진행 하고 있습니다.
2024년 01월 기준 공사진행 현황에 대해 알려드립니다.
■ 토공사
- 되메우기, 다짐, 가시설 해체
■ 철근콘크리트공사
- 아파트 철근 콘크리트공사 (3F~10F)
- 동절기 콘크리트 보양공사
■ 방수공사 : 복합방수 바탕정리공사
■ 금속공사 : 발코니 난간대공사 (1~5F)
■ 호이스트 : 107,110,111동 호이스트 설치
■ 전기,설비공사 : 매립배관공사
천안 롯데캐슬 더 청당 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 목표로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.
감사합니다.
2023.12
당 현장은 2025년 8월 준공예정입니다.
현재 지상층 철근콘크리트공사를 진행 하고 있습니다.
2023년 12월 기준 공사진행 현황에 대해 알려드립니다.
■ 토공사
- 되메우기, 가시설 해체
■ 철근콘크리트공사
- 아파트 3~6층 철근 콘크리트공사
- 어린이집 및 필로티 철근콘크리트공사
■ 전기,설비공사 : 지하주차장 매립배관공사
천안 롯데캐슬 더 청당 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 목표로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.
감사합니다.
2023.11
당 현장은 2022년 8월 착공하여 2025년 8월 준공예정입니다.
현재 지하주차장 철근콘크리트공사는 95%완료 하였으며,
아파트는 지상층 철근콘크리트공사를 진행중입니다.
2023년 11월 기준 공사진행 현황에 대해 알려드립니다.
■ 토공사
- 되메우기 및 가시설 해체
■ 철근콘크리트공사
-지하주차장 철근 콘크리트공사
-아파트 1~4층 철근 콘크리트공사
■ PC공사 : 지하주차장 설치 및 조립공사
■ 전기,설비공사 : 매립배관공사
천안 롯데캐슬 더 청당 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 목표로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.
감사합니다.
2023.10
당 현장은 2022년 8월 착공하여 2025년 8월 준공예정입니다.
현재 지하주차장 철근콘크리트공사는 90%완료 하였으며,
아파트는 지상층 철근콘크리트공사를 시작하였습니다.
2023년 10월 기준 공사진행 현황에 대해 알려드립니다.
■ 철근콘크리트공사
-지하주차장 철근 콘크리트공사
-아파트 1~2층 철근 콘크리트공사
-갱폼 세팅 및 필로티 공사
■ PC공사 : 지하주차장 설치 및 조립공사
■ 전기,설비공사 : 매립배관공사
천안 롯데캐슬 더 청당 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 목표로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.
감사합니다.
2023.09
당 현장은 2022년 8월 착공하여 2025년 8월 준공예정입니다.
현재 지하층 철근콘크리트공사를 진행하고 있으며,
2023년 9월 기준 공사진행 현황에 대해 알려드립니다.
■ 철근콘크리트공사
-지하주차장 철근 콘크리트공사
-아파트 1층 철근 콘크리트공사
-갱폼 세팅
■ PC공사 : 지하주차장 설치 및 조립공사
■ 전기,설비공사 : 지하층 매립배관공사
천안 롯데캐슬 더 청당 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 목표로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.
감사합니다.
2023.08
당 현장은 2022년 8월 착공하여 2025년 8월 준공예정입니다.
현재 지하층 철근콘크리트공사를 진행하고 있으며,
2023년 8월 기준 공사진행 현황에 대해 알려드립니다.
■ 철근콘크리트공사 : 지하층 철근 콘크리트공사
■ PC공사 : 지하주차장 설치 및 조립공사
■ 전기,설비공사 : 지하층 매립배관공사
천안 롯데캐슬 더 청당 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 목표로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.
감사합니다.
2023.07
당 현장은 2022년 8월 착공하여 2025년 8월 준공예정입니다.
현재 지하층 철근콘크리트공사를 진행하고 있으며,
2023년 7월 기준 공사진행 현황에 대해 알려드립니다.
■ 철근콘크리트공사 : 지하층 철근 콘크리트공사
■ PC공사 : 지하주차장 설치 및 조립공사
천안 롯데캐슬 더 청당 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 목표로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.
감사합니다.
2023.06
당 현장은 2022년 8월 착공하여 2025년 8월 준공예정입니다.
현재 철근콘크리트공사를 진행하고 있으며,
2023년 6월 기준 공사진행 현황에 대해 알려드립니다.
■ 타워크레인공사 : 2호기 4호기 타워크레인 설치
■ 철근콘크리트공사 : 기초 및 지하2층 철근 콘크리트공사
천안 롯데캐슬 더 청당 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 목표로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.
감사합니다.
2023.05
당 현장은 2022년 8월 착공하여 2025년 8월 준공예정입니다.
현재 철근콘크리트공사를 진행하고 있으며,
2023년 5월 기준 공사진행 현황에 대해 알려드립니다.
■ 타워크레인공사 : 1호기 3호기 5호기 6호기 타워크레인 설치
■ 철근콘크리트공사 : 기초 철근 콘크리트공사
천안 롯데캐슬 더 청당 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 목표로 고객님의 성원에 보답할수있도록 항상 최선을 다하겠습니다.
감사합니다.
