전체공정률
74.76%
2024.09
당 현장은 2022년 7월 착공하여 현재 주요 공정은 지하층 골조공사입니다.
SK에코플랜트와 공동도급현장으로 SK에코플랜트 55%, 당사 45%로 나뉘며,
당사는 4개동(103동,104동,105동,106동) 내장 및 부대토목 시공하고 있습니다.
24년 09월 말 기준 공사진행현황은 아래와 같습니다.
■ 건축공사 : 4개동 RC공사 완료
세대 내부 조적,미장 및 방수공사 진행중
내장공사(천정 및 가구)진행중
창호공사(자동문,목창호,방화문,SD창호)진행중
타일공사(욕실 및 주방벽,아트월)진행중
■ 부대토목공사 : 부지내 오·우수 공사 진행중
■ 전기,설비공사: 건축공정에 따른 배관 및 스리브,냉난방기, 승강설비 시공중
리버센 SK VIEW 롯데캐슬 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2024.06
당 현장은 2022년 7월 착공하여 현재 주요 공정은 지하층 골조공사입니다.
SK에코플랜트와 공동도급현장으로 SK에코플랜트 55%, 당사 45%로 나뉘며,
당사는 4개동(103동,104동,105동,106동) 내장 및 부대토목 시공하고 있습니다.
24년 06월 말 기준 공사진행현황은 아래와 같습니다.
■ 건축공사 : 4개동 RC공사 완료
세대 내부 조적,미장 및 방수공사 진행중
내장공사(단열재, 경량벽체, 천정)진행중
창호공사(자동문,목창호,방화문,SD창호)진행중
타일공사(욕실 및 주방벽)진행중
■ 부대토목공사 : 104동 인근 오·우수 공사 진행중
■ 전기,설비공사: 건축공정에 따른 배관 및 스리브,냉난방기, 승강설비 시공중
리버센 SK VIEW 롯데캐슬 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2024.04
당 현장은 2022년 7월 착공하여 현재 주요 공정은 지하층 골조공사입니다.
SK에코플랜트와 공동도급현장으로 SK에코플랜트 55%, 당사 45%로 나뉘며,
당사는 4개동(103동,104동,105동,106동)과 연계된 지하주차장 및 부속동을
시공하고 있습니다.
24년 04월 말 기준 공사진행현황은 아래와 같습니다.
■ 건축공사 : 103동 지상31F RC공사 진행중
104동 RC공사완료, 내장공사진행중
105동 RC공사완료, 내장공사진행중
106동 최상 30F RC공사 진행중
골조 공정에 따른 석,조적,방수,내장,창호 시공중
■ 전기,설비공사: 건축공정에 따른 배관 및 스리브, 승강설비 시공중
리버센 SK VIEW 롯데캐슬 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

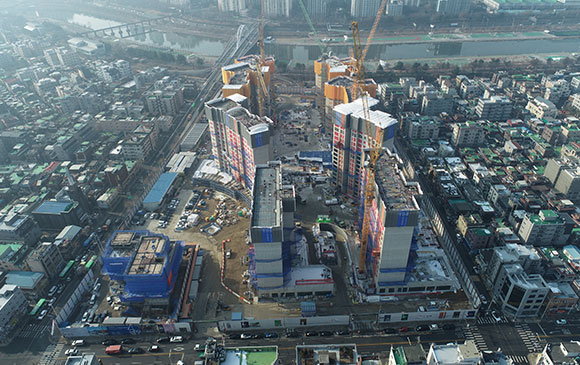

2024.01
당 현장은 2022년 7월 착공하여 현재 주요 공정은 지하층 골조공사입니다.
SK에코플랜트와 공동도급현장으로 SK에코플랜트 55%, 당사 45%로 나뉘며,
당사는 4개동(103동,104동,105동,106동)과 연계된 지하주차장 및 부속동을
시공하고 있습니다.
24년 1월 말 기준 공사진행현황은 아래와 같습니다.
■ 건축공사 : 103동 지상28F RC공사 진행중
104동 지상 RF RC공사 진행중
105동 지상 RF RC공사 진행중
106동 최상 26F RC공사 진행중
골조 공정에 따른 조적,방수,내장,창호 시공중
■ 전기,설비공사: 건축공정에 따른 배관 및 스리브 시공중
리버센 SK VIEW 롯데캐슬 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2023.12
당 현장은 2022년 7월 착공하여 현재 주요 공정은 지하층 골조공사입니다.
SK에코플랜트와 공동도급현장으로 SK에코플랜트 55%, 당사 45%로 나뉘며,
당사는 4개동(103동,104동,105동,106동)과 연계된 지하주차장 및 부속동을
시공하고 있습니다.
23년 12월 말 기준 공사진행현황은 아래와 같습니다.
■ 건축공사 : 103동 지상21F RC공사 진행중
104동 지상18F RC공사 진행중
105동 지상19F RC공사 진행중
106동 최상 RF RC공사 진행중
■ 전기,설비공사: 건축공정에 따른 배관 및 스리브 시공
리버센 SK VIEW 롯데캐슬 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

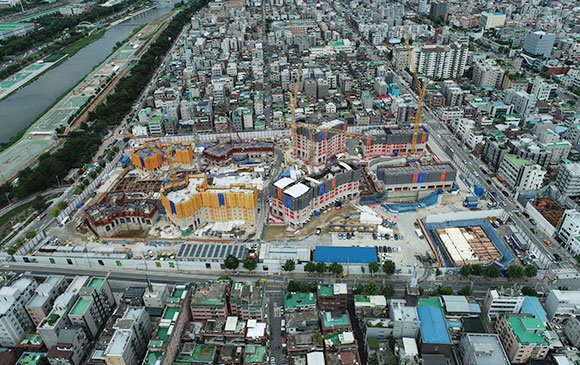

2023.11
당 현장은 2022년 7월 착공하여 현재 주요 공정은 지하층 골조공사입니다.
SK에코플랜트와 공동도급현장으로 SK에코플랜트 55%, 당사 45%로 나뉘며,
당사는 4개동(103동,104동,105동,106동)과 연계된 지하주차장 및 부속동을
시공하고 있습니다.
23년 11월 말 기준 공사진행현황은 아래와 같습니다.
■ 건축공사 : 103동 지상16층 RC공사 진행중
104동 지상14층 RC공사 진행중
105동 지상11층 RC공사 진행중
106동 지상15층 RC공사 진행중
■ 전기,설비공사: 건축공정에 따른 배관 및 스리브 시공
리버센 SK VIEW 롯데캐슬 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

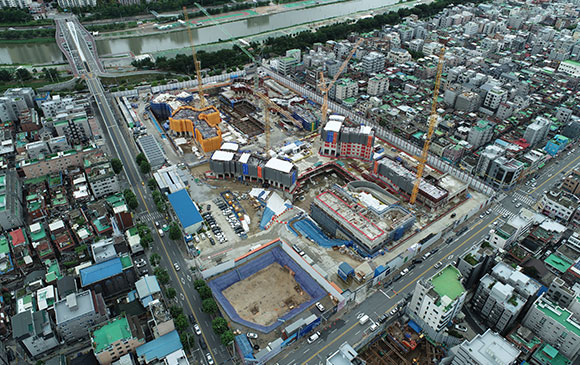

2023.10
당 현장은 2022년 7월 착공하여 현재 주요 공정은 지하층 골조공사입니다.
SK에코플랜트와 공동도급현장으로 SK에코플랜트 55%, 당사 45%로 나뉘며,
당사는 4개동(103동,104동,105동,106동)과 연계된 지하주차장 및 부속동을
시공하고 있습니다.
23년 10월 말 기준 공사진행현황은 아래와 같습니다.
■ 건축공사 : 103동 지상14층 RC공사 진행중
104동 지상11층 RC공사 진행중
105동 지상9층 RC공사 진행중
106동 지상12층 RC공사 진행중
■ 전기,설비공사: 건축공정에 따른 배관 및 스리브 시공
리버센 SK VIEW 롯데캐슬 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2023.08
당 현장은 2022년 7월 착공하여 현재 주요 공정은 지하층 골조공사입니다.
SK에코플랜트와 공동도급현장으로 SK에코플랜트 55%, 당사 45%로 나뉘며,
당사는 4개동(103동,104동,105동,106동)과 연계된 지하주차장 및 부속동을
시공하고 있습니다.
23년 8월 말 기준 공사진행현황은 아래와 같습니다.
■ 건축공사 : 103동 지상8층 RC공사 진행중
104동 지상5층 RC공사 진행중
105동 지상3층 RC공사 진행중
106동 지상6층 RC공사 진행중
■ 전기,설비공사: 건축공정에 따른 배관 및 스리브 시공
리버센 SK VIEW 롯데캐슬 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2023.07
당 현장은 2022년 7월 착공하여 현재 주요 공정은 지하층 골조공사입니다.
SK에코플랜트와 공동도급현장으로 SK에코플랜트 55%, 당사 45%로 나뉘며,
당사는 4개동(103동,104동,105동,106동)과 연계된 지하주차장 및 부속동을
시공하고 있습니다.
23년 7월 말 기준 공사진행현황은 아래와 같습니다.
■ 건축공사 : 103동 지상7층 RC공사 진행중
104동 지상4층 RC공사 진행중
105동 지상2층 RC공사 진행중
106동 지상5층 RC공사 진행중
■ 전기,설비공사: 건축공정에 따른 배관 및 스리브 시공
리버센 SK VIEW 롯데캐슬 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

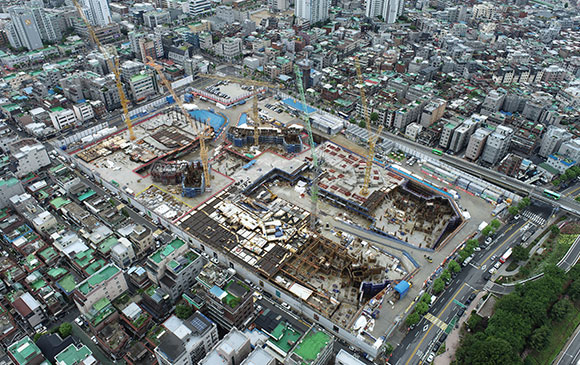

2023.06
당 현장은 2022년 7월 착공하여 현재 주요 공정은 지하층 골조공사입니다.
SK에코플랜트와 공동도급현장으로 SK에코플랜트 55%, 당사 45%로 나뉘며,
당사는 4개동(103동,104동,105동,106동)과 연계된 지하주차장 및 부속동을
시공하고 있습니다.
23년 6월 말 기준 공사진행현황은 아래와 같습니다.
■ 건축공사 : 103동 지상5층 RC공사 진행중
104동 PIT층 RC공사 진행중
105동 PIT층 RC공사 진행중
106동 지상3층 RC공사 진행중
■ 토공사 : 동·북 측 되메우기
■ 전기,설비공사: 건축공정에 따른 배관 및 스리브 시공
리버센 SK VIEW 롯데캐슬 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2023.05
당 현장은 2022년 7월 착공하여 현재 주요 공정은 지하층 골조공사입니다.
SK에코플랜트와 공동도급현장으로 SK에코플랜트 55%, 당사 45%로 나뉘며,
당사는 4개동(103동,104동,105동,106동)과 연계된 지하주차장 및 부속동을
시공하고 있습니다.
23년 5월 말 기준 공사진행현황은 아래와 같습니다.
■ 건축공사 : 103동 지상2층 RC공사 진행중
104동 지상1층 RC공사 진행중
105동 지상1층 RC공사 진행중
106동 지상1-2층 RC공사 진행중
■ 토공사 : 동·북 측 되메우기
■ 전기,설비공사: 건축공정에 따른 배관 및 스리브 시공
리버센 SK VIEW 롯데캐슬 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2023.04
당 현장은 2022년 7월 착공하여 현재 주요 공정은 지하층 골조공사입니다.
SK에코플랜트와 공동도급현장으로 SK에코플랜트 55%, 당사 45%로 나뉘며,
당사는 4개동(103동,104동,105동,106동)과 연계된 지하주차장 및 부속동을
시공하고 있습니다.
23년 4월 말 기준 공사진행현황은 아래와 같습니다.
■ 골조공사: 103동 주변 주차장 지붕층 철근 및 형틀, 바닥 타설
104동 B1F 벽체 및 형틀, 보·슬래브 형틀
105동 B1F 보·슬래브 형틀
106동 주변 주차장 지붕층 바닥 타설 1층 바닥 철근 및 타설
주차장 B1F 보·슬래브 형틀, 지붕층 바닥 타설
■ 전기,설비공사: 건축공정에 따른 배관 및 스리브 시공
리버센 SK VIEW 롯데캐슬 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2023.02
당 현장은 2022년 7월 착공하여 현재 주요 공정은 지하층 골조공사입니다.
SK에코플랜트와 공동도급현장으로 SK에코플랜트 55%, 당사 45%로 나뉘며,
당사는 4개동(103동,104동,105동,106동)과 연계된 지하주차장 및 부속동을
시공하고 있습니다.
23년 2월 말 기준 공사진행현황은 아래와 같습니다.
■ 골조공사: 103동 B1F 벽체 형틀
104동 B1F 벽체 철근 및 형틀
105동 B1F 벽체 형틀
106동 보 · 슬래브 형틀, 데크플레이트
주차장 지붕층 바닥 · 보 · 슬래브 철근 및 데크플레이트
■ 전기,설비공사: 건축공정에 따른 배관 및 스리브 시공
리버센 SK VIEW 롯데캐슬 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2023.01
당 현장은 2022년 7월 착공하여 현재 주요 공정은 지하층 골조공사입니다.
SK에코플랜트와 공동도급현장으로 SK에코플랜트 55%, 당사 45%로 나뉘며,
당사는 4개동(103동,104동,105동,106동)과 연계된 지하주차장 및 부속동을
시공하고 있습니다.
23년 1월 말 기준 공사진행현황은 아래와 같습니다.
■ 골조공사: 103동 기초 Con'c 타설 / B2F 벽체 철근배근
104동 터파기 및 잔토정리
105동 기초 철근배근
106동 기초 Con'c 타설 / B2F 벽체 철근배근
주차장 기초철근작업 및 B2F 구조체 공사 진행
■ 전기,설비공사: 103,105동 접지 시공, 주차장 골조 매립박스 및 슬리브 배관 시공
리버센 SK VIEW 롯데캐슬 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
