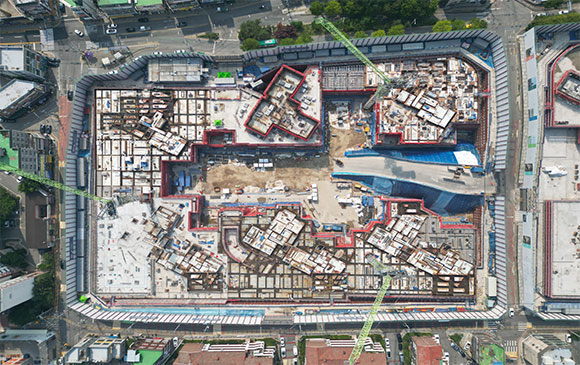

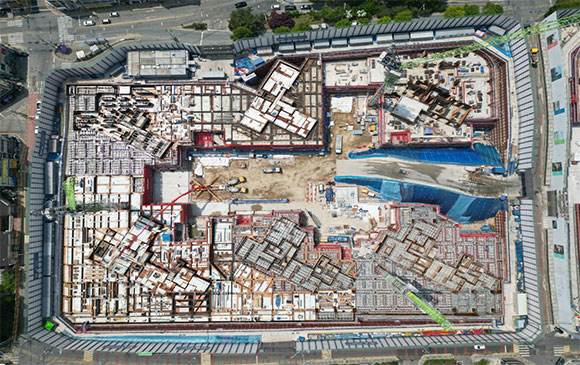

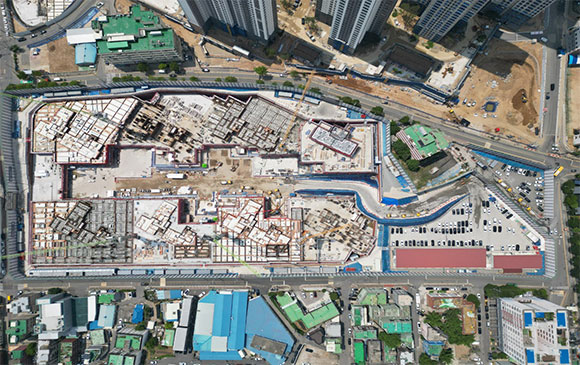

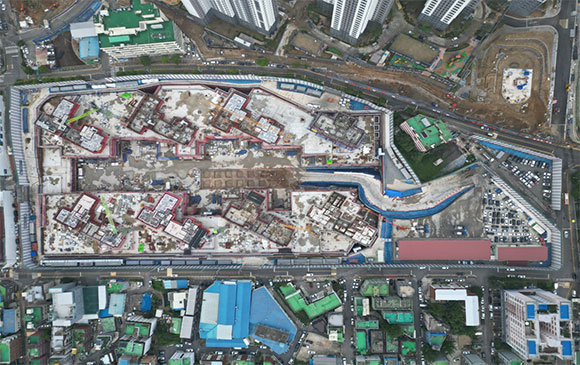

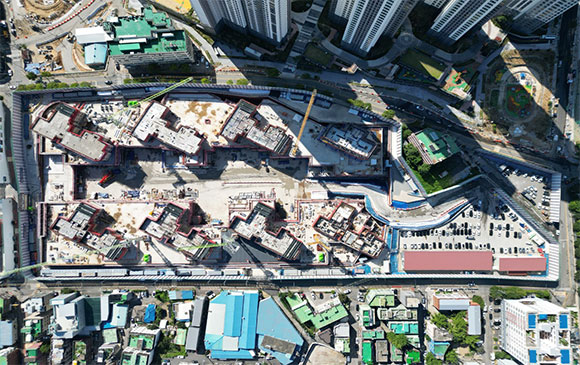

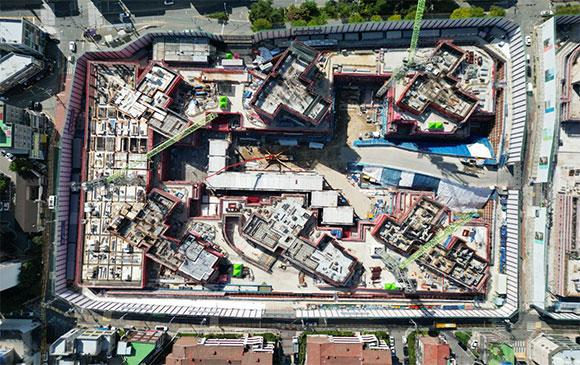

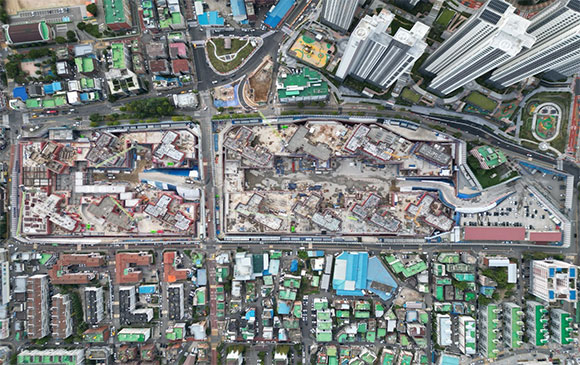

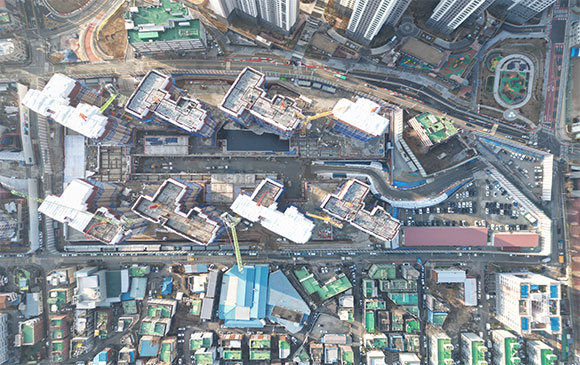

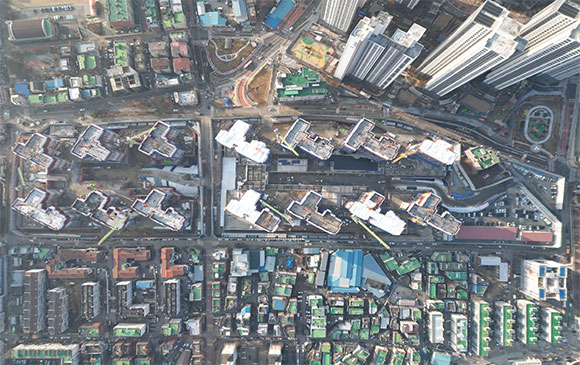

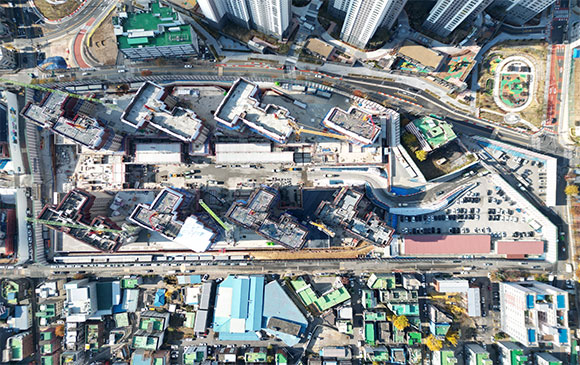

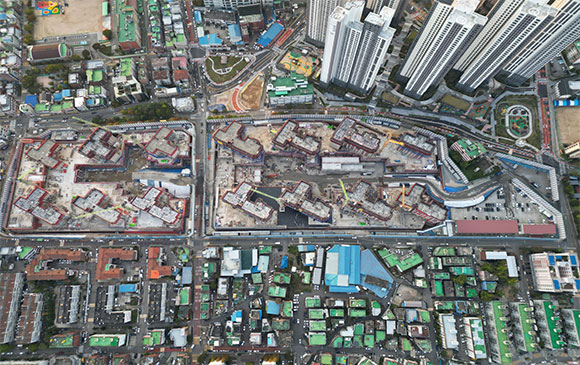

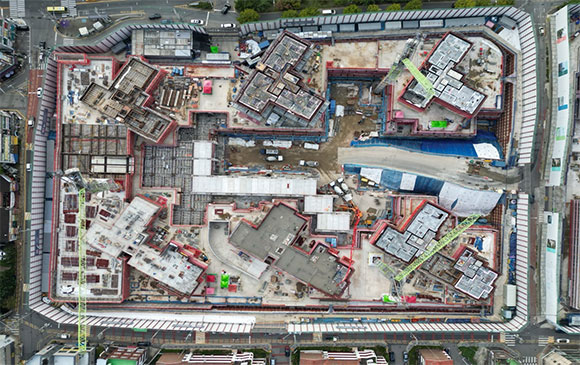

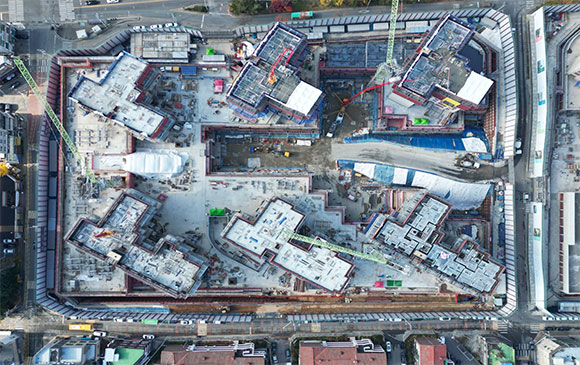

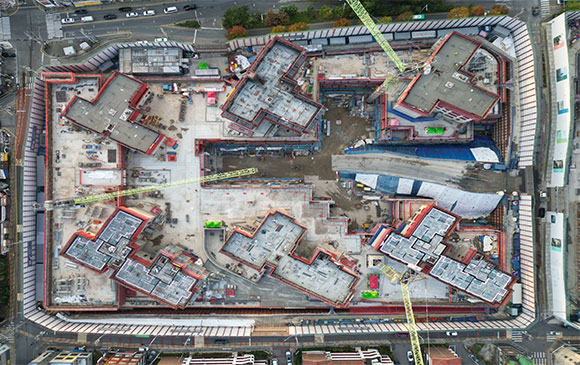

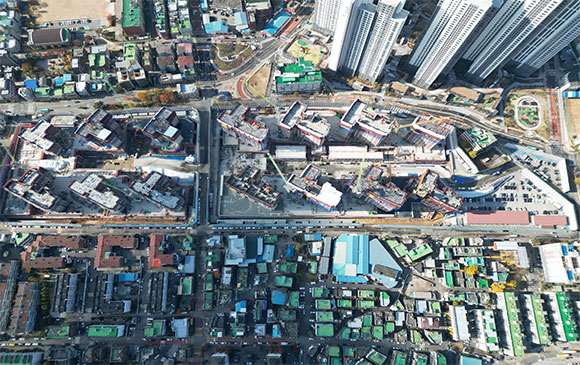

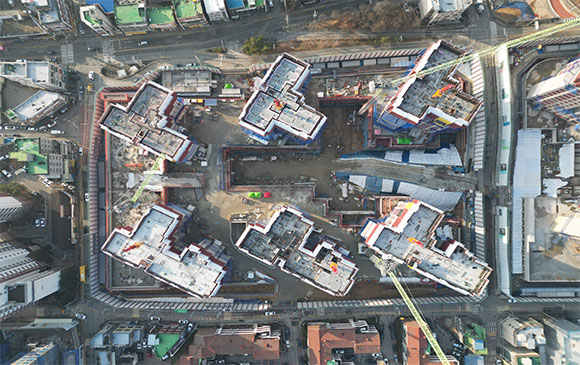

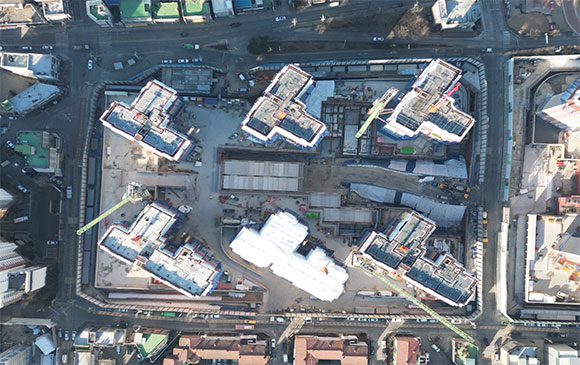

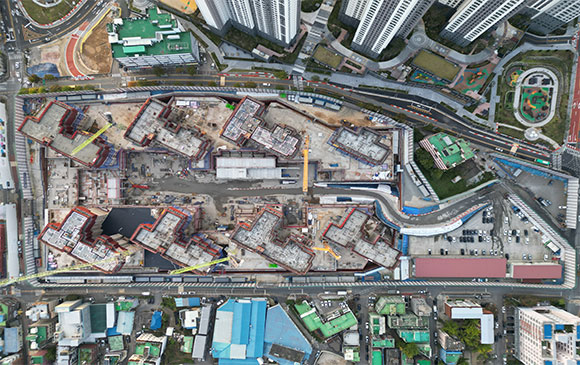

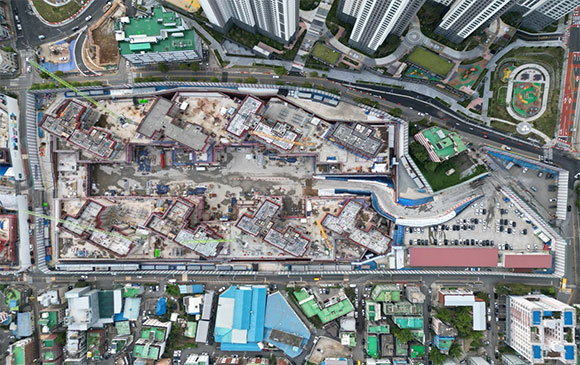

전체공정률
11.30%
2024.10
당 현장은 2024년 10월 현재 C-1BL, C-2BL 토공사 및 흙막이공사, 파일공사 및 골조공사 진행중입니다.
24년 10월 말 기준 공사진행현황에 대해 알려드립니다.
■ 토공사 및 흙막이공사
- C-1BL : 토사반출 (89.23%), E/A공사 (91.97%), BH띠장 설치 (90.24%)
- C-2BL : 토사반출 (90.94%), E/A공사 (97.93%), BH띠장 설치 (97.87%)
■ 파일공사
- C-1BL : 항타기 1호기 (107동/55.38%), 항타기 2호기 조립중
- C-2BL : 항타기 1호기 (205동/90.9%), 항타기 2호기 (203동/87.1%)
■ 골조공사
- C-1BL : T/C 설치 (2대/5대), 기초타설 (1동/8동)
- C-2BL : T/C 설치 (1대/3대), 기초타설 (0동/6동)
시흥에 선보이는 첫 롯데캐슬로서, 시흥 롯데캐슬 시그니처 현장 직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2024.09
당 현장은 2024년 09월 현재 C-1BL, C-2BL 토공사 및 흙막이공사, 파일공사 및 골조공사 진행중입니다.
24년 09월 말 기준 공사진행현황에 대해 알려드립니다.
■ 토공사 및 흙막이공사
- C-1BL : 토사반출 (82.55%), E/A공사 (79.85%), BH띠장 설치 (77.02%)
- C-2BL : 토사반출 (86.68%), E/A공사 (97.25%), BH띠장 설치 (94.71%)
■ 파일공사
- C-1BL : 항타기 1호기 반입
- C-2BL : 항타기 1호기 (204동/35.5%), 항타기 2호기 반입
■ 골조공사
- C-1BL : T/C#2 설치, T/C#3 및 주변 주차장 기초 타설
- C-2BL : T/C#2, T/C#3 및 주변 주차장 기초 타설
시흥에 선보이는 첫 롯데캐슬로서, 시흥 롯데캐슬 시그니처 현장 직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2024.08
당 현장은 2024년 08월 현재 C-1BL, C-2BL 토공사 및 흙막이공사 진행 중이며, 골조공사가 투입되었습니다.
24년 08월 말 기준 공사진행현황에 대해 알려드립니다.
■ 토공사 및 흙막이공사
- C-1BL : 토사반출 (62.11%), E/A공사 (47.68%), BH띠장 설치 (43.32%)
- C-2BL : 토사반출 (62.97%), E/A공사 (70.51%), BH띠장 설치 (64.13%)
■ 파일공사
- C-1BL : 투입 준비중
- C-2BL : 항타기 장비 반입
■ 골조공사
- C-1BL : T/C#2 기초 타설 완료
- C-2BL : T/C#3 기초 타설 완료
시흥에 선보이는 첫 롯데캐슬로서, 시흥 롯데캐슬 시그니처 현장 직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2024.07

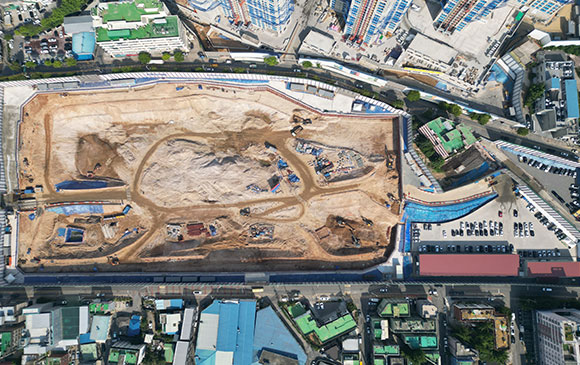

당 현장은 2024년 07월 현재 C-1BL, C-2BL 토공사 및 흙막이공사 진행중에 있습니다.
24년 07월 말 기준 공사진행현황에 대해 알려드립니다.
■ 토공사 및 흙막이공사
- C-1BL : 토사반출 (62.11%), E/A공사 (47.68%), BH띠장 설치 (43.32%)
- C-2BL : 토사반출 (62.97%), E/A공사 (70.51%), BH띠장 설치 (64.13%)
시흥에 선보이는 첫 롯데캐슬로서, 시흥 롯데캐슬 시그니처 현장 직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2024.06
당 현장은 2024년 06월 현재 C-1BL, C-2BL 토공사 및 흙막이공사 진행중에 있습니다.
24년 06월 말 기준 공사진행현황에 대해 알려드립니다.
■ 토공사 및 흙막이공사
- C-1BL : 토사반출 (49.3%), E/A공사 (27.4%), BH띠장 설치 (18.8%)
- C-2BL : 토사반출 (50.6%), E/A공사 (58.7%), BH띠장 설치 (46.0%)
시흥에 선보이는 첫 롯데캐슬로서, 시흥 롯데캐슬 시그니처 현장 직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2024.05
당 현장은 2024년 05월 현재 C-1BL, C-2BL 토공사 및 흙막이공사 진행중에 있습니다.
24년 05월 말 기준 공사진행현황에 대해 알려드립니다.
■ 토공사 및 흙막이공사
- C-1BL : 토사반출 (33.85%), E/A공사 (8.5%), BH띠장 설치 (6.75%)
- C-2BL : 토사반출 (31.3%), E/A공사 (21.8%), BH띠장 설치 (15.86%)
시흥에 선보이는 첫 롯데캐슬로서, 시흥 롯데캐슬 시그니처 현장 직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2024.04
당 현장은 2024년 04월 현재 C-1BL, C-2BL 토공사 및 흙막이공사 진행중에 있습니다.
24년 04월 말 기준 공사진행현황에 대해 알려드립니다.
■ 토공사 및 흙막이공사
- C-1BL : C.I.P 흙막이공사 (100%), 토사반출 (23.7%), E/A공사 (1.3%)
- C-2BL : C.I.P 흙막이공사 (100%), 토사반출 (13.9%), E/A공사 (4.1%)
시흥에 선보이는 첫 롯데캐슬로서, 시흥 롯데캐슬 시그니처 현장 직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2024.03
당 현장은 2024년 03월 현재 C-1BL, C-2BL 토공사 및 흙막이공사 진행중에 있습니다.
24년 03월 말 기준 공사진행현황에 대해 알려드립니다.
■ 토공사 및 흙막이공사
- C-1BL : C.I.P 흙막이공사 (89.0%), 토사반출 (13.0%)
- C-2BL : C.I.P 흙막이공사 (77.5%), 토사반출 (6.8%)
시흥에 선보이는 첫 롯데캐슬로서, 시흥 롯데캐슬 시그니처 현장 직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2024.02
당 현장은 2024년 02월 현재 C-1BL, C-2BL 토공사 및 흙막이공사 진행중에 있습니다.
24년02월 말 기준 공사진행현황에 대해 알려드립니다.
■ 토공사 및 흙막이공사
- C-1BL : C.I.P 흙막이공사 (68%), 토사반출 (4.7%)
- C-2BL : C.I.P 흙막이공사 (53%), 토사반출 (1.9%)
시흥에 선보이는 첫 롯데캐슬로서, 시흥 롯데캐슬 시그니처 현장 직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2024.01
당 현장은 2024년 01월 현재 C-1BL, C-2BL 토공사 진행중에 있습니다.
24년 1월 말 기준 공사진행현황에 대해 알려드립니다.
■ 가설공사 : 가설휀스 및 게이트 설치 완료, 외부 보행자 통로 설치 작업 완료
■ 토공사 : 흙막이공사(C.I.P 천공 및 타설) 작업 중 (약 33%)
시흥에 선보이는 첫 롯데캐슬로서, 시흥 롯데캐슬 시그니처 현장 직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2023.12
당 현장은 2023년 12월 현재 C-1BL, C-2BL 토공사 진행중에 있습니다.
23년12월 말 기준 공사진행현황에 대해 알려드립니다.
■ 가설공사 : 가설휀스 및 게이트 설치 완료, 외부 보행자 통로 설치 작업 중
■ 토공사 : 흙막이공사(C.I.P 천공 및 타설) 작업 중 (약 10%)
시흥에 선보이는 첫 롯데캐슬로서, 시흥 롯데캐슬 시그니처 현장 직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2023.11
당 현장은 2023년 11월 현재 C-1블럭, C-2블럭 가설휀스 설치 공사를 마무리하였고, 토공사에 착수하였습니다.
23년11월 말 기준 공사진행현황에 대해 알려드립니다.
■ 가설공사 : 가설휀스 및 게이트 설치 완료, 가설휀스 그래픽 디자인 작업중
■ 토공사 : 흙막이 공사를 위한 부지정리 작업, 흙막이 장비 반입 및 조립
시흥에 선보이는 첫 롯데캐슬로서, 시흥 롯데캐슬 시그니처 현장 직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2023.10
당 현장은 2023년 10월 현재 C-2블럭 스페이스타워를 제외한 철거공사 및 가설공사를 마무리하였고, 토공사에 착수하였습니다.
23년10월 말 기준 공사진행현황에 대해 알려드립니다.
■ 철거공사 : 미이주 건물 및 C-2블럭 스페이스타워 제외 철거 완료
■ 토공사 : 흙막이 공사를 위한 부지정리 작업
시흥에 선보이는 첫 롯데캐슬로서, 시흥 롯데캐슬 시그니처 현장 직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2023.09
당 현장은 2023년 09월 현재 철거공사, 가설공사를 진행 중이고 토공사 투입 준비 중에 있습니다.
23년9월 말 기준 공사진행현황에 대해 알려드립니다.
■ 철거공사 : 철거현황 약 95.7% 진행
■ 가설공사 : 현장 외부 가설방음벽 시공
■ 토공사 : 현장 투입 준비중
시흥에 선보이는 첫 롯데캐슬로서, 시흥 롯데캐슬 시그니처 현장 직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2023.08
당 현장은 2023년 08월 현재 철거공사, 가설공사를 진행하고 있습니다.
23년 8월 말 기준 공사진행현황에 대해 알려드립니다.
■ 철거공사 : 철거현황 약 95.7% 진행
■ 가설공사 : 현장 외부 가설방음벽 시공
시흥에 선보이는 첫 롯데캐슬로서, 시흥 롯데캐슬 시그니처 현장 직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
