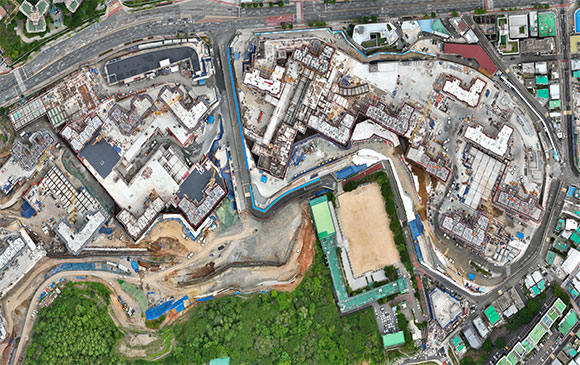

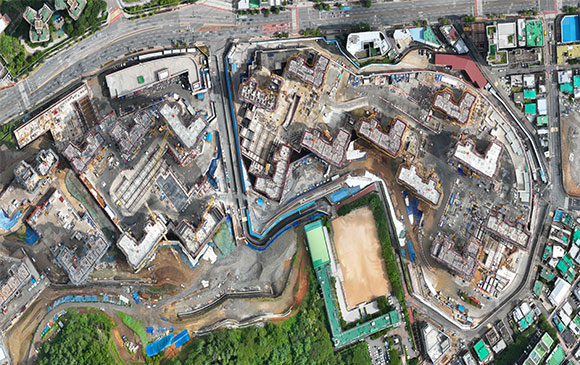

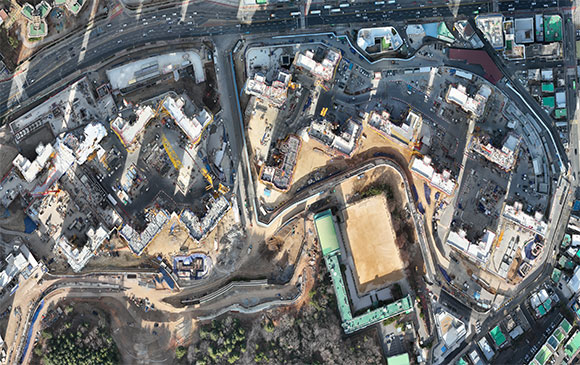

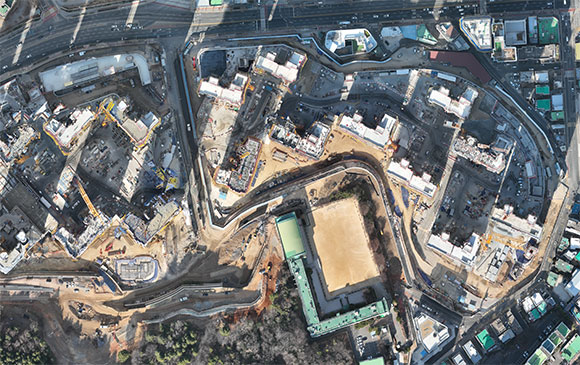

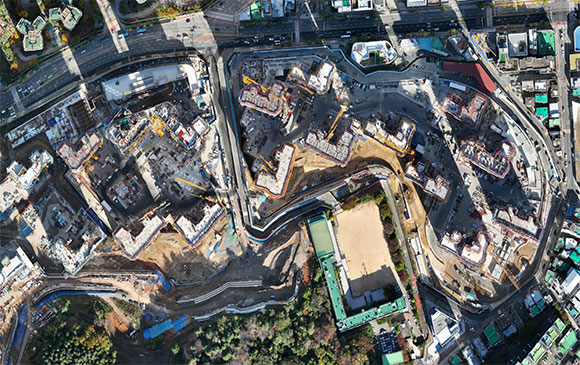

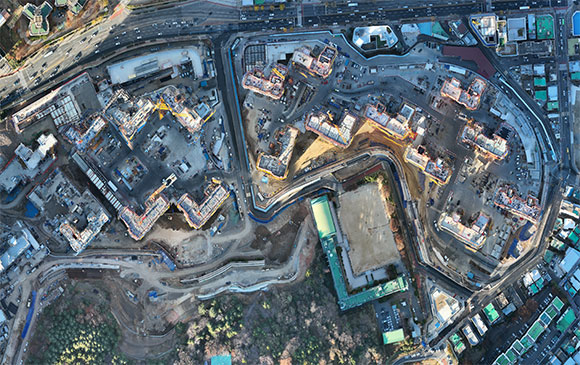

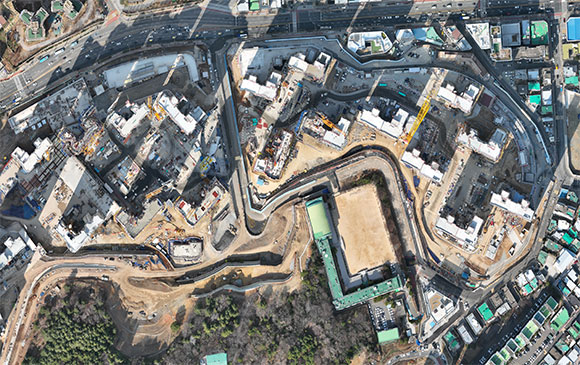

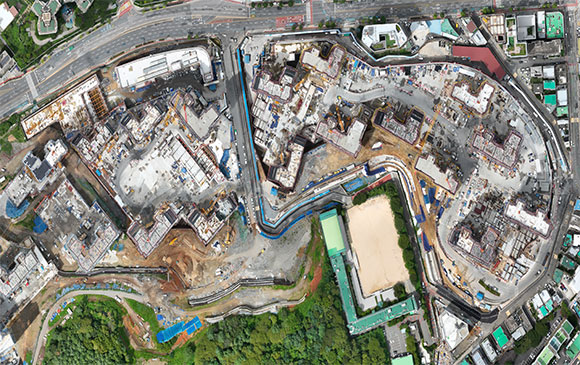

안녕하세요. 대연 디아이엘 현장입니다.
당 현장은 2023년 01월 착공하여 현재 토공사,철근콘크리트공사,주차장 PC공사,
PL창호공사,방수공사를 진행하고 있습니다.
2025년 05월말 기준 공사진행현황 안내드립니다.
'※弦長소개
- 부산 대연3구역 주택재개발정비사업(대연 디아이엘)
- 규모 : 지하6층 ~ 지상36층, 15개동(28개동), 2,232세대(4,488세대)
- 발주자 : 대연3구역 주택재개발정비사업 조합
- 감리자 : 건축 : 동일건축,건원엔지니어링,아이에스
전기 : 남양기술감리단 / 통신,소방 : 금정엔지니어링
- 설계사 : ㈜상지건축 / ㈜고우건축
▣ 토공사 및 흙막이 공사
- 가시설 해체 진행 中
▣ 지정파일공사
- 1단지 完
- 2단지 完
▣ T/C 설치 및 해체 공사
- 11대 중 11대 설치 完
▣ Hoist 설치 및 해체 공사
- 15개동 중 4개동 설치 完
▣ 철근콘트리트공사
- 1단지 아파트 및 주차장 지하,지상층 공사 진행 中
- 2단지 아파트 및 주차장 지하,지상층 공사 진행 中
▣ 주차장PC공사
- 1단지 주차장 PC 공사 진행 中
- 2단지 주차장 PC 공사 진행 中
▣ 방수공사
- 1단지 주차장 지붕층 방수 공사 진행 中
- 1단지 주차장 지붕층 방수 공사 진행 中
▣ PL창호공사
- 1단지 아파트 외창 설치 공사 진행 中
- 2단지 아파트 외창 설치 공사 진행 中
대연 디아이엘 현장 직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해
고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

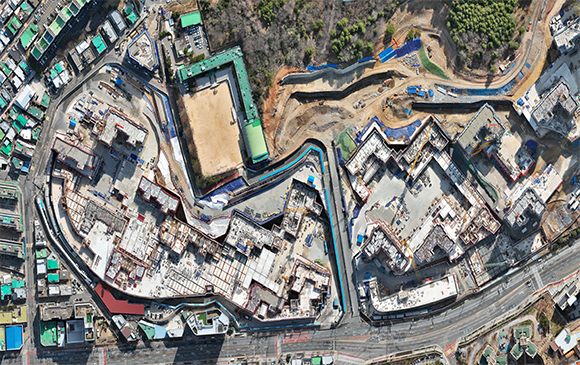

2025.04

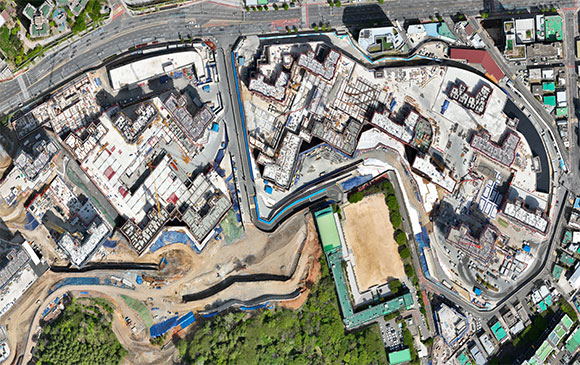

안녕하세요. 대연 디아이엘 현장입니다.
당 현장은 2023년 01월 착공하여 현재 토공사, 철근콘크리트공사, 주차장 PC공사, PL창호공사, 방수공사를 진행하고 있습니다.
2025년 04월말 기준 공사진행현황 안내드립니다.
※弦長소개
- 부산 대연3구역 주택재개발정비사업(대연 디아이엘)
- 규모 : 지하6층 ~ 지상36층, 15개동(28개동), 2,232세대(4,488세대)
- 발주자 : 대연3구역 주택재개발정비사업 조합
- 감리자 : 건축 : 동일건축,건원엔지니어링,아이에스
전기 : 남양기술감리단 / 통신,소방 : 금정엔지니어링
- 설계사 : ㈜상지건축 / ㈜고우건축
▣ 토공사 및 흙막이 공사
- 터파기, 바닥정리 진행 中
▣ 지정파일공사
- 1단지 完
- 2단지 完
▣ T/C 설치 및 해체 공사
- 11대 중 11대 설치 完
▣ Hoist 설치 및 해체 공사
- 30대 중 4대 설치 完
▣ 철근콘트리트공사
- 1단지 아파트 및 주차장 지하,지상층 공사 진행 中
- 2단지 아파트 및 주차장 지하,지상층 공사 진행 中
▣ 주차장PC공사
- 1단지 주차장 PC 공사 진행 中
- 2단지 주차장 PC 공사 진행 中
▣ 방수공사
- 1단지 주차장 지붕층 방수 공사 진행 中
▣ PL창호공사
- 1단지 아파트 외창 설치 공사 진행 中
- 2단지 아파트 외창 설치 공사 진행 中
대연 디아이엘 현장 직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해
고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

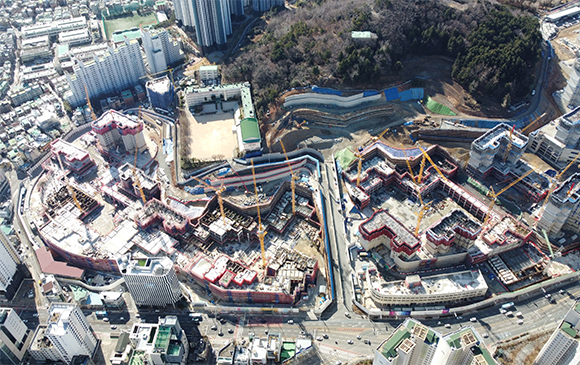

2025.03
안녕하세요. 대연 디아이엘 현장입니다.
당 현장은 2023년 01월 착공하여 현재 토공사,철근콘크리트공사,주차장 PC공사를 진행하고 있습니다.
2025년 03월말 기준 공사진행현황 안내드립니다.
'※弦長소개
- 부산 대연3구역 주택재개발정비사업(대연 디아이엘)
- 규모 : 지하6층 ~ 지상36층, 15개동(28개동), 2,232세대(4,488세대)
- 발주자 : 대연3구역 주택재개발정비사업 조합
- 감리자 : 건축 : 동일건축,건원엔지니어링,아이에스
전기 : 남양기술감리단 / 통신,소방 : 금정엔지니어링
- 설계사 : ㈜상지건축 / ㈜고우건축
▣ 토공사 및 흙막이 공사
- 터파기, 바닥정리 진행 中
▣ 지정파일공사
- 1단지 完
- 2단지 完
▣ T/C 설치 및 해체 공사
- 11대 중 11대 설치 完
▣ Hoist 설치 및 해체 공사
- 30대 중 4대 설치 完
▣ 철근콘트리트공사
- 1단지 아파트 및 주차장 지하,지상층 공사 진행 中
- 2단지 아파트 및 주차장 지하,지상층 공사 진행 中
▣ 주차장PC공사
- 1단지 주차장 PC 공사 진행 中
- 2단지 주차장 PC 공사 진행 中
대연 디아이엘 현장 직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2025.02

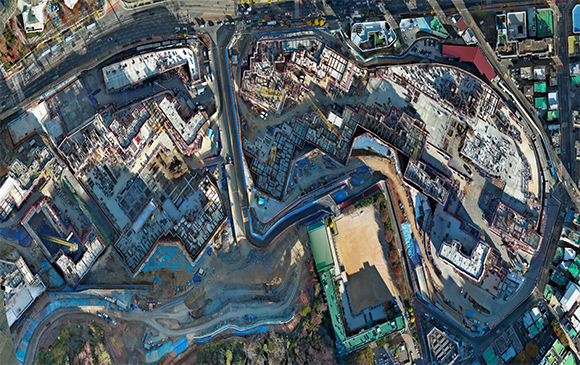

안녕하세요. 대연 디아이엘 현장입니다.
당 현장은 2023년 01월 착공하여 현재 토공사,철근콘크리트공사,주차장 PC공사를 진행하고 있습니다.
2025년 02월말 기준 공사진행현황 안내드립니다.
'※弦長소개
- 부산 대연3구역 주택재개발정비사업(대연 디아이엘)
- 규모 : 지하6층 ~ 지상36층, 15개동(28개동), 2,232세대(4,488세대)
- 발주자 : 대연3구역 주택재개발정비사업 조합
- 감리자 : 건축 : 동일건축,건원엔지니어링,아이에스
전기 : 남양기술감리단 / 통신,소방 : 금정엔지니어링
- 설계사 : ㈜상지건축 / ㈜고우건축
▣ 토공사 및 흙막이 공사
- 터파기, 바닥정리 진행 中
▣ 지정파일공사
- 1단지 完
- 2단지 完
▣ T/C 설치 및 해체 공사
- 11대 중 11대 설치 完
▣ Hoist 설치 및 해체 공사
- 30대 중 1대 설치 完
▣ 철근콘트리트공사
- 1단지 아파트 및 주차장 지하,지상층 공사 진행 中
- 2단지 아파트 및 주차장 지하,지상층 공사 진행 中
▣ 주차장PC공사
- 1단지 주차장 PC 공사 진행 中
- 2단지 주차장 PC 공사 진행 中
대연 디아이엘 현장 직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2025.01
안녕하세요. 대연 디아이엘 현장입니다.
당 현장은 2023년 01월 착공하여 현재 토공사,철근콘크리트공사,주차장 PC공사를 진행하고 있습니다.
2025년 01월말 기준 공사진행현황 안내드립니다.
'※弦長소개
- 부산 대연3구역 주택재개발정비사업(대연 디아이엘)
- 규모 : 지하6층 ~ 지상36층, 15개동(28개동), 2,232세대(4,488세대)
- 발주자 : 대연3구역 주택재개발정비사업 조합
- 감리자 : 건축 : 동일건축,건원엔지니어링,아이에스
전기 : 남양기술감리단 / 통신,소방 : 금정엔지니어링
- 설계사 : ㈜상지건축 / ㈜고우건축
▣ 토공사 및 흙막이 공사
- 터파기, 바닥정리 진행 中
▣ 지정파일공사
- 1단지 完
- 2단지 完
▣ T/C 설치 및 해체 공사
- 11대 중 11대 설치 完
▣ 철근콘트리트공사
- 1단지 아파트 및 주차장 지하,지상층 공사 진행 中
- 2단지 아파트 및 주차장 지하,지상층 공사 진행 中
▣ 주차장PC공사
- 1단지 주차장 PC 공사 진행 中
- 2단지 주차장 PC 공사 진행 中
대연 디아이엘 현장 직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

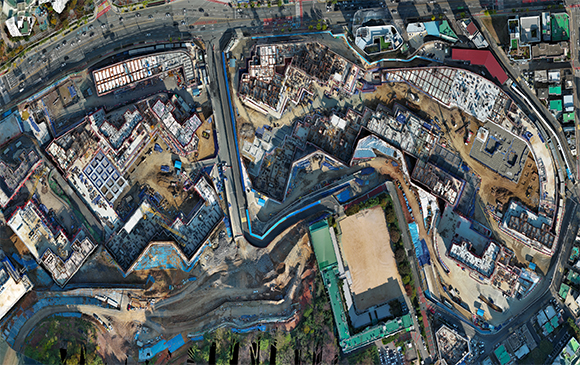

2024.12
안녕하세요. 대연 디아이엘 현장입니다.
당 현장은 2023년 01월 착공하여 현재 토공사,철근콘크리트공사,주차장 PC공사를 진행하고 있습니다.
2024년 12월말 기준 공사진행현황 안내드립니다.
'※弦長소개
- 부산 대연3구역 주택재개발정비사업(대연 디아이엘)
- 규모 : 지하6층 ~ 지상36층, 15개동(28개동), 2,232세대(4,488세대)
- 발주자 : 대연3구역 주택재개발정비사업 조합
- 감리자 : 건축 : 동일건축,건원엔지니어링,아이에스
전기 : 남양기술감리단 / 통신,소방 : 금정엔지니어링
- 설계사 : ㈜상지건축 / ㈜고우건축
▣ 토공사 및 흙막이 공사
- 터파기, 바닥정리 진행 中
▣ 지정파일공사
- 1단지 完
- 2단지 完
▣ T/C 설치 및 해체 공사
- 11대 중 11대 설치 完
▣ 철근콘트리트공사
- 1단지 아파트 및 주차장 지하,지상층 공사 진행 中
- 2단지 아파트 및 주차장 지하,지상층 공사 진행 中
▣ 주차장PC공사
- 1단지 주차장 PC 공사 진행 中
- 2단지 주차장 PC 공사 진행 中
대연 디아이엘 현장 직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

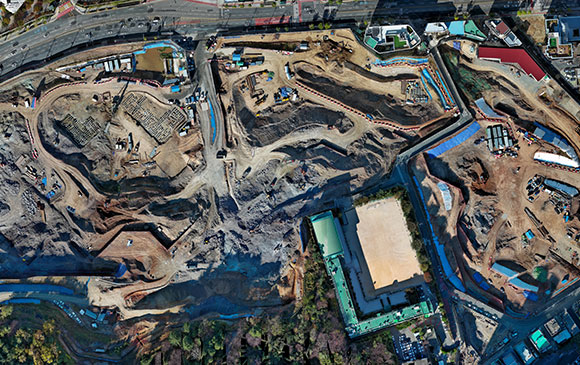

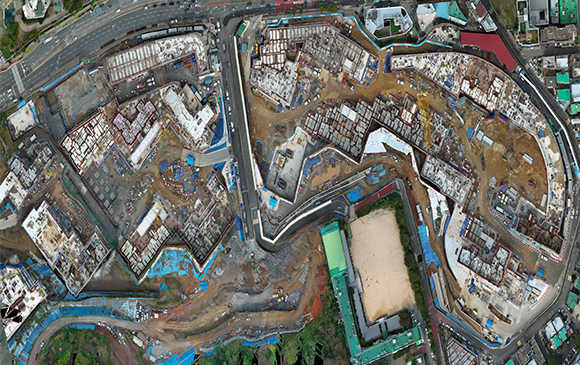

2024.11
안녕하세요. 대연 디아이엘 현장입니다.
당 현장은 2023년 01월 착공하여 현재 토공사, 철근콘크리트공사, 지정파일공사, 주차장 PC공사를 진행하고 있습니다.
2024년 11월말 기준 공사진행현황 안내드립니다.
'※弦長소개
- 부산 대연3구역 주택재개발정비사업(대연 디아이엘)
- 규모 : 지하6층 ~ 지상36층, 15개동(28개동), 2,232세대(4,488세대)
- 발주자 : 대연3구역 주택재개발정비사업 조합
- 감리자 : 건축 : 동일건축,건원엔지니어링,아이에스
전기 : 남양기술감리단 / 통신,소방 : 금정엔지니어링
- 설계사 : ㈜상지건축 / ㈜고우건축
▣ 토공사 및 흙막이 공사
- 터파기, 바닥정리 진행 中
▣ 지정파일공사
- 1단지 完
- 2단지 完
▣ T/C 설치 및 해체 공사
- 11대 중 11대 설치 完
▣ 철근콘트리트공사
- 1단지 아파트 및 주차장 지하,지상층 공사 진행 中
- 2단지 아파트 및 주차장 지하,지상층 공사 진행 中
▣ 주차장PC공사
- 1단지 주차장 PC 공사 진행 中
- 2단지 주차장 PC 공사 진행 中
대연 디아이엘 현장 직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

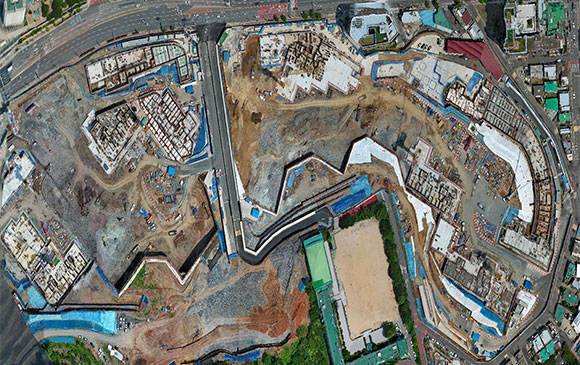

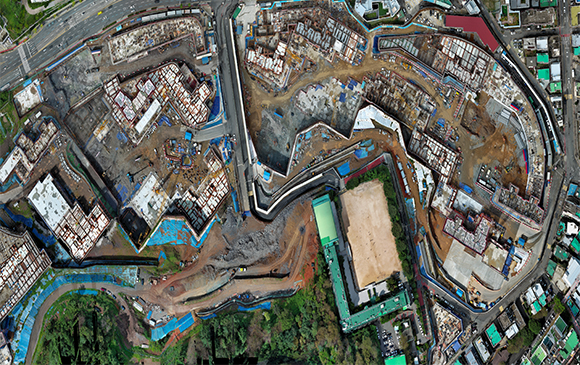

2024.10
안녕하세요. 대연 디아이엘 현장입니다.
당 현장은 2023년 01월 착공하여 현재 토공사,철근콘크리트공사,지정파일공사,주차장 PC공사를 진행하고 있습니다.
2024년 10월말 기준 공사진행현황 안내드립니다.
'※弦長소개
- 부산 대연3구역 주택재개발정비사업(대연 디아이엘)
- 규모 : 지하6층 ~ 지상36층, 15개동(28개동), 2,232세대(4,488세대)
- 발주자 : 대연3구역 주택재개발정비사업 조합
- 감리자 : 건축 : 동일건축,건원엔지니어링,아이에스
전기 : 남양기술감리단 / 통신,소방 : 금정엔지니어링
- 설계사 : ㈜상지건축 / ㈜고우건축
▣ 토공사 및 흙막이 공사
- 터파기 진행 中
- 가시설 공사 진행 中
▣ 지정파일공사
- 1단지 진행 中
- 2단지 完
▣ T/C 설치 및 해체 공사
- 11대 중 9대 설치 完
▣ 철근콘트리트공사
- 1단지 아파트 및 주차장 지하,지상층 공사 진행 中
- 2단지 아파트 및 주차장 지하,지상층 공사 진행 中
▣ 주차장PC공사
- 1단지 주차장 PC 공사 진행 中
- 2단지 주차장 PC 공사 진행 中
대연 디아이엘 현장 직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2024.09

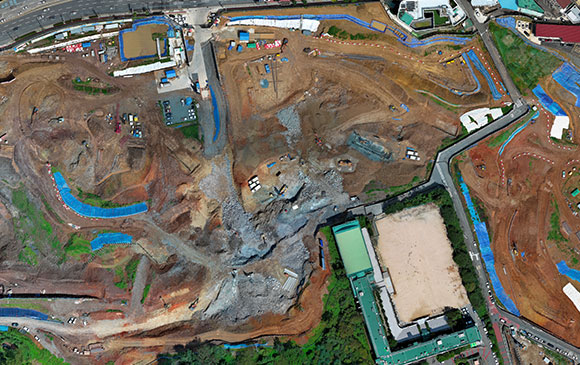

안녕하세요. 대연 디아이엘 현장입니다.
당 현장은 2023년 01월 착공하여 현재 토공사,철근콘크리트공사,지정파일공사,주차장 PC공사를 진행하고 있습니다.
2024년 09월말 기준 공사진행현황 안내드립니다.
'※弦長소개
- 부산 대연3구역 주택재개발정비사업(대연 디아이엘)
- 규모 : 지하6층 ~ 지상36층, 15개동(28개동), 2,232세대(4,488세대)
- 발주자 : 대연3구역 주택재개발정비사업 조합
- 감리자 : 건축 : 동일건축,건원엔지니어링,아이에스
전기 : 남양기술감리단 / 통신,소방 : 금정엔지니어링
- 설계사 : ㈜상지건축 / ㈜고우건축
▣ 토공사 및 흙막이 공사
- 터파기 진행 中
- 가시설 공사 진행 中
- 발파작업 진행 中
▣ 지정파일공사
- 1차분 完
- 2차분 진행 中 (24.09)
▣ T/C 설치 및 해체 공사
- 1호기,3호기,4호기,6호기,7호기,8호기,9호기,10호기 설치 完
▣ 철근콘트리트공사
- 1공구 아파트 및 주차장 지하,지상층 공사 진행 中
- 2공구 아파트 및 주차장 지하층 공사 진행 中
- 3공구 아파트 및 주차장 지하,지상층 공사 진행 中
- 커뮤니티 및 근린생활시설 지하,지상층 공사 진행 中
▣ 주차장PC공사
- 1공구 주차장 PC 공사 진행 中
- 2공구 주차장 PC 공사 진행 中
- 3공구 주차장 PC 공사 진행 中
대연 디아이엘 현장 직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

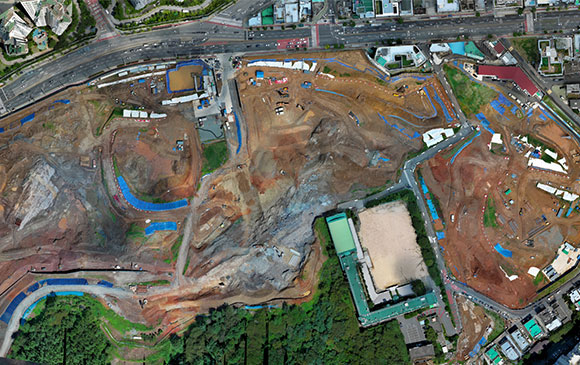

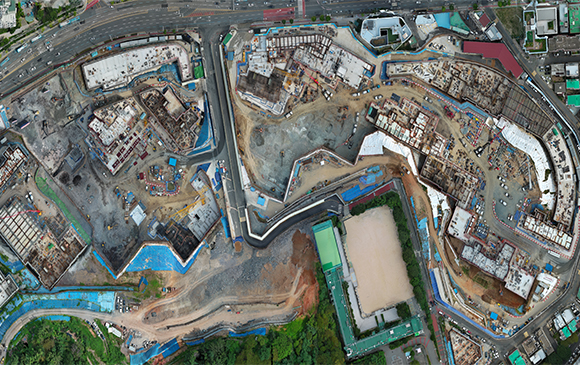

2024.08
안녕하세요. 대연 디아이엘 현장입니다.
당 현장은 2023년 01월 착공하여 현재 토공사,철근콘크리트공사,주차장 PC공사를 진행하고 있습니다.
2024년 08월말 기준 공사진행현황 안내드립니다.
'※弦長소개
- 부산 대연3구역 주택재개발정비사업(대연 디아이엘)
- 규모 : 지하6층 ~ 지상36층, 15개동(28개동), 2,232세대(4,488세대)
- 발주자 : 대연3구역 주택재개발정비사업 조합
- 감리자 : 건축 : 동일건축,건원엔지니어링,아이에스
전기 : 남양기술감리단 / 통신,소방 : 금정엔지니어링
- 설계사 : ㈜상지건축 / ㈜고우건축
▣ 토공사 및 흙막이 공사
- 터파기 진행 中
- 가시설 공사 진행 中
- 발파작업 진행 中
▣ 지정파일공사
- 1차분 完
- 2차분 예정(24.09)
▣ T/C 설치 및 해체 공사
- 1호기,4호기,6호기,9호기,10호기 설치 完
▣ 철근콘트리트공사
- 1공구 아파트 및 주차장 지하,지상층 공사 진행 中
- 2공구 아파트 및 주차장 지하층 공사 진행 中
- 3공구 아파트 및 주차장 지하층 공사 진행 中
- 커뮤니티 및 근린생활시설 지하층 공사 진행 中
▣ 주차장PC공사
- 1공구 주차장 PC 공사 진행 中
- 2공구 주차장 PC 공사 진행 中
- 3공구 주차장 PC 공사 진행 中
대연 디아이엘 현장 직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2024.07

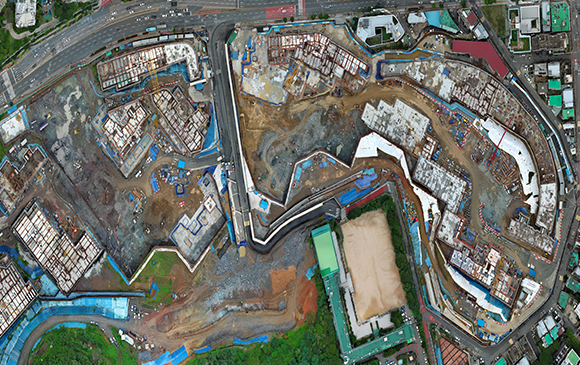

안녕하세요. 대연 디아이엘 현장입니다.
당 현장은 2023년 01월 착공하여 현재 토공사,철근콘크리트공사,주차장 PC공사를 진행하고 있습니다.
2024년 07월말 기준 공사진행현황 안내드립니다.
'※弦長소개
- 부산 대연3구역 주택재개발정비사업(대연 디아이엘)
- 규모 : 지하6층 ~ 지상36층, 15개동(28개동), 2,232세대(4,488세대)
- 발주자 : 대연3구역 주택재개발정비사업 조합
- 감리자 : 건축 : 동일건축,건원엔지니어링,아이에스
전기 : 남양기술감리단 / 통신,소방 : 금정엔지니어링
- 설계사 : ㈜상지건축 / ㈜고우건축
▣ 토공사 및 흙막이 공사
- 터파기 진행 中
- 가시설 공사 진행 中
- 발파작업 진행 中
▣ 지정파일공사
- 1차분 完
- 2차분 예정(24.09)
▣ T/C 설치 및 해체 공사
- 1호기,4호기,6호기,10호기 설치 完
▣ 철근콘트리트공사
- 1공구 아파트 및 주차장 지하,지상층 공사 진행 中
- 2공구 아파트 및 주차장 지하층 공사 진행 中
- 3공구 아파트 및 주차장 지하층 공사 진행 中
- 커뮤니티 및 근린생활시설 지하층 공사 진행 中
▣ 주차장PC공사
- 1공구 주차장 PC 공사 진행 中
- 2공구 주차장 PC 공사 진행 中
- 3공구 주차장 PC 공사 진행 中
대연 디아이엘 현장 직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

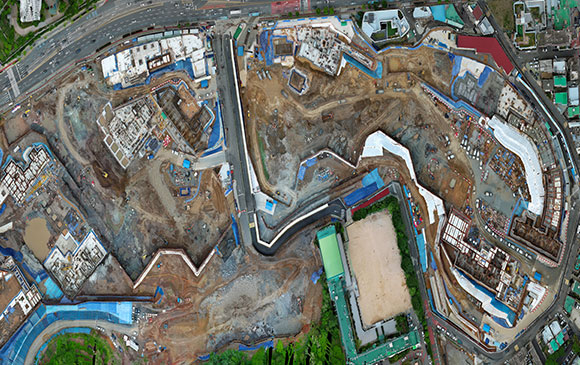

2024.06
안녕하세요. 대연 디아이엘 현장입니다.
당 현장은 2023년 01월 착공하여 현재 토공사,철근콘크리트공사,주차장 PC공사를 진행하고 있습니다.
2024년 06월말 기준 공사진행현황 안내드립니다.
'※弦長소개
- 부산 대연3구역 주택재개발정비사업(대연 디아이엘)
- 규모 : 지하6층 ~ 지상36층, 15개동(28개동), 2,232세대(4,488세대)
- 발주자 : 대연3구역 주택재개발정비사업 조합
- 감리자 : 건축 : 동일건축,건원엔지니어링,아이에스
전기 : 남양기술감리단 / 통신,소방 : 금정엔지니어링
- 설계사 : ㈜상지건축 / ㈜고우건축
▣ 토공사 및 흙막이 공사
- 터파기 진행 中
- 가시설 공사 진행 中
- 발파작업 진행 中
▣ 지정파일공사
- 1차분 完
- 2차분 예정(24.09)
▣ T/C 설치 및 해체 공사
- 1호기,4호기,6호기,10호기 설치 完
▣ 철근콘트리트공사
- 1공구 아파트 및 주차장 지하,지상층 공사 진행 中
- 2공구 아파트 및 주차장 지하층 공사 진행 中
- 3공구 아파트 및 주차장 지하층 공사 진행 中
- 커뮤니티 및 근린생활시설 지하층 공사 진행 中
▣ 주차장PC공사
- 1공구 주차장 PC 공사 진행 中
- 3공구 주차장 PC 공사 진행 中
대연 디아이엘 현장 직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

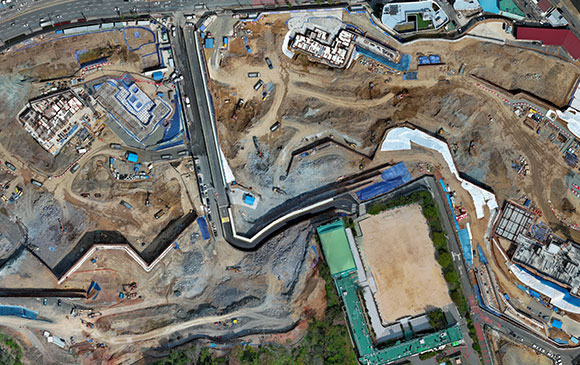

2024.05
안녕하세요. 대연 디아이엘 현장입니다.
당 현장은 2023년 01월 착공하여 현재 토공사,철근콘크리트공사를 진행하고 있습니다.
2024년 05월말 기준 공사진행현황 안내드립니다.
'※弦長소개
- 부산 대연3구역 주택재개발정비사업(대연 디아이엘)
- 규모 : 지하6층 ~ 지상36층, 15개동(28개동), 2,232세대(4,488세대)
- 발주자 : 대연3구역 주택재개발정비사업 조합
- 감리자 : 건축 : 동일건축,건원엔지니어링,아이에스
전기 : 남양기술감리단 / 통신,소방 : 금정엔지니어링
- 설계사 : ㈜상지건축 / ㈜고우건축
▣ 토공사 및 흙막이 공사
- 터파기 진행 中
- 가시설 공사 진행 中
- 발파작업 진행 中
▣ 지정파일공사
- 1차분 파일공사(천공 및 근입) 완료, 2차분 투입예정(24.09)
▣ T/C 설치 및 해체 공사
- 1호기,6호기,10호기 설치 完
▣ 철근콘트리트공사
- 1공구 아파트 및 주차장 지하층 공사 진행 中
- 2공구 아파트 및 주차장 지하층 공사 진행 中
- 3공구 아파트 및 주차장 지하층 공사 진행 中
- 커뮤니티 및 근린생활시설 지하층 공사 진행 中
▣ 주차장PC공사
- 1공구 주차장 PC 공사 진행 中
- 3공구 주차장 PC 공사 진행 中
대연 디아이엘 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2024.04
※弦長소개
- 부산 대연3구역 주택재개발정비사업(대연 디아이엘)
- 규모 : 지하6층 ~ 지상36층, 15개동(28개동), 2,232세대(4,488세대)
- 발주자 : 대연3구역 주택재개발정비사업 조합
- 감리자 : 건축 : 동일건축,건원엔지니어링,아이에스
전기 : 남양기술감리단 / 통신,소방 : 금정엔지니어링
- 설계사 : ㈜상지건축 / ㈜고우건축
▣ 토공사 및 흙막이 공사
- 터파기 진행 中
- 가시설 공사 진행 中
- 발파작업 진행 中
▣ 지정파일공사
- 1차분 파일공사(천공 및 근입) 완료, 2차분 투입예정(24.09)
▣ 철근콘트리트공사
- 1공구 아파트 및 주차장 지하층 공사 진행 中
- 2공구 아파트 및 주차장 지하층 공사 진행 中
- 3공구 아파트 및 주차장 지하층 공사 진행 中
▣ 주차장PC공사
- 1공구 주차장 PC 공사 진행 中
- 3공구 주차장 PC 공사 진행 中

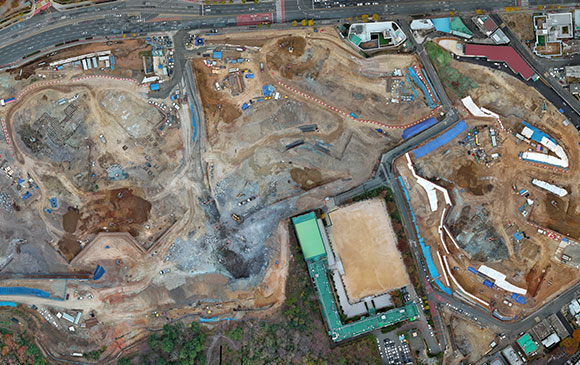

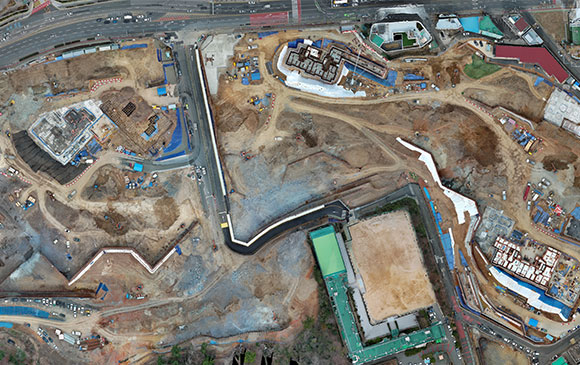

2024.03
※현장소개
- 부산 대연3구역 주택재개발정비사업(대연 디아이엘)
- 규모 : 지하6층 ~ 지상36층, 15개동(28개동), 2,232세대(4,488세대)
- 발주자 : 대연3구역 주택재개발정비사업 조합
- 감리자 : 건축 : 동일건축,건원엔지니어링,아이에스
전기 : 남양기술감리단 / 통신,소방 : 금정엔지니어링
- 설계사 : ㈜상지건축 / ㈜고우건축
▣ 토공사 및 흙막이 공사
- 터파기 진행 中
- 가시설 공사 진행 中
- 발파작업 진행 中
▣ 지정파일공사
- 1차분 파일공사(천공 및 근입) 완료, 2차분 투입예정(24.09)
▣ 철근콘트리트공사
- 1공구 아파트 및 주차장 지하층 공사 진행 中
- 2공구 아파트 및 주차장 지하층 공사 진행 中
- 3공구 아파트 및 주차장 지하층 공사 진행 中
▣ 주차장PC공사
- 1공구 주차장 PC 공사 진행 中

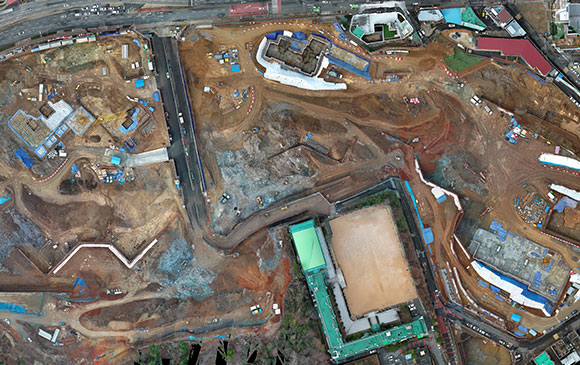

2024.02
※현장소개
- 부산 대연3구역 주택재개발정비사업(대연 디아이엘)
- 규모 : 지하6층 ~ 지상36층, 15개동(28개동), 2,232세대(4,488세대)
- 발주자 : 대연3구역 주택재개발정비사업 조합
- 감리자 : 건축 : 동일건축,건원엔지니어링,아이에스
전기 : 남양기술감리단 / 통신,소방 : 금정엔지니어링
- 설계사 : ㈜상지건축 / ㈜고우건축
▣ 토공사 및 흙막이 공사
- 터파기 진행 中
- 가시설 공사 진행 中
- 발파작업 진행 中
▣ 지정파일공사
- 2단지 파일항타 진행 中
▣ 철근콘트리트공사
- 1단지 아파트 기초 및 지하층 벽체 철근 배근 진행 中
- 1-2단지 아파트 지하층 벽체 거푸집 설치 진행 中

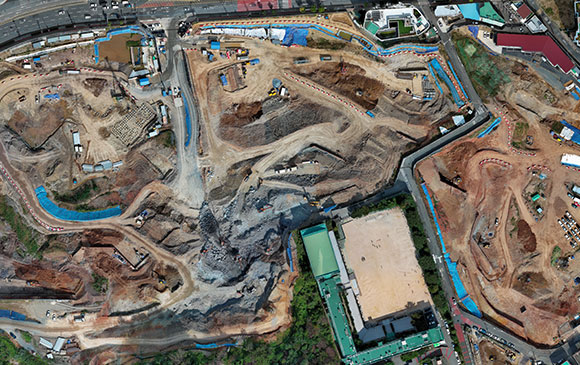

2024.01
※현장소개
- 부산 대연3구역 주택재개발정비사업(대연 디아이엘)
- 규모 : 지하6층 ~ 지상36층, 15개동(28개동), 2,232세대(4,488세대)
- 발주자 : 대연3구역 주택재개발정비사업 조합
- 감리자 : 건축 : 동일건축,건원엔지니어링,아이에스
전기 : 남양기술감리단 / 통신,소방 : 금정엔지니어링
- 설계사 : ㈜상지건축 / ㈜고우건축
▣ 토공사 및 흙막이 공사
- 터파기 진행 中
- 가시설 공사 진행 中
- 발파작업 진행 中
▣ 지정파일공사
- 1단지 동 구간 파일항타 진행 中
▣ 철근콘트리트공사
- 1단지 아파트 기초 및 T/C 기초공사 진행 中
- 2단지 아파트 기초 및 T/C 기초공사 진행 中
2023.12
※현장소개
- 부산 대연3구역 주택재개발정비사업(대연 디아이엘)
- 규모 : 지하6층 ~ 지상36층, 15개동(28개동), 2,232세대(4,488세대)
- 발주자 : 대연3구역 주택재개발정비사업 조합
- 감리자 : 건축 : 동일건축,건원엔지니어링,아이에스
전기 : 남양기술감리단 / 통신,소방 : 금정엔지니어링
- 설계사 : ㈜상지건축 / ㈜고우건축
▣ 토공사 및 흙막이 공사
- 터파기 진행 중
- 가시설 공사 진행 중
- 발파작업 진행 중
▣ 지정파일공사
- 1단지 및 커뮤니티 시설 파일항타 진행 중
2023.11
※현장소개
- 부산 대연3구역 주택재개발정비사업(대연 디아이엘)
- 규모 : 지하6층 ~ 지상36층, 15개동(28개동), 2,232세대(4,488세대)
- 발주자 : 대연3구역 주택재개발정비사업 조합
- 감리자 : 건축 : 동일건축,건원엔지니어링,아이에스
전기 : 남양기술감리단 / 통신,소방 : 금정엔지니어링
- 설계사 : ㈜상지건축 / ㈜고우건축
▣ 토공사 및 흙막이 공사
- 터파기 진행 중
- 가시설 공사 진행 중
- 발파작업 진행 중
▣ 지정파일공사
- 2단지 파일항타 진행 중(11월말 기준)
2023.10
※ 현장소개
- 부산 대연3구역 주택재개발정비사업(대연 디아이엘)
- 규모 : 지하6층 ~ 지상36층, 15개동(28개동), 2,232세대(4,488세대)
- 발주자 : 대연3구역 주택재개발정비사업 조합
- 감리자 : 건축 : 동일건축 / 전기 : 남양기술감리단 / 통신,소방 : 금정엔지니어링
- 설계사 : ㈜상지건축 / ㈜고우건축
▣ 토공사 및 흙막이 공사
- 터파기 진행 중
- 가시설 공사 진행 중
▣ 지정파일공사
- 2단지 파일항타 진행 중(10월말 기준)
2023.09
※현장소개
- 부산 대연3구역 주택재개발정비사업(대연 디아이엘)
- 규모 : 지하6층 ~ 지상36층, 15개동(28개동), 2,232세대(4,488세대)
- 발주자 : 대연3구역 주택재개발정비사업 조합
- 감리자 : 건축 : 동일건축 / 전기 : 남양기술감리단 / 통신,소방 : 금정엔지니어링
- 설계사 : ㈜상지건축 / ㈜고우건축
▣ 토공사및 흙막이 공사
-터파기 진행 중 : 17.94 % ( 125,616 m3 / 700,124 m3)
-가시설 공사 진행 중 : 1단지 : 59.82 % ( 600공 / 1003공 )
2단지 : 86.82 % ( 349공 / 402공 )
▣ 지정파일공사
-2단지 시천공 및 시항타 (201,202동)
-2단지 201동 파일항타 진행 중(9월말 기준)
2023.08
※현장소개
- 부산 대연3구역 주택재개발정비사업(대연 디아이엘)
- 규모 : 지하6층 ~ 지상36층, 15개동(28개동), 2,232세대(4,488세대)
- 발주자 : 대연3구역 주택재개발정비사업 조합
- 감리자 : 건축 : 동일건축 / 전기 : 남양기술감리단 / 통신,소방 : 금정엔지니어링
- 설계사 : ㈜상지건축 / ㈜고우건축
▣ 토공사및 흙막이 공사
-터파기 진행 중 : 13.50% ( 94,548 m3 / 700,124 m3)
-가시설 공사 진행 중
: 1단지 : 49.55% ( 497공 / 1003공 )
: 2단지 : 71.97% ( 267공 / 371공 )
