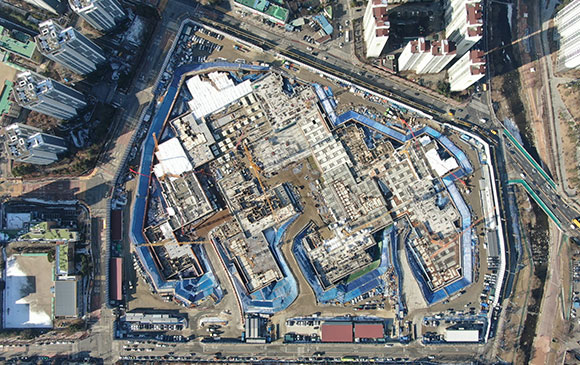

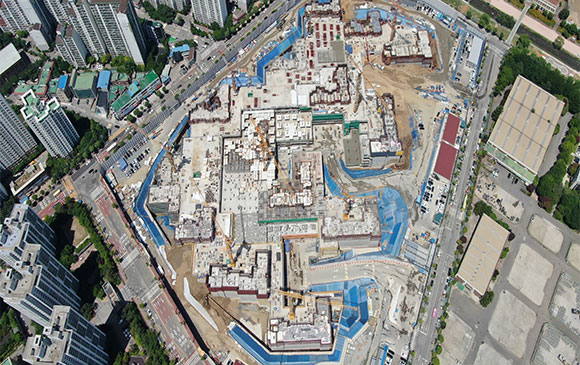

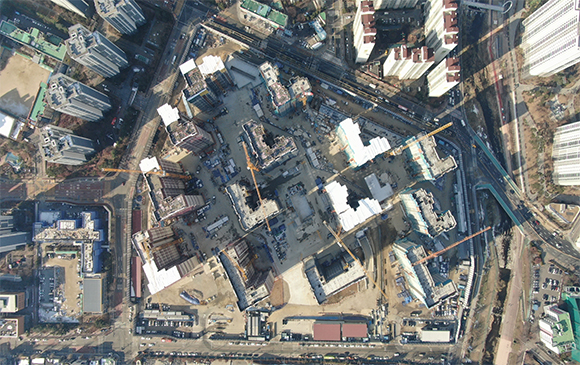

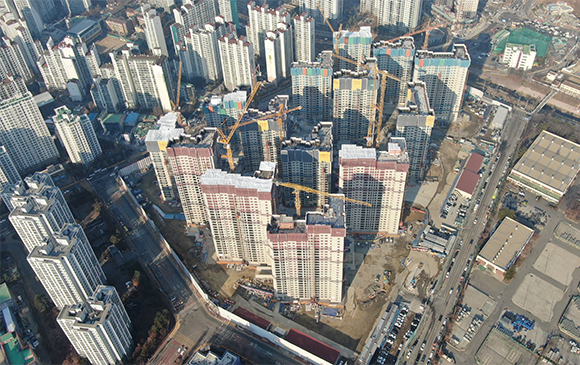

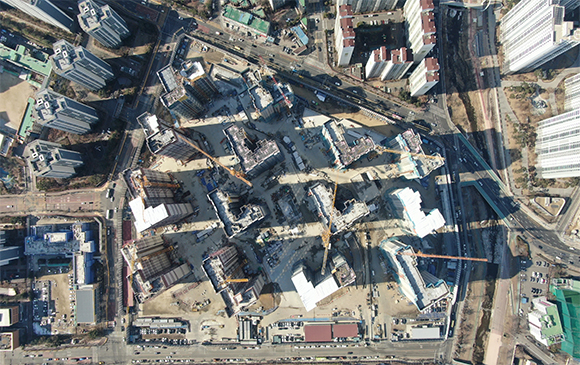

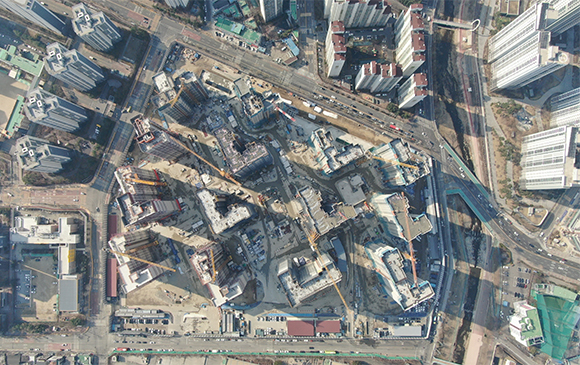

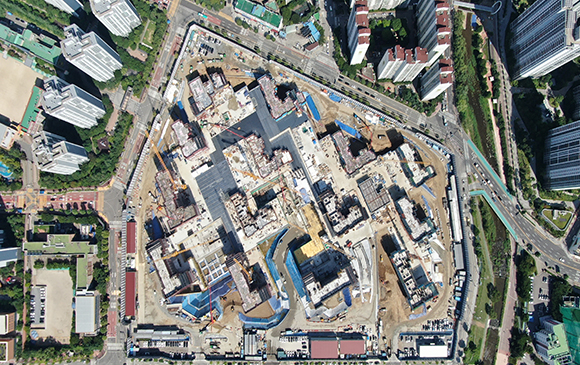

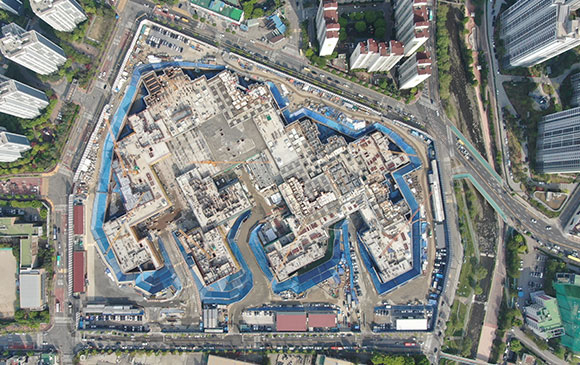

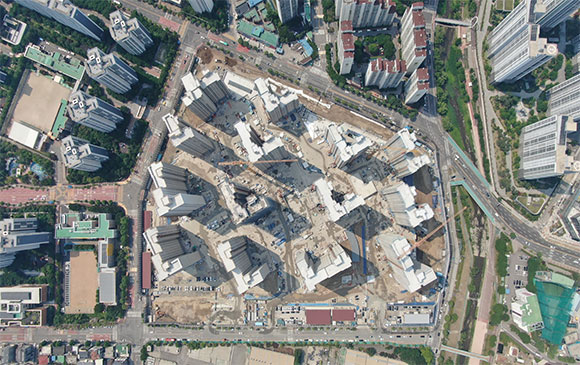

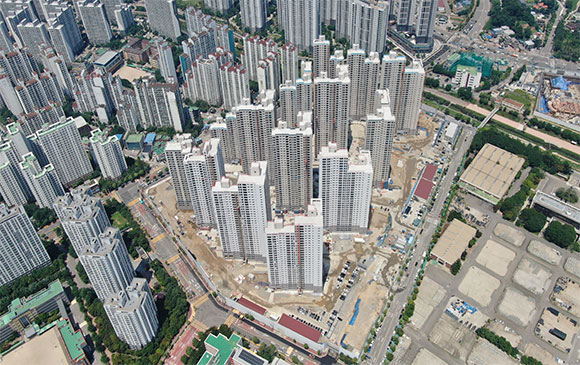

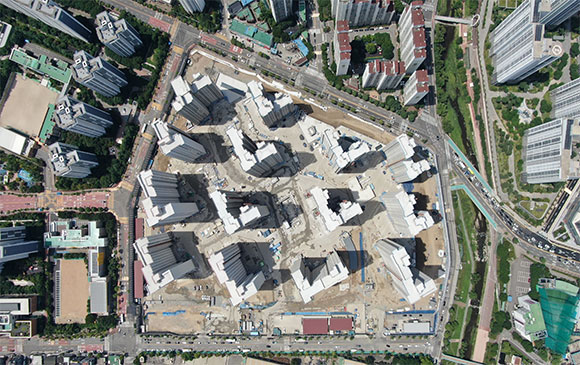

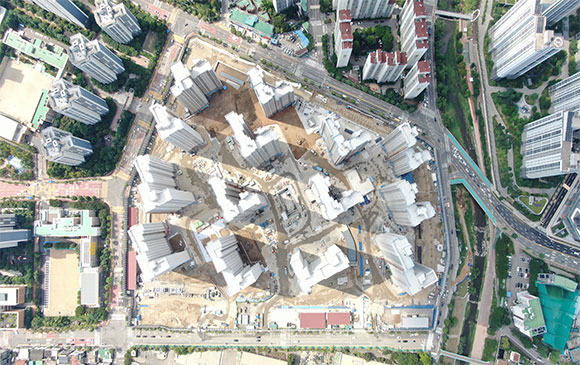

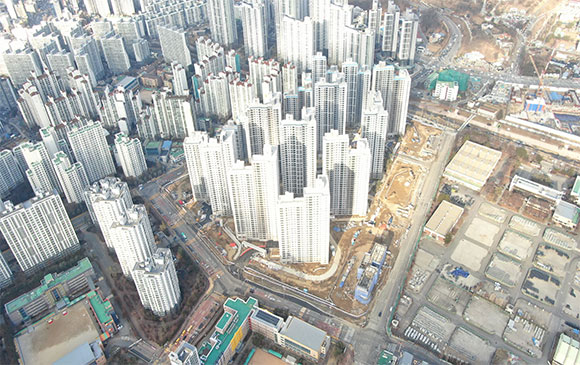

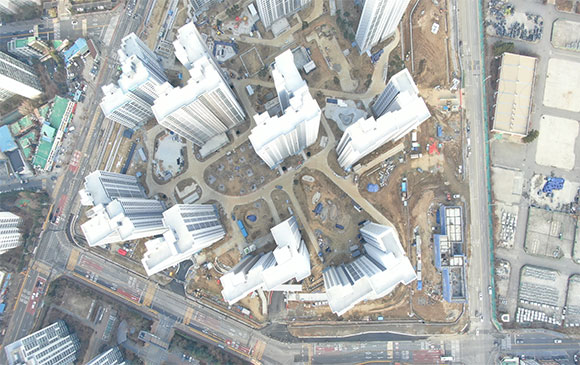

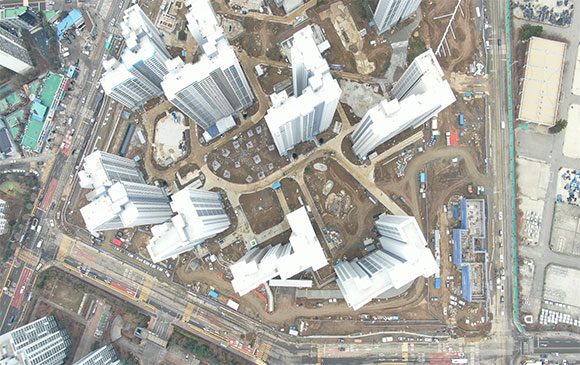

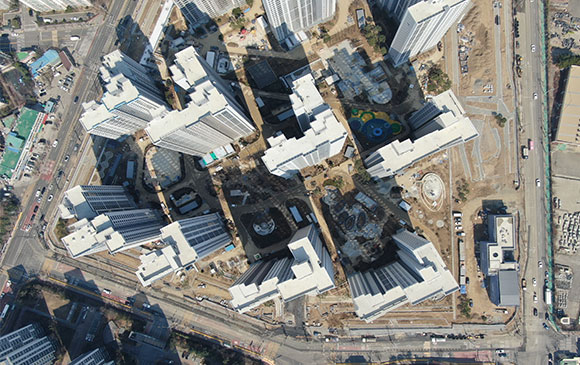

전체공정률
18.00%

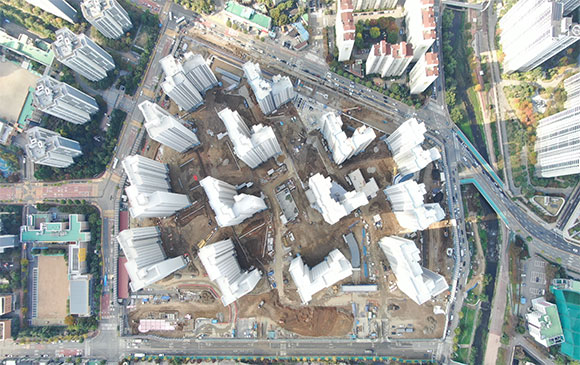

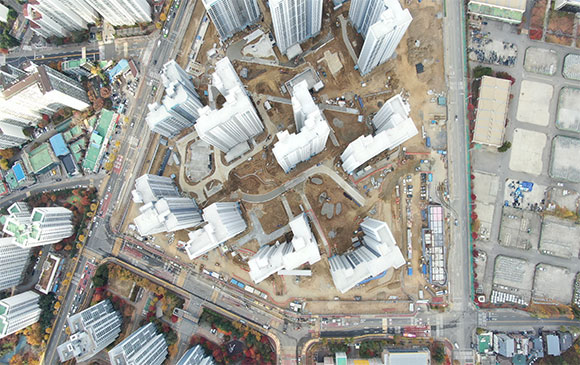

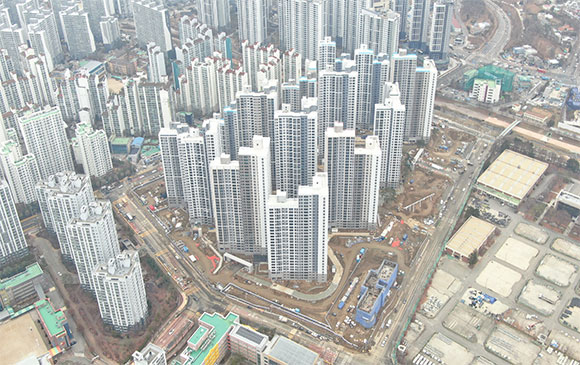

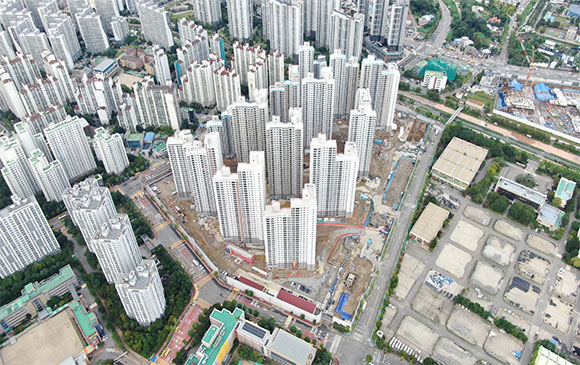

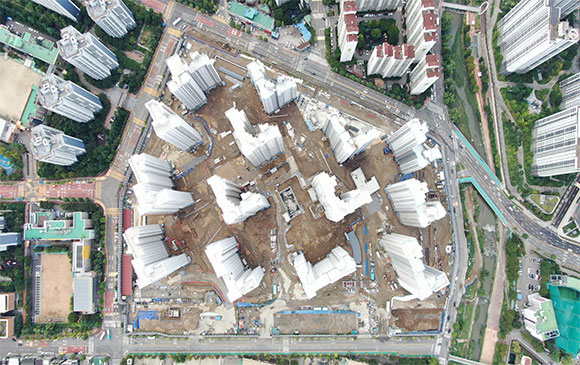

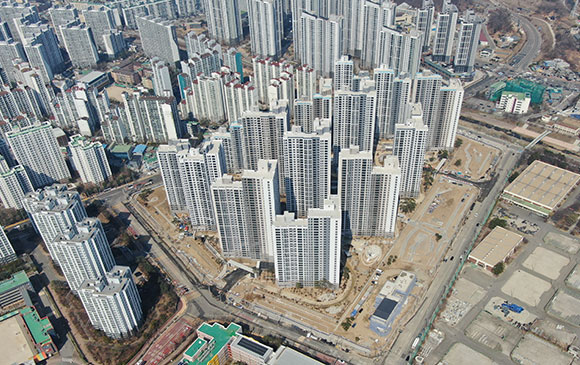

2024.04
당 현장은 2023년 02월 착공하여 현재 토공사, 철근콘크리트공사, 전기 및 설비공사를 진행하고 있습니다.
2024년 04월말 기준 공사진행현황 안내드립니다.
■ 토목
-. 토공 및 흙막이 : 각동 되메우기 작업
■ 건축
-. 파일공사 : 완료

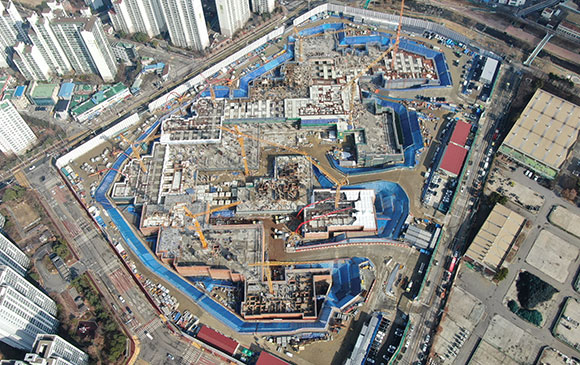

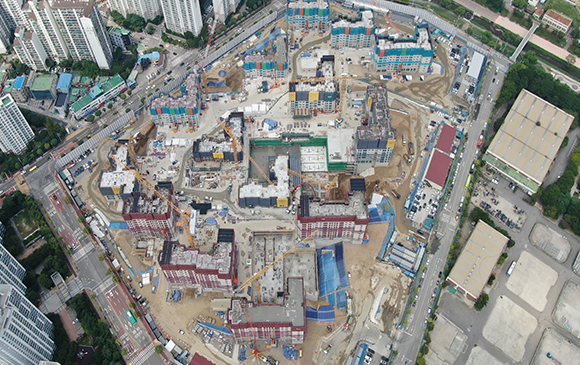

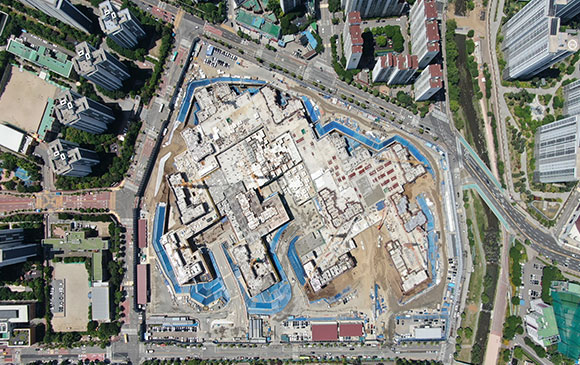

-. 철근콘크리트공사 : APT 및 주변 지하주차장 지붕층 ~ 2F 바닥 콘크리트 타설,
APT 갱폼 조립 및 설치, 1F ~ 2F 슬라브 / 벽체 철근 배근, 형틀 및 AL폼 설치
■ 전기
-. APT 각동 및 지하주차장 1F / 2F / 주차장 지붕층 슬리브 및 배관작업
■ 설비
-. APT 각동 및 지하주차장 1F / 2F / 주차장 지붕층 슬리브 및 배관작업
■ 장비현황
-. 타워크레인 : 3대 설치 완료
인덕원 퍼스비엘 현장직원 및 근로자 일동은
안전한 공사현장 조성과 최고의 품질확보를 통해
고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

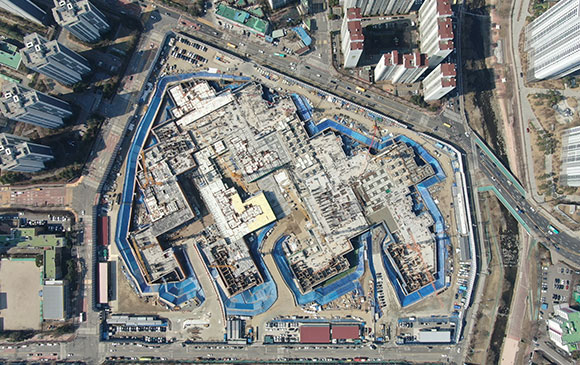

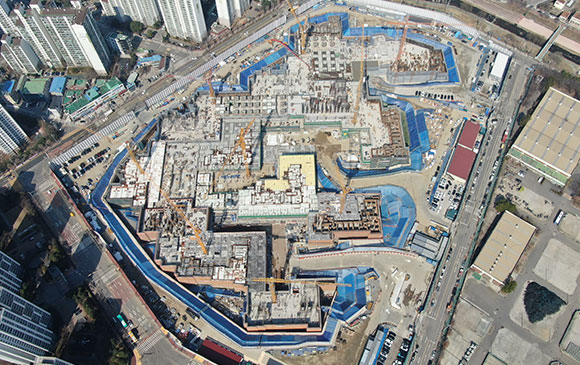

2024.03
당 현장은 2023년 02월 착공하여 현재 토공사, 철근콘크리트공사, 전기 및 설비공사를 진행하고 있습니다.
2024년 03월말 기준 공사진행현황 안내드립니다.
■ 토목
-. 토공 및 흙막이 : 완료 (추후 되메우기 예정)
■ 건축
-. 파일공사 : 완료
-. 철근콘크리트공사 : APT 및 주변 지하주차장 B1 ~ 지붕층 콘크리트 타설,
APT B1 ~ 1F 슬라브 / 벽체 철근 배근 및 형틀 작업
■ 전기
-. APT 각동 및 지하주차장 B1 / 1F / 주차장 지붕층 슬리브 및 배관작업
■ 설비
-. APT 각동 및 지하주차장 B1 / 1F / 주차장 지붕층 슬리브 및 배관작업
■ 장비현황
-. 타워크레인 : 3대 설치 완료
인덕원 퍼스비엘 현장직원 및 근로자 일동은
안전한 공사현장 조성과 최고의 품질확보를 통해
고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2024.02
당 현장은 2023년 02월 착공하여 현재 토공사, 철근콘크리트공사, 전기 및 설비공사를 진행하고 있습니다.
2024년 02월말 기준 공사진행현황 안내드립니다.

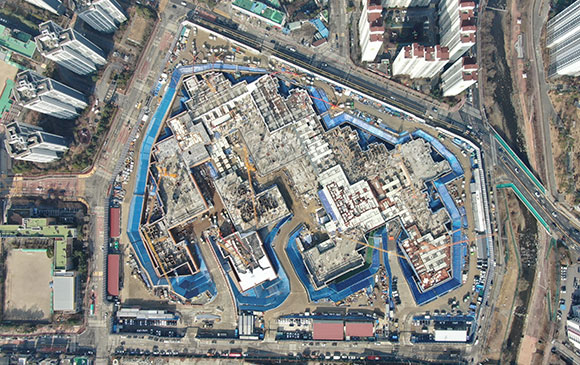

■ 토목
-. 토공 및 흙막이 : 완료 (추후 되메우기 예정)
■ 건축
-. 파일공사 : 완료
-. 철근콘크리트공사 : APT 및 주변 지하주차장 B2 콘크리트 타설,
APT B1 슬라브 / 벽체 철근 배근 및 형틀 작업
■ 전기
-. APT 각동 슬리브 및 배관작업
■ 설비
-. APT 각동 슬리브 및 배관작업
■ 장비현황
-. 타워크레인 : 3대 설치 완료
인덕원 퍼스비엘 현장직원 및 근로자 일동은
안전한 공사현장 조성과 최고의 품질확보를 통해
고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

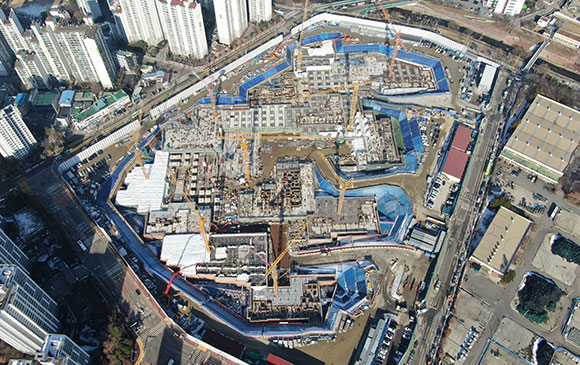

2024.01
당 현장은 2023년 02월 착공하여 현재 토공사, 철근콘크리트공사, 전기 및 설비공사를 진행하고 있습니다.
2024년 01월 말 기준 공사진행현황 안내드립니다.
■ 토목
-. 토공 및 흙막이 : 완료 (추후 되메우기 예정)
■ 건축
-. 파일공사 : 완료
-. 철근콘크리트공사 : APT 및 주변 지하주차장 B3 콘크리트 타설,
APT B2 슬라브 / 벽체 철근 배근 및 형틀 작업
■ 전기
-. APT 각동 슬리브 및 배관작업
■ 설비
-. APT 각동 슬리브 및 배관작업
■ 장비현황
-. 타워크레인 : 3대 설치 완료
인덕원 퍼스비엘 현장직원 및 근로자 일동은
안전한 공사현장 조성과 최고의 품질확보를 통해
고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

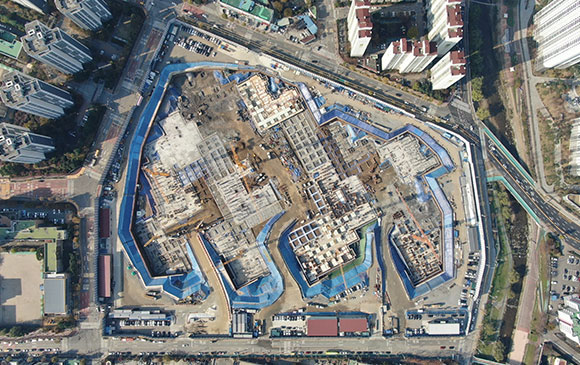

2023.12
당 현장은 2023년 02월 착공하여 현재 토공사, 철근콘크리트공사, 전기 및 설비공사를 진행하고 있습니다.
2023년 12월말 기준 공사진행현황 안내드립니다.
■ 토목
-. 토공 및 흙막이 : 주차장/동구간 터파기 및 토사반출
■ 건축
-. 파일공사 : 완료

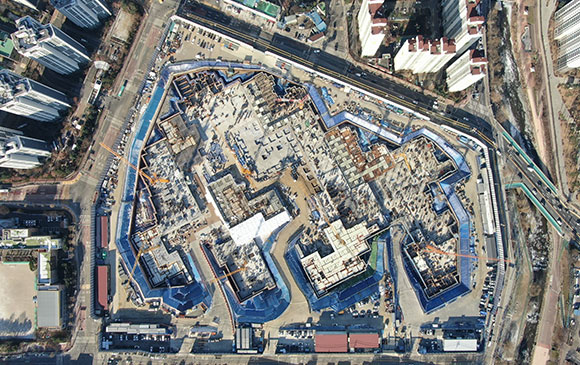

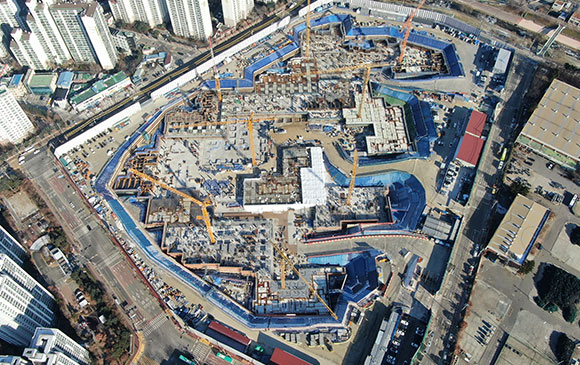

-. 철근콘크리트공사 : APT B4 및 지하주차장 기초 콘크리트 타설,
APT B3 슬라브 / 벽체 철근 배근 및 형틀 작업,
지하주차장 B4 벽체 철근 배근 및 형틀 작업
■ 전기
-. APT 각동 슬리브 및 배관작업
■ 설비
-. APT 각동 슬리브 및 배관작업
■ 장비현황
-. 타워크레인 : 3대 설치 완료
인덕원 퍼스비엘 현장직원 및 근로자 일동은
안전한 공사현장 조성과 최고의 품질확보를 통해
고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

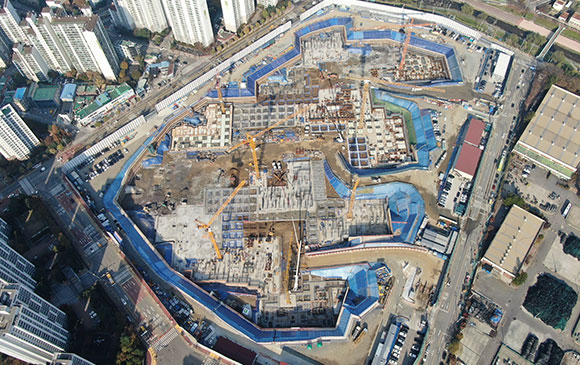

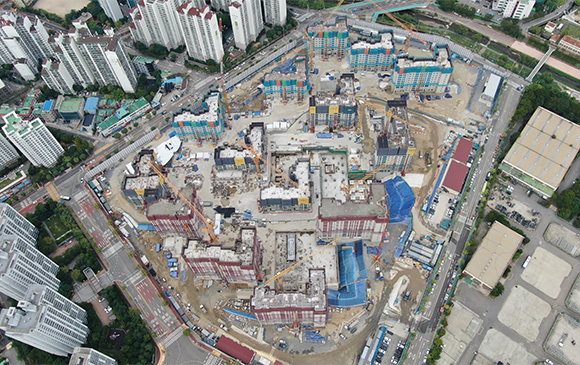

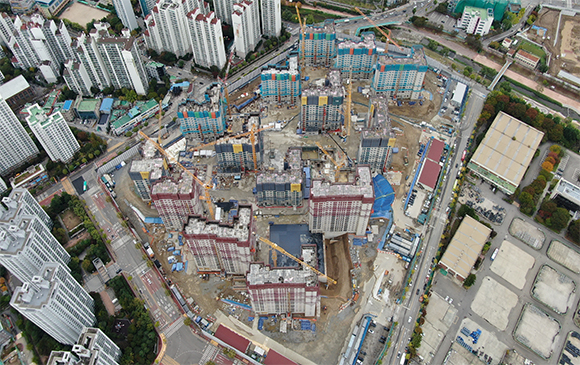

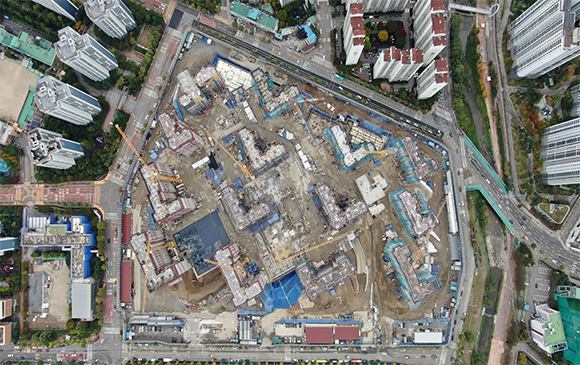

2023.11
당 현장은 2023년 02월 착공하여 현재 토공사, 철근콘크리트공사, 전기 및 설비공사를 진행하고 있습니다.
2023년 11월말 기준 공사진행현황 안내드립니다.
■ 토목
-. 토공 및 흙막이 : 주차장/동구간 터파기 및 토사반출
■ 건축
-. 파일공사 : 완료
-. 철근콘크리트공사 : APT 기초 타설, B4 형틀 및 철근 배근 작업
■ 전기
-. APT 접지작업
■ 설비
-. APT 매립배관 설치
■ 장비현황
-. 타워크레인 : 3대 설치 완료
인덕원 퍼스비엘 현장직원 및 근로자 일동은
안전한 공사현장 조성과 최고의 품질확보를 통해
고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

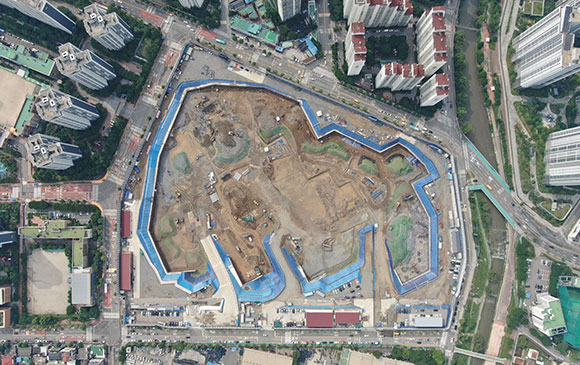

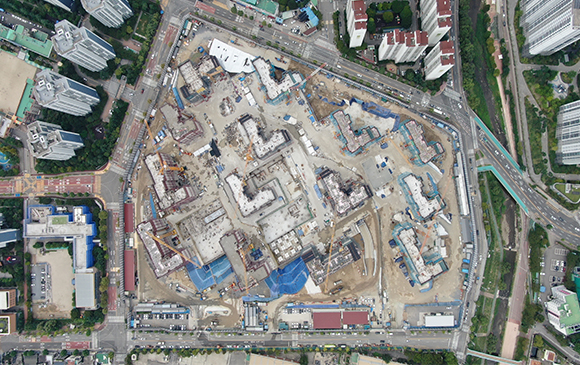

2023.10
당 현장은 2023년 02월 착공하여 현재 토공사, 철근콘크리트공사, 전기 및 설비공사를 진행하고 있습니다.
2023년 10월말 기준 공사진행현황 안내드립니다.
■ 토목
-. 토공 및 흙막이 : 주차장/동구간 터파기, 토사반출
■ 건축
-. 파일공사 : 완료

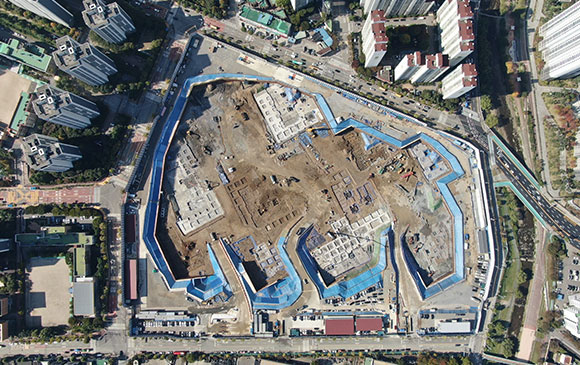

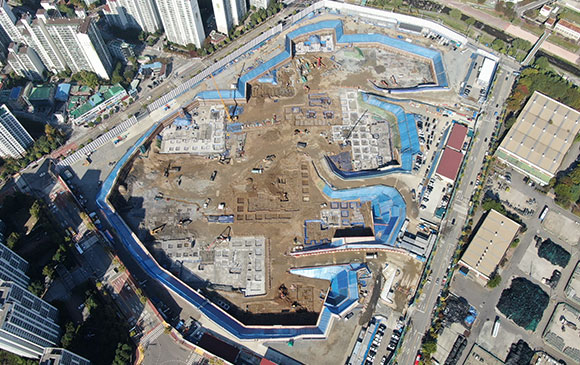

-. 철근콘크리트공사 : APT 먹메김 및 버림 타설, 타워자리 기초 타설
■ 전기
-. APT 접지작업
■ 설비
-. 매립배관 설치
인덕원 퍼스비엘 현장직원 및 근로자 일동은
안전한 공사현장 조성과 최고의 품질확보를 통해
고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

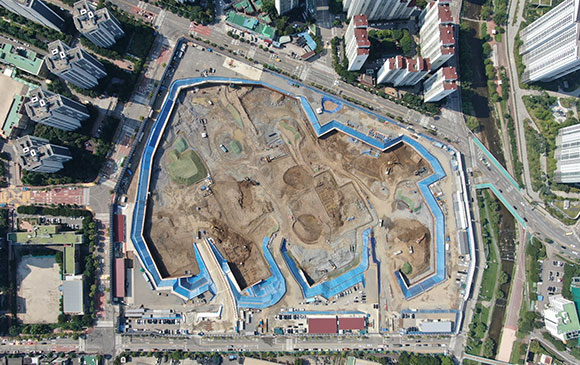

2023.09
당 현장은 2023년 02월 착공하여 현재 토공 및 흙막이, 파일공사를 진행하고 있습니다.
23년 09월말 기준 공사진행현황 안내드립니다.

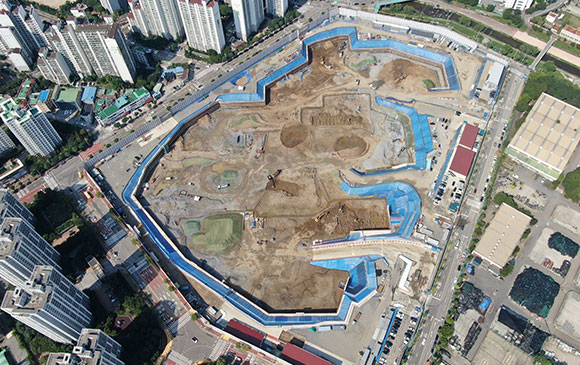

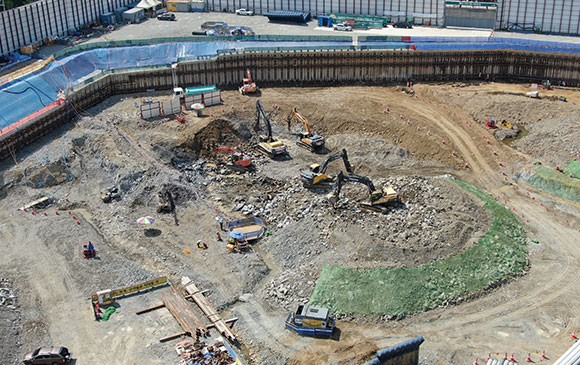

■ 토목공사 : 흙막이 가시설 천공 및 터파기 작업
■ 파일공사 : 완료
인덕원 퍼스비엘 현장직원 및 근로자 일동은
안전한 공사현장 조성과 최고의 품질확보를 통해
고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

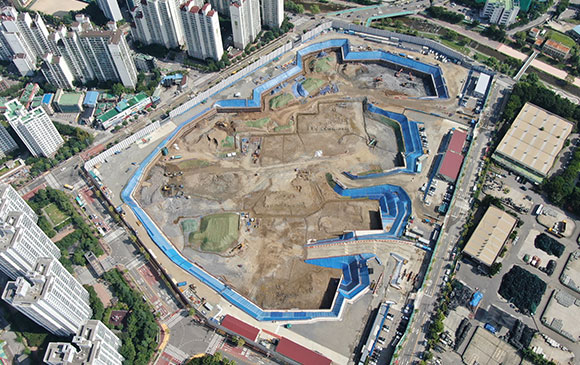

2023.08
당 현장은 2023년 02월 착공하여 현재 토공 및 흙막이, 파일공사를 진행하고 있습니다.
23년 08월말 기준 공사진행현황 안내드립니다.

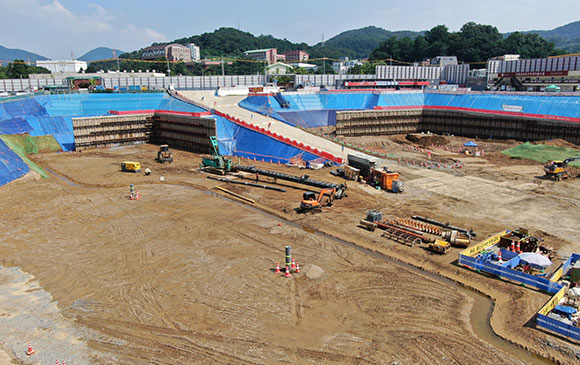

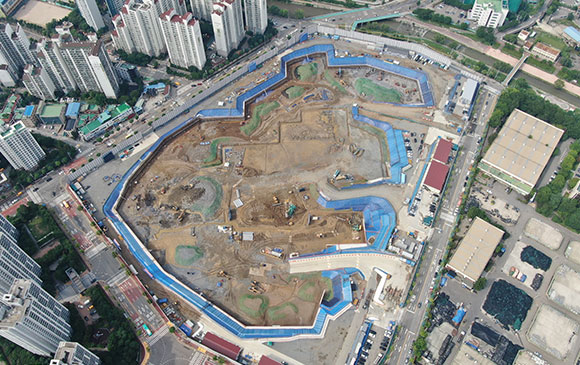

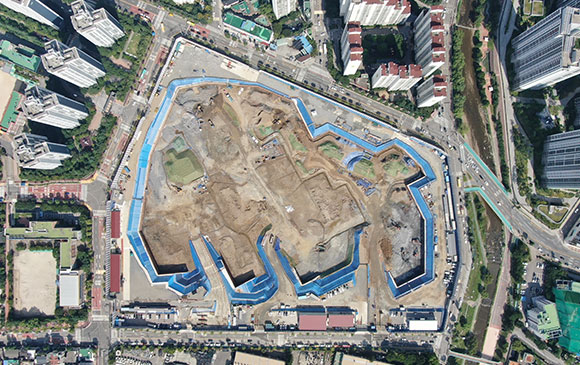

■ 토목공사 : 흙막이 가시설 천공 및 터파기 작업
■ 파일공사 : 완료
인덕원 퍼스비엘 현장직원 및 근로자 일동은
안전한 공사현장 조성과 최고의 품질확보를 통해
고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
