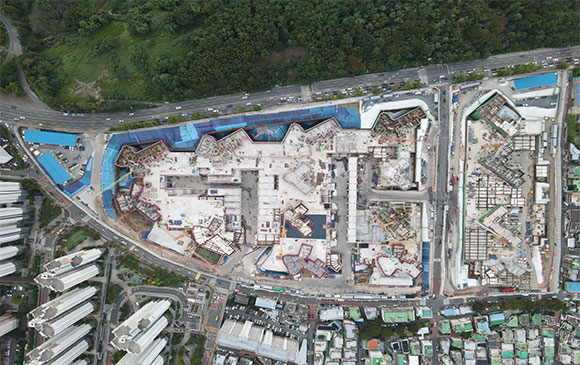

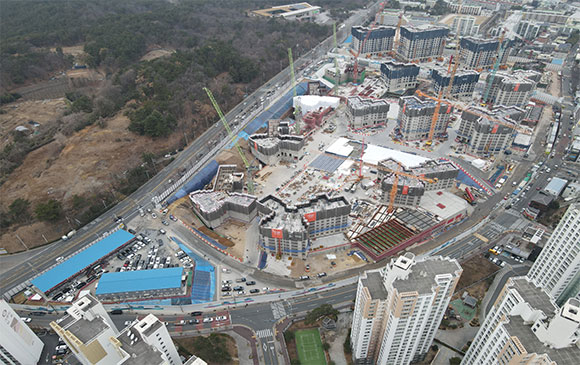

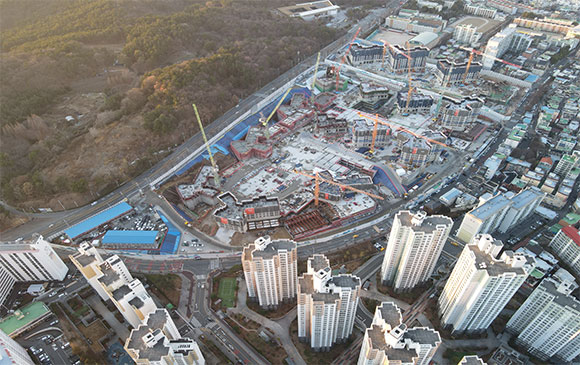

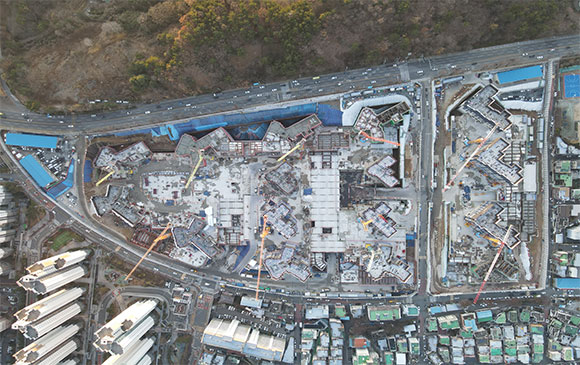

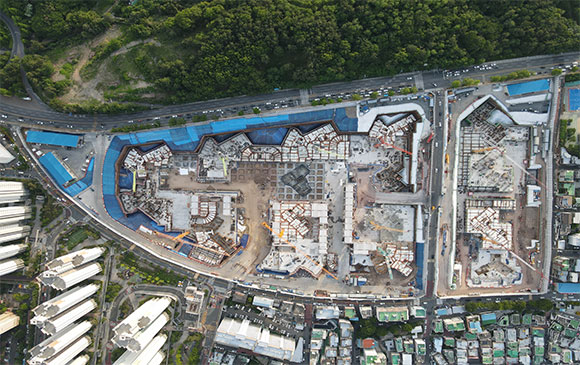

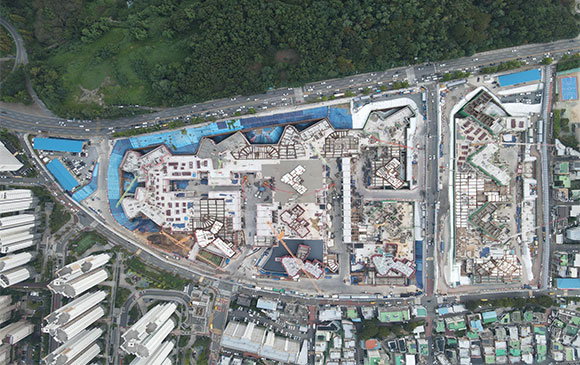

공사현황

HOME 공사안내 공사현황

전체공정률

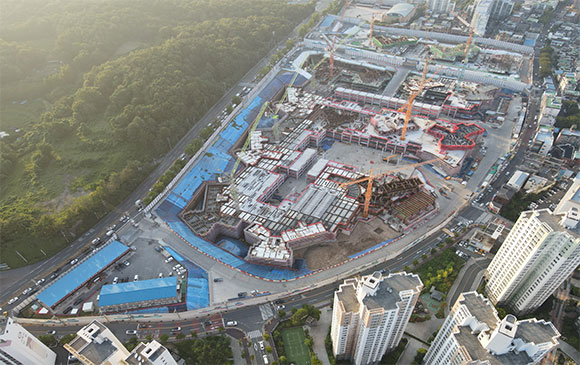

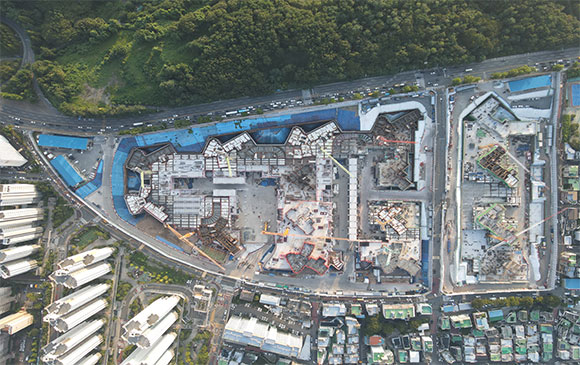

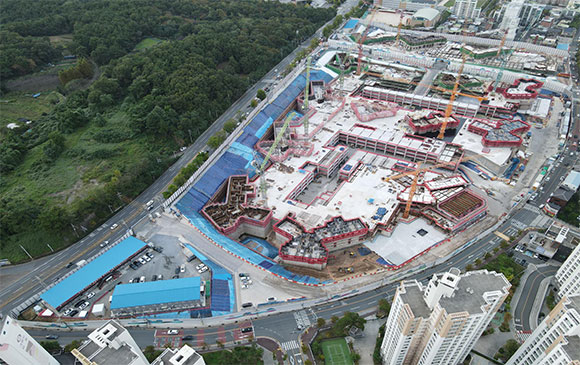

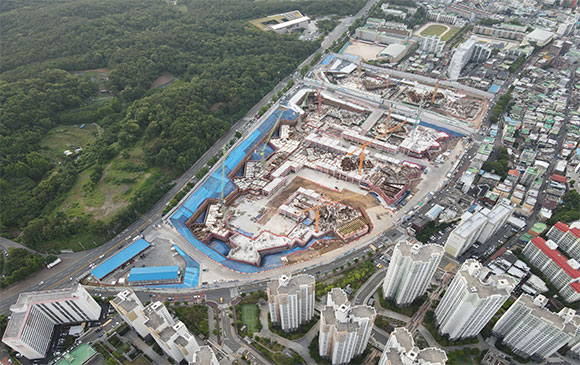

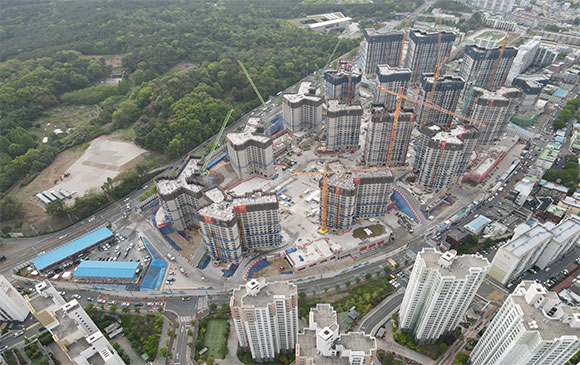

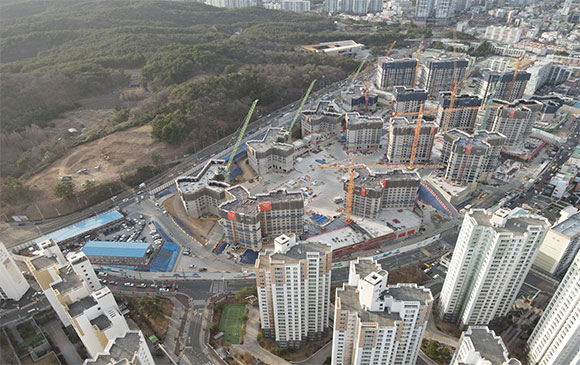

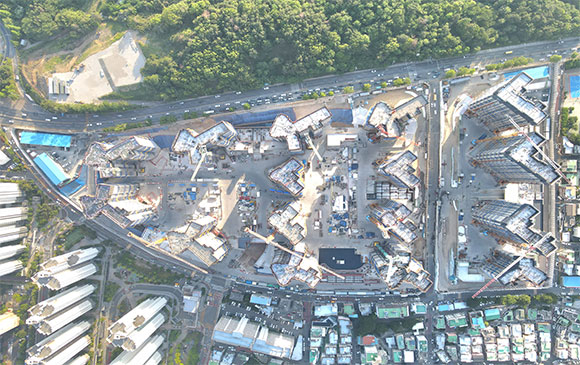

12.30%

2025.04

안녕하십니까! 남구B-08구역 주택재개발정비사업(라엘에스) 현장입니다.
2025년 04월말 기준 공사진행 현황에 대해 알려드리겠습니다.

라엘에스 현장은 2025년 04월 말 기준 철근콘크리트공사를 진행하고 있습니다.

입주민들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 이에 보답할 수 있도록 노력하겠습니다.

1. 현장소개
1) 현장명 : 남구B-08구역 주택재개발정비사업 (라엘에스)
2) 공사기간 : 2024.07月 ~ 2028.02月(44개월)
3) 규모 : (전 체) 지하4층 ~ 지상33층, 16개동, 2,033세대
(당사분) 지하4층 ~ 지상33층, 9개동, 1,127세대
4) 시공사 : 롯데건설(주)

2. 공사진행현황

1) 토목공사
-. 토공사 : 잔여 터파기 진행중(96.5%)

2) 건축공사
①철근콘크리트공사
-. 버림타설 : 88.9%
-. 기초타설 : 77.8%
-. B3F타설 : 22.2%
② PC공사 : 8.7%
③ 기타 : T/C 설치 83.3%

3) 기계/전기공사
① 기계공사 : 각동 기초 매칩 배관 및 스리브 설치
② 전기공사 : 각동 전기 매립 배관작업

2025.03

안녕하십니까! 남구B-08구역 주택재개발정비사업(라엘에스) 현장입니다.
2025년 03월말 기준 공사진행 현황에 대해 알려드리겠습니다.

라엘에스 현장은 2025년 03월 말 기준 토공사 및 철근콘크리트공사를 진행하고 있습니다.

입주민들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 이에 보답할 수 있도록 노력하겠습니다.

1. 현장소개
1) 현장명 : 남구B-08구역 주택재개발정비사업 (라엘에스)
2) 공사기간 : 2024.07月 ~ 2028.02月
3) 규모 : (전 체) 지하4층 ~ 지상33층, 16개동, 2,033세대
(당사분) 지하4층 ~ 지상33층, 9개동, 1,127세대
4) 시공사 : 롯데건설(주)

2. 공사현황

1) 토공 및 흙막이공사
① 토공사 : 토사반출 진행 중(93%)
② 토류판 작업 : 토류판 설치 중(95%)
③ 띠장 작업 : 띠장 설치 중(93%)
④ 어스앙카 작업 : 어스앙카 천공 중(98%)

2) 철근콘크리트공사
① 기초타설 : 44% (4/9개동)
② 공사진행상황 : 103동 주차장 영구배수작업
② 공사진행상황 : 105동 기초 철근배근
② 공사진행상황 : 106동 PIT층 슬라브 형틀 작업진행
② 공사진행상황 : 107동~108동,112동 B3F 작업진행

3) 기타공사 : T/C 설치 33 % (2/6대)

2025.02

안녕하십니까! 남구B-08구역 주택재개발정비사업(라엘에스) 현장입니다.
2025년 02월말 기준 공사진행 현황에 대해 알려드리겠습니다.

라엘에스 현장은 2025년 02월 말 기준 토공사 및 철근콘크리트공사를 진행하고 있습니다.

입주민들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 이에 보답할 수 있도록 노력하겠습니다.

1. 현장소개
1) 현장명 : 남구B-08구역 주택재개발정비사업 (라엘에스)
2) 공사기간 : 2024.07月 ~ 2028.02月
3) 규모 : (전 체) 지하4층 ~ 지상33층, 16개동, 2,033세대
(당사분) 지하4층 ~ 지상33층, 9개동, 1,127세대
4) 시공사 : 롯데건설(주)

2. 공사현황

1) 토공 및 흙막이공사
① 토공사 : 토사반출 진행 중(89%)
② 토류판 작업 : 토류판 설치 중(78%)
③ 띠장 작업 : 띠장 설치 중(94%)
④ 어스앙카 작업 : 어스앙카 천공 중(81%)

2. 철근콘크리트공사
① 기초타설 : 22% (2/9개동)
② 107동,108동 지하3F 작업중
③ 106동 및 부속동 기초 작업중

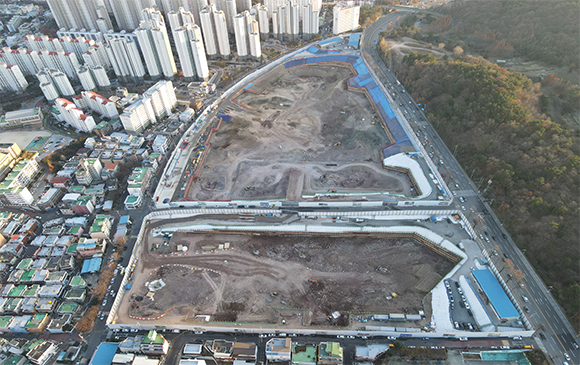

2025.01

안녕하십니까! 남구B-08구역 주택재개발정비사업(라엘에스) 현장입니다.
2025년 01월말 기준 공사진행 현황에 대해 알려드리겠습니다.

라엘에스 현장은 2025년 01월 말 기준 토공 및 흙막이공사를 진행하고 있습니다.

입주민들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 이에 보답할 수 있도록 노력하겠습니다.

1. 현장소개
1) 현장명 : 남구B-08구역 주택재개발정비사업 (라엘에스)
2) 공사기간 : 2024.07月 ~ 2028.02月
3) 규모 : (전 체) 지하4층 ~ 지상33층, 16개동, 2,033세대
(당사분) 지하4층 ~ 지상33층, 9개동, 1,127세대
4) 시공사 : 롯데건설(주)

2. 공사현황

-. 토공 및 흙막이공사
① 토공사 : 토사반출 진행 중(75%)
② 흙막이공사 : H-PILE 천공 完(100%)
③ 토류판 작업 : 토류판 설치 중(68%)
④ 띠장 작업 : 띠장 설치 중(78%)
⑤ 어스앙카 작업 : 어스앙카 천공 중(65%)

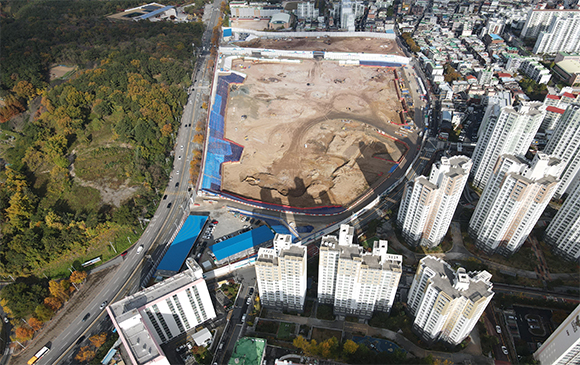

2024.12

안녕하십니까! 남구B-08구역 주택재개발정비사업(라엘에스) 현장입니다.
2024년 12월말 기준 공사진행 현황에 대해 알려드리겠습니다.

라엘에스 현장은 2024년 12월 말 기준, 토공 및 흙막이공사를 진행하고 있습니다.

입주민들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 이에 보답할 수 있도록 노력하겠습니다.

1. 현장소개
1) 현장명 : 남구B-08구역 주택재개발정비사업 (라엘에스)
2) 공사기간 : 2024.07月 ~ 2028.02月
3) 규모 : (전 체) 지하4층 ~ 지상33층, 16개동, 2,033세대
(당사분) 지하4층 ~ 지상33층, 9개동, 1,127세대
4) 시공사 : 롯데건설(주)

2. 공사현황

-. 토공 및 흙막이공사
① 토공사 : 토사반출 진행 중(65%)
② 흙막이공사 : H-PILE 천공 完(100%)
③ 토류판 작업 : 토류판 설치 중(54%)
④ 띠장 작업 : 띠장 설치 중(55%)
⑤ 어스앙카 작업 : 어스앙카 천공 중(57%)

2024.11

안녕하십니까! 남구B-08구역 주택재개발정비사업(라엘에스) 현장입니다.
2024년 11월말 기준 공사진행 현황에 대해 알려드리겠습니다.

라엘에스 현장은 2024년 11월 말 기준, 토공 및 흙막이공사를 진행하고 있습니다.

입주민들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 이에 보답할 수 있도록 노력하겠습니다.

1. 현장소개
1) 현장명 : 남구B-08구역 주택재개발정비사업 (라엘에스)
2) 공사기간 : 2024.07月 ~ 2028.02月
3) 규모 : (전 체) 지하4층 ~ 지상33층, 16개동, 2,033세대
(당사분) 지하4층 ~ 지상33층, 9개동, 1,127세대
4) 시공사 : 롯데건설(주)

2. 공사현황

-. 토공 및 흙막이공사
① 토공사 : 토사반출 진행 중(51%)
② 흙막이공사 : H-PILE 천공 完(100%)
③ 토류판 작업 : 토류판 설치 중(35%)
④ 띠장 작업 : 띠장 설치 중(28%)
⑤ 어스앙카 작업 : 어스앙카 천공 중(33%)

2024.10

안녕하십니까! 남구B-08구역 주택재개발정비사업(라엘에스) 현장입니다.
2024년 10월말 기준 공사진행 현황에 대해 알려드리겠습니다.

라엘에스 현장은 2024년 10월 말 기준, 토공 및 흙막이공사를 진행하고 있습니다.

입주민들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 이에 보답할 수 있도록 노력하겠습니다.

1. 현장소개
1) 현장명 : 남구B-08구역 주택재개발정비사업 (라엘에스)
2) 공사기간 : 2024.07月 ~ 2028.02月
3) 규모 : (전 체) 지하4층 ~ 지상33층, 16개동, 2,033세대
(당사분) 지하4층 ~ 지상33층, 9개동, 1,127세대
4) 시공사 : 롯데건설(주)

2. 공사현황

1) 토공 및 흙막이공사
① 토공사 : 토사반출 진행 중(33%)
② 흙막이공사 : H-PILE 천공 完(100%)
③ 토류판 작업 : 토류판 설치 중(50%)
④ 띠장 작업 : 띠장 설치 중(10%)
⑤ 어스앙카 작업 : 어스앙카 천공 중(5%)

2024.09

안녕하십니까! 남구B-08구역 주택재개발정비사업(라엘에스) 현장입니다.
2024년 09월말 기준 공사진행 현황에 대해 알려드리겠습니다.

라엘에스 현장은 2024년 09월 말 기준, 공통가설 및 토공사를 진행하고 있습니다.

입주민들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 이에 보답할 수 있도록 노력하겠습니다.

1. 현장소개
1) 현장명 : 남구B-08구역 주택재개발정비사업 (라엘에스)
2) 공사기간 : 2024.07月 ~ 2028.02月
3) 규모 : (전 체) 지하4층 ~ 지상33층, 16개동, 2,033세대
(당사분) 지하4층 ~ 지상33층, 9개동, 1,127세대
4) 시공사 : 롯데건설(주)

2. 공사현황

1) 공통가설공사
① 가설휀스전기 및 배관공사 完
② 가설식당공사 完
③ 세륜기 설치 완료(100%, 4/4대)

2) 토목공사
① 토공사 : 토사반출 진행 중(22%)
② 흙막이공사 : H-PILE 천공 중(72%)

2024.08

안녕하십니까! 남구B-08구역 주택재개발정비사업(라엘에스) 현장입니다.
2024년 08월말 기준 공사진행 현황에 대해 알려드리겠습니다.

라엘에스 현장은 2024년 08월 말 기준, 공통가설공사와 토공사를 진행하고 있습니다.

입주민들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 이에 보답할 수 있도록 노력하겠습니다.

1. 현장소개
1) 현장명 : 라엘에스
2) 공사기간 : 2024.07月 ~ 2028.02月
3) 규모 : (전 체) 지하4층 ~ 지상33층, 16개동, 2,033세대
(당사분) 지하4층 ~ 지상33층, 9개동, 1,127세대
4) 시공사 : 롯데건설(주)

2. 공사현황

1) 공통가설공사
① 가설휀스전기 및 배관공사 완료
② 가설식당공사 완료
③ 세륜기 설치 진행 중(75%, 3/4대)

2) 토목공사
① 단지 내부 부지 정리 및 가설도로 개설 중
② 토공사 : 토사반출 진행 중(12%)
③ 흙막이공사 : H-PILE 천공 중(15%)

2024.07

안녕하십니까! 남구B-08구역 주택재개발정비사업(라엘에스) 현장입니다.
2024년 07월말 기준 공사진행 현황에 대해 알려드리겠습니다.

라엘에스 현장은 2024년 07월 말 기준, 철거공사를 완료했고, 공통가설공사와 토공사를 진행하고 있습니다.

입주민들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 이에 보답할 수 있도록 노력하겠습니다.

1. 현장소개
1) 현장명 : 라엘에스
2) 공사기간 : 2024.07月 ~ 2028.02月
3) 규모 : (전 체) 지하4층 ~ 지상33층, 16개동, 2,033세대
(당사분) 지하4층 ~ 지상33층, 9개동, 1,127세대
4) 시공사 : 롯데건설(주)

2. 공사현황
1) 철거공사
-. 철거 및 폐기물 반출 완료

2) 공통가설공사
① 가설방음벽공사 완료
② 가설사무실공사 완료
③ 심정개발공사 완료
④ 세륜기 설치 진행 중(50%, 2/4대)
⑤ 가설휀스전기 및 배관공사 진행 중

3) 토목공사
-. 단지 내부 부지 정리 및 가설도로 개설 중
-. 토사반출 진행 중

2024.06

안녕하십니까! 라엘에스 현장입니다.
2024년 06월말 기준 공사진행 현황에 대해 알려드립니다.

라엘에스 현장은 2024년 07월 착공 예정이며 2024년 06월 말 기준, 철거공사, 공통가설공사, 토공사를 순차적으로 진행하고 있습니다.

입주민들의 성원과 관심에 감사드리며, 당 현장의 모든 임직원이 최고의 품질로 보답하겠습니다.

1. 현장소개
1) 현장명 : 라엘에스
2) 규 모 : (전 체) 지하4층 ~ 지상33층, 16개동, 2,033세대
(당사분) 지하4층 ~ 지상33층, 9개동, 1,127세대
3) 시공사 : 롯데건설(주)

2. 공사현황
1) 철거공사
-. 철거 완료, 폐기물 반출 진행 중

2) 공통가설공사
① 가설방음벽 설치공사 진행 중
② 가설사무실 설치공사 진행 중

3) 토목공사
-. 단지 내부 부지 정리 중
