등록된 알림이 없습니다.

닫기

공사현황(2BL)

HOME 공사안내 공사현황(2BL)

전체공정률

48.82%

2024.09

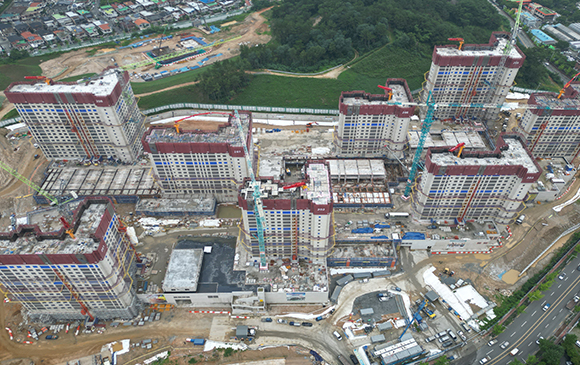

안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.

당 현장은 2022년 09월 착공하여 현재 골조공사를 진행하고 있습니다.

24년 09월 말 기준 공사진행현황 대해 알려드립니다.

■ RC공사
-. 지하주차장 철근콘크리트공사
-. 아파트 철근콘크리트공사 (24F~ 29F)

■ 방수공사
-. 지하주차장 복합방수공사, 세대 방수공사

■ 조적공사
-. 지하주차장 블럭공사, 세대 조적공사

■ PL창호공사

■ 내장공사
-. 세대 단열재, 경량칸막이 시공

■ 석공사
-. 아파트 외부 석공사 시공

■ 전기,설비공사 : 매립배관공사

창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

2024.08

안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.

당 현장은 2022년 09월 착공하여 현재 골조공사를 진행하고 있습니다.

24년 08월 말 기준 공사진행현황 대해 알려드립니다.

■ RC공사
-. 지하주차장 철근콘크리트공사
-. 아파트 철근콘크리트공사 (19F~ 24F)

■ 방수공사
-. 지하주차장 복합방수공사, 세대 방수공사

■ 조적공사
-. 지하주차장 블럭공사, 세대 조적공사

■ PL창호공사

■ 내장공사
-. 세대 단열재, 경량칸막이 시공

■ 석공사
-. 아파트 외부 석공사 시공

■ 전기,설비공사 : 매립배관공사

창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

2024.07

안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.

당 현장은 2022년 09월 착공하여 현재 골조공사를 진행하고 있습니다.

24년 07월 말 기준 공사진행현황 대해 알려드립니다.

■ RC공사
-. 지하주차장 철근콘크리트공사
-. 아파트 철근콘크리트공사 (19F~ 22F)

■ 방수공사
-. 지하주차장 복합방수공사, 세대 방수공사

■ 조적공사
-. 지하주차장 블럭공사, 세대 조적공사

■ PL창호공사

■ 전기,설비공사 : 매립배관공사

창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

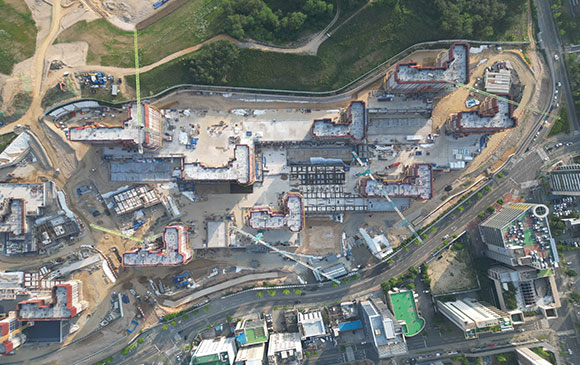

2024.06

[2BL]
'안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.

당 현장은 2022년 09월 착공하여 현재 골조공사를 진행하고 있습니다.

24년 06월 말 기준 공사진행현황 대해 알려드립니다.

■ 토목공사 : 바닥 토공정리 및 되메우기, 가시설 해체

■ PC공사 : 지하주차장 설치 및 조립공사

■ RC공사
-. 지하주차장 철근콘크리트공사
-. 아파트 철근콘크리트공사 (14F~ 20F)

■ 방수공사
-. 지하주차장 복합방수공사

■ 전기,설비공사 : 매립배관공사

창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

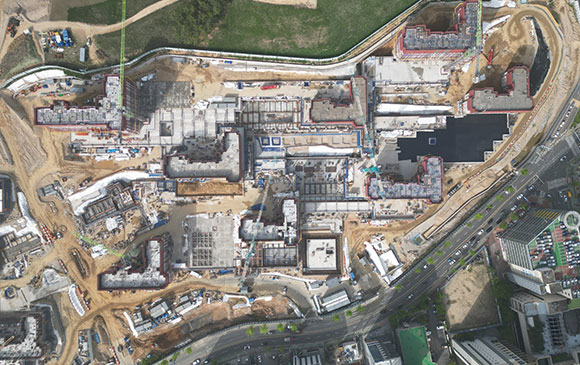

2024.05

[2BL]
'안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.

당 현장은 2022년 09월 착공하여 현재 골조공사를 진행하고 있습니다.

24년 05월 말 기준 공사진행현황 대해 알려드립니다.

■ 토목공사 : 바닥 토공정리 및 되메우기, 가시설 해체

■ PC공사 : 지하주차장 설치 및 조립공사

■ RC공사
-. 지하주차장 철근콘크리트공사
-. 아파트 철근콘크리트공사 (8F~ 15F)

■ 방수공사
-. 지하주차장 복합방수공사

■ 전기,설비공사 : 매립배관공사

창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

2024.04

[2BL]
'안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.

당 현장은 2022년 09월 착공하여 현재 골조공사를 진행하고 있습니다.

24년 04월 말 기준 공사진행현황 대해 알려드립니다.

■ 토목공사 : 바닥 토공정리 및 되메우기

■ PC공사 : 지하주차장 설치 및 조립공사

■ RC공사
-. 지하주차장 철근콘크리트공사
-. 아파트 철근콘크리트공사
-. 갱폼 및 알폼 시공

■ 전기,설비공사 : 매립배관공사

창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

2024.03

[2BL]
안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.

당 현장은 2022년 09월 착공하여 현재 골조공사를 진행하고 있습니다.

24년 03월 말 기준 공사진행현황 대해 알려드립니다.

■ 토목공사 : 바닥 토공정리 및 토사반출, 되메우기

■ PC공사 : 지하주차장 설치 및 조립공사

■ RC공사
-. 지하주차장 철근콘크리트공사
-. 아파트 철근콘크리트공사
-. 갱폼 셋팅

■ 전기,설비공사 : 매립배관공사

창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

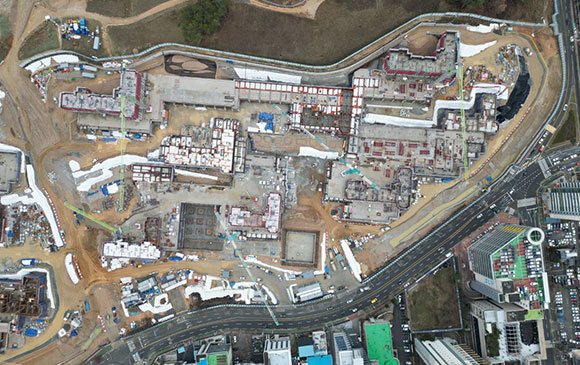

2024.02

[2BL]
안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.

당 현장은 2022년 09월 착공하여 현재 골조공사를 진행하고 있습니다.

24년 02월 말 기준 공사진행현황 대해 알려드립니다.

■ 토목공사 : 바닥 토공정리 및 토사반출, 되메우기

■ PC공사 : 지하주차장 설치 및 조립공사

■ RC공사
-. 지하주차장 철근콘크리트공사
-. 아파트 철근콘크리트공사
-. 갱폼 셋팅

■ 전기,설비공사 : 매립배관공사

창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

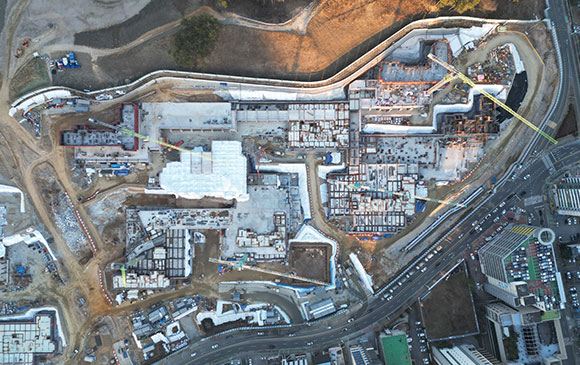

2024.01

[2BL]
안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.

당 현장은 2022년 09월 착공하여 현재 골조공사를 진행하고 있습니다.

24년 01월 말 기준 공사진행현황 대해 알려드립니다.

■ 토목공사 : 되메우기 작업

■ PC공사 : 지하주차장 설치 및 조립공사

■ RC공사
-. 지하주차장 철근콘크리트공사
-. 아파트 철근콘크리트공사
-. 갱폼 셋팅

■ 전기,설비공사 : 매립배관공사

2024년 푸른 용의 해가 밝았습니다. 2024년에도 창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다. 감사합니다.

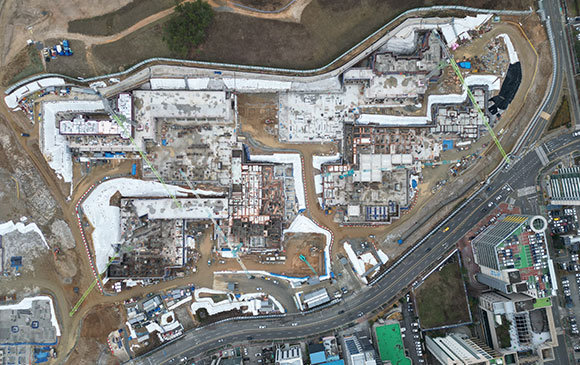

2023.12

[2BL]
안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.

당 현장은 2022년 09월 착공하여 현재골조공사를 진행하고 있습니다.

23년 12월 말 기준 공사진행현황 대해 알려드립니다.

■ 토목공사 : 바닥 토공정리 및 토사반출

■ PC공사 : 지하주차장 설치 및 조립공사

■ RC공사
-. 지하주차장 철근콘크리트공사
-. 아파트 철근콘크리트공사
-. 갱폼 셋팅

■ 전기,설비공사 : 스리브 매립배관공사

창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

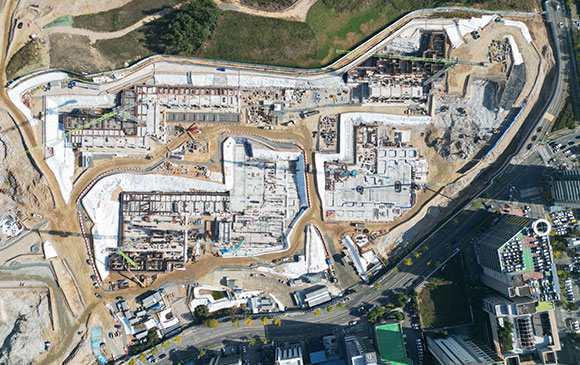

2023.11

[2BL]
'안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.

당 현장은 2022년 09월 착공하여 현재 가설공사,토공사,골조공사를 진행하고 있습니다.

23년 11월 말 기준 공사진행현황 대해 알려드립니다.

■ 토목공사 : 바닥 토공정리 및 토사반출

■ PC공사 : 지하주차장 설치 및 조립공사

■ RC공사
-. 지하주차장 철근콘크리트공사
-. 아파트 1층 철근콘크리트공사
-. 갱폼 셋팅

■ 전기,설비공사 : 지하층 매립배관공사

창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

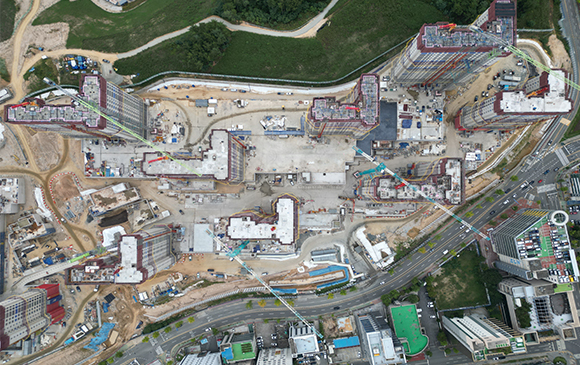

2023.10

[2BL]
'안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.

당 현장은 2022년 09월 착공하여 현재 가설공사,토공사,골조공사를 진행하고 있습니다.

23년 10월 말 기준 공사진행현황 대해 알려드립니다.

■ 토목공사 : 바닥 토공정리 및 토사반출

■ PC공사 : 지하주차장 설치 및 조립공사

■ RC공사 : 기초 및 지하 철근 콘크리트공사

창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

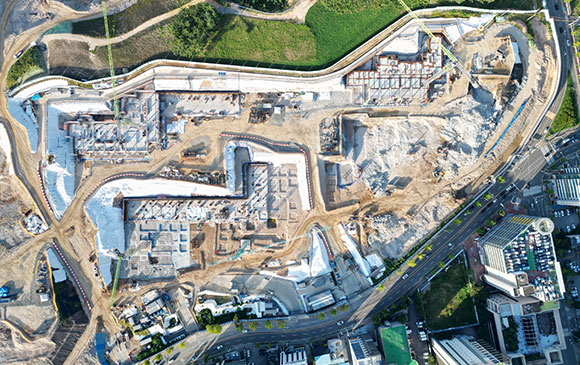

2023.09

안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.

당 현장은 2022년 09월 착공하여 현재 가설공사,토공사를 진행하고 있습니다.

23년 9월 말 기준 공사진행현황 대해 알려드립니다.

■ 토목공사 : 터파기 및 흙막이공사

■ PC공사 : 지하주차장 설치 및 조립공사

■ RC공사 : 기초 및 지하 철근 콘크리트공사

창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

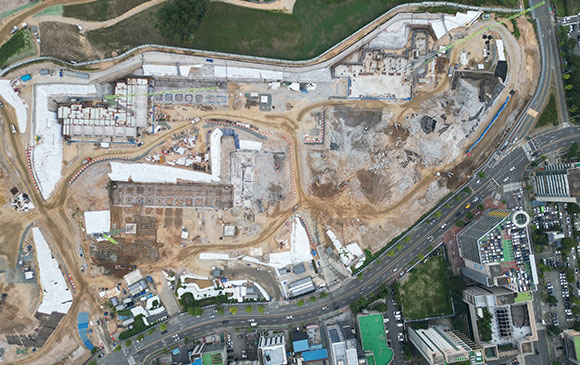

2023.08

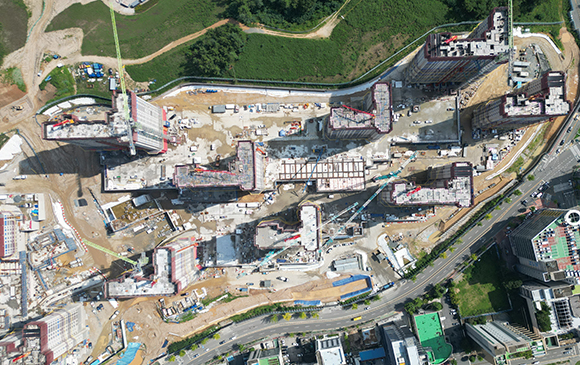

안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.

당 현장은 2022년 09월 착공하여 현재 가설공사,토공사를 진행하고 있습니다.

23년 8월 말 기준 공사진행현황 대해 알려드립니다.

■ 토목공사 : 터파기 및 흙막이공사

■ PC공사 : 지하주차장 설치 및 조립공사

■ RC공사 : 기초 및 지하 철근 콘크리트공사

창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

2023.07

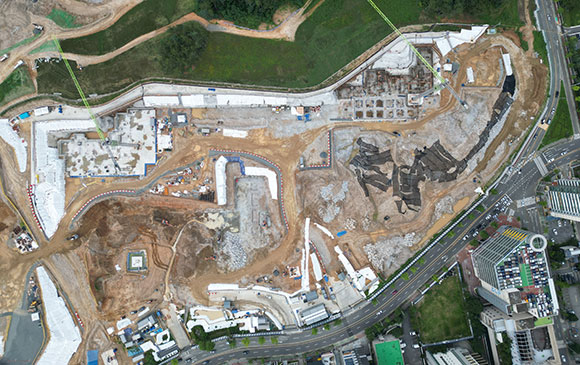

안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.

당 현장은 2022년 09월 착공하여 현재 가설공사,토공사를 진행하고 있습니다.

23년 7월 말 기준 공사진행현황 대해 알려드립니다.

■ 토목공사 : 터파기 및 흙막이공사

■ RC공사 : 기초 철근 콘크리트공사

창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

2023.05

안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.

당 현장은 2022년 09월 착공하여 현재 가설공사,토공사를 진행하고 있습니다.

23년 4월 말 기준 공사진행현황 대해 알려드립니다.

■ 토목공사 : 터파기 및 흙막이공사

■ 파일공사 : 파일 천공 및 항타공사

창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

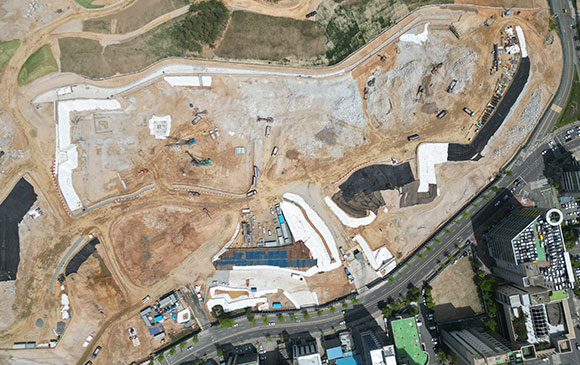

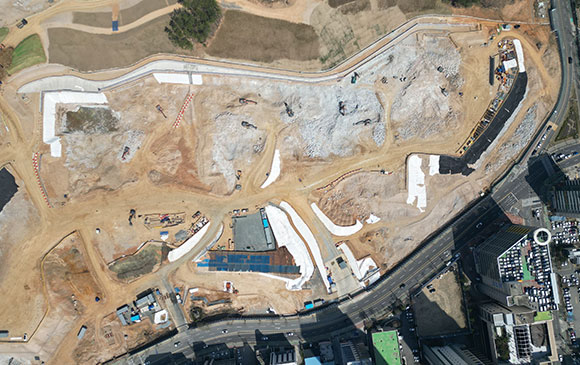

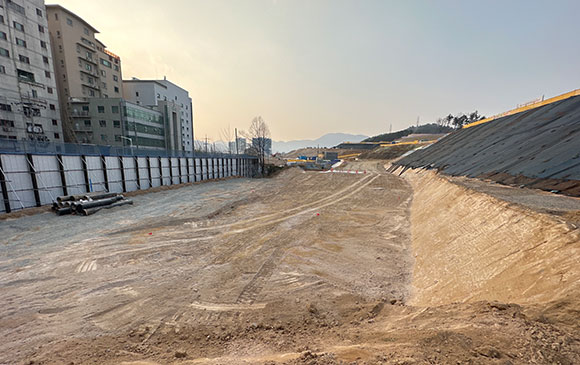

2023.04

안녕하세요. 창원 롯데캐슬 포레스트 현장입니다.

당 현장은 2022년 09월 착공하여 현재 가설공사,토공사를 진행하고 있습니다.

23년 3월 말 기준 공사진행현황 대해 알려드립니다.

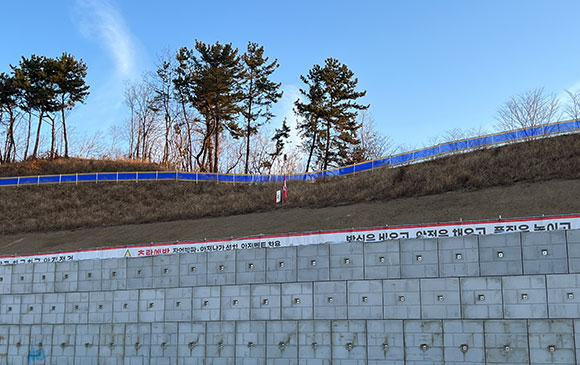

■ 가설공사: 세륜기 및 가설 울타리등 가설인프라 설치

■ 토목공사: 토사 및 암반출

창원 롯데캐슬 포레스트 현장직원 및 근로자 일동은 안전한 공사현장 조성과 최고의 품질확보를 통해 고객님들의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
